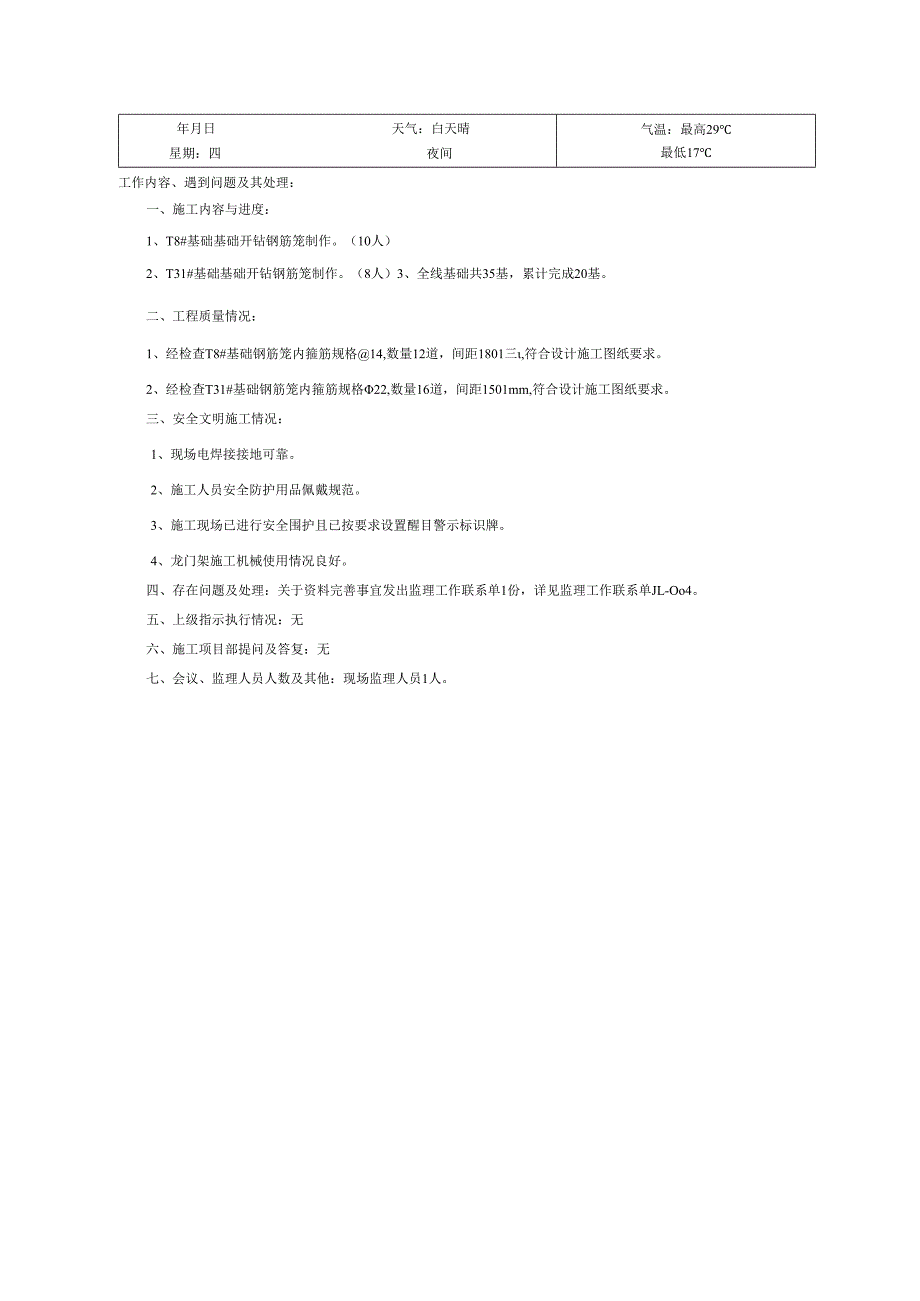

1、监理工作日记工程名称:22OkV前进玉峰输电线路工程本册编号:JL-OOl姓名:专业:线路工作地点:监理项目部:220kV玉峰输变电工程监理项目部起止日期:四年蛇月出日至一年月日年月日天气:白天晴星期:四夜间气温:最高29最低17工作内容、遇到问题及其处理:一、施工内容与进度:1、T8#基础基础开钻钢筋笼制作。(10人)2、T31#基础基础开钻钢筋笼制作。(8人)3、全线基础共35基,累计完成20基。二、工程质量情况:1、经检查T8#基础钢筋笼内箍筋规格14,数量12道,间距1801三,符合设计施工图纸要求。2、经检查T31#基础钢筋笼内箍筋规格22,数量16道,间距1501mm,符合设计施工

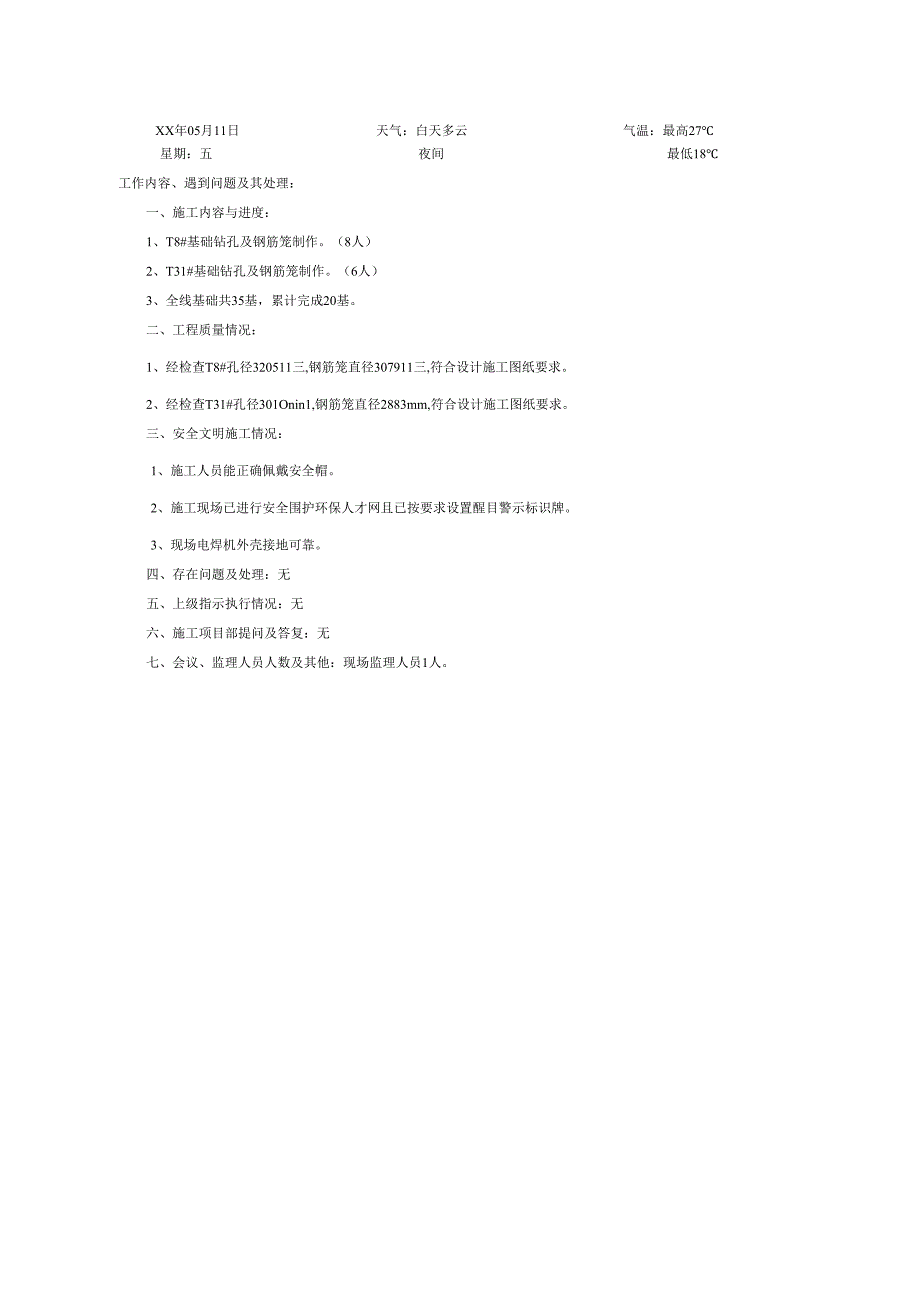

2、图纸要求。三、安全文明施工情况:1、现场电焊接接地可靠。2、施工人员安全防护用品佩戴规范。3、施工现场已进行安全围护且已按要求设置醒目警示标识牌。4、龙门架施工机械使用情况良好。四、存在问题及处理:关于资料完善事宜发出监理工作联系单1份,详见监理工作联系单JL-Oo4。五、上级指示执行情况:无六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年05月11日天气:白天多云气温:最高27星期:五夜间最低18工作内容、遇到问题及其处理:一、施工内容与进度:1、T8#基础钻孔及钢筋笼制作。(8人)2、T31#基础钻孔及钢筋笼制作。(6人)3、全线基础共35基,累计完成20

3、基。二、工程质量情况:1、经检查T8#孔径320511三,钢筋笼直径307911三,符合设计施工图纸要求。2、经检查T31#孔径301Onin1,钢筋笼直径2883mm,符合设计施工图纸要求。三、安全文明施工情况:1、施工人员能正确佩戴安全帽。2、施工现场已进行安全围护环保人才网且已按要求设置醒目警示标识牌。3、现场电焊机外壳接地可靠。四、存在问题及处理:无五、上级指示执行情况:无六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。第3页共83页XX年05月12日天气:白天多云气温:最高27星期:六夜间最低18工作内容、遇到问题及其处理:一、施工内容与进度:1、T8#基

4、础下钢筋笼。(1。人)2、T31#基础下钢筋笼。(12人)3、全线基础共35基,累计完成20基础。二、工程质量情况:1、经验收T8#桩深21360三i主筋长度2123mm、数量64根,规格422,符合设计施工图纸要求。2、经检查T31#桩深22150mm、主筋长度21943mm、数量80根,规格28,符合设计施工图纸要求。三、安全文明施工情况:4、施工用电设备外壳接地可靠。5、施工现场已进行安全围护且按要求设置警示标识牌。6、与邻近带电体保持足够的安全距离。7、钢筋笼起吊时已按要求绑好防溜绳。四、存在问题及处理:无五、上级指示执行情况:下发“基建安全月报-工程风险数据临时收集方案”,要求施工项

5、目部认真组织学习,及时填写施工项目部“本月风险作业清单”与“预判下月风险作业清单”。六、施工项目部提问及答复:环保人才网无七、会议、监理人员人数及其他:现场监理人员1人。XX年05月13日天气:白天多云星期:日夜间气温:最高24最低19工作内容、遇到问题及其处理:一、施工内容与进度:1、T8#基础碎浇筑。(10人)2、T31#基础硅浇筑。(8人)3、全线基础共35基,累计完成22基。二、工程质量情况:1、经检查T8#混凝土和易性良好,碎配合比经试验确定,配合比为(水142kg:水泥285kg:砂789kg:石1054kg),设计方量179.8811?,实际方量18011?。2、经检查T31#混

6、凝土和易性良好,碎配合比经试验确定,配合比为(水142kg:水泥285kg:砂789kg:石1054kg),设计方量162113,实际方量1701130三、安全文明施工情况:1、施工现场总体布置符合安全文明施工要求。2、施工人员安全防护用品佩戴造价人才网规范。3、施工现场已进行安全围护且已按要求设置醒目警示标识牌。4、混凝土磅车与带电体保持足够的安全距离。四、存在问题及处理:无五、上级指示执行情况:无六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年05月14日星期:一天气:白天多云夜间气温:最高25最低18工作内容、遇到问题及其处理:一、施工内容与进度:1、T

7、32#承台底板钢筋绑扎。(8人)2、T33#桩基破桩头。(4人)3、全线基础共35基,累计完成22基。二、工程质量情况:1、经验收T32#承台底板横向主筋长度为10840mm、纵向主筋7850mm,符合设计施工图纸要求。2、经验收T33#桩头钢筋外露尺寸为745mm,监理工程师论坛符合设计施工图纸要求。三、安全文明施工情况:1、施工现场已按要求进行围护。2、现场用电设备外壳可靠接地。3、现场施工人员安全防护用品佩戴规范。四、存在问题及处理:无五、上级指示执行情况:无六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年05月15日星期:二天气:白天晴夜间气温:最高最

8、低2719工作内容、遇到问题及其处理:一、施工内容与进度:1、T8#接地敷设。(3人)2、T32#承台底板钢筋绑扎。(8人)3、T33#桩基破桩头。(4人)4、全线基础共35基,累计完成22基。二、工程质量情况:1、经验收T8#接地沟深805mm,沟宽402mm符合设计施工图纸要求。2、经验收T32#承台底板横向主筋60根、纵向主筋56根,符合设计施工图纸要求。3、经验收T33#桩头外露钢筋外箍筋间距为100mm,符合设计施工图纸要求。三、安全文明施工情况:1、施工现场已按要求进行围护。2、现场用电设备外壳可靠接地。3、现场施工人员安全防护用品佩戴规范。四、存在问题及处理:T8#接地内外环间距

9、尺寸不符合设计施工图纸(S09-0603S-D03-31)要求,已发出监理工程师通知单1份要求施工项目部整改,详情见监理工程师通知单JL-003o五、上级指示执行情况:组织学习公司关于开展“安全年”活动竞赛的意见苏电监办(xx)23号。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。第7页共83页XX年05月16日天气:白天晴气温:最高27星期:三夜间最低19工作内容、遇到问题及其处理:一、施工内容与进度:1、T32#承台面筋及承台台柱钢筋绑扎。(3人)2、T33#桩基破桩头。(2人)3、全线基础共35基,累计完成22基。二、工程质量情况:1、经验收T32#承台面筋

10、横向主筋60根、纵向主筋56根,横向横筋4根、纵向横筋4根,台柱主筋88根、规格32,外箍15道,规格8,符合设计施工图纸要求。2、经验收T33#桩头外露钢筋尺寸为745mm,符合设计施工图纸要求。三、安全文明施工情况:1、施工现场已按要求进行围护。2、现场用电设备外壳可靠接地。3、施工现场施工人员1人未正确佩戴安全帽,立即纠正后,能正确佩戴。四、存在问题及处理:。五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年05月17日星期:四天气:白天晴夜间气温:最高31最低19工作内容、遇到问题及其处理:一、施工内容与进度:1、T32#承台底

11、板支模。(2人)2、T33#桩基破桩头。(1人)3、全线基础共35基,累计完成22基。二、工程质量情况:1、经验收T32#承台底板模板长I100Omm,宽8000mm,高1400mm,符合设计施工图纸要求。2、经验收T33#桩头外露尺寸符合设计施工图纸要求。三、安全文明施工情况:1、施工现场已按要求进行围护。2、现场用电设备外壳可靠接地。四、存在问题及处理:1、T32#承台底板有少许积水,立即要求现场施工人员抽干,施工人员已按要求抽干。2、针对T8#接地事宜发出监理工程师通知单JL-OO3,经复查施工项目部已按要求整改落实。五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人

12、员人数及其他:现场监理人员1人。XX年05月18日天气:白天晴气温:最高星期:五夜间最低3119工作内容、遇到问题及其处理:一、施工内容与进度:1、T32#承台支模。(2人)2、全线基础共35基,累计完成22基。二、工程质量情况:经验收T32#承台模板安装截面尺寸、顺直度符合设计施工图纸要求。三、安全文明施工情况:1、施工现场已按要求进行围护。2、现场用电设备外壳可靠接地。四、存在问题及处理:无五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年05月19日星期:六天气:白天小雨夜间气温:最高最低2117工作内容、遇到问题及其处理:一、施

13、工内容与进度:1、因天气下雨未施工。2、查看22OkV前进玉峰输电线路工程基础施工图纸。3、查看11050OkV架空送电线路施工及验收规范GB50233-20054、全线基础共35基,累计完成22基。二、工程质量情况:无三、安全文明施工情况:无四、存在问题及处理:无五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年05月20日天气:白天小雨转多云气温:最高21星期:日夜间最低16工作内容、遇到问题及其处理:一、施工内容与进度:1、因天气下雨未施工。2、完善220kV前进玉峰输电线路工程监理资料。3、全线基础共35基,累计完成22基。二、

14、工程质量情况:无三、安全文明施工情况:无四、存在问题及处理:无五、上级指示执行情况:无六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年05月21日星期:一天气:白天晴夜间气温:最高25最低16工作内容、遇到问题及其处理:一、施工内容与进度:1、T32#承台基础排水。2、查阅220kV前进玉峰输电线路工程基础施工图纸。3、全线基础共35基,累计完成22基。二、工程质量情况:无三、安全文明施工情况:无四、存在问题及处理:针对承台施工要求施工项目部上报桩基检测报告事宜发出监理工作联系单1份,详情查看监理工作联系单JL-OO5。五、上级指示执行情况:学习(转发国务院安

15、委会办公室关于切实加强汛期安全生产工作的通知)苏电安(XX)765号文件。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年05月22日星期:二天气:白天晴夜间气温:最高最低2618工作内容、遇到问题及其处理:一、施工内容与进度:1、T32#承台支模。(3人)2、全线基础共35基,累计完成22基。二、工程质量情况:经验收T32#承台模板安装截面尺寸、顺直度符合设计施工图纸要求。三、安全文明施工情况:无四、存在问题及处理:无。五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。第14页共83页XX年05月23日天气

16、白天晴气温:最高23星期:三夜间最低18工作内容、遇到问题及其处理:一、施工内容与进度:1、T32#承台浇筑。(5人)2、全线基础共35基,累计完成22基。二、工程质量情况:经验收T32#硅和易性良好,塌落度180mm,时间15:2021:15设计方量13611?,实际方量138n?。三、安全文明施工情况:1、施工现场已按要求进行围护。2、现场用电设备外壳可靠接地。四、存在问题及处理:无。五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年05月24日星期:四天气:白天小雨夜间气温:最高最低2217工作内容、遇到问题及其处理:一、施工内

17、容与进度:1、因天气下雨未施工。2、查看基础施工图纸。3、全线基础共35基,累计完成22基。二、工程质量情况:无三、安全文明施工情况:无。四、存在问题及处理:无。五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。第16页共83页XX年05月25日天气:白天阴气温:最高23星期:五夜间最低18工作内容、遇到问题及其处理:一、施工内容与进度:1、第一次基础分部工程验收,本次验收18基(T2#T3#、T6#TI3#、T24#T27#、T29#T32#)。2、全线基础共35基,累计完成22基。二、工程质量情况:经验收,基础分部工程验收合格。三、安全文

18、明施工情况:无。四、存在问题及处理:针对验收的情况发出监理工程师通知单1份,详情见监理工程师通知单JL-O04,要求施工项目部限期整改。五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年05月26日星期:六天气:白天晴夜间气温:最高25最低19工作内容、遇到问题及其处理:一、施工内容与进度:1、T32#承台拆模。2、全线基础共35基,累计完成22基。二、工程质量情况:经验收,T32#承台长IIOlOmm,宽8020mm,符合设计施工图纸要求。三、安全文明施工情况:1、施工现场已按要求进行围护。2、现场施工人员均能正确佩戴劳保用品。四、存

19、在问题及处理:针对承台出现的蜂窝麻面现场发出监理工程师通知单1份,详情见监理工程师通知单JL-005,要求施工项目部限期整改。五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年05月27日天气:白天晴气温:最高29星期:日夜间最低18工作内容、遇到问题及其处理:一、施工内容与进度:1、T34#承台开挖准备工作。2、查看基础施工图纸及完善工程资料。3、全线基础共35基,累计完成22基。二、工程质量情况:无三、安全文明施工情况:无。四、存在问题及处理:无。五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现

20、场监理人员1人。XX年05月28日天气:白天晴气温:最高30星期:一夜间最低20工作内容、遇到问题及其处理:一、施工内容与进度:1、T34#承台开挖准备工作。2、查看施工图纸及完善监理工程资料。3、全线基础共35基,累计完成22基。二、工程质量情况:无三、安全文明施工情况:无。四、存在问题及处理:无。五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年05月29日天气:白天晴气温:最高30星期:二夜间最低18工作内容、遇到问题及其处理:一、施工内容与进度:1、T34#承台开挖准备工作。2、查阅110500kV架空送电线路施工及验收规范GB

21、50233-2005。3、全线基础共35基,累计完成22基。二、工程质量情况:无三、安全文明施工情况:无。四、存在问题及处理:无。五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年05月30日天气:白天小雨气温:最高24星期:三夜间最低14工作内容、遇到问题及其处理:一、施工内容与进度:1、因天气下雨未施工。2、整理施工单位报审文件。3、全线基础共35基,累计完成22基。二、工程质量情况:无三、安全文明施工情况:无。四、存在问题及处理:无。五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1

22、人。XX年05月31日星期:四天气:白天多云夜间气温:最高26最低18工作内容、遇到问题及其处理:一、施工内容与进度:1、T34#承台开挖。(4人)2、全线基础共35基,累计完成22基。二、工程质量情况:1、经测量T34#承台基坑符合设计施工图纸要求。三、安全文明施工情况:1、现场施工已按要求进行围护。2、土方堆放满足相关要求。四、存在问题及处理:为防止挖机碰撞桩基,要求现场施工人员对桩基周边进行人工开挖。五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年06月Ol日星期:五天气:白天多云夜间气温:最高最低2520工作内容、遇到问题及其

23、处理:一、施工内容与进度:1、今日未施工T33#等待桩基检测。2、整理工程资料。3、全线基础共35基,累计完成22基。二、工程质量情况:无三、安全文明施工情况:无四、存在问题及处理:无五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年06月02日天气:白天多云气温:最高26星期:六夜间最低19工作内容、遇到问题及其处理:一、施工内容与进度:1、T34#承台破桩头。(1人)2、整理工程资料。3、全线基础共35基,累计完成22基。二、工程质量情况:T34#承台破桩头符合相关施工技术规范要求。三、安全文明施工情况:1、现场施工已按要求进行围护

24、2、现场施工人员均能正确佩戴劳保用品。四、存在问题及处理:无五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年06月03日天气:白天多云气温:最高27星期:日夜间最低20工作内容、遇到问题及其处理:一、施工内容与进度:1、T34#承台破桩头。(1人)2、整理工程资料。3、全线基础共35基,累计完成22基。二、工程质量情况:T34#承台破桩头符合相关施工技术规范要求。三、安全文明施工情况:1、现场施工已按要求进行围护。2、现场用电设备外壳可靠接地。四、存在问题及处理:无五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理

25、人员人数及其他:现场监理人员1人。XX年06月04日天气:白天晴气温:最高25星期:一夜间最低20工作内容、遇到问题及其处理:一、施工内容与进度:1、T34#承台破桩头。(1人)2、全线基础共35基,累计完成22基。二、工程质量情况:T34#承台破桩头符合相关施工技术规范要求。三、安全文明施工情况:1、现场施工已按要求进行围护。2、现场用电设备外壳可靠接地。四、存在问题及处理:无五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年06月05日天气:白天晴气温:最高27星期:二夜间最低21工作内容、遇到问题及其处理:一、施工内容与进度:1、

26、T33#、T34#桩基检测。2、全线基础共35基,累计完成22基。二、工程质量情况:详情查看桩基检测报告。三、安全文明施工情况:1、现场施工已按要求进行围护。2、现场用电设备外壳可靠接地。四、存在问题及处理:1、针对T32#接地质量事宜发出监理工程师通知单1份,详情见监理工程师通知单JL-OO6,要求施工项目部限期整改。2、针对T33#承台质量事宜发出监理工程师通知单1份,详情见监理工程师通知单JL-OO7,要求施工项目部限期整改。3、要求提交桩基检测临时报告事宜发出监理工程师通知单1份,详情见监理工程师通知单JL-OO8,要求施工项目部上报。五、上级指示执行情况:无。六、施工项目部提问及答复

27、无七、会议、监理人员人数及其他:现场监理人员1人。XX年06月06日天气:白天多云气温:最高26星期:三夜间最低21工作内容、遇到问题及其处理:一、施工内容与进度:1、T32#接地焊接敷设。2、T33#桩基破桩头。3、全线基础共35基,累计完成22基。二、工程质量情况:1、经复查底接地深度、焊接接头长度符合相关技术规范要求。2、经复查桩基锚筋长度符合设计施工图纸要求。三、安全文明施工情况:1、基坑上下已按要求设置木梯。2、施工人员已佩戴劳保用品。3、施工区域已按要求进行安全围护。四、存在问题及处理:1、针对T32#接地质量事宜,经复查施工项目部限期已整改。五、上级指示执行情况:无。六、施工项

28、目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年06月07日星期:四天气:白天多云夜间气温:最高最低2922工作内容、遇到问题及其处理:一、施工内容与进度:1、T34#钢筋绑扎。(3人)2、全线基础共35基,累计完成22基。二、工程质量情况:1、经复查底板钢筋数量、规格、间距符合施工图纸要求。三、安全文明施工情况:1、基坑上下已按要求设置木梯。2、施工人员已佩戴劳保用品。3、底板垃圾已按要求进行清理。四、存在问题及处理:要求施工项目部T34#铺设垫层。五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年06月08日

29、星期:五天气:白天多云夜间气温:最高33最低24工作内容、遇到问题及其处理:一、施工内容与进度:1、T33#承台破桩头。(3人)2、T34#绑扎钢筋。(3人)3、全线基础共35基,累计完成22基。二、工程质量情况:1、经复查桩头锚筋长度符合相关设计施工图纸要求。2、经复查底板钢筋数量、规格、间距符合施工图纸要求。三、安全文明施工情况:1、基坑上下已按要求设置木梯。2、施工人员已佩戴劳保用品。四、存在问题及处理:1、针对T33#承台质量事宜JL-OO7,经复查已整改到位。2、针对要求提交桩基检测临时报告事宜监理工程师通知单JL-008,施工项目部已上报。五、上级指示执行情况:无。六、施工项目部提

30、问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年06月09日天气:白天多云气温:最高34星期:六夜间最低25工作内容、遇到问题及其处理:一、施工内容与进度:1、T34#承台安置地脚螺栓。(3人)2、全线基础共35基,累计完成22基。二、工程质量情况:1、经复查地脚螺栓规格、数量符合相关设计施工图纸要求。三、安全文明施工情况:1、基坑上下已按要求设置木梯。2、施工人员已佩戴劳保用品。四、存在问题及处理:无五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年06月10日星期:日天气:白天多云夜间气温:最高最低3325工作内容

31、遇到问题及其处理:一、施工内容与进度:1、T34、T33#承台安置地脚螺栓。(3人)2、全线基础共35基,累计完成22基。二、工程质量情况:1、经复查地脚螺栓规格、数量符合相关设计施工图纸要求。三、安全文明施工情况:1、基坑上下已按要求设置木梯。2、施工人员已佩戴劳保用品。四、存在问题及处理:1、T33#桩筋锚入承台内的长度达不到设计要求,已发监理通知单五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年06月11日星期:一天气:白天雷阵雨夜间气温:最高最低2923工作内容、遇到问题及其处理:一、施工内容与进度:1、T34、T33#承台

32、整改。(6人)2、全线基础共35基,累计完成22基。二、工程质量情况:1、经复查地脚螺栓规格、数量符合相关设计施工图纸要求。三、安全文明施工情况:1、基坑上下已按要求设置木梯。2、施工人员已佩戴劳保用品。四、存在问题及处理:无五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年06月12日天气:白天多云气温:最高星期:二夜间最低3323工作内容、遇到问题及其处理:一、施工内容与进度:1、T34、T33#承台整改。(6人)2、全线基础共35基,累计完成22基。二、工程质量情况:1、经复查地脚螺栓规格、数量符合相关设计施工图纸要求。三、安全文

33、明施工情况:1、基坑上下已按要求设置木梯。2、施工人员已佩戴劳保用品。四、存在问题及处理:无五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。第35页共83页XX年06月13日天气:白天晴气温:最高33星期:三夜间最低23工作内容、遇到问题及其处理:一、施工内容与进度:1、T34承台支模。(2人)2、全线基础共35基,累计完成22基。二、工程质量情况:无三、安全文明施工情况:1、基坑上下已按要求设置木梯。2、施工人员已佩戴劳保用品。四、存在问题及处理:1、桩顶伸入承台高度不够,规范要求伸入承台高度为IOCm,实测为25c112、承台底板布筋施

34、工前未铺设基础垫层。3、由于基坑放坡达不到要求,致使部分基坑塌方,泥土进入承台内。发监理通知单JL-OO9,要求施工项目部整改。五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年06月14日天气:白天多云气温:最高33星期:四夜间最低23工作内容、遇到问题及其处理:一、施工内容与进度:1、巡视检查T34承台钢筋模板。2、全线基础共35基,累计完成22基。二、工程质量情况:无三、安全文明施工情况:1、现场施工符合安全文明施工。2、施工人员已佩戴劳保用品。四、存在问题及处理:无五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、

35、监理人员人数及其他:现场监理人员1人。XX年06月15日星期:五天气:白天多云夜间气温:最高最低2923工作内容、遇到问题及其处理:一、施工内容与进度:1、巡视检查T34承台钢筋模板。2、全线基础共35基,累计完成22基。二、工程质量情况:无三、安全文明施工情况:1、基坑上下已按要求设置木梯。2、施工人员已佩戴劳保用品。四、存在问题及处理:验收T34承台钢筋模板发现保护层厚度不符规范要求,口头要求整改。五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年06月16日星期:六天气:白天多云夜间气温:最高最低2923工作内容、遇到问题及其处理

36、一、施工内容与进度:1、巡视检查T34承台钢筋模板。2、全线基础共35基,累计完成22基。二、工程质量情况:1、T34承台钢筋保护层厚度按要求整改。三、安全文明施工情况:1、基坑上下已按要求设置木梯。2、施工人员已佩戴劳保用品。四、存在问题及处理:五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。第39页共83页XX年06月17日天气:白天阵雨气温:最高28星期:日夜间最低22工作内容、遇到问题及其处理:一、施工内容与进度:1、T34#承台钢筋、支模验收,旁站浇碎。(6人)2、全线基础共35基,累计完成22基。二、工程质量情况:1、经验收T

37、34#承台模板安装截面尺寸、顺直度符合设计施工图纸要求,支撑牢固。2、旁站T34#浇硅,时间11:2017:15中途随机见证做试块一组,抽测塌落度180mm,设计方量69.5113,复查桩顶标高及地脚螺栓安放符合设计要求三、安全文明施工情况:无四、存在问题及处理:无。五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年06月18日星期:一天气:白天中雨夜间气温:最高最低2821工作内容、遇到问题及其处理:一、施工内容与进度:1、下雨停工2、全线基础共35基,累计完成22基。二、工程质量情况:无三、安全文明施工情况:无四、存在问题及处理:无

38、五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年06月19日星期:二天气:白天多云夜间气温:最高最低2821工作内容、遇到问题及其处理:一、施工内容与进度:1、巡视T33#钢筋绑扎。(3人)2、全线基础共35基,累计完成22基。二、工程质量情况:1、经复查底板钢筋数量、规格、间距符合施工图纸要求。三、安全文明施工情况:1、现场施工符合安全文明施工要求。四、存在问题及处理:无五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年06月20日星期:三天气:白天多云夜间气温:最高最低2

39、922工作内容、遇到问题及其处理:一、施工内容与进度:1、T33安放地脚螺栓。(3人)2、全线基础共35基,累计完成22基。二、工程质量情况:1、经复查地脚螺栓规格、数量符合相关设计施工图纸要求。三、安全文明施工情况:1、基坑上下已按要求设置木梯。2、施工人员已佩戴劳保用品。3、底板垃圾已按要求进行清理。四、存在问题及处理:无五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年06月21日天气:白天多云气温:最高29星期:四夜间最低22工作内容、遇到问题及其处理:一、施工内容与进度:1、检查验收T34#接地。(2人)2、全线基础共35基,

40、累计完成22基。二、工程质量情况:1、经复查接地的埋深、焊接长度及防腐符合施工图纸及规范要求。三、安全文明施工情况:1、基坑上下已按要求设置木梯。2、施工人员已佩戴劳保用品。3、底板垃圾已按要求进行清理。四、存在问题及处理:无五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年06月22日星期:五天气:白天多云夜间气温:最高最低2822工作内容、遇到问题及其处理:一、施工内容与进度:1、巡视T33#钢筋绑扎。(3人)2、全线基础共35基,累计完成22基。二、工程质量情况:1、经复查顶板钢筋数量、规格、间距符合施工图纸要求。三、安全文明施工

41、情况:1、基坑上下已按要求设置木梯。2、施工人员已佩戴劳保用品。3、底板垃圾已按要求进行清理。四、存在问题及处理:无五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年06月23日天气:白天小雨气温:最高星期:六夜间最低2521工作内容、遇到问题及其处理:一、施工内容与进度:1、检查验收T33#承台钢筋绑扎支模,旁站浇碎。(4人)2、全线基础共35基,累计完成22基。二、工程质量情况:1、经复查T33#钢筋数量、规格、间距符合施工图纸要求,支撑牢固2、旁站T33#浇税,时间8:2013:15中途随机见证做试块一组,抽测塌落度140mm,设计方量77.46m:三、安全文明施工情况:1、基坑上下已按要求设置木梯。2、施工人员已佩戴劳保用品。3、底板垃圾已按要求进行清理。四、存在问题及处理:无五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年06月24日星期:一天气:白天阴夜间气温:最高最低2622工作内容、遇到问题及其处理:一、施工内容与进度:1、检查T33#承台拆模。2人)2、全线基础共35基,累计完成22基。二、工程质量情况:1、经复查T33#承台截面及立柱尺寸、标高及外观均符合设计及规范要求。三、安全文明施工情况:1、基坑上下已按要求设置木梯。
