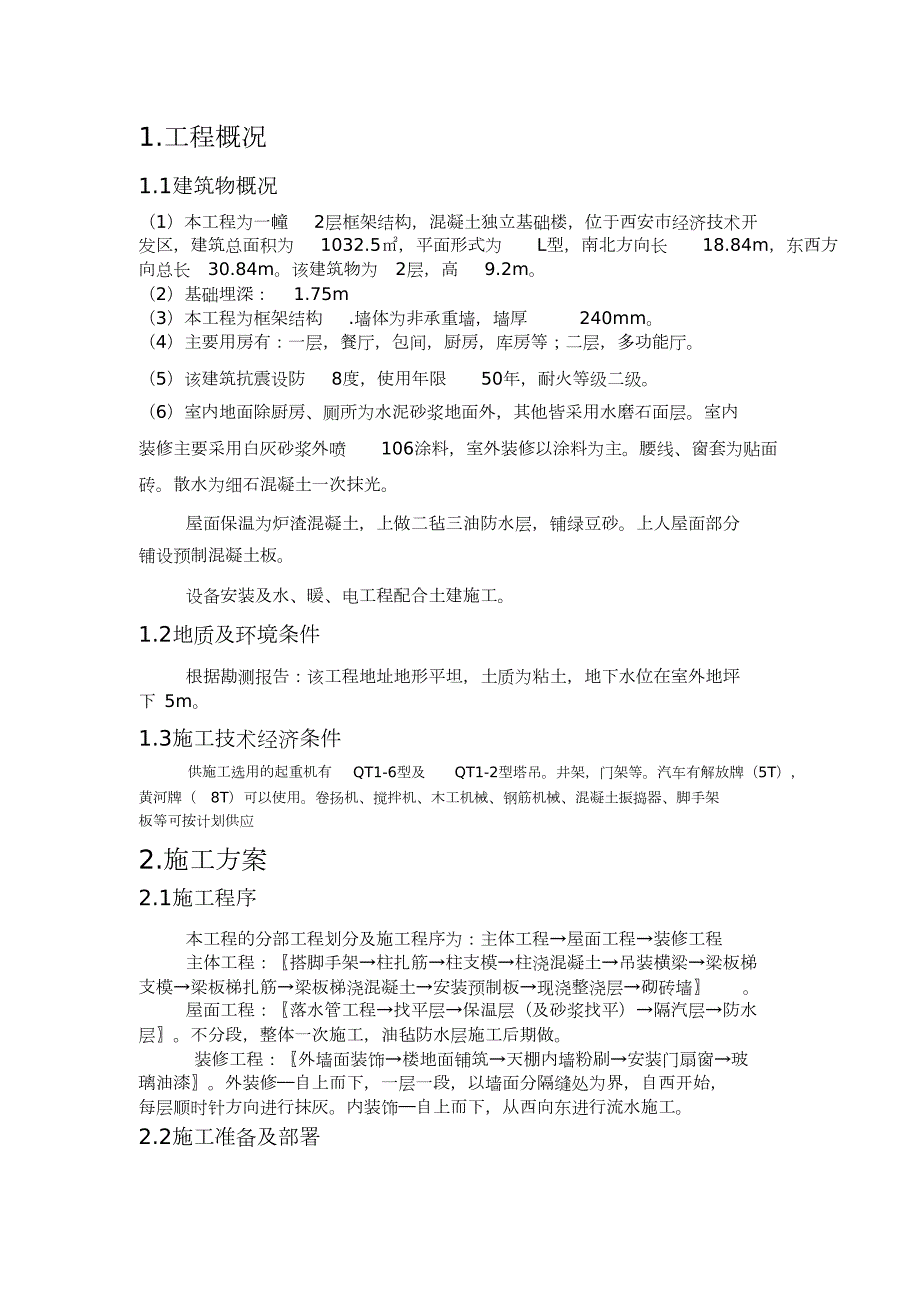

1、1.工程概况1.1建筑物概况(1)本工程为一幢 2层框架结构,混凝土独立基础楼,位于西安市经济技术开发区,建筑总面积为 1032.5,平面形式为 L型,南北方向长 18.84m,东西方向总长 30.84m。该建筑物为 2层,高 9.2m。(2)基础埋深: 1.75m(3)本工程为框架结构 .墙体为非承重墙,墙厚 240mm。(4)主要用房有:一层,餐厅,包间,厨房,库房等;二层,多功能厅。(5)该建筑抗震设防 8度,使用年限 50年,耐火等级二级。(6)室内地面除厨房、厕所为水泥砂浆地面外,其他皆采用水磨石面层。室内装修主要采用白灰砂浆外喷 106涂料,室外装修以涂料为主。腰线、窗套为贴面砖。
2、散水为细石混凝土一次抹光。屋面保温为炉渣混凝土,上做二毡三油防水层,铺绿豆砂。上人屋面部分铺设预制混凝土板。设备安装及水、暖、电工程配合土建施工。1.2地质及环境条件根据勘测报告:该工程地址地形平坦,土质为粘土,地下水位在室外地坪下 5m。1.3施工技术经济条件供施工选用的起重机有QT1-6型及 QT1-2型塔吊。井架,门架等。汽车有解放牌(5T),黄河牌( 8T)可以使用。卷扬机、搅拌机、木工机械、钢筋机械、混凝土振捣器、脚手架板等可按计划供应2.施工方案2.1施工程序本工程的分部工程划分及施工程序为:主体工程屋面工程装修工程主体工程:搭脚手架柱扎筋柱支模柱浇混凝土吊装横梁梁板梯支模梁板梯扎

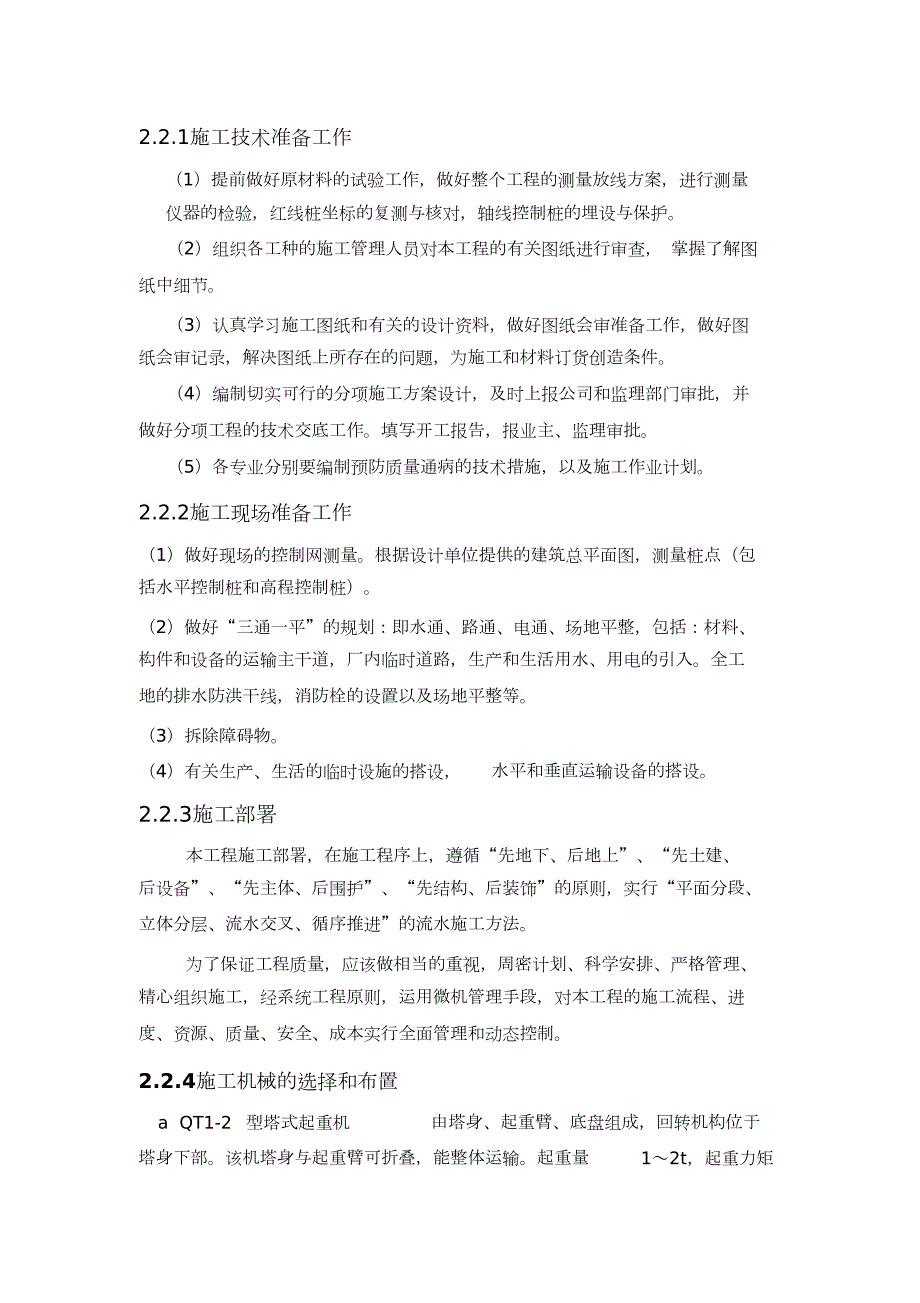

3、筋梁板梯浇混凝土安装预制板现浇整浇层砌砖墙屋面工程:落水管工程找平层保温层(及砂浆找平)隔汽层防水层。不分段,整体一次施工,油毡防水层施工后期做。装修工程:外墙面装饰楼地面铺筑天棚内墙粉刷安装门扇窗玻璃油漆。外装修自上而下,一层一段,以墙面分隔缝处为界,自西开始,每层顺时针方向进行抹灰。内装饰自上而下,从西向东进行流水施工。2.2施工准备及部署 2.2.1施工技术准备工作(1)提前做好原材料的试验工作,做好整个工程的测量放线方案,进行测量仪器的检验,红线桩坐标的复测与核对,轴线控制桩的埋设与保护。(2)组织各工种的施工管理人员对本工程的有关图纸进行审查, 掌握了解图纸中细节。(3)认真学习施工
4、图纸和有关的设计资料,做好图纸会审准备工作,做好图纸会审记录,解决图纸上所存在的问题,为施工和材料订货创造条件。(4)编制切实可行的分项施工方案设计,及时上报公司和监理部门审批,并做好分项工程的技术交底工作。填写开工报告,报业主、监理审批。(5)各专业分别要编制预防质量通病的技术措施,以及施工作业计划。2.2.2施工现场准备工作(1)做好现场的控制网测量。根据设计单位提供的建筑总平面图,测量桩点(包括水平控制桩和高程控制桩)。(2)做好“三通一平”的规划:即水通、路通、电通、场地平整,包括:材料、构件和设备的运输主干道,厂内临时道路,生产和生活用水、用电的引入。全工地的排水防洪干线,消防栓的设
5、置以及场地平整等。(3)拆除障碍物。(4)有关生产、生活的临时设施的搭设,水平和垂直运输设备的搭设。2.2.3施工部署本工程施工部署,在施工程序上,遵循“先地下、后地上”、“先土建、后设备”、“先主体、后围护”、“先结构、后装饰”的原则,实行“平面分段、立体分层、流水交叉、循序推进”的流水施工方法。为了保证工程质量,应该做相当的重视,周密计划、科学安排、严格管理、精心组织施工,经系统工程原则,运用微机管理手段,对本工程的施工流程、进度、资源、质量、安全、成本实行全面管理和动态控制。2.2.4施工机械的选择和布置a QT1-2 型塔式起重机由塔身、起重臂、底盘组成,回转机构位于塔身下部。该机塔身

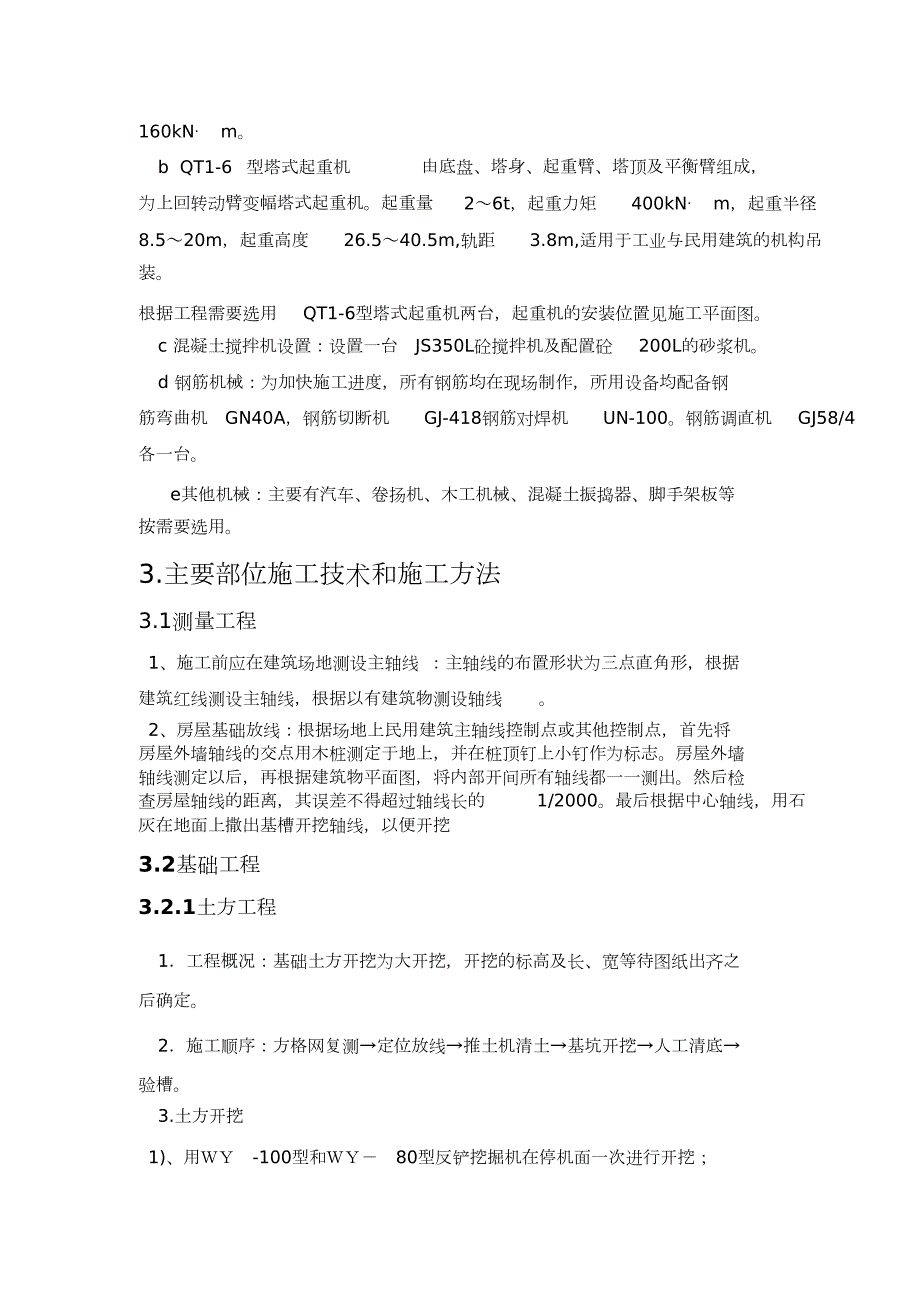

6、与起重臂可折叠,能整体运输。起重量12t,起重力矩 160kN m。b QT1-6 型塔式起重机由底盘、塔身、起重臂、塔顶及平衡臂组成,为上回转动臂变幅塔式起重机。起重量26t,起重力矩 400kN m,起重半径8.520m,起重高度 26.540.5m,轨距 3.8m,适用于工业与民用建筑的机构吊装。根据工程需要选用 QT1-6型塔式起重机两台,起重机的安装位置见施工平面图。c 混凝土搅拌机设置:设置一台 JS350L砼搅拌机及配置砼 200L的砂浆机。d 钢筋机械:为加快施工进度,所有钢筋均在现场制作,所用设备均配备钢筋弯曲机 GN40A,钢筋切断机 GJ-418钢筋对焊机 UN-100。
7、钢筋调直机 GJ58/4各一台。e其他机械:主要有汽车、卷扬机、木工机械、混凝土振捣器、脚手架板等按需要选用。3.主要部位施工技术和施工方法3.1测量工程1、施工前应在建筑场地测设主轴线 :主轴线的布置形状为三点直角形,根据建筑红线测设主轴线,根据以有建筑物测设轴线。2、房屋基础放线:根据场地上民用建筑主轴线控制点或其他控制点,首先将房屋外墙轴线的交点用木桩测定于地上,并在桩顶钉上小钉作为标志。房屋外墙轴线测定以后,再根据建筑物平面图,将内部开间所有轴线都一一测出。然后检查房屋轴线的距离,其误差不得超过轴线长的 1/2000。最后根据中心轴线,用石灰在地面上撒出基槽开挖轴线,以便开挖3.2基础
8、工程3.2.1土方工程1工程概况:基础土方开挖为大开挖,开挖的标高及长、宽等待图纸出齐之后确定。2施工顺序:方格网复测定位放线推土机清土基坑开挖人工清底验槽。3.土方开挖1)、用 -100型和 80型反铲挖掘机在停机面一次进行开挖; 2)、为防止超挖和保持边坡坡度正确,机械开挖至接近设计坑底标高或边坡边界,应预留 3050cm厚土层,用人工开挖和修坡。开挖的基坑深于邻近建筑基础时,开挖应保持一定的距离和坡度。3)、弃土应及时运出,如需要临时推土,或留作回填土,推土坡脚至坡边,坡边应按挖坑深度、边坡坡度和土的类别确定,干燥密实土不小于3m,松软土不小于 5m。临时推土时注意对临时建筑物的影响。3
9、2.2基础施工1.混凝土垫层1)、混凝土的配合比,应通过计算和试配决定,混凝土浇筑时的塌落度宜为了cm。2)、混凝土应拌和均匀;浇筑混凝土前,应清除淤泥和杂物;捣实混凝土宜采用表面震动器。3)分格缝应结合变形缝位置,不同材料的地面连接处和设备基础的位置等划分。4)、混凝土浇筑完毕后,应在 12h以内用草帘等加覆盖和浇水,浇水次数应能保证混凝土具有足够的湿润状态,浇水养护日期不少于期 1.2Mpa以后,才能在其上做面层等。2.地基圈梁与基础墙砌筑3昼夜。混凝土强度达到1)、浇筑基础圈梁、继续砌上部基础梁前,应先调好构造柱的竖筋。2)、砖基础砌筑前,应先检查垫层施工是否符合质量要求,然后清扫垫层
10、表面,将浮土及垃圾清除干净。3)、在垫层转角、交接及高低踏步处预先立好基础皮竖杆;砌基础时可依皮竖杆先砌几层转角及交接处部分的砖,然后在其间拉准线砌中间部分。内外墙砖基础应同时砌起,如因其他情况不能同时砌起时,应留设斜槎,斜槎的长度不应小于高度的 2/3。砌完砖基础后,应立即进行回填土,回填土要在基础两侧同时进行,并分层夯实。5)、大放脚砌采用一顺一丁砌筑,大放脚砌到最后一层时,应从龙门板上拉麻线将墙身轴线引下,以保证最后一层位置正确。6 )表层杂土和饱和土外运,好土留在楼南侧,用推土机集,供回填用,其余要用自卸汽车运走。分层回填夯实,采用人工铺设,蛙式打夯机夯实。 3.3模板工程3.3.1模
11、版施工(1)该工程所有方形柱模均采用组合木模现场拼装成型。(2)梁模板系统,包括梁底模、侧模均采用覆膜胶合板模现场拼装成型,个别不合模数的补以少量定型组合模板。(3)楼梯模板均采用木模板,施工前根据实际层高放样,在支设时,须注意楼梯转角处两级踏步各自留出 20MM厚粉刷厚度。(4)构造柱、圈梁模板,按强制性条文有关规定设置。3.3.2模版质量要求(1)模板及其支撑结构必须具有足够的强度,刚度和稳定性,能够承受新灌筑砼的重量和侧压力以及施工荷载。(2)模板的内侧要平整,接缝严密,不得漏浆。(3)模板安装后应他细检查各部位构件是否牢固,在浇灌砼过程中要经常检查,如出现变形,松动等现象,要及时修正加
12、固。(4)固定在模板上的预埋件和预留洞均不得遗漏确。,安装必须牢固,位置必须准(5)模板在浇灌前还应检查下列内容:扣件规格与对拉螺栓的紧固情况;斜撑、支柱的数量和支撑点;对拉螺栓及支柱的间距;各种预埋件和预留孔洞的规格尺寸、数量、位置及固定情况。34钢筋工程3.4.1钢筋绑扎应根据图纸,按设计要求检查已加工好的钢筋规格、形状、数量、长度是否正确,并按预先确定的绑扎顺序将钢筋运至指定地点。3.4.2钢筋质量要求应检查出厂质量证明书及试验报告,必须保证材料指标的稳定;加强对施工人员的技术培训,使其熟悉施工规范要求和基本常识;认真执行工艺标准,严格按技术交底要求施工;严格按照图纸和配料单下料和施工,
13、弯钩朝向应正确;施工前应预先弹线,检查基层的上道工序质量,加强工序的自检和交接检查;对使用工具经常检测和调整,并检查焊接操作人员有无上岗证;对倾斜过大的钢筋端头要切除,焊后夹具不宜过早放松,根据钢筋直径选择合适的焊接电流和通电时间;每批钢筋焊完后,按规定取样进行力学试验和检查焊接外观质量。 3.5混凝土工程本工程混凝土全部现场搅拌,设置搅拌站和搅拌机,混凝土工程施工顺序为:材料检验试验计量投料搅拌混凝土运输、入模振捣养护。3.5.1砼拌制砼施工配合比按试验单位配合比报告进行,试配合格后,方可按试配的配合比施工;3.5.2混凝土浇筑和养护每层楼砼按二次浇筑,第一次浇筑柱砼,第二次浇筑梁、板砼,楼
14、梯随柱错半层浇筑。混凝土浇注应连续进行,当必须间歇时,其间歇时间尽量缩短,并应在前层混凝土凝结之前,将次层混凝土浇注完毕。砼浇筑后外露表面应用草袋子覆盖10小时后,再进行浇水养护 7天。3.5.3混凝土拌制的质量检查检查拌制混凝土所用原材料的品种、规格和用量,每一个工作班至少两次;检查混凝土的坍落度及和易性,每一工作班至少两次。混凝土拌合物应搅拌均匀、颜色一致,具有良好的流动性、粘聚性和保水性,不泌水、不离析。不符合要求时,应查找原因,及时调整。3.6脚手架工程施工程序:一层顶悬挑工字钢校正后安装脚手架拉结加固铺设脚手架板封挂安全网验收后交付使用。脚手架的搭设必须符合规范要求,保证作业人员的安
15、全。脚手架搭设完后,必须组织有关部门和人员进行检查验收,合格后方可使用。拆除脚手架必须有拆除方案,拆除顺序:自上而下进行,不能上下同时作业。连墙壁点必须脚手架同时拆除,不允许分段分立面拆除。3.7砌体工程本工程砖石采用烧结多孔砖 ,使用前必须达到以下要求:砖必须做标号检 验、耐久性、外观检查,砖墙砌筑时采用搭设内脚手架。砌筑工序:抄平放线摆砖立皮杆数盘角挂线砌筑勾缝清理。施工方法:灰缝横平竖直、砂浆饱满、薄厚均匀。施工时要求水平灰缝砂浆饱满度不低于 80%,厚度以 10mm为宜,不宜小于 8mm或大于 12mm。为了保证铺灰平整,所以在施工时要用“三一砌砖法”即一铲灰一块砖,一挤揉。保证墙体保
16、温、隔声、竖向灰缝饱满、灰缝厚度要均匀一致,保证主缝垂直,不游丁走缝;为了提高砌体的整体性,稳定性和承载能力,砖块排列应遵守上下错缝,内外搭砌的原则。抗震节点构造必须注意横平竖直,隔墙顶面与上部结构接触处宜用侧砖或斜砌挤紧,防止砌体的不均匀沉降和失稳;3.8防水工程3.8.1屋面卷材隔汽与防水工程工艺流程:基层清理 -涂刷基层处理剂 -程附加层施工 -基层,卷材表面涂胶晾胶卷材铺贴卷材收头粘结卷材接头密封蓄水试验做保护层质量要求:卷材铺贴平整,牢固,不漏水。3.8.2卫生间防水工程工艺流程:基层处理挂线找规矩刮素浆做找平层铺贴卷材灌水试验质检质量要求 :垫层,卷材结合牢固,坡度符合设计要求,不
17、渗漏。3.9装饰工程3.9.1墙柱面抹灰工艺程序:基层处理打灰饼抹护角润湿墙面抹底糙灰抹墙裙或踢脚线底糙灰抹墙裙或踢脚线中层糙灰插入天棚、地面施工润湿墙面抹罩面灰。墙柱面涂料施工:涂料面施工工艺流程:清理基层填补缝隙磨砂纸满刮腻子两遍磨光刮第一遍大白涂料复补腻子磨光刮第二遍涂料磨光刮第三遍涂料 3.9.2外墙抹面施工顺序:基层处理吊垂直贴灰饼抹底层砂浆抹面层砂浆3.9.3天棚顶面工程1.天棚常用的做法有喷浆、抹灰、涂料吊顶棚等。具体采用根据房屋的功能要求、外观形式、饰面材料等选定。2.吊顶的基本构造包括吊筋、龙骨和面层三部分。吊筋通常用圆钢制作,龙骨可用木、纲和铝合金制作。面层常用纸面石膏板、
18、夹板、铝合金板、塑料扣板等。3.楼梯、雨蓬等特殊部位的施工 :1)楼梯:现浇钢筋砼楼梯应与楼层施工紧密结合,以免由于砼养护时间过久而影响后续工作的开展,砖墙建筑每层施工时,先支模后砌墙。2)雨蓬:先在雨蓬的实际标高处浇注雨篷梁,预留雨篷钢筋,暂时可不做,以便双排脚手架的搭设,待脚手架拆至雨篷下后,才开始雨篷施工,支模、绑扎钢筋、浇注。3 .10冬雨季施工技术措施1场地排水:场地挖排水沟进行有组织排水,定期,定人检查整改。2基坑排水:用污水泵、离心泵、潜水泵等将基础水经过处理,及时排到排污系统中,水泵要不分昼夜排除坑下积水,防止地下室浮起,保证已开挖的基坑不受干扰,直至顺利的做混凝土垫层,做好底
19、板。3掌握天气变化,做好天气预报,调整工作时间合理预留混凝土施工缝,准备防雨台布,混凝土浇注未终凝时,应严格使表面不受雨水冲刷,用雨布台进行覆盖。4钢筋竖向电渣压力焊要有效的防雨,焊药防止淋雨受潮,否则使用前要烘干。5怕雨、怕水的使用材料,机械化设备要进行防雨,防潮处理,水泥库要防潮防水,本着先进库先用的原则,砂,石材料在多雨季配合比要考虑其含水量数量,其他进场半成品堆放场地周围要很好的进行排水。6雨季前后保护好施工现场的临建房屋,设备加固,尤其加固塔吊,排水并进行多次反复检查。 7加强施工现场防水沟道管理,并进行污水沉淀处理,严禁向沟道倒垃圾,倒土,任何时候排水沟道都要畅通无阻。8基础坑内外
20、边部在雨季要特别注意观查,如有塌落下滑,可用砂袋堆起,并及时将其加固处理。9雨天作业必须设专人看护边坡,防止塌方,存在险情的地方未采取可靠的安全措施之前禁止作业施工。10检查机械防雷接地装置是否良好,各类机械设备和电气开关应做好防雨准备,大风雷雨天气应切断电源,以免引起火灾或触电伤亡事故。风雨过后,要对现场的临时设施、用电线路等进行全面的检查,当确认安全无误后方可继续施工。11钢筋要用枕木或木方、地垄等架高,防止沾泥、生锈。雨季应经常测石子、砂子的含水率,及时调整配合比,保证质量。浇筑混凝土应尽量避免在雨天进行。4.质量技术防治措施1施工前认真做好图纸会审和技术交底工作,正确贯彻按图施工原则。
21、将图纸错漏、交接部分的矛盾、设计不合理及材料代用等解决在施工前。严格控制设计变更和材料代用,凡工程变更及材料代用一律有设计院发正式变更通告单及材料代用证明书。2.加强对原材料、半成品、构件的质量检测和管理工作。做到材料配比准确,每班校验一次混凝土塌落度,混凝土、砂浆试块分房屋层次和时间按要求留足。加强石灰的淋制、熟化工作,提前 23个月化好抹灰用石灰膏,以免墙面抹灰起泡、开裂。回填土必须分层(虚铺 25m一层)3.严格执行各项质量检查制度。在施工组自检、互检、交接检的基础上,分层分段进行验收评定,及时办理隐蔽工程验收手续和结构工程质量验收手续, 各分部门分项工程均应严格执行“施工及验收规范”。
22、4.施工中要做好已完项目的保护工作。楼梯踏步及时做好保护套,凡过双轮手推车的门口,均应在门框上车轴高度钉 150mm宽的铁皮。室内装饰逐间完成后要封门,禁止入内。5.施工的收尾阶段,应逐层逐间检查,发现问题及时返修,彻底搞好一间或一层后,应立即清扫上锁。5.安全技术措施 工程中必须负责进行安全管理,落实安全生产责任制,使工程项目安全管理贯穿于施工的全过程,交叉于各项专业技术管理。主要包括以下几项措施内容。1.落实安全生产制度,实施责任管理2.建立各级人员安全生产责任制度,明确各级人员的安全职责。抓制度落实,抓责任落实,定期检查安全责施工单位承担控制和管理施工生产进度,量、安全等目标的责任的任落
23、实情况。成本、质3.建立、完善以项目经理为首的安全生产领导组织。有组织、有领导的开展安全管理活动,承担组织、领导安全生产的责任。4.施工项目应通过有关部门的安全生产资质审查,并得到认可。一切从事生产管理与操作的人员,依照其从事的生产内容,分别通过企业、施工项目的安全审查,取得安全操作认可证,持证上岗。特种作业人员,除经企业的安全审查外,还需按规定参加安全操作考核,取得监察部门核发的安全操作合格证,坚持“持证上岗”。5.施工项目负责施工生产中物的状态审验与认可,承担物的状态漏验、失控的管理责任。6.一切管理、操作人员均需与施工项目签订安全协议,向施工项目做出保证。7.安全生产责任落实情况的检查,
24、应认真、详细的记录,作为分配、补偿的原始资料之一。8.进入现场必须戴安全帽。参考文献 :1.百度文库:安徽理工大学施工组织课程设计华中科技大学土木工程施工课程设计报告2.土木工程施工课本 目录1工程概况。11.1建筑物概况。11.2地质及环境条件。11.3施工技术经济条件。12施工方案。12.1施工程序。12.2施工准备布置。12.2.12.2.22.2.32.2.4施工技术准备工作。2施工现场准备工作。2施工布置。2施工机械选择和布置。23主要部位施工技术和方法。33.1测量工程。33.2基础工程。33.2.1 土方工程。33.2.2 基础施工。43.3模板工程。53.3.1 模板施工。53
25、3.2 模板质量要求。5 3.4钢筋工程。53.4.1钢筋绑扎。53.4.2 钢筋质量要求。53.5混凝土工程。63.5.1 混凝土拌制。63.5.2 混凝土浇筑和养护。63.5.3 混凝土拌制的质量检查。63.6脚手架工程。73.7砌体工程。73.8防水工程。73.8.1 屋面卷材隔汽与防水工程。73.8.2 卫生间防水工程。73.9装饰工程。73.9.1 墙柱面抹灰。73.9.2 外墙抹面。83.9.3 天棚顶面工程。83.10冬雨季施工技术措施。84质量技术防治措施。95安全技术措施。10 西安工业大学建筑工程学院课程设计课程名称:土木工程施工技术姓 名:赵丹丹班 级:100713班学 号: 100705131指导老师 : 周雪峰日 期:2013.1.2
