土建工程预算清单编制时间计划表.docx

上传人:夺命阿水 文档编号:54641 上传时间:2025-07-09 格式:DOCX 页数:3 大小:19.19KB
下载 相关 举报
土建工程预算清单编制时间计划表.docx_第1页
第1页 / 共3页
土建工程预算清单编制时间计划表.docx_第2页
第2页 / 共3页
土建工程预算清单编制时间计划表.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

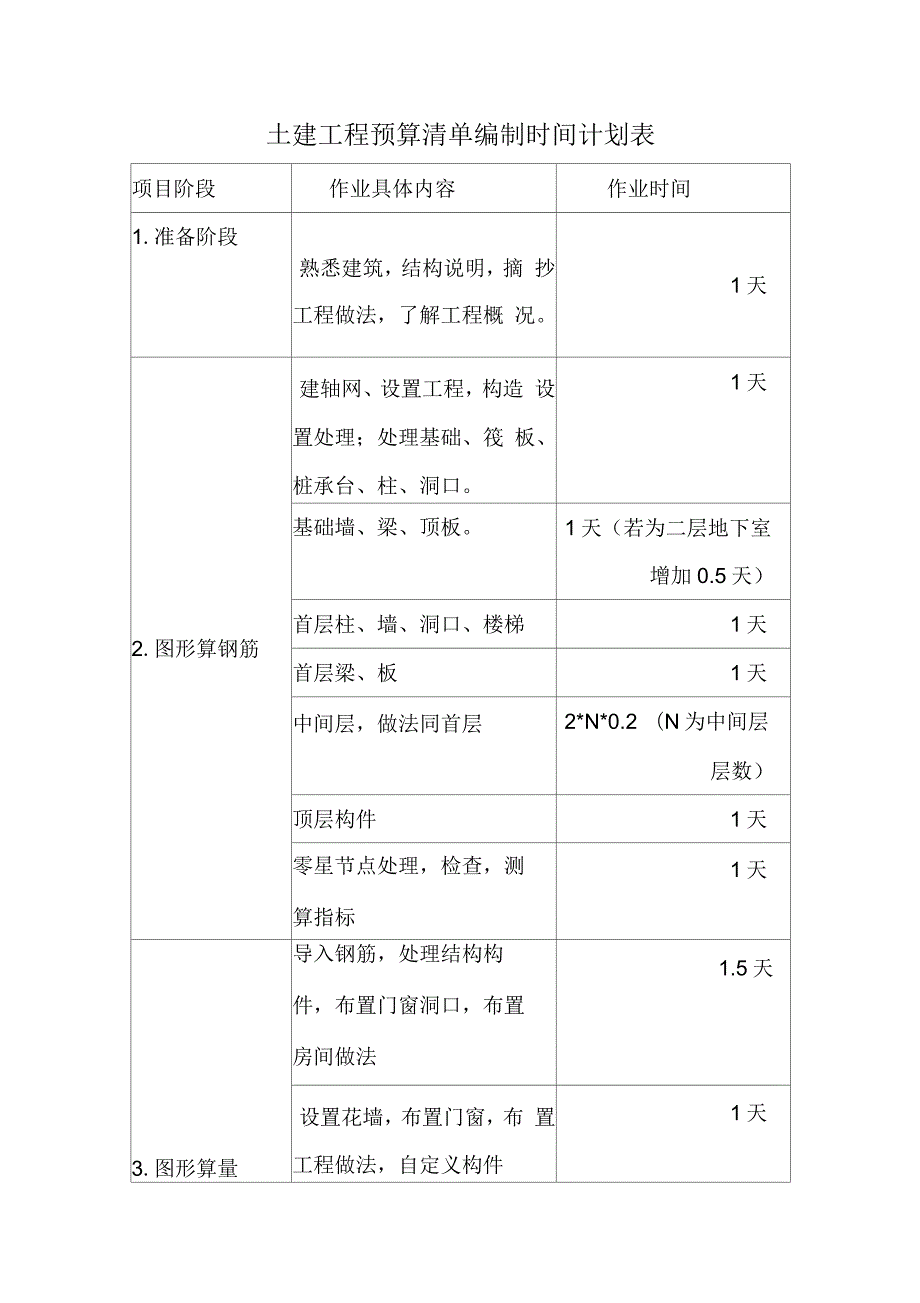

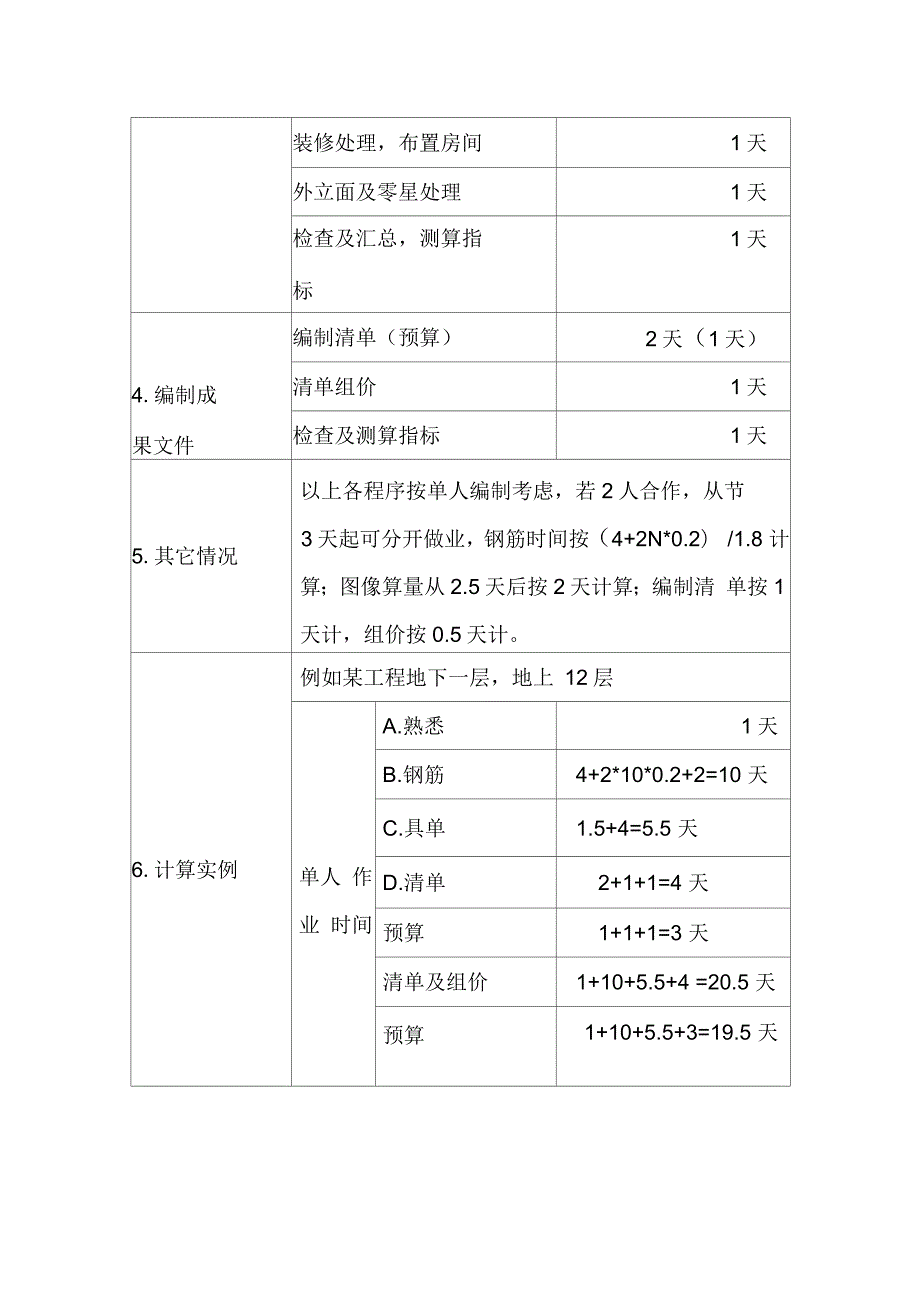

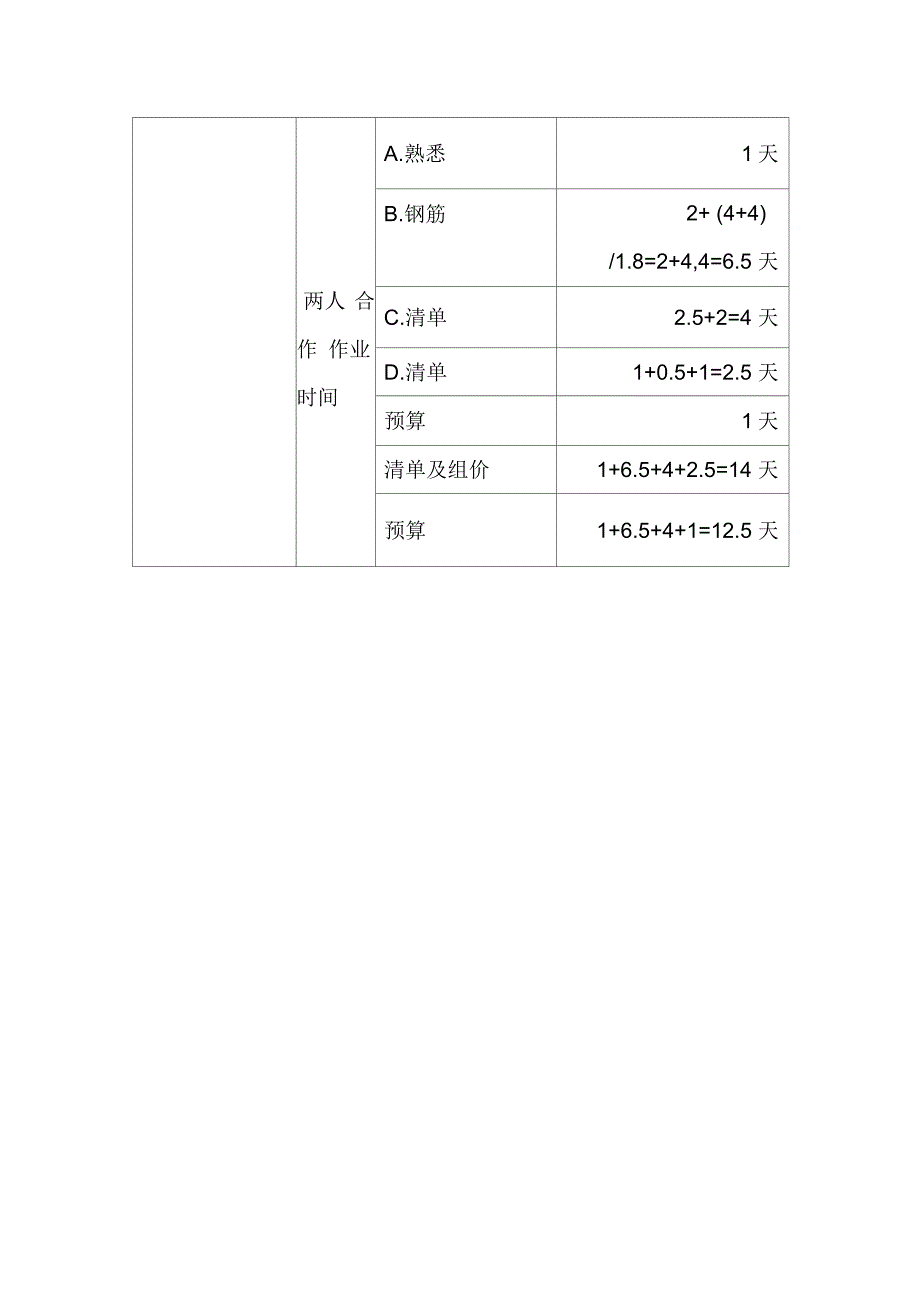

1、土建工程预算清单编制时间计划表项目阶段作业具体内容作业时间1.准备阶段熟悉建筑,结构说明,摘 抄工程做法,了解工程概 况。1天2.图形算钢筋建轴网、设置工程,构造 设置处理;处理基础、筏 板、桩承台、柱、洞口。1天基础墙、梁、顶板。1天(若为二层地下室增加0.5天)首层柱、墙、洞口、楼梯1天首层梁、板1天中间层,做法同首层2*N*0.2 (N为中间层层数)顶层构件1天零星节点处理,检查,测算指标1天3.图形算量导入钢筋,处理结构构件,布置门窗洞口,布置房间做法1.5天设置花墙,布置门窗,布 置工程做法,自定义构件1天装修处理,布置房间1天外立面及零星处理1天检查及汇总,测算指标1天4.编制成果

2、文件编制清单(预算)2天(1天)清单组价1天检查及测算指标1天5.其它情况以上各程序按单人编制考虑,若2人合作,从节3天起可分开做业,钢筋时间按(4+2N*0.2) /1.8 计算;图像算量从2.5天后按2天计算;编制清 单按1天计,组价按0.5天计。6.计算实例例如某工程地下一层,地上 12层单人 作业 时间A.熟悉1天B.钢筋4+2*10*0.2+2=10 天C.具单1.5+4=5.5 天D.清单2+1+1=4 天预算1+1+1=3 天清单及组价1+10+5.5+4 =20.5 天预算1+10+5.5+3=19.5 天两人 合作 作业 时间A.熟悉1天B.钢筋2+ (4+4)/1.8=2+4,4=6.5 天C.清单2.5+2=4 天D.清单1+0.5+1=2.5 天预算1天清单及组价1+6.5+4+2.5=14 天预算1+6.5+4+1=12.5 天
