1、一、工程概况清远市新城区大道 K0+100至 K1+540西侧绿化带,沿线距大道中线约 35-38m,呈近北南走向;在 K0+625处设置一条通过大道、沿半环北路北侧接污水处理厂的污水管道连接管道,呈近东西走向。大道锦霞路路口至峡山路以南约 300米处的 DN400-DN800污水管敷设 1973米、DN600-DN2200雨水管敷设 1737米、深基坑开挖及回填 12107.9 m。3二、编制依据1.工程施工设计图纸,地质勘察资料、施工合同,主要规范(给水排水管道工程施工及验收规范 GB50268 2008)、规程,主要图集,主要法规,企业的各项管理手册,施工工艺标准、施工组织设计等。2.钢

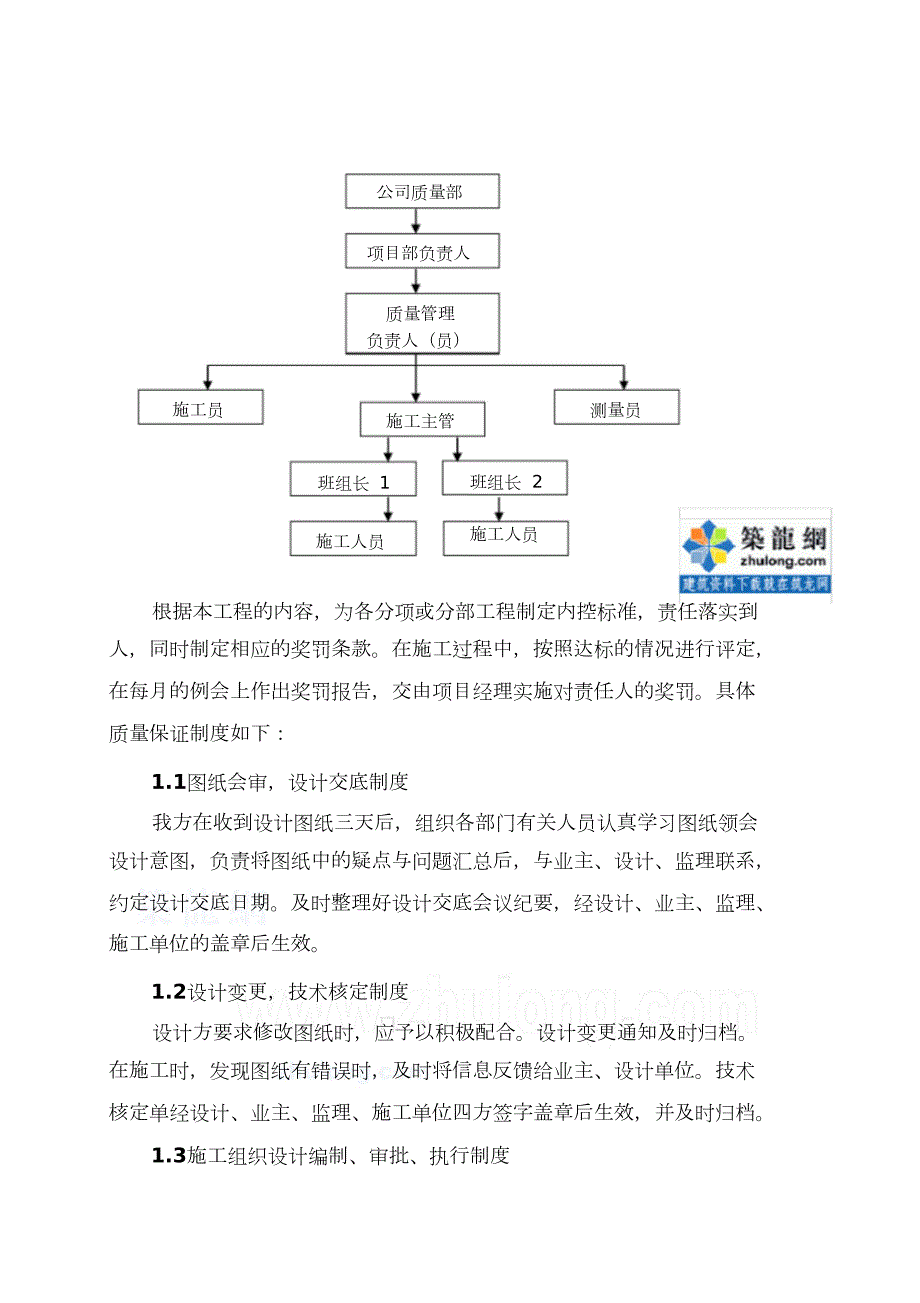

2、筋混凝土工程施工及规范( GB03-1平法图集),以及国家相关的基坑施工标准或规范。四、工程质量保证措施1.建立有效的质量保证组织与制度按照我司质量保证体系正常运转的要求,依据分工负责,互相协调的管理原则,层层落实职能、责任、风险和利益,做到各司其职,各负其责,保证在整个工程施工生产过程中,质量保证体系正常运作和发挥保障作用。本工程质量管理与保证小组如下: 公司质量部项目部负责人质量管理负责人(员)施工员测量员施工主管班组长 1班组长 2施工人员施工人员根据本工程的内容,为各分项或分部工程制定内控标准,责任落实到人,同时制定相应的奖罚条款。在施工过程中,按照达标的情况进行评定,在每月的例会上作
3、出奖罚报告,交由项目经理实施对责任人的奖罚。具体质量保证制度如下:1.1图纸会审,设计交底制度我方在收到设计图纸三天后,组织各部门有关人员认真学习图纸领会设计意图,负责将图纸中的疑点与问题汇总后,与业主、设计、监理联系,约定设计交底日期。及时整理好设计交底会议纪要,经设计、业主、监理、施工单位的盖章后生效。1.2设计变更,技术核定制度设计方要求修改图纸时,应予以积极配合。设计变更通知及时归档。在施工时,发现图纸有错误时,及时将信息反馈给业主、设计单位。技术核定单经设计、业主、监理、施工单位四方签字盖章后生效,并及时归档。1.3施工组织设计编制、审批、执行制度 编制施工技术方案、工程计划进度表、
4、材料设备分析、工料分析等,最终装订成册。2.加强施工前的质量控制工作2.1施工前组织技术人员认真会审设计文件和图纸,切实了解和掌握工程的要求和施工的技术标准,理解业主的需求,如有不清楚或不了解之处,及时向业主或监理提出书面报告。2.2若施工时因客观原因发生变化,要及时对已制定的施工方案和有关程序进行修订和变更,并严格按照质量体系控制程序的要求,报送有关部门论证审批后,方可施工,确保程序的科学性和可行性,并做好变更后的标识和记录工作。3.做好施工全过程的质量控制工作3.1井护壁第一节挖深约 1.0m,安装井壁钢模板,浇筑井壁混凝土、井口圈梁混凝土,完成第一节后,从第二段开始,拱墙土方应分段逐层开
5、挖,拱墙水平方向分为 4段施工,垂直方向每段长度不大于 1米循环。即挖好每一节土后接着浇筑下一节混凝土井壁;一搬土层中每节高度为1000mm,在不利地质区段每节高度不宜大于 500mm,下挖速度应视井壁的安全情况而定;施工时应先开挖拱墙位置土方。待拱墙完成闭合后且混凝土强度达 80%以上强度后才能大面积开挖拱墙后土方,施工期间应注意施工安全,应在 36小时内将拱圈闭合。3.2为保证井的垂直度每浇筑三节的井壁校核井中心位置及垂直度一次,拱轴线沿曲率半径方向误差不超过 40mm,不平整度不大于 50mm。3.3上道拱墙合拢且混凝土强度达到设计强度的 90%以上后,才可进行下道拱墙的施工;下道拱圈应
6、采用分段跳挖施工,防止开挖下道拱圈时,使上道拱圈失去支撑而导致破坏。上下两道拱墙竖向施工缝应错开,错开距离不少于 2m。拱墙施工应连续作业,每道拱墙施工时间不超过 36小时,折模时间要须混凝土渗速凝剂的效果和气温而定,一搬需24h以上方可拆 除模板。4.做好施工材料的质量控制4.1原材料的采购(1)、做好市场调查,从中选择几个管理好、质量可靠稳定的厂家,作为待定的供销商,建立质量档案 .(2)、从待定的供销商中按规定取样,试验结果得出后,进行质量比较,从中选择最优厂家,作为合格供应商,建立供货关系。4.2原材料的运输、搬运和贮存(1)、原材料进场必须“三证”齐全,包括产品合格证、抽样化验合格证
7、和供应商资格合格证。(2)、原材料进场后应按指定地点整齐码放,并挂标牌标识,标明型号、进场日期、检验日期、经手人等,实现原材料质量有效追溯。五、施工安全保证措施为保障工程生产安全,按照公司生产安全保障体系与管理体制,贯彻落实国家安全法律法规和公司生产安全管理制度,成立由项目经理负责、隶属于公司技术安全部的项目安全生产管理小组:技术安全部项目部负责人安全员施工员测量员施工主管班组长 1班组长 2施工人员施工人员 1.现场安全用电措施1.1现场用电布置:1.1.1现场施工用电原则执行一机、一闸、一漏电保护的“三级”保护措施。其电箱设门、设锁、编号,注明负责人。1.1.2机械设备必须执行工作接地和重
8、复接地的保护措施。1.1.3照明使用单相 220V工作电压,井内照明采用 36V以下的照明灯具外按保护罩。主线使用单芯直径 2.5mm2铜芯线,分线使用 1.5mm2铜芯线,灯距离地面高度不低于 2.5m,每箱设置符合标准的漏电开关。1.2.安全用电技术措施:1.2.1施工现场的一切用电设备的安装必须严格按施工组织设计进行。1.2.2供电干线、配电装置等布置,必须是专业电工会同安全主任共同检查验收合格后才允许通电运行。1.2.3电气设备的设置、安装、防护、使用、维修、操作人员都必须符合 JGJ46-2005施工现场临时用电安全技术规范要求。2.电气防火装置2.1在电气装置和线路周围不堆放易燃、
9、易爆和强腐蚀物质,不使用火源。2.2在电气装置相对集中的场所,要配置绝缘灭火器材,并禁止烟火。2.3合理设置防雷装置,加强电气设备相间和相地间的绝缘,防止闪烁。3.机械安全防护措施3.1钢筋机械、木工机械或其它机械,除机械本身护罩完善,电机无病的前提下,还要对机械作接零和重复接地的装置。接地电阻值不大于姆。4欧3.2机械操作人员必须经过培训考核合格持证上岗。3.3各种机械要定机定人维修保养,做到自检、自修、自维有记录。 4.安全生产防护措施4.1施工现场要严格执行清远市建委、市园林局相关文明施工的规定,实行围蔽式施工,设置安全标志和红色警示灯,严禁非施工人员进入,并在本工程现场周围配备、架立安
10、全警示标志牌。4.2进入施工现场的所有人员,必须佩戴合格安全帽,佩带工作证,衣冠整洁,不打赤脚,不准穿拖鞋,不光背赤膊,注意个人形象。不得违反安全禁令。4.3凡是参与施工的作业人员,必须进行安全、技术交底,参加安全培训,熟悉项目内容的生产流程。5.安全监测措施由于以上三段污水管线布置在无建筑物和较开阔地段,没有对建筑物造成影响,只需对基坑土基稳定或容易出现沉降、位移进行监测。观测点布置见工作井、接收井监测点平面图( 11)5.1监测方案5.1.1监测目的和意义本工程施工监测的根本目的是为了确保在基坑开挖施工期间地面道路、基坑土基稳定和基坑的安全。通过对周边土体、水位以及保护对象的应力、应变参数
11、的监测 ,并通过对工程环境变化因素的趋势分析 ,对已开挖基坑和临近基坑土基的稳定性、可靠性、安全性进行预测预报 ,掌握在开挖施工过程中所发生的变形状况。5.1.2监测内容的确定选择监测项目的原则即要了解基坑开挖时会引起的应力和位移分布情况,保证工程和周围环境的安全,又要尽可能的节约测量费用。监测内容周边地表、变形监测。 基坑土基稳定和基坑的水平、垂直位移。5.1.3监测点的布置根据工程范围及周边地区的地质情况,土方开挖对周围环境的影响及基坑安全本身的需要,本着既能全面掌握信息,又要节省费用的原则并根据业主的要求,监测点布置如下:构筑物测点布设:选择工程附近范围内的建筑物布设控制点,(测点布设在
12、构筑物等外形突变部位,并且测点间距不宜太大,以充分了解各部位的不均匀沉降,测点采用“ L”形标志,先用冲击钻钻孔,后埋入标志,用水泥封牢)在已开挖的基坑钢桩面上和临近基坑土基面上布置监测点,定时对点进行监测和分析,随时发现可能出现的变化和位移。5.2施工管理措施5.2.1 施工前,组织施工管理人员、作业人员对施工组织设计进行学习、讨论,并加强对操作工人的安全保护意识教育,落实安全管理责任。5.2.2施工前要对现场进行全面的摸查,搜集对施工有用的资料,以便制定相应防护措施。仔细分析地质资料,对施工不利的地质情况要有充分的准备,施工前应做到未雨绸缪,分析所有影响安全的不利因素,制定紧急应变措施及应
13、变方案。5.2.3 在各个工作井 /接收井 15m范围内的各类通道设置警示栏,以严格控制大型机械设备和重型车辆在基坑边上频繁走动,震动机械不能集中在一个施工段内同时施工。6.雨季施工准备措施6.1、合理安排作息时间。夏季施工作业时间尽量向两端压缩,避开中午的高温,气温超过 37时,停止室外作业,在室内作业时应有通风降温措施。遇较大的暴风雨天 气应停止所有的作业,人员撤到安全地方。6.2、做好现场排水。(1)根据施工平面图、排水总平面图,利用自然地形确定排水方向,按规定坡度挖好排水沟,确保排水畅通无阻。(2)雨季施工现场临近高地,应在高地边挖好排水沟,处理好危石防止发生滑坡、塌方等灾害。7.安全
14、应急预案监测的最终目的是为了整个工程的安全、顺利完成;而监测信息能否尽快反馈到施工中并及时指导施工,又是能否保证周边环境和基坑本身安全的关键。过程中,如果发现基坑本身的变形、位移或下沉出现异常现象,必须及时向施工主管及有关领导汇报,并及时采取有效的抢险应急措施。根据本工程特点,基坑开挖过程中出现流沙、地面塌陷、河水与地下水贯通等情况,要做好如下应急措施。7.1在施工现场,准备好足够的抢险物资,如水泥、片石、砂包、支顶材料等。7.2施工员、安全管理人员落实到位,保证任何时候的施工指挥和协调。7.3当出现基坑塌陷、变形、流沙等现象时,立即停止施工,撤离施工人员,分析原因,采取相应的抢险措施,加强钢支架撑处理或采取其它形式对基坑进行加固。制止事态发展,力保基坑土体稳定。应急救援小组成员名单姓名职务项目经理联系电话组长组员项目副经理安全主管施工员主管 电气设备员六、文明施工措施1、在工地出入口设置洗车槽,配置高压枪,严格要求车辆驶出工地前要进行冲洗,避免将砂泥夹带出马路。2、专人负责路况维护工作,对因施工造成的路面破损、凹陷等及时进行修补,确保路况完好。3、安排专人清扫施工现场及附近的道路,并给现场机动道淋水。4、交通维持:在运输车辆进出施工现场的路口,设专人维持交通,疏导行人及车辆。更多详细内容
