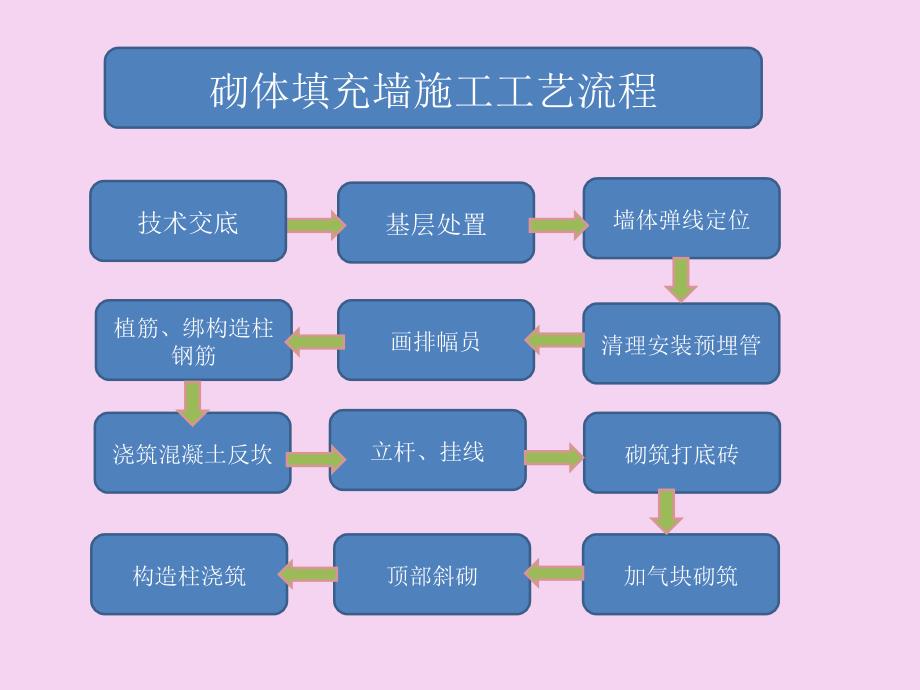

1、加气混凝土砌块施工工艺及质量控制要点 一、砌体填充墙施工工艺流程一、砌体填充墙施工工艺流程 二、砌体填充墙质量控制要点二、砌体填充墙质量控制要点 基层处置墙体弹线定位清理安装预埋管画排幅员植筋、绑构造柱钢筋浇筑混凝土反坎立杆、挂线砌筑打底砖加气块砌筑顶部斜砌构造柱浇筑砌体填充墙施工工艺流程技术交底施工步骤施工步骤图示说明图示说明注意事项注意事项技术交底1、熟悉图纸;2、结合图纸和规范,对所有施工人员进行技术交底。砌体施工工艺流程砌体施工工艺流程技术交底技术交底(1/12)施工步骤施工步骤图示说明图示说明注意事项注意事项基层处理1、将基层上的浮灰清扫干净;2、并用水湿润,以保证砌筑砂浆与结构面粘
2、接牢固。砌体施工工艺流程砌体施工工艺流程基层处理基层处理(2/12)施工步骤施工步骤图示说明图示说明注意事项注意事项墙体弹线定位1、在结构墙柱上谈好标高控制线;2、在楼地面上弹好强身线、门洞线、构造柱定位线3、在结构墙柱上弹好砌体墙边线砌体施工工艺流程砌体施工工艺流程墙体弹线定位墙体弹线定位(3/12)施工步骤施工步骤图示说明图示说明注意事项注意事项清理、核实安装预埋管1、机电管线在墙内时,由安装施工人员将原结构中的预埋管清理干净、破坏的维修到位,核实预埋管的定位位置,并做好保护;2、水电安装提前提供出穿墙的管道、管线位置,以便砌筑时预留孔洞。砌体施工工艺流程砌体施工工艺流程清理、核实安装预埋
3、管清理、核实安装预埋管(4/12)施工步骤施工步骤图示说明图示说明注意事项注意事项画排版图1、将墙体按照层高进行画出排版图,并张贴于墙柱上;2、部分楼、地面凹凸不平,在砌筑前用水泥砂浆撂底找平。砌体施工工艺流程砌体施工工艺流程画排版图画排版图(5/12)施工步骤施工步骤图示说明图示说明注意事项注意事项植筋、构造柱钢筋1、砌筑前,按照图纸中构造柱的设置要求及钢筋配置情况,绑扎构造柱钢筋;2、内外墙按照图纸设计的构造要求,在框架柱、剪力墙等原结构上进行打孔植筋,设置墙体拉结筋。砌体施工工艺流程砌体施工工艺流程植筋、钢筋绑扎植筋、钢筋绑扎(6/12)施工步骤施工步骤图示说明图示说明注意事项注意事项浇
4、筑混凝土反坎1、把厕所、管井等有防水功能的墙体地步浇筑素混凝土反坎;2、混凝土反坎与原结构结合部位,必须将原结构表面凿毛。砌体施工工艺流程砌体施工工艺流程浇筑混凝土反坎浇筑混凝土反坎(7/12)施工步骤施工步骤图示说明图示说明注意事项注意事项立杆、挂线1、墙体挂线,设置皮数杆砌筑;2、每层开始砌筑时,应从转角处或定位砌块处开始砌起;3、有构造柱的墙体砌筑时,从构造柱开始向两侧进行。砌体施工工艺流程砌体施工工艺流程立杆、挂线立杆、挂线 (8/12)施工步骤施工步骤图示说明图示说明注意事项注意事项砌筑打底砖1、砌砖前先检查基层是否清理干净,定位线是否清晰;2、用灰砂砖在没有混凝土反坎的墙体地步砌筑
5、200mm高,与混凝土反坎上表面平。3、底砖砌筑7天后再砌筑上部砌体底砖实际高度可根据模数进行调整砌体施工工艺流程砌体施工工艺流程砌筑打底砖砌筑打底砖(9/12)施工步骤施工步骤图示说明图示说明注意事项注意事项加气混凝土砌筑 1、根据排版图准备材料;2、以皮数杆为标准拉水平通线;逐层砌筑,直至距梁底约150mm。3、砌筑时,应上下错缝,搭接长度不小于砌块长度的1/3。3、每天砌筑高度不宜超过1.5m。砌体施工工艺流程砌体施工工艺流程加气混凝土砌筑加气混凝土砌筑(10/12)施工步骤施工步骤图示说明图示说明注意事项注意事项顶部斜砌1、顶砖斜砌需宜待下部墙体完成14天后砌筑顶砖角度宜控制在60左右
6、2、中间及两端的三角形砌块,可现场预制。砌体施工工艺流程砌体施工工艺流程顶部斜砌顶部斜砌(11/12)施工步骤施工步骤图示说明图示说明注意事项注意事项构造柱浇筑1、顶砖斜砌完成2天后,可进行构造柱浇筑;2、封模板前,监理对构造柱钢筋进行验收;3、采用对拉螺栓固定模板,螺栓应从构 造柱内部穿过,不得在砌块上凿孔,避免破坏墙体。砌体施工工艺流程砌体施工工艺流程构造柱浇筑构造柱浇筑(12/12)质量控制要点量控制要点原原资料料加气混凝土砌加气混凝土砌块块产品龄期不少于28天,含水率宜小于30%砌筑砂浆砌筑砂浆使用成品干混砂浆,现场砌筑及粉刷等工程用砂浆集中拌制,在工厂准确配料和均匀混合制成砂浆半成
7、品,到施工现场只加加水搅拌即可使用。强度不低于MU5.0质量控制要点量控制要点加气加气块砌筑前湿水砌筑前湿水质量控制要点量控制要点植筋及植筋及检验质量控制要点量控制要点混凝土反坎混凝土反坎质量控制要点量控制要点马牙槎尺寸牙槎尺寸K6-1#F12K6-1#F12样板板质量控制要点量控制要点马牙槎尺寸牙槎尺寸质量控制要点量控制要点拉拉结筋数量筋数量砌体填充墙结构构造砌体填充墙结构构造图集号:图集号:12G614-1砌体结构工程施工质量验收规范GB50203-2011质量控制要点量控制要点灰灰缝质量量质量控制要点量控制要点梁底拉梁底拉结筋筋K6K7K6K7质量控制要点量控制要点过梁梁(K6K7(K6K7工程工程)质量控制要点量控制要点门窗两窗两侧固定点固定点质量控制要点量控制要点规范允范允许的偏向范的偏向范围thanksthanks
