1、陕西建工集团第八建筑工程有限公司工程项目技术文件编制审批管理办法1 总 则1.1 为规范公司工程项目施工组织设计等工程项目技术文件编制审批管理,明确各单位及其项目经理部在工程项目技术文件编制、审批方面的权限和职责,特制定本办法。1.2 工程项目技术文件主要指施工组织设计、质量计划、施工专项方案、创优策划、安全专项方案、应急预案等按照有关规定要求施工前应编制的各类技术质量文件。1.3本办法适用于公司范围内新建、扩建和改建的各类建筑安装工程和市政基础设施工程项目。2 工程项目技术文件的编制2.1 工程项目开工前,工程项目经理部应根据施工特点和施工进度,制定工程项目技术文件编制总计划表,明确需编制的

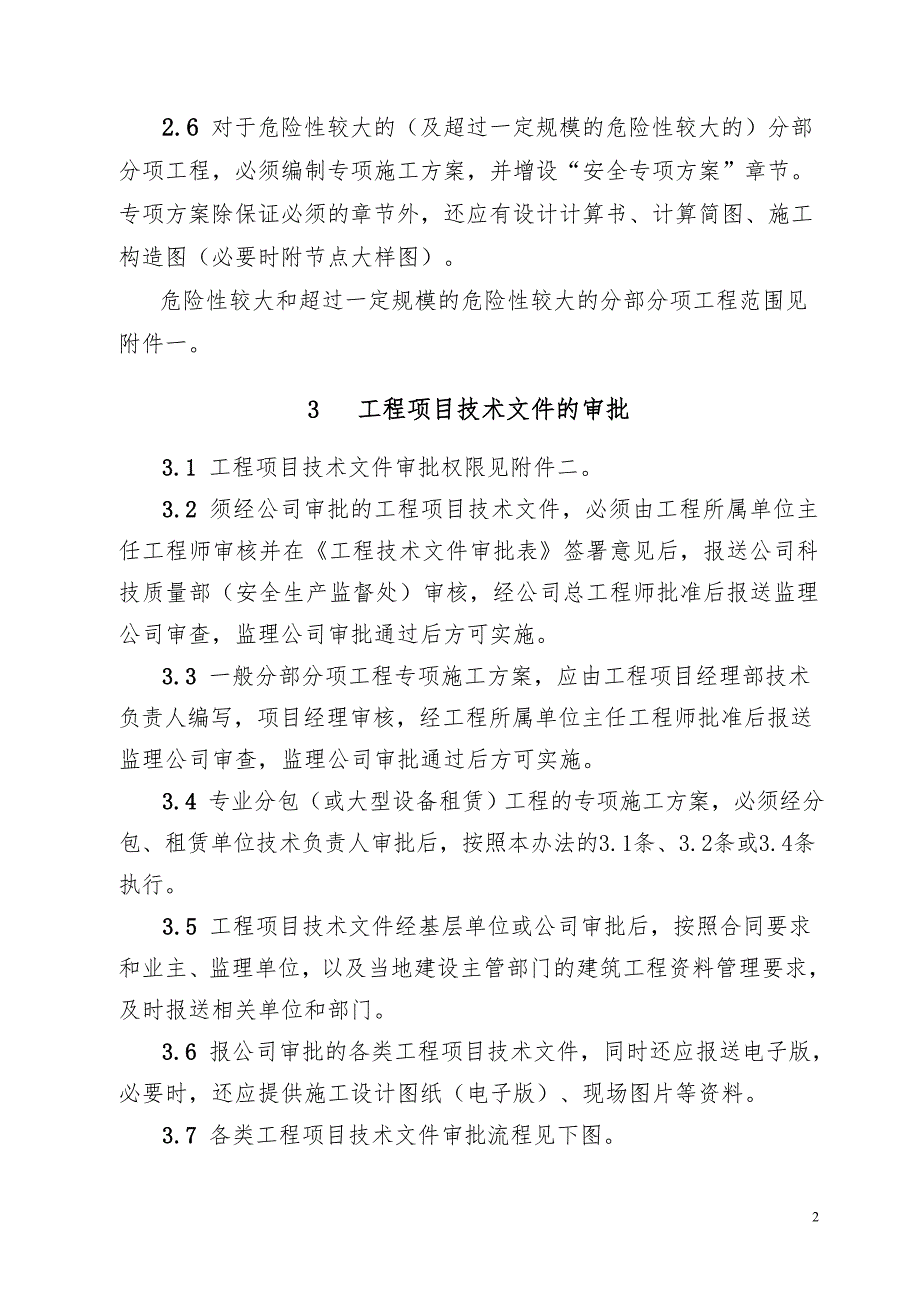

2、技术文件、编制人和编制完成时间,确保方案先行。 2.2 工程项目技术文件必须在报送监理单位前15天编制成稿,并报送公司科技质量部或安全生产监督处。如建设单位有具体要求,编制成稿日期还应满足建设单位的时间要求。2.3 编制工程项目技术文件,必须结合工程实际情况、工程特点和技术要求进行编制,要具有针对性、指导性及可操作性。大型工程的现场临时用电施工方案,必须由专业电气工程师编制。2.4 创优工程项目,必须编制质量创优策划书。2.5 专业分包(或大型设备租赁)工程的专项施工方案必须由专业分包(或租赁单位)编制,工程项目经理部应编制相应的管理方案。2.6 对于危险性较大的(及超过一定规模的危险性较大的

3、分部分项工程,必须编制专项施工方案,并增设“安全专项方案”章节。专项方案除保证必须的章节外,还应有设计计算书、计算简图、施工构造图(必要时附节点大样图)。危险性较大和超过一定规模的危险性较大的分部分项工程范围见附件一。3 工程项目技术文件的审批3.1 工程项目技术文件审批权限见附件二。3.2 须经公司审批的工程项目技术文件,必须由工程所属单位主任工程师审核并在工程技术文件审批表签署意见后,报送公司科技质量部(安全生产监督处)审核,经公司总工程师批准后报送监理公司审查,监理公司审批通过后方可实施。3.3 一般分部分项工程专项施工方案,应由工程项目经理部技术负责人编写,项目经理审核,经工程所属单

4、位主任工程师批准后报送监理公司审查,监理公司审批通过后方可实施。3.4 专业分包(或大型设备租赁)工程的专项施工方案,必须经分包、租赁单位技术负责人审批后,按照本办法的3.1条、3.2条或3.4条执行。3.5 工程项目技术文件经基层单位或公司审批后,按照合同要求和业主、监理单位,以及当地建设主管部门的建筑工程资料管理要求,及时报送相关单位和部门。3.6 报公司审批的各类工程项目技术文件,同时还应报送电子版,必要时,还应提供施工设计图纸(电子版)、现场图片等资料。3.7 各类工程项目技术文件审批流程见下图。编制工程项目技术文件(由项目经理部负责)审核工程项目技术文件(项目技术负责人、项目经理)报

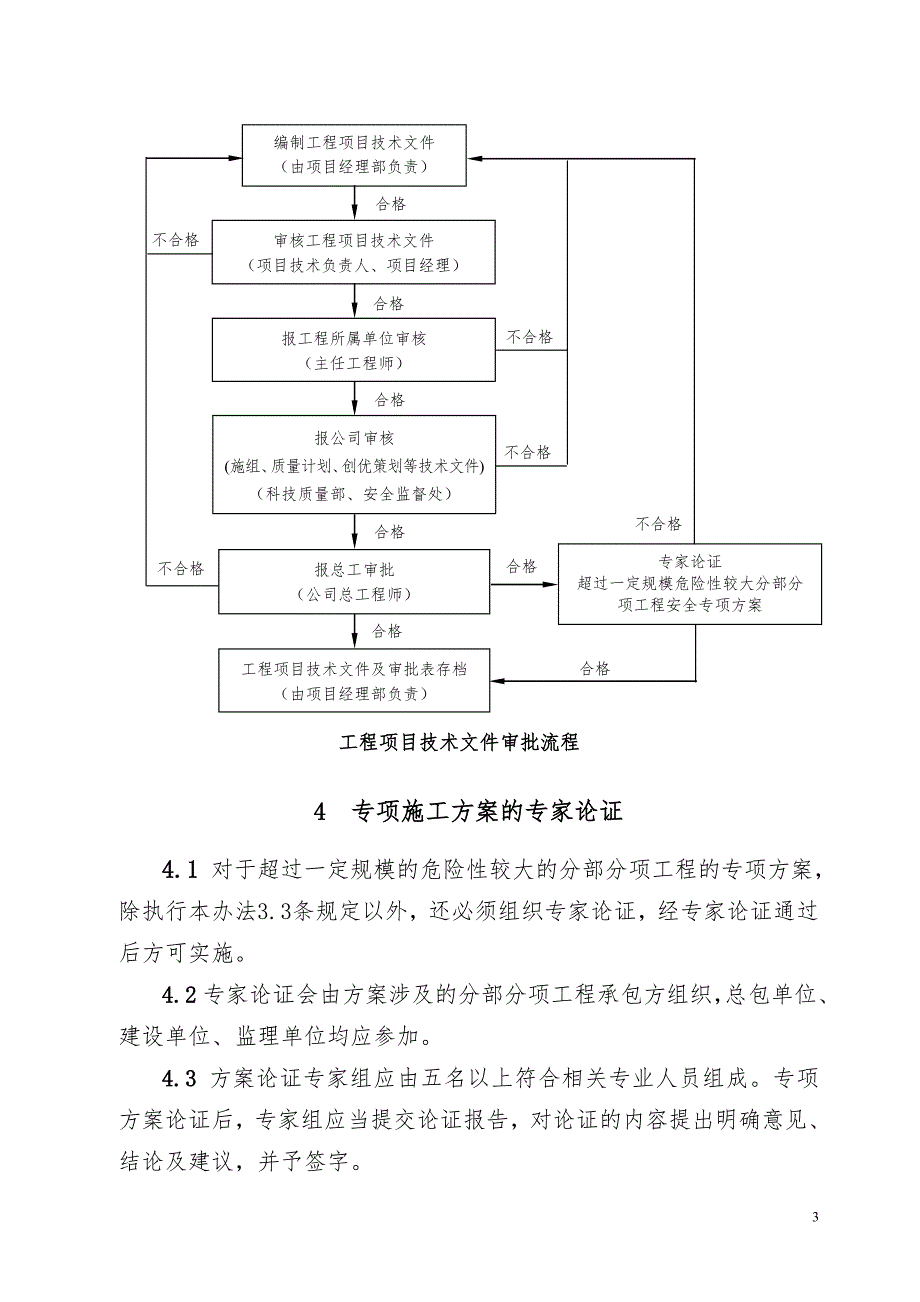

5、公司审核(施组、质量计划、创优策划等技术文件)(科技质量部、安全监督处)报工程所属单位审核(主任工程师)报总工审批(公司总工程师)专家论证超过一定规模危险性较大分部分项工程安全专项方案工程项目技术文件及审批表存档(由项目经理部负责)不合格不合格不合格合格合格合格合格不合格不合格工程项目技术文件审批流程合格合格合格4 专项施工方案的专家论证4.1 对于超过一定规模的危险性较大的分部分项工程的专项方案,除执行本办法3.3条规定以外,还必须组织专家论证,经专家论证通过后方可实施。4.2专家论证会由方案涉及的分部分项工程承包方组织,总包单位、建设单位、监理单位均应参加。4.3 方案论证专家组应由五名以

6、上符合相关专业人员组成。专项方案论证后,专家组应当提交论证报告,对论证的内容提出明确意见、结论及建议,并予签字。4.4工程项目经理部应认真落实专家组论证意见,对论证报告要求修改完善的专项方案,工程项目经理部修改后报监理单位签字认可后方可实施;对论证报告要求进行重大修改或没有通过的方案,必须重新编制方案进行上报审批,并再次组织专家论证。5 工程项目技术文件的修改5.1 工程项目技术文件经总工程师批准后,应严格执行,不得随意改动,但遇有下列情况,可对其进行修改:5.1.1 工期、质量、安全、环保等目标值发生改变;5.1.2 施工设计图纸发生重大变更;5.1.3 现场施工环境和条件发生重大变化;5.

7、1.4 施工队伍、机械设备等方面发生重大变更。5.2 按照谁编制谁修改的原则,需修改的工程项目技术文件由原编制责任单位负责修改。5.3 工程项目技术文件修改后,应重新审核批准后方可组织实施。未经批准擅自实施,一律视同无效文件,并将追究相关人员的责任。6 罚 则6.1 未编制施工组织设计、项目质量计划和危险性较大(超过一定规模危险性较大)的分部分项工程施工专项方案而盲目施工的工程项目,处罚工程项目所属单位500010000元,并根据情节对工程项目责令限期整改或立即停工整改。工程项目所属单位应写出情况报告并督促指导工程项目经理部整改,公司进行复查。6.2 编制了施工组织设计、项目质量计划和危险性较

8、大(超过一定规模危险性较大)的分部分项工程施工专项方案而未及时履行审批手续的项目,处罚项目经理部30005000元,并限期完善审批手续。对公司审核时提出的修改意见,工程项目经理部未按要求修改即组织施工,将对责任人处以500元罚款。6.3未编制一般专项施工方案而盲目施工的项目,处罚工程项目经理部10003000元,限期整改并按公司要求向科技质量部报送整改报告或专项施工方案。对有方案但未履行审批手续的工程项目经理部,给予批评并责成限期整改。6.4 擅自修改或未执行施工组织设计、质量计划等技术文件的,将追究工程项目经理部及相关人员的责任,对工程项目经理部处以1000元2000元罚款。6.5 未编制质

9、量创优策划而盲目施工的创优项目,处罚工程项目经理部30005000元,限期整改并向公司科技质量部报送质量创优策划。对有策划但未履行审批手续的工程项目经理部,给予批评并责成限期整改。7 附 则7.1本办法由公司科技质量部负责解释。7.2 本办法自2012年12月1日起生效。附件:1、危险性较大和超过一定规模的危险性较大的分部分项工程范围2、工程项目技术文件清单及审批权限表3、工程项目技术文件审批表4、施工组织设计(施工方案)报批表5、分包或租赁工程施工方案封面附件1:危险性较大和超过一定规模的危险性较大的分部分项工程范围序号方案类别危险性较大的分部分项工程超过一定规模的危险性较大的分部分项工程1

10、土方开挖基坑支护降水工程1、开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。1、开挖深度超过5(含5m)的基坑(槽)的土方开挖、支护、降水工程。2、开挖深度超过3m(含3m)或未超过3m,但地质条件和周边环境复杂的基坑(槽)支护、降水工程。2、开挖深度虽未超过5m,但地质条件、周边环境和地下管线复杂、或影响眦临建筑(构筑物)安全的基坑(槽)的土方开挖、支护、降水工程。2模板及支撑体系1、各类工具式模板工程:大模板、滑模、爬模、飞模。1、工具式模板:滑模、爬模、飞模工程。2、砼模板工程:搭设高度5m及以上,搭设跨度10m及以上,施工总荷载10KN/m2及以上,集中线荷载15KN/m2及以上

11、高度大于制成水平投影宽度且相对独立无联系构件的同模板支撑。2、砼模板支撑:搭设高度8m及以上,搭设宽度18m及以上,施工总荷载15KN/m2及以上,集中线荷载20KN/m2及以上。3、承重支撑体系:用于钢结构安装等满堂支撑体系。3、承重支撑体系;用于钢结构安装等满堂支撑体系,称重受点集中荷载700kg以上。3起重吊装及安装拆卸1、采用非常规起重吊装设备、方法,且单件起吊重量在10KN及以上的起重吊装工程。1、采用非常规起重吊装设备、方法,且但件起吊重量在100KN及以上的起重吊装工程。2、采用起重机械进行安装的工程。3、起重机械设备自身的安装、拆卸。2、起重量300KN及以上的起重设备安装工

12、程,高度200m及以上的内爬起重设备的拆除工程。4脚手架1、搭设高度在24m及以上的落地式钢管脚手架。1、搭设高度50m级以上的落地式钢管脚手架工程。2、附着式整体或分片式提升脚手架。2、附着式整体和分片提升脚手架工程。3、悬挑式脚手架。3、架体高度20m及以上的悬挑式脚手架工程。序号方案类别危险性较大的分部分项工程超过一定规模的危险性较大的分部分项工程4脚手架4、吊篮式脚手架。5、自制卸料平台、移动操作平台。6、新型及异形脚手架。5拆除爆破1、采用爆破拆除工程。1、采用爆破拆除的工程。2、建筑物、构筑物拆除工程。2、码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易

13、燃易爆事故发生的特殊建(构)筑物的拆除工程。3、可能影响行人、交通、电力设施、通讯设施或其它建筑构筑物安全的拆除工程。4、文物保护建筑、优秀历史建筑或历史文化风貌区控制范围内的拆除工程。6其它1、建筑幕墙安装。1、施工高度50m级以上的建筑幕墙安装工程。2、钢结构、网架和索膜结构安装。2、跨度大于36m及以上的钢结构安装工程,跨度大于60m级以上的网架和索膜结构安装工程。3、人工挖扩桩。3、开挖深度超过8m的人工挖孔桩工程。4、地下暗挖、顶管及水下作业。4、地下暗挖、顶管、水下作业工程。5、预应力工程。6、采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。5、采用

14、新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。附件2工程项目技术文件清单及审批权限表序号方案类别方案名称方案主要内容审核部门或人员总工程师审批所属单位主任工程师科技质量部安全监督处1施组施工组织设计2临建施工临时用电方案3施工临时用水方案4土方基坑类土方开挖、基坑支护、降水专项施工方案5土方爆破安全专项施工方案6地基钎探及垫层方案7回填土施工方案8桩基施工方案9桩基、复合地基检测施工方案10塔吊类塔吊定位及基础施工应包括塔吊选型、定位、附臂点、塔吊基础选择、塔吊安装时大臂方向,使用时间等11塔吊安装拆除方案安拆工序、汽车吊选型及位置、拆除场地要求等12群塔防碰撞方

15、案13塔吊作业方案14塔吊应急预案15垂直运输机械外用电梯施工方案应包括外用电梯的选择,基础施工、电梯安拆及使用等方面的内容16吊篮安全专项施工方案应包括吊篮的选用、安拆、使用及必要的计算17门式升降机施工方案应包括升降机的选用、安拆、使用及必要的计算18电动葫芦施工方案序号方案类别方案名称方案主要内容审核部门或人员总工程师审批所属单位主任工程师科技质量部安全监督处19测量施工测量方案测量仪器、人员,控制点、投测方法等20试验质量试验、检验方案21混凝土大体积混凝土施工方案截面超过1m的混凝土构件(不能只考虑基础底板,还要注意框架柱、梁等)。要有混凝土泵、罐车的计算,浇筑顺序、交通组织协调等内

16、容22高性能混凝土施工方案高强度、自密实、劲性砼等23混凝土施工方案24拆除改造施工方案25钢筋钢筋施工方案26预应力专项施工方案27模板模板施工方案模板体系选择、配置、节点设计、流水、安全计算、安装工艺28全钢大模板施工方案29超高模板专项施工方案30爬模施工方案31滑模施工方案32模壳施工方案33脚手架马道搭设方案34外架专项施工方案除主要外用脚手架以外还应包含马道、安全通道防护35卸料平台专项施工方案应包括卸料平台的选用、安拆、使用及必要的计算36操作架安全专项施工方案37高压线防护方案序号方案类别方案名称方案主要内容审核部门或人员总工程师审批所属单位主任工程师科技质量部安全监督处38钢

17、结构钢结构加工制作方案39钢结构安装方案40钢结构吊装安全专项41防水地下室防水施工方案含防水保护层42围护墙体砌筑施工方案43轻钢龙骨石膏板隔墙施工方案44屋面屋面施工方案45装修装修方案46幕墙专项施工方案47外墙保温方案48外墙施工方案幕墙、涂料、贴砖分别编制49安装工程安装施工组织设计50系统联合调试方案51大型设备吊装方案如发电机组等52室外室外工程施工方案53季节方案冬期施工方案54雨季施工方案55其它方案质量计划56创优策划57成品保护施工方案主体结构、装修可分别编制或在相应方案中单列章节58应急预案59职业健康安全方案60四新技术应用施工方案61特殊结构施工方案62技术资料整编

18、计划注:根据工程项目实际情况参照本表编制所需方案及计划。附件3工程项目技术文件审批表 工程名称工程技术文件名称编制单位编制人项目部审核情况及意见(必须将审核情况详细填写) (章)(项目经理部章)项目经理: 项目技术负责人:年 月 日项目所属单位审核情况及意见 (必须将审核情况详细填写) (章)(基层单位章) 主任工程师: 年 月 日科技质量部审核意见 (章)(部门章) 审核人: 年 月 日安全生产监督处审核意见 (章)(部门章) 审核人: 年 月 日注:此表与施工技术资料统一用表的施工组织设计(施工方案)报批表同时上报基层单位或公司,用于公司内部文件审批流程。(下划线文字在使用时删掉)附件4-

19、1 陕西省建筑工程施工质量验收技术资料统一用表04-B1008施工质量验收技术资料通用表施工组织设计(施工方案)报批表陕ZTY-0008工程名称xxx楼建设单位xxx 文件名称施工组织设计(xxx施工方案)1册 共xxx页编制企业(施工企业)xxx项目经理部主编人xxx内容概述施工企业审定意见(公章)(项目部公章) 施工企业负责人:(项目经理签名) 年 月 日总承包企业审批意见(公章)(公司公章)总承包企业技术负责人:(公司总工程师签名) 年 月 日监理(建设)单位审查意见 (公章)(监理公司公章) 总监理工程师(建设单位项目负责人): 年 月 日注:1.本表由施工企业填制,然后按程序报批;

20、2.编制的文件附后。5-3.8 陕西省建设工程质量安全监督总站编印.P.注:报公司的工程项目技术文件审批用此表。(下划线文字在使用时删掉)附件4-2 陕西省建筑工程施工质量验收技术资料统一用表04-B1008施工质量验收技术资料通用表施工方案报批表陕ZTY-0008工程名称xxx楼建设单位xxx 文件名称(xxx施工方案)1册 共xxx页编制企业(施工企业)xxx项目经理部主编人xxx内容概述施工企业审定意见 (公章)(项目部公章) 施工企业负责人:(项目经理签名) 年 月 日施工企业审批意见 (公章)(项目部公章) 施工企业技术负责人:(项目技术负责人签名) 年 月 日监理(建设)单位审查意

21、见 (公章) (监理项目部公章)总监理工程师(建设单位项目负责人): 年 月 日注:1.本表由施工企业填制,然后按程序报批; 2.编制的文件附后。5-3.8 陕西省建设工程质量安全监督总站编印.P.注:报工程项目所属单位的技术文件审批用此表。(下划线文字在使用时删掉)附件5-1工程施工方案编制:(分包或租赁单位编制人) 审核:(分包或租赁单位项目技术负责人)批准:(分包或租赁单位技术负责人) 公司(分包或租赁单位,并盖其法人章)年 月 日 注:分包或租赁工程施工方案的审批同时用封面1和封面2(下划线文字在使用时删掉)。附件5-2工程施工方案审核:(总承包单位项目技术负责人)批准:(总承包单位技术负责人) 公司(总承包单位公章)年 月 日 注:分包或租赁工程施工方案的审批同时用封面1和封面2(下划线文字在使用时删掉)。16
