并网前单位工程调试报告.doc

上传人:奥沙丽水 文档编号:80786 上传时间:2025-07-10 格式:DOC 页数:17 大小:250KB
下载 相关 举报
并网前单位工程调试报告.doc_第1页
第1页 / 共17页
并网前单位工程调试报告.doc_第2页
第2页 / 共17页
并网前单位工程调试报告.doc_第3页
第3页 / 共17页
并网前单位工程调试报告.doc_第4页
第4页 / 共17页
并网前单位工程调试报告.doc_第5页
第5页 / 共17页
点击查看更多>>
资源描述

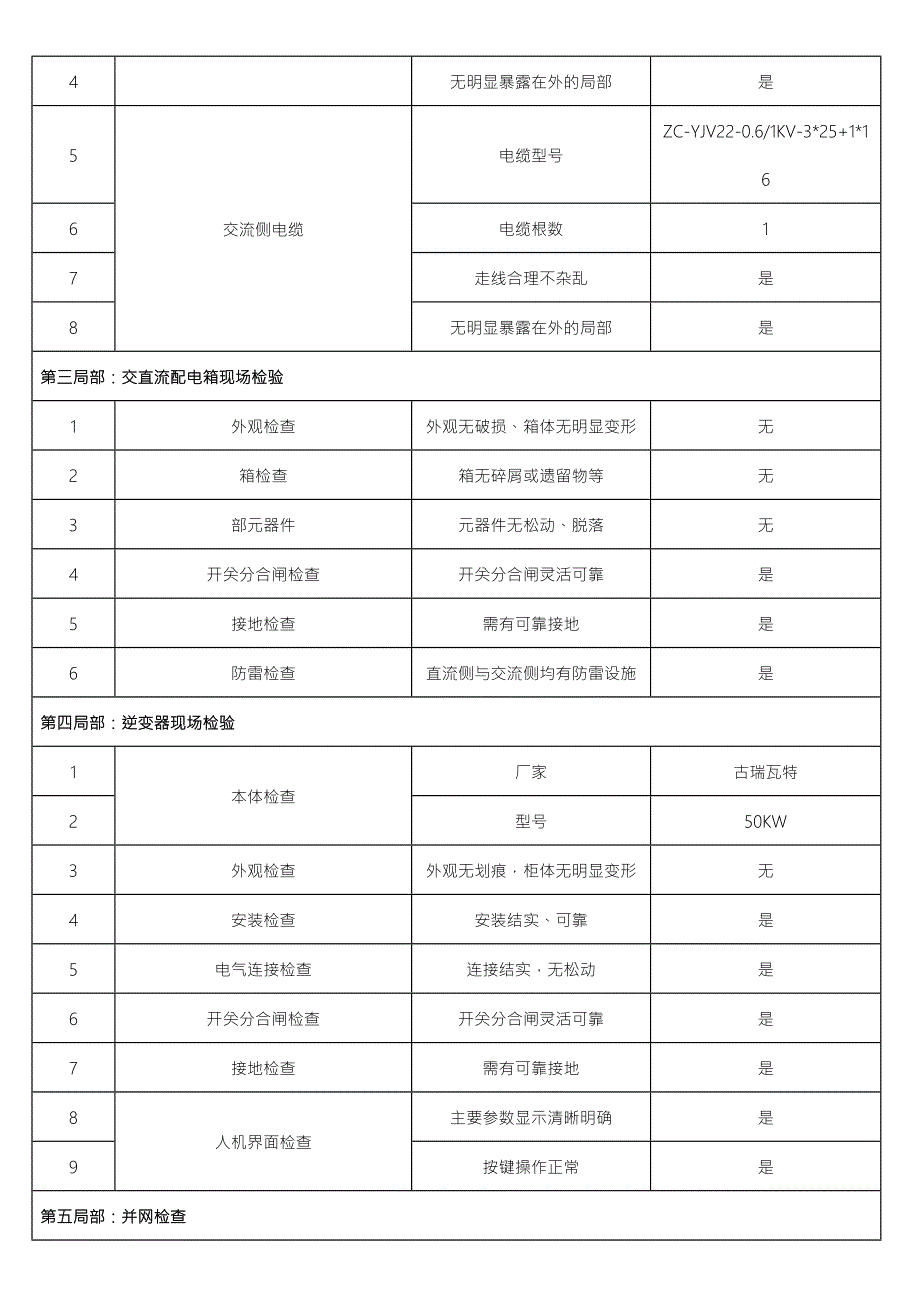

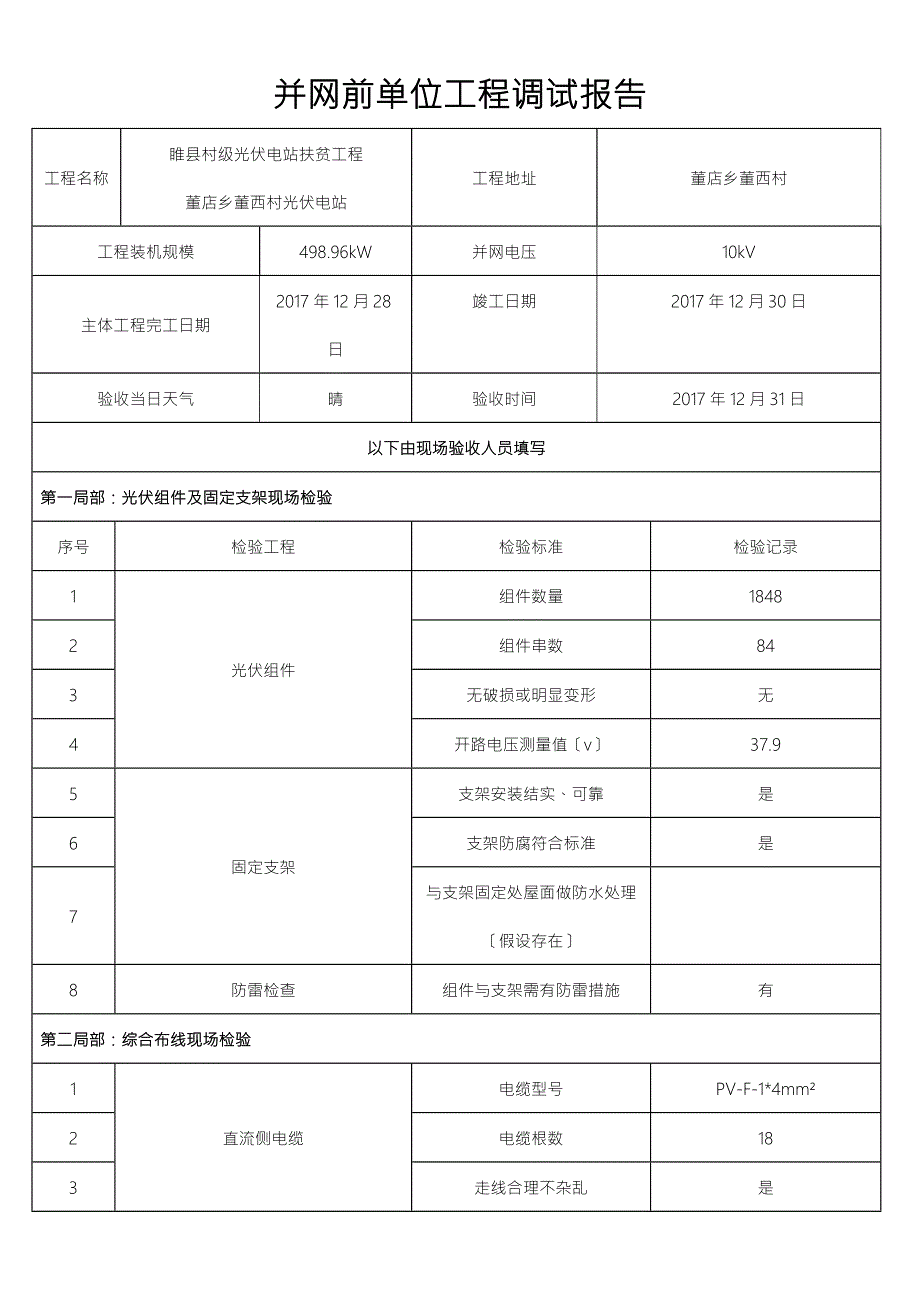

1、并网前单位工程调试报告工程名称睢县村级光伏电站扶贫工程董店乡董西村光伏电站工程地址董店乡董西村工程装机规模498.96kW并网电压10kV主体工程完工日期2017年12月28日竣工日期2017年12月30日验收当日天气晴验收时间2017年12月31日以下由现场验收人员填写第一局部:光伏组件及固定支架现场检验序号检验工程检验标准检验记录1光伏组件组件数量18482组件串数843无破损或明显变形无4开路电压测量值v37.95固定支架支架安装结实、可靠是6支架防腐符合标准是7与支架固定处屋面做防水处理假设存在8防雷检查组件与支架需有防雷措施有第二局部:综合布线现场检验1直流侧电缆电缆型号PV-F-1

2、4mm2电缆根数183走线合理不杂乱是4无明显暴露在外的局部是5交流侧电缆电缆型号ZC-YJV22-0.6/1KV-3*25+1*166电缆根数17走线合理不杂乱是8无明显暴露在外的局部是第三局部:交直流配电箱现场检验1外观检查外观无破损、箱体无明显变形无2箱检查箱无碎屑或遗留物等无3部元器件元器件无松动、脱落无4开关分合闸检查开关分合闸灵活可靠是5接地检查需有可靠接地是6防雷检查直流侧与交流侧均有防雷设施是第四局部:逆变器现场检验1本体检查厂家古瑞瓦特2型号50KW3外观检查外观无划痕,柜体无明显变形无4安装检查安装结实、可靠是5电气连接检查连接结实,无松动是6开关分合闸检查开关分合闸灵活

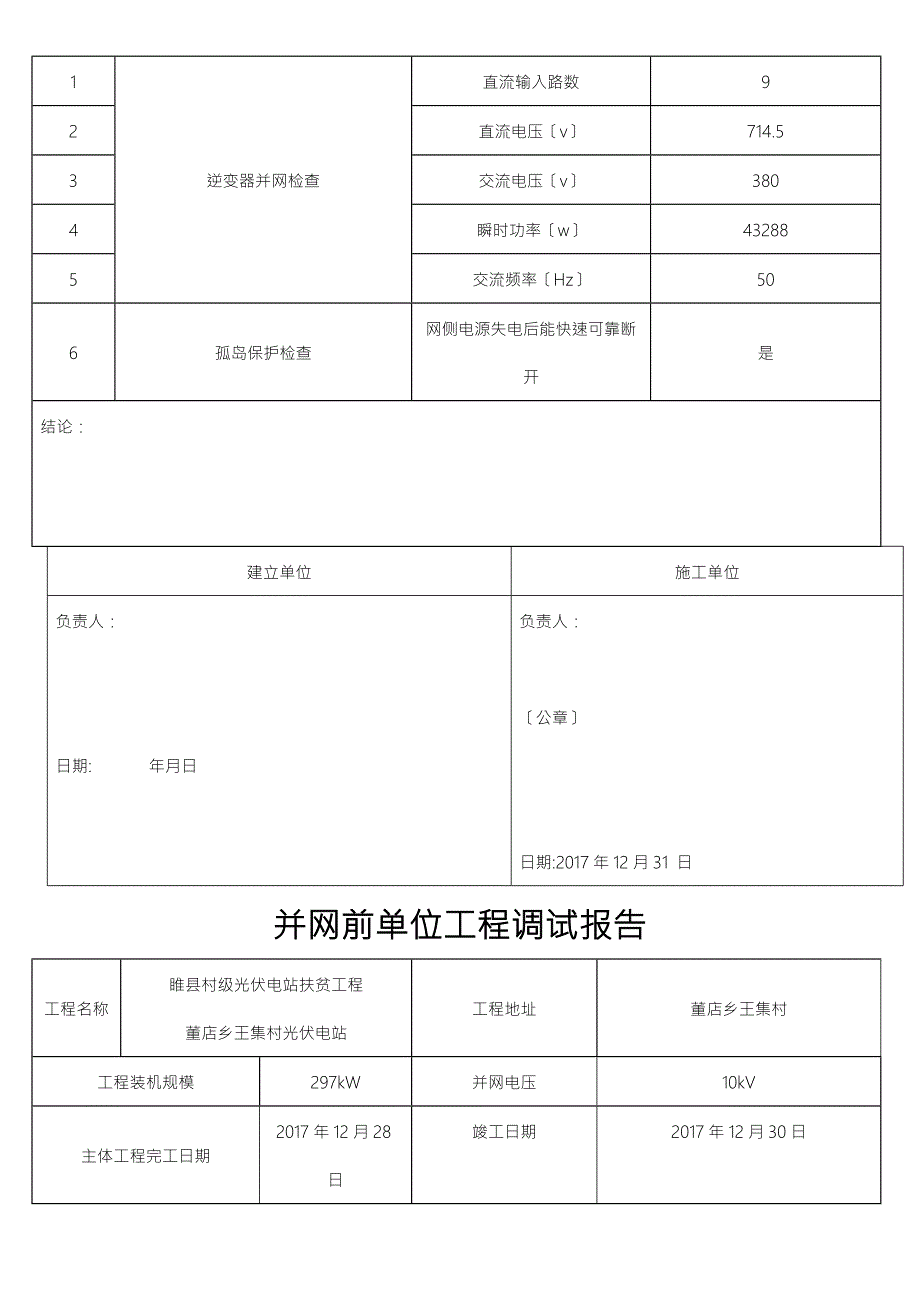

3、可靠是7接地检查需有可靠接地是8人机界面检查主要参数显示清晰明确是9按键操作正常是第五局部:并网检查1逆变器并网检查直流输入路数92直流电压v714.53交流电压v3804瞬时功率w432885交流频率Hz506孤岛保护检查网侧电源失电后能快速可靠断开是结论:建立单位施工单位负责人:日期: 年月日负责人:公章日期:2017年12月31 日并网前单位工程调试报告工程名称睢县村级光伏电站扶贫工程董店乡王集村光伏电站工程地址董店乡王集村工程装机规模297kW并网电压10kV主体工程完工日期2017年12月28日竣工日期2017年12月30日验收当日天气晴验收时间2017年12月31日以下由现场验收人

4、员填写第一局部:光伏组件及固定支架现场检验序号检验工程检验标准检验记录1光伏组件组件数量11002组件串数503无破损或明显变形无4开路电压测量值v37.95固定支架支架安装结实、可靠是6支架防腐符合标准是7与支架固定处屋面做防水处理假设存在8防雷检查组件与支架需有防雷措施有第二局部:综合布线现场检验1直流侧电缆电缆型号PV-F-1*4mm2电缆根数183走线合理不杂乱是4无明显暴露在外的局部是5交流侧电缆电缆型号ZC-YJV22-0.6/1KV-3*25+1*166电缆根数17走线合理不杂乱是8无明显暴露在外的局部是第三局部:交直流配电箱现场检验1外观检查外观无破损、箱体无明显变形无2箱检查

5、箱无碎屑或遗留物等无3部元器件元器件无松动、脱落无4开关分合闸检查开关分合闸灵活可靠是5接地检查需有可靠接地是6防雷检查直流侧与交流侧均有防雷设施是第四局部:逆变器现场检验1本体检查厂家古瑞瓦特2型号50KW3外观检查外观无划痕,柜体无明显变形无4安装检查安装结实、可靠是5电气连接检查连接结实,无松动是6开关分合闸检查开关分合闸灵活可靠是7接地检查需有可靠接地是8人机界面检查主要参数显示清晰明确是9按键操作正常是第五局部:并网检查1逆变器并网检查直流输入路数92直流电压v7103交流电压v3804瞬时功率w422505交流频率Hz506孤岛保护检查网侧电源失电后能快速可靠断开是结论:建立单位施

6、工单位负责人:日期: 年月日负责人:公章日期:2017年12月31 日并网前单位工程调试报告工程名称睢县村级光伏电站扶贫工程董店乡安楼村光伏电站工程地址董店乡董西村工程装机规模297kW并网电压10kV主体工程完工日期2017年12月28日竣工日期2017年12月30日验收当日天气晴验收时间2017年12月31日以下由现场验收人员填写第一局部:光伏组件及固定支架现场检验序号检验工程检验标准检验记录1光伏组件组件数量11002组件串数503无破损或明显变形无4开路电压测量值v37.95固定支架支架安装结实、可靠是6支架防腐符合标准是7与支架固定处屋面做防水处理假设存在8防雷检查组件与支架需有防雷

7、措施有第二局部:综合布线现场检验1直流侧电缆电缆型号PV-F-1*4mm2电缆根数183走线合理不杂乱是4无明显暴露在外的局部是5交流侧电缆电缆型号ZC-YJV22-0.6/1KV-3*25+1*166电缆根数17走线合理不杂乱是8无明显暴露在外的局部是第三局部:交直流配电箱现场检验1外观检查外观无破损、箱体无明显变形无2箱检查箱无碎屑或遗留物等无3部元器件元器件无松动、脱落无4开关分合闸检查开关分合闸灵活可靠是5接地检查需有可靠接地是6防雷检查直流侧与交流侧均有防雷设施是第四局部:逆变器现场检验1本体检查厂家古瑞瓦特2型号50KW3外观检查外观无划痕,柜体无明显变形无4安装检查安装结实、可靠

8、是5电气连接检查连接结实,无松动是6开关分合闸检查开关分合闸灵活可靠是7接地检查需有可靠接地是8人机界面检查主要参数显示清晰明确是9按键操作正常是第五局部:并网检查1逆变器并网检查直流输入路数92直流电压v710.53交流电压v3804瞬时功率w412585交流频率Hz506孤岛保护检查网侧电源失电后能快速可靠断开是结论:建立单位施工单位负责人:日期: 年月日负责人:公章日期:2017年12月31 日并网前单位工程调试报告工程名称睢县村级光伏电站扶贫工程董店乡阙庄村光伏电站工程地址董店乡阙庄村工程装机规模498.96kW并网电压10kV主体工程完工日期2017年12月28日竣工日期2017年1

9、2月30日验收当日天气晴验收时间2017年12月31日以下由现场验收人员填写第一局部:光伏组件及固定支架现场检验序号检验工程检验标准检验记录1光伏组件组件数量18482组件串数843无破损或明显变形无4开路电压测量值v37.95固定支架支架安装结实、可靠是6支架防腐符合标准是7与支架固定处屋面做防水处理假设存在8防雷检查组件与支架需有防雷措施有第二局部:综合布线现场检验1直流侧电缆电缆型号PV-F-1*4mm2电缆根数183走线合理不杂乱是4无明显暴露在外的局部是5交流侧电缆电缆型号ZC-YJV22-0.6/1KV-3*25+1*166电缆根数17走线合理不杂乱是8无明显暴露在外的局部是第三局

10、部:交直流配电箱现场检验1外观检查外观无破损、箱体无明显变形无2箱检查箱无碎屑或遗留物等无3部元器件元器件无松动、脱落无4开关分合闸检查开关分合闸灵活可靠是5接地检查需有可靠接地是6防雷检查直流侧与交流侧均有防雷设施是第四局部:逆变器现场检验1本体检查厂家古瑞瓦特2型号50KW3外观检查外观无划痕,柜体无明显变形无4安装检查安装结实、可靠是5电气连接检查连接结实,无松动是6开关分合闸检查开关分合闸灵活可靠是7接地检查需有可靠接地是8人机界面检查主要参数显示清晰明确是9按键操作正常是第五局部:并网检查1逆变器并网检查直流输入路数92直流电压v714.53交流电压v3804瞬时功率w432885交

11、流频率Hz506孤岛保护检查网侧电源失电后能快速可靠断开是结论:建立单位施工单位负责人:日期: 年月日负责人:公章日期:2017年12月31 日并网前单位工程调试报告工程名称睢县村级光伏电站扶贫工程董店乡帝东村光伏电站工程地址董店乡帝东村工程装机规模498.96kW并网电压10kV主体工程完工日期2017年12月28日竣工日期2017年12月30日验收当日天气晴验收时间2017年12月31日以下由现场验收人员填写第一局部:光伏组件及固定支架现场检验序号检验工程检验标准检验记录1光伏组件组件数量18482组件串数843无破损或明显变形无4开路电压测量值v37.95固定支架支架安装结实、可靠是6支

12、架防腐符合标准是7与支架固定处屋面做防水处理假设存在8防雷检查组件与支架需有防雷措施有第二局部:综合布线现场检验1直流侧电缆电缆型号PV-F-1*4mm2电缆根数183走线合理不杂乱是4无明显暴露在外的局部是5交流侧电缆电缆型号ZC-YJV22-0.6/1KV-3*25+1*166电缆根数17走线合理不杂乱是8无明显暴露在外的局部是第三局部:交直流配电箱现场检验1外观检查外观无破损、箱体无明显变形无2箱检查箱无碎屑或遗留物等无3部元器件元器件无松动、脱落无4开关分合闸检查开关分合闸灵活可靠是5接地检查需有可靠接地是6防雷检查直流侧与交流侧均有防雷设施是第四局部:逆变器现场检验1本体检查厂家古瑞

13、瓦特2型号50KW3外观检查外观无划痕,柜体无明显变形无4安装检查安装结实、可靠是5电气连接检查连接结实,无松动是6开关分合闸检查开关分合闸灵活可靠是7接地检查需有可靠接地是8人机界面检查主要参数显示清晰明确是9按键操作正常是第五局部:并网检查1逆变器并网检查直流输入路数92直流电压v714.53交流电压v3804瞬时功率w432885交流频率Hz506孤岛保护检查网侧电源失电后能快速可靠断开是结论:建立单位施工单位负责人:日期: 年月日负责人:公章日期:2017年12月31 日并网前单位工程调试报告工程名称睢县村级光伏电站扶贫工程董店乡阁村光伏电站工程地址董店乡阁村工程装机规模504.9kW

14、并网电压10kV主体工程完工日期2017年12月28日竣工日期2017年12月30日验收当日天气晴验收时间2017年12月31日以下由现场验收人员填写第一局部:光伏组件及固定支架现场检验序号检验工程检验标准检验记录1光伏组件组件数量18702组件串数853无破损或明显变形无4开路电压测量值v37.95固定支架支架安装结实、可靠是6支架防腐符合标准是7与支架固定处屋面做防水处理假设存在8防雷检查组件与支架需有防雷措施有第二局部:综合布线现场检验1直流侧电缆电缆型号PV-F-1*4mm2电缆根数183走线合理不杂乱是4无明显暴露在外的局部是5交流侧电缆电缆型号ZC-YJV22-0.6/1KV-3*

15、25+1*166电缆根数17走线合理不杂乱是8无明显暴露在外的局部是第三局部:交直流配电箱现场检验1外观检查外观无破损、箱体无明显变形无2箱检查箱无碎屑或遗留物等无3部元器件元器件无松动、脱落无4开关分合闸检查开关分合闸灵活可靠是5接地检查需有可靠接地是6防雷检查直流侧与交流侧均有防雷设施是第四局部:逆变器现场检验1本体检查厂家古瑞瓦特2型号50KW3外观检查外观无划痕,柜体无明显变形无4安装检查安装结实、可靠是5电气连接检查连接结实,无松动是6开关分合闸检查开关分合闸灵活可靠是7接地检查需有可靠接地是8人机界面检查主要参数显示清晰明确是9按键操作正常是第五局部:并网检查1逆变器并网检查直流输入路数92直流电压v714.53交流电压v3804瞬时功率w432885交流频率Hz506孤岛保护检查网侧电源失电后能快速可靠断开是结论:建立单位施工单位负责人:日期: 年月日负责人:公章日期:2017年12月31 日
