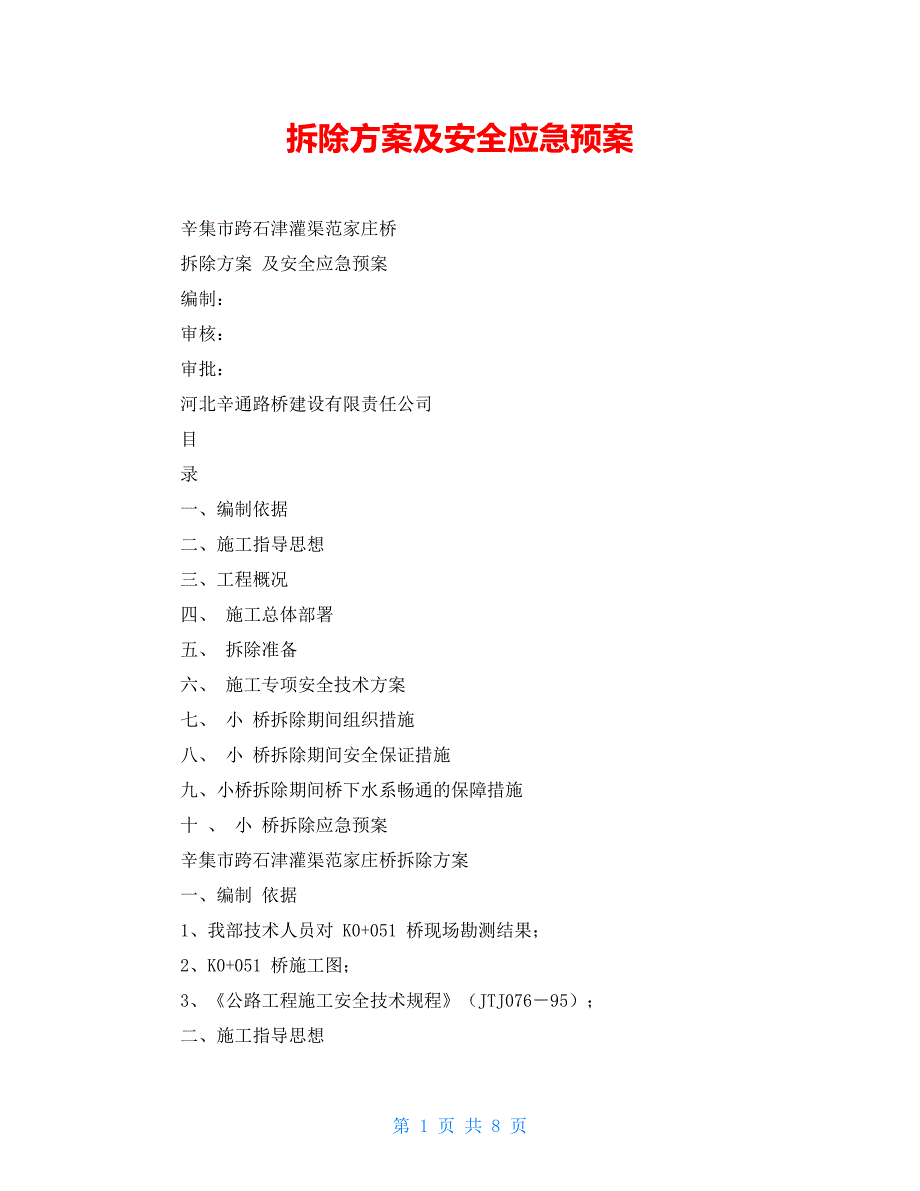

1、拆除方案及安全应急预案辛集市跨石津灌渠范家庄桥拆除方案 及安全应急预案编制:审核:审批:河北辛通路桥建设有限责任公司目录一、编制依据二、施工指导思想三、工程概况四、 施工总体部署五、 拆除准备六、 施工专项安全技术方案七、 小 桥拆除期间组织措施八、 小 桥拆除期间安全保证措施九、小桥拆除期间桥下水系畅通的保障措施十 、 小 桥拆除应急预案辛集市跨石津灌渠范家庄桥拆除方案一、编制 依据1、我部技术人员对 K0+051 桥现场勘测结果; 2、K0+051 桥施工图; 3、公路工程施工安全技术规程(JTJ07695); 二、施工指导思想我项目部根据以往桥梁拆除经验,结合本工程的特点,提出以下施工指

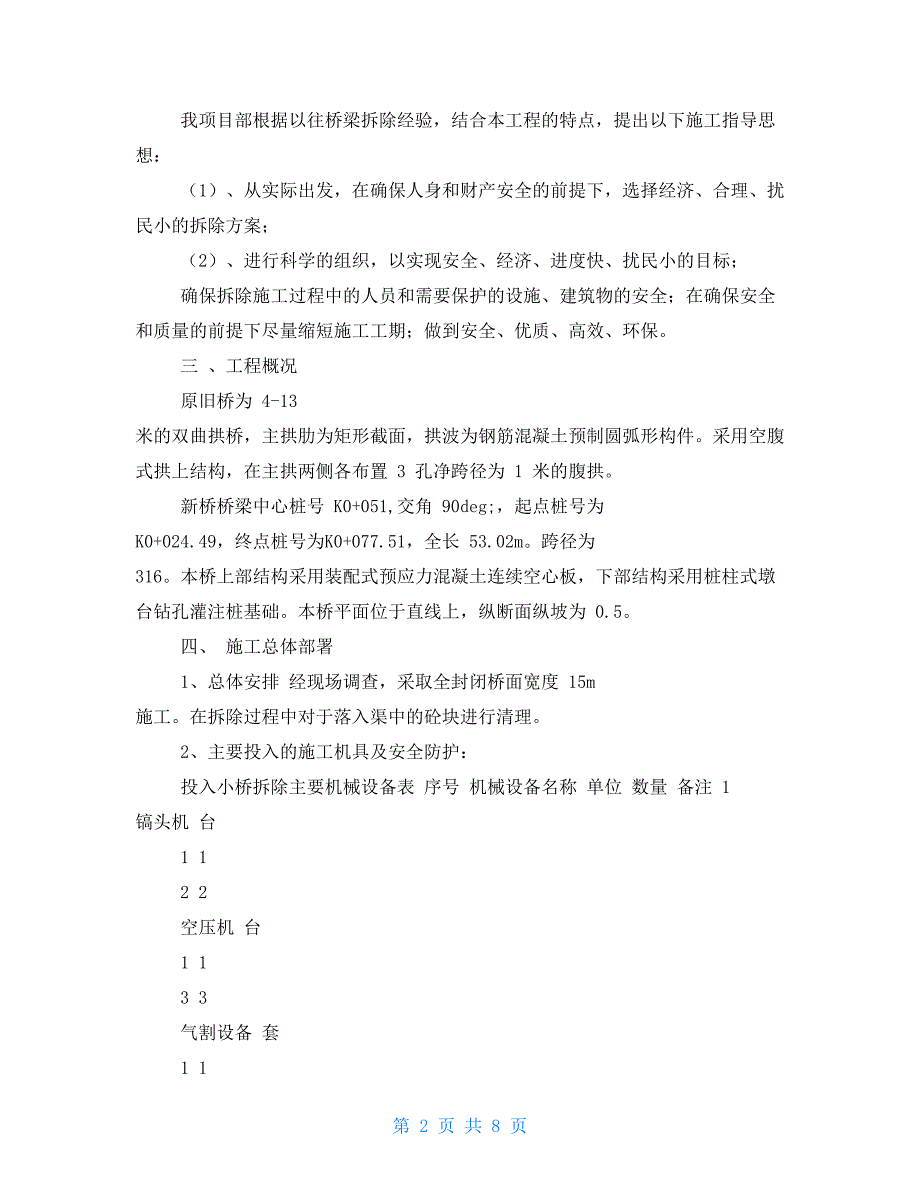

2、导思想:(1)、从实际出发,在确保人身和财产安全的前提下,选择经济、合理、扰民小的拆除方案; (2)、进行科学的组织,以实现安全、经济、进度快、扰民小的目标; 确保拆除施工过程中的人员和需要保护的设施、建筑物的安全;在确保安全和质量的前提下尽量缩短施工工期;做到安全、优质、高效、环保。三 、工程概况原旧桥为 4-13 米的双曲拱桥,主拱肋为矩形截面,拱波为钢筋混凝土预制圆弧形构件。采用空腹式拱上结构,在主拱两侧各布置 3 孔净跨径为 1 米的腹拱。新桥桥梁中心桩号 K0+051,交角 90deg;,起点桩号为 K0+024.49,终点桩号为K0+077.51,全长 53.02m。跨径为 316

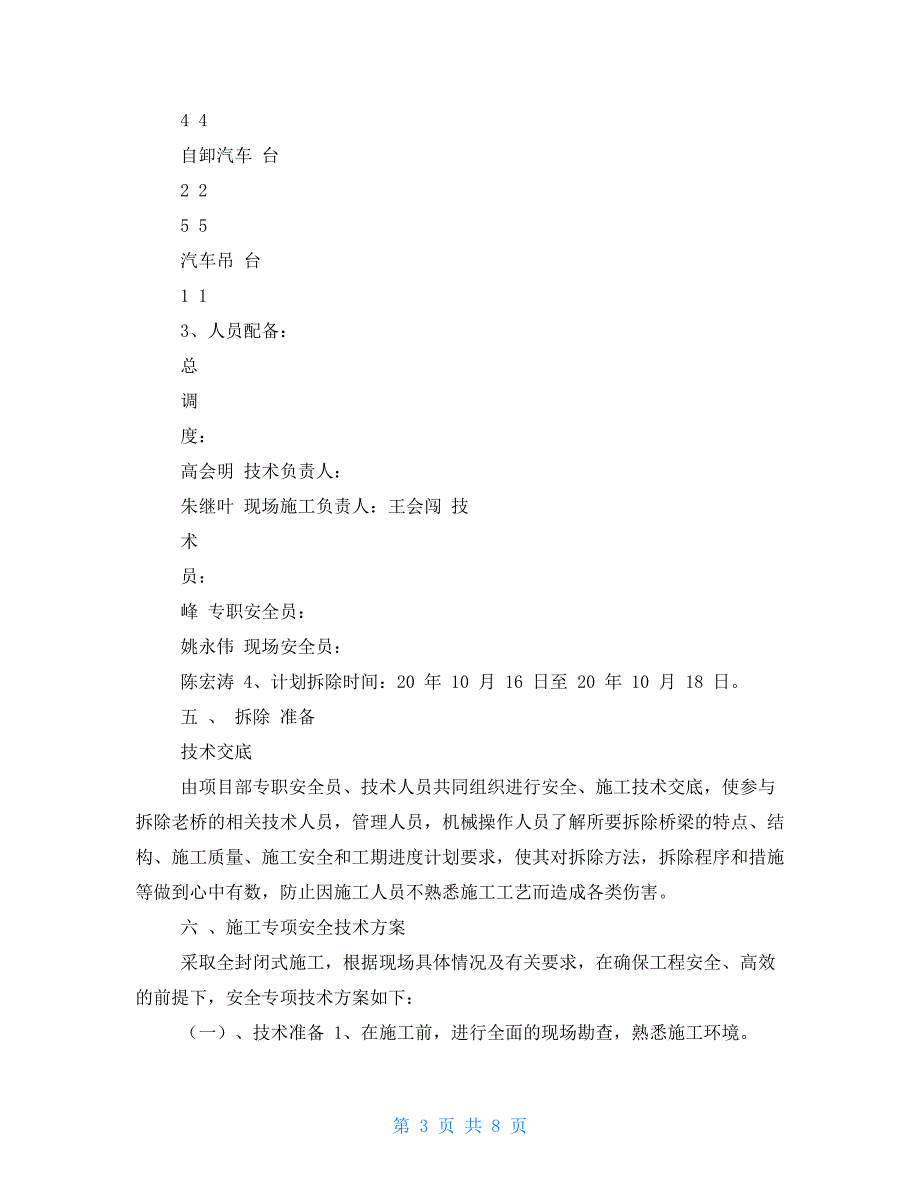

3、本桥上部结构采用装配式预应力混凝土连续空心板,下部结构采用桩柱式墩台钻孔灌注桩基础。本桥平面位于直线上,纵断面纵坡为 0.5。四、 施工总体部署1、总体安排 经现场调查,采取全封闭桥面宽度 15m 施工。在拆除过程中对于落入渠中的砼块进行清理。2、主要投入的施工机具及安全防护:投入小桥拆除主要机械设备表 序号 机械设备名称 单位 数量 备注 1 镐头机 台1 12 2空压机 台1 13 3气割设备 套1 14 4自卸汽车 台2 25 5汽车吊 台1 13、人员配备:总调度:高会明 技术负责人:朱继叶 现场施工负责人:王会闯 技术员:峰 专职安全员:姚永伟 现场安全员:陈宏涛 4、计划拆除时间

4、20 年 10 月 16 日至 20 年 10 月 18 日。五 、 拆除 准备技术交底由项目部专职安全员、技术人员共同组织进行安全、施工技术交底,使参与拆除老桥的相关技术人员,管理人员,机械操作人员了解所要拆除桥梁的特点、结构、施工质量、施工安全和工期进度计划要求,使其对拆除方法,拆除程序和措施等做到心中有数,防止因施工人员不熟悉施工工艺而造成各类伤害。六 、施工专项安全技术方案采取全封闭式施工,根据现场具体情况及有关要求,在确保工程安全、高效的前提下,安全专项技术方案如下:(一)、技术准备 1、在施工前,进行全面的现场勘查,熟悉施工环境。2、在拆桥前专职安全员组织参加拆桥施工的全体施工人

5、员,进行针对本工程施工特点专门进行一次安全技术交底,内容为针对本拆除工程特点进行安全操作规程和施工要点的交底。3、相关生产要素的组织,用于本工程的所有机械设备、人员均组织完毕,方案得到批准后即迅速进场施工。(二)、施工方案及控制拆除的施工总体顺序应遵循总的拆除原则为对称拆除,基本顺序为先施工的后拆,后施工的先拆。安全注意事项:拆除设置临时围挡,防止飞石伤人伤车等。1、护栏拆除 使用镐头机破除小桥左右侧护栏底座。2、拆除拱桥,液压锤进行拆除 3、桥墩拆除 用风镐进行破除,用挖掘机配合人工进行拆除。七 、 小 桥 拆除 期间组织措施建立健全以项目经理为主的安全生产、文明施工组织,严格执行各类安全生

6、产、文明施工制度、岗位职责。形成有力的安全生产、文明施工保证体系,形成安全生产,加强领导、大力宣传,在施工过程中开展安全生产教育,做到常抓不懈,杜绝一切不安全因素。主要参与老桥拆除人员的职责如下:1 1 、项目经理:高会明全面负责施工中的安全、进度、质量和重大问题的协调工作, 2、 项目副经理:王会闯负责拆桥施工中机械设备的保障及施工中的安全工作; 3 3 、现场技术负责:朱继叶现场指导、并督促其按技术设计方案施工,检查施工质量,解决施工中的技术问题;4 4 、现场安全负责:郝勇伟负责施工中的各项安全工作,提出具体安全要求和制度,做好安全检查,搞好安全保障;。5 5 、拆除 、运输 负责 :王

7、秀军负责切割、破碎、运输、回收等工作; 八 、 小 桥 拆除 期间安全保证措施1 1 、安全教育对每个职工进行安全教育,加深对安全施工的重要性认识。严格按照拆除作业管理规定和挖掘机安全操作规程及相关机械操作规程进行施工。特殊工种必须持证上岗。对易损坏的安装设备安装前认真检查。在桥头两侧设置警示标志。老桥拆除时现场每个人都必须佩带安全帽,进入施工现场的人员按规定一律穿反光背心。在拆除施工过程中固定指挥人员,操作人员。指挥者应随时观测老桥在拆除中的变化,指挥及时正确果断,统一信号。2 2 、施工安全措施(1)做好小桥拆除现场的维护,在拆除老桥施工区域设置 “桥涵施工, 禁止通行 ”施工安全警示标志

8、牌、 桥涵工程公示牌、 安全预警牌,并张贴反光膜,桥梁两端使用彩钢瓦封闭。(2)设立专职安全员负责对军齐桥封闭施工区域的管理和检查,每日定时检查,发现隐患,及时处理,并做好检查、处理的台帐记录工作。(3)夜间施工期间,在施工封闭区用红色警示灯,摆放隔离墩并张贴反光膜,作为夜间车辆行车避让标志,警示夜间车辆小心通行。3 3 、天气影响下的施工方案在施工期间,如遇大风、下雨,立即停止现场一切施工工作,并增设专职执勤人员在桥头两端巡视值班。九、小桥拆除期间桥下水系畅通的保障措施1、严格按照施工方案进行拆除; 2、及时准确的做好天气预报、水方预报等方面的信息收集、整理工作。在每次强降雨来临之前,将河道

9、整理干净,保障河道的泄洪能力; 3、确保清理工作及时并且到位,尽量减小对河道的堵塞,确保河道畅通。4、及时和渠道管理所联系。十 、 小 桥 拆除 应急预案1 1 、 编 制依据 和原则交通建设工程施工是一项责任重大、影响面广、危险性大的行业,各类突发和不可预测的重大伤亡事故时有发生,事故所造成的人员伤亡和财产损失巨大,教训十分深刻,为加强对桥梁施工生产安全事故的防范,提高交通建设工程在桥梁施工生产过程中对突发事件的应变能力,提高施工人员自防、自救能力,防止和避免人身意外伤害和公共财产的损失,及时做好安全事故发生后的救援处置工作,最大限度地减少事故损失,确保快速、有序、高效地处理突发事故,根据中

10、华人民共和国安全生产法、建设工程安全生产管理条例等有关规定,结合本工程施工生产的实际,特制定K3+524 六号沟桥拆除过程中坍塌、机械伤害事故应急救援预案。2 2 、编制 目的为更好地适应法律和经济活动的要求,给企业员工的工作和施工场区周围居民提供更好更安全的环境;保证各种应急反应资处于良好的备战状态;指导应急反应行动按计划有序地进行,防止因应急行动组织不力或现场救援工作的无序和混乱而延误事故的应急救援;有效地避免或降低人员伤亡和财产损失;帮助实现应急反应行动的快速、有序、高效;充分体现应急救援的“应急精神”。3 3 、适用范围K0+051 桥拆除过程中坍塌、机械伤害、汽车翻车事故需要采取应急

11、措施的事故。4 4 、 应急组织机构成立事故应急救援指挥小组,负责应急救援工作的组织和指挥:组长:高会明副组长:朱继叶成员:王会闯郝永伟5 5 、职权分工1)组长职责:发生拆除安全事故时,发布和解除应急救援指令;组织指挥应急队伍,实施救援行动;组织事故调查,总结应急救援经验教育等。2)副组长职责:协助组长负责应急救援的具体指挥工作。3)成员职责:协助组长和副组长做好事故报警,情况通报及事故处置工作;负责、警戒、治安保卫、疏散、道路管制工作;负责事故现场通讯联系和对外联系;负责协助抢险机械设备的调转;负责现场医疗救护指挥,受伤人员分类抢救和护送转院工作,负责抢险救援物质的供应和运输工作。负责事故

12、现场通讯联系和对外联系;负责与有关单位人员的紧急联络,在最短时间内,传达领导小组的抢险指令,做好与“110”“120”等单位的联系。6 6 、应急预案的实施a) 人身伤亡事故发生后立即组织人员进行抢救,同时立即拨打 120 急救电话或送医院。b) 机械伤害事故发生后,立即切断电,组织人员抢救受伤人员。对受伤人员现场清理伤口,同时立即拨打 120 急救电话或送医院。c) 安全值班人员应立即向项目经理、公司领导汇报,并协调各项事宜,启动紧急抢救预案。各级领导接到汇报应立即赶到现场组织进行处理,并调查事故原因。d) 施工现场设安全领导小组,负责吊装过程中可能造成的人员伤亡事故的控制。e) 发生事故时

13、安全领导小组要立即救人。救人时应先排除危险,防止抢救时事故的再发生。f) 遇到安全事故较大或人员受伤时,现场人员在组织自救的同时,应及时拨打急救中心电话“120”或公安指挥中心电话“110”求得外部支援;支援时必须讲明地点,基本情况,联系电话等详细情况,并派人到路上接警。g) 将受伤人员及时转送医院进行紧急救护。h) 将信息迅速传递给驻地办、总监办及项目公司;传递内容包括发生的时间、地点、部位、简要经过,伤亡人数和已采取的应急措施等。i) 项目部接到应急信息后应立即核实现场的处置情况,组织有关人员或应急队伍赶赴现场。j) 应急队伍到达现场后,应服从现场指挥人员的统一指挥,按分工要求进行疏散人员,抢救物质,尽可能减少生命财产损失,防止事故蔓延;可能对区域内外人群安全构成威胁时,必须对与事故应急救援无关的人员进行紧急疏散。k) 事故处理完毕后,施工现场应保护好现场,接受事故调查并如实提供事故的情况。7 7 、 处理和改进应急救援小组在事故或事件发生后,应对发生的原因进行调查分析p ,针对事故或事件发生的原因,责成责任部门采取纠正措施,并组织对应急预案和相关程序进行评审及修订,使其不断完善,提高应急应变能力。第 8 页 共 8 页
