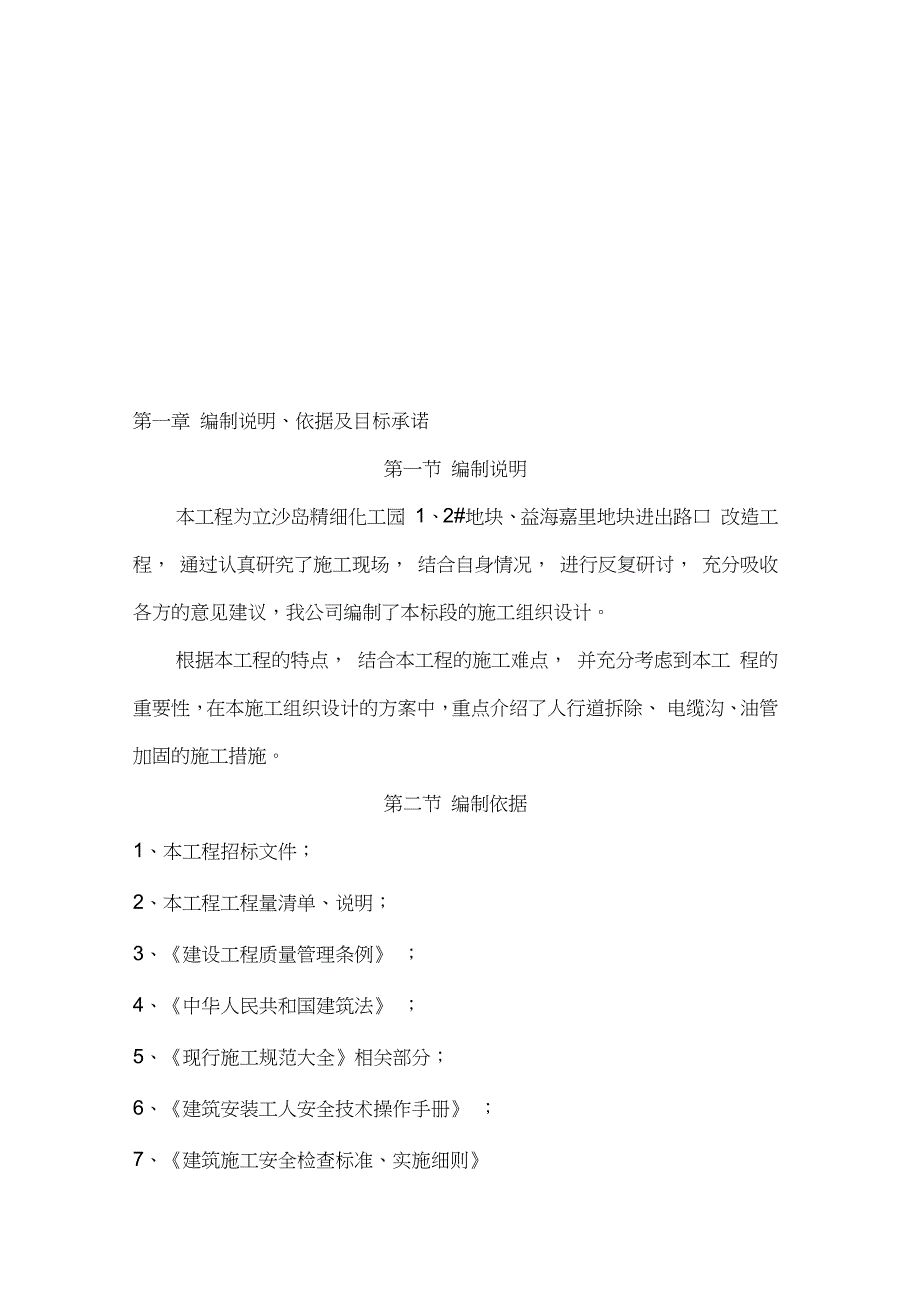

1、第一章 编制说明、依据及目标承诺第一节 编制说明本工程为立沙岛精细化工园 1、2#地块、益海嘉里地块进出路口 改造工程, 通过认真研究了施工现场, 结合自身情况, 进行反复研讨, 充分吸收各方的意见建议,我公司编制了本标段的施工组织设计。根据本工程的特点, 结合本工程的施工难点, 并充分考虑到本工 程的重要性,在本施工组织设计的方案中,重点介绍了人行道拆除、 电缆沟、油管加固的施工措施。第二节 编制依据1、本工程招标文件;2、本工程工程量清单、说明;3、建设工程质量管理条例 ;4、中华人民共和国建筑法 ;5、现行施工规范大全相关部分;6、建筑安装工人安全技术操作手册 ;7、建筑施工安全检查标准

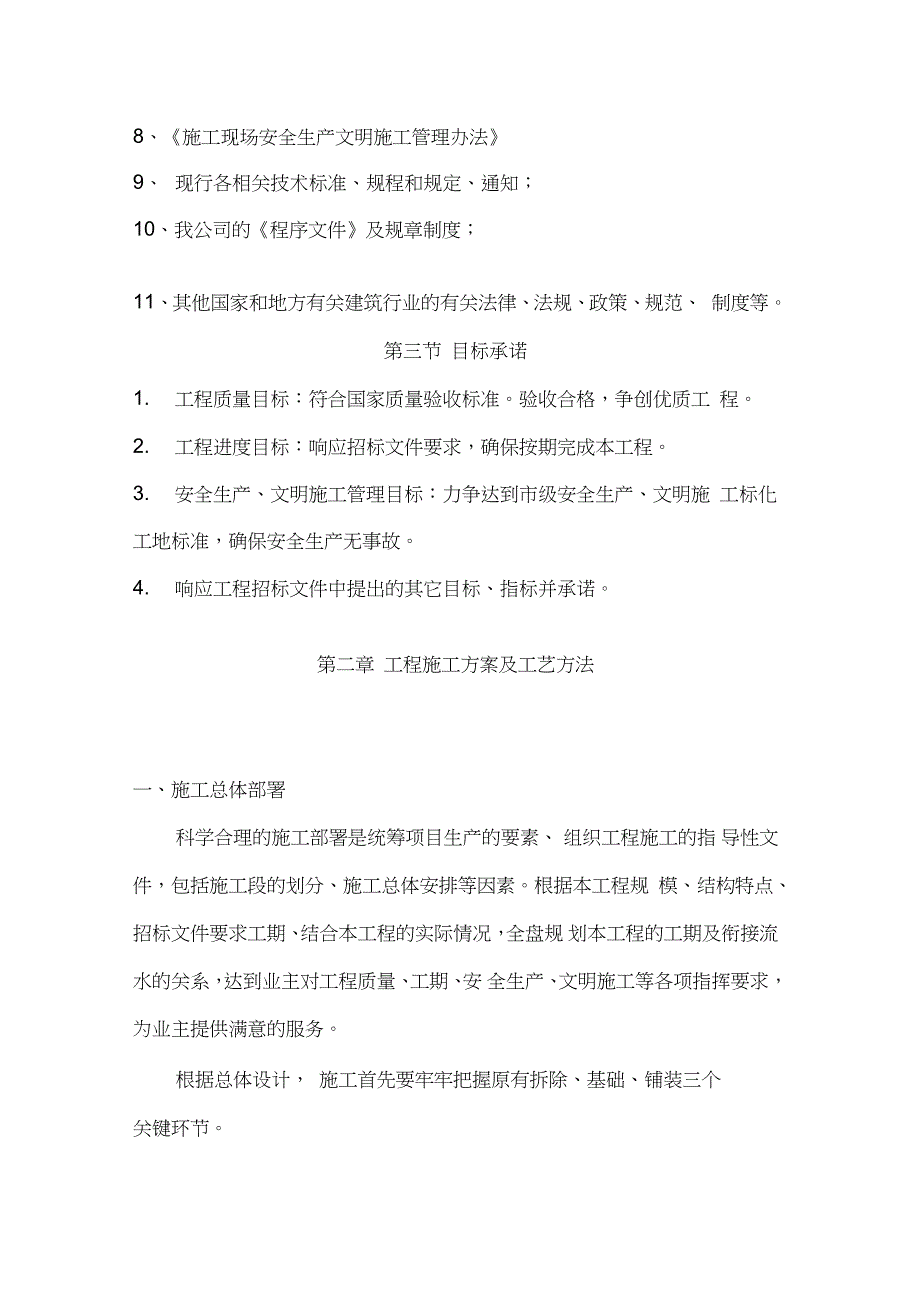

2、实施细则8、施工现场安全生产文明施工管理办法9、现行各相关技术标准、规程和规定、通知;10、我公司的程序文件及规章制度;11、其他国家和地方有关建筑行业的有关法律、法规、政策、规范、 制度等。第三节 目标承诺1. 工程质量目标:符合国家质量验收标准。验收合格,争创优质工 程。2. 工程进度目标:响应招标文件要求,确保按期完成本工程。3. 安全生产、文明施工管理目标:力争达到市级安全生产、文明施 工标化工地标准,确保安全生产无事故。4. 响应工程招标文件中提出的其它目标、指标并承诺。第二章 工程施工方案及工艺方法一、施工总体部署科学合理的施工部署是统筹项目生产的要素、 组织工程施工的指 导性文

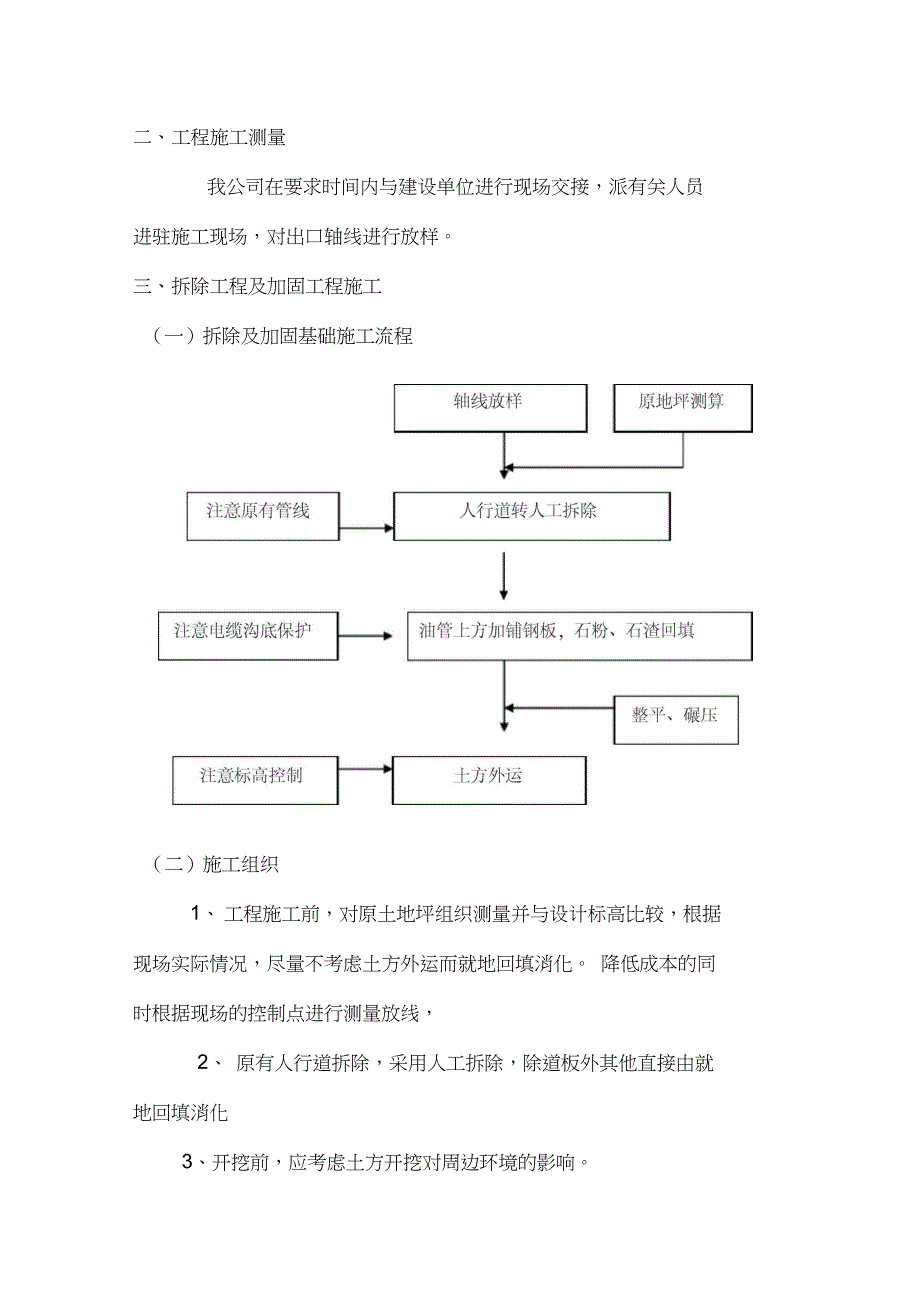

3、件,包括施工段的划分、施工总体安排等因素。根据本工程规 模、结构特点、招标文件要求工期、结合本工程的实际情况,全盘规 划本工程的工期及衔接流水的关系,达到业主对工程质量、工期、安 全生产、文明施工等各项指挥要求,为业主提供满意的服务。根据总体设计, 施工首先要牢牢把握原有拆除、基础、铺装三个关键环节。二、工程施工测量我公司在要求时间内与建设单位进行现场交接,派有关人员进驻施工现场,对出口轴线进行放样。三、拆除工程及加固工程施工(一)拆除及加固基础施工流程(二)施工组织1、工程施工前,对原土地坪组织测量并与设计标高比较,根据现场实际情况,尽量不考虑土方外运而就地回填消化。 降低成本的同时根据现场的控制点进行测量放线,2、原有人行道拆除,采用人工拆除,除道板外其他直接由就地回填消化3、开挖前,应考虑土方开挖对周边环境的影响。(1)开挖前应明确地下管线的布置,便于其它工种配合施工;(2)明确地下障碍物的分布情况,及时做好施工准备;挖掘城市道路开设路口广西城建集团有限公司
