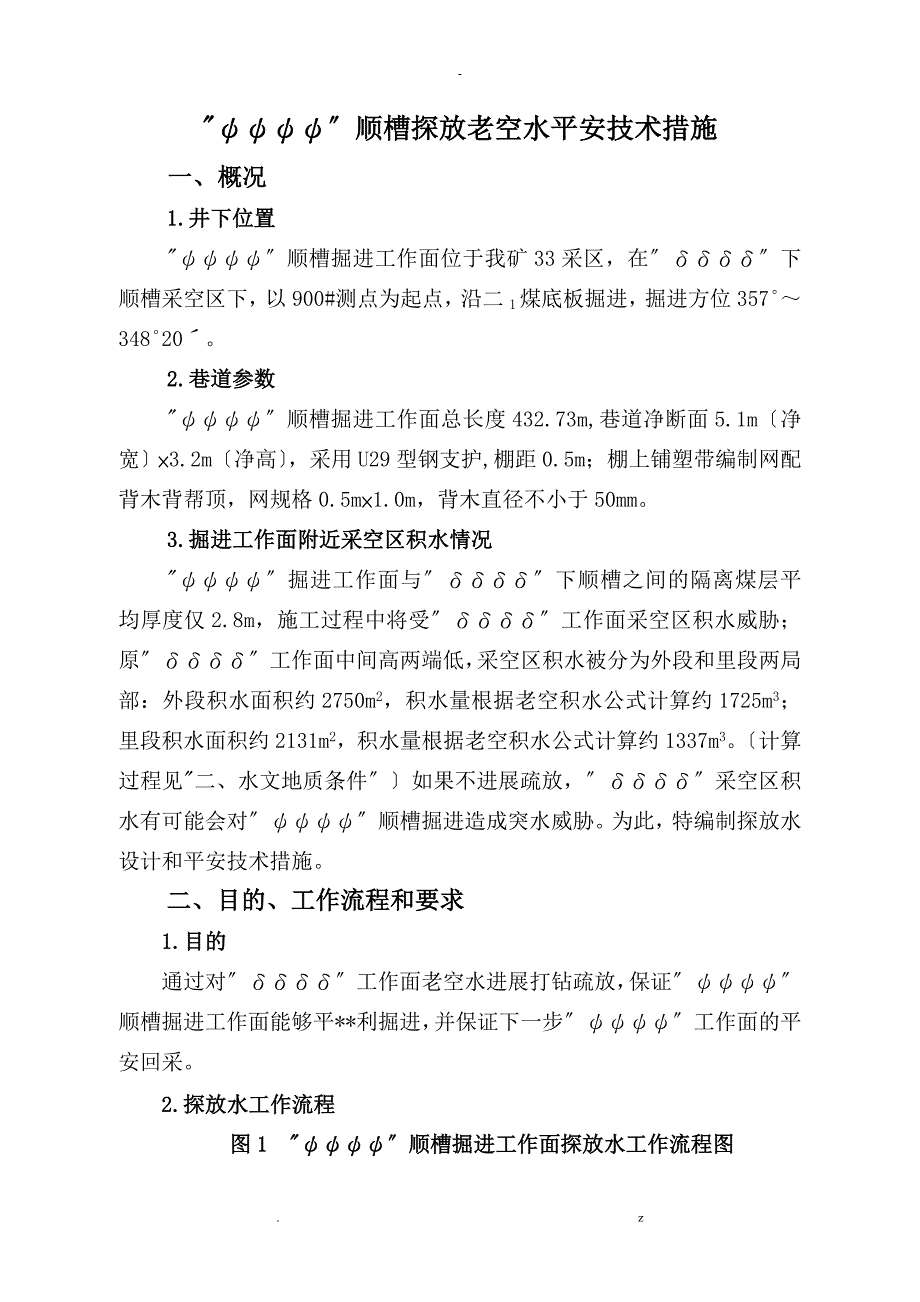

1、顺槽探放老空水平安技术措施二一三年三月三日顺槽探放老空水平安技术措施编 制:审 核:科 长:地测副总:总 工:生产方案科二一三年三月三日. z-顺槽探放老空水平安技术措施一、概况1.井下位置顺槽掘进工作面位于我矿33采区,在下顺槽采空区下,以900#测点为起点,沿二1煤底板掘进,掘进方位35734820。2.巷道参数顺槽掘进工作面总长度432.73m,巷道净断面5.1m净宽3.2m净高,采用U29型钢支护,棚距0.5m;棚上铺塑带编制网配背木背帮顶,网规格0.5m1.0m,背木直径不小于50mm。3.掘进工作面附近采空区积水情况掘进工作面与下顺槽之间的隔离煤层平均厚度仅2.8m,施工过程中将
2、受工作面采空区积水威胁;原工作面中间高两端低,采空区积水被分为外段和里段两局部:外段积水面积约2750m2,积水量根据老空积水公式计算约1725m3;里段积水面积约2131m2,积水量根据老空积水公式计算约1337m3。计算过程见二、水文地质条件如果不进展疏放,采空区积水有可能会对顺槽掘进造成突水威胁。为此,特编制探放水设计和平安技术措施。二、目的、工作流程和要求1.目的通过对工作面老空水进展打钻疏放,保证顺槽掘进工作面能够平*利掘进,并保证下一步工作面的平安回采。2.探放水工作流程图1 顺槽掘进工作面探放水工作流程图地测防治水机构根据评价向总工提交水文地质情况分析报告并提交探放老空水设计及措

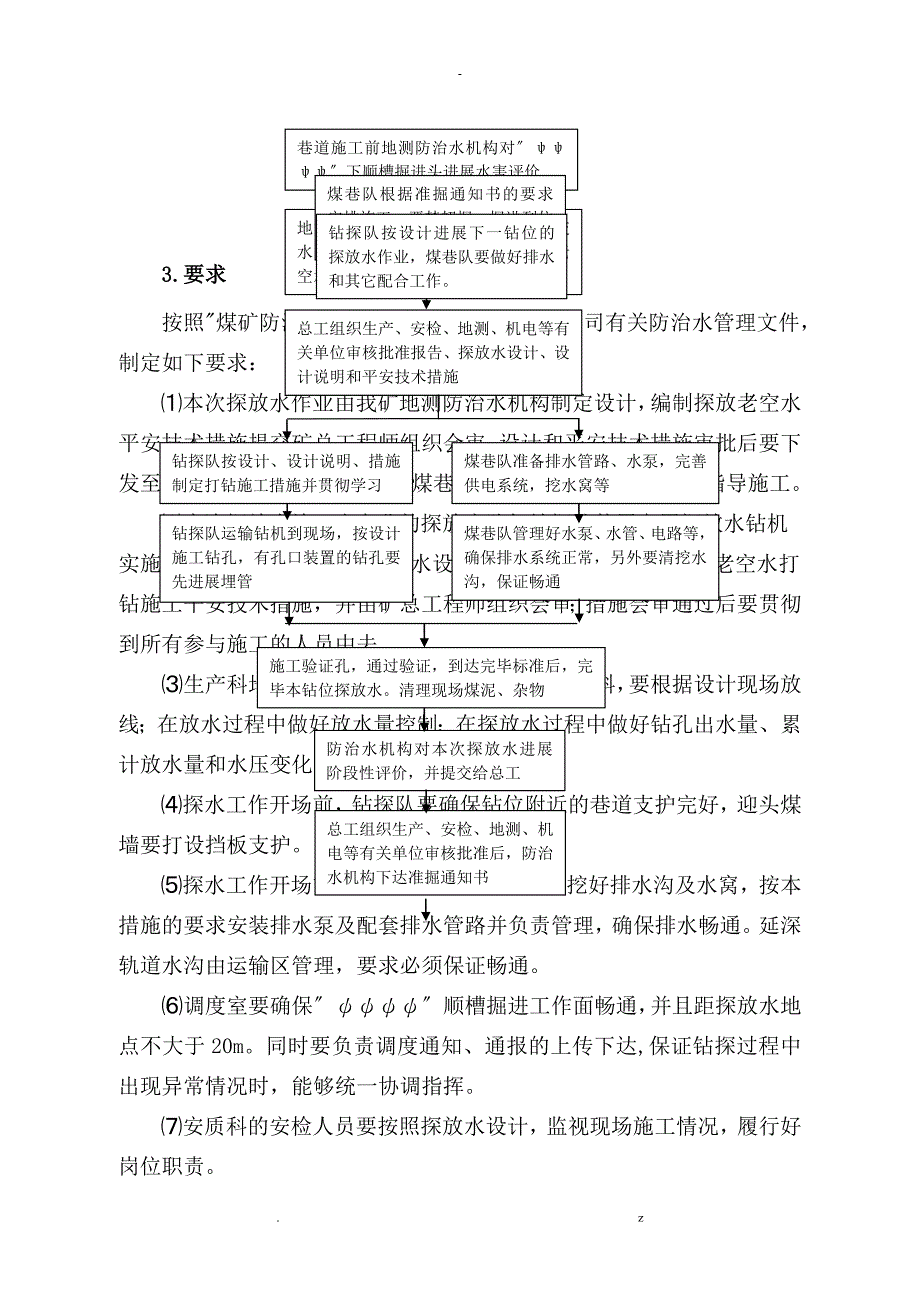

3、施总工组织生产、安检、地测、机电等有关单位审核批准报告、探放水设计、设计说明和平安技术措施钻探队运输钻机到现场,按设计施工钻孔,有孔口装置的钻孔要先进展埋管煤巷队管理好水泵、水管、电路等,确保排水系统正常,另外要清挖水沟,保证畅通钻探队按设计、设计说明、措施制定打钻施工措施并贯彻学习煤巷队准备排水管路、水泵,完善供电系统,挖水窝等施工验证孔,通过验证,到达完毕标准后,完毕本钻位探放水。清理现场煤泥、杂物巷道施工前地测防治水机构对下顺槽掘进头进展水害评价防治水机构对本次探放水进展阶段性评价,并提交给总工总工组织生产、安检、地测、机电等有关单位审核批准后,防治水机构下达准掘通知书煤巷队根据准掘通知
4、书的要求安排施工,严禁超掘。掘进到位后通知生产科和钻探队钻探队按设计进展下一钻位的探放水作业,煤巷队要做好排水和其它配合工作。3.要求按照煤矿防治水规定、煤矿平安规程及公司有关防治水管理文件,制定如下要求:本次探放水作业由我矿地测防治水机构制定设计,编制探放老空水平安技术措施提交矿总工程师组织会审。设计和平安技术措施审批后要下发至钻探队和煤巷队,钻探队和煤巷队要组织学习贯彻,以便于指导施工。本次探放水施工由专业的探放水队伍钻探队使用专用探放水钻机实施,钻探队根据生产科的探放水设计和平安技术措施制定探放老空水打钻施工平安技术措施,并由矿总工程师组织会审;措施会审通过后要贯彻到所有参与施工的人员中
5、去。生产科地测人员为探放水提供准确的技术资料,要根据设计现场放线;在放水过程中做好放水量控制;在探放水过程中做好钻孔出水量、累计放水量和水压变化等情况的观测和记录。探水工作开场前,钻探队要确保钻位附近的巷道支护完好,迎头煤墙要打设挡板支护。探水工作开场前,煤巷队负责清理巷道,挖好排水沟及水窝,按本措施的要求安装排水泵及配套排水管路并负责管理,确保排水畅通。延深轨道水沟由运输区管理,要求必须保证畅通。调度室要确保顺槽掘进工作面畅通,并且距探放水地点不大于20m。同时要负责调度通知、通报的上传下达,保证钻探过程中出现异常情况时,能够统一协调指挥。安质科的安检人员要按照探放水设计,监视现场施工情况,
6、履行好岗位职责。机运科负责机电设备的配置,负责监视检查、落实供电系统与排水设备正常运转。生产科、煤巷队、钻探队人员跟班期间,要求做好交接班记录,记录容包括:本班探放水情况、考前须知、签字等容并及时向调度汇报探放水情况。每次探放水完毕后,地测防治水机构要对当次探水效果进展阶段性评价,并提交给总工;总工组织生产、平安、地测等部门进展审核;审核通过后,地测防治水机构根据探放距离下达准掘通知书。煤巷队根据准掘通知书上的要求安排施工,严禁超掘,掘完准掘距离后,及时通知生产科和钻探队进展下一阶段的探放水施工。三、水文地质条件1.积水围、积水标高、探水戒备线、积水水质情况 工作面老空区外段积水区围及积水标高
7、从外段工作面一川900#测点95m处开场,积水长度154m,积水水平投影面积为2750m2。工作面老空区外段积水外缘标高为-512.5m,依据:工作面回采过程中涌水,和3302采空区的动水通过采空区流到下顺槽位置,多余局部通过下顺二川密闭上的泄水孔流出。工作面老空区外段积水最低处标高-515.2m。 工作面老空区里段积水区围及积水标高从里段工作面切眼起向外38m段,积水长度140m,积水水平投影面积为2131m2。工作面老空区里段的积水外缘标高-513.5 m,依据:工作面回采过程中涌水,3302采空区的动水通过采空区流到下顺槽位置,通过下顺二川密闭上预埋的泄水孔流出。工作面老空区里段的积水最
8、低处标高为-522.6m。 探水戒备线积水线确定后,外推30m为探水线,探水线外推60m为探水戒备线,并绘制在矿井采掘工程平面图和矿井充水性图上。要在设计图上标准确、标清 积水水质顶板砂岩水和注浆水的混合。 2.老空积水充水水源、充水通道途径和充水强度工作面老空积水充水水源二1煤顶板砂岩水S10;另外还有防灭火注浆水。工作面老空积水充水通道二1煤顶板砂岩水S10进入积水区的通道为工作面回采后顶板冒落破坏产生的裂隙;注浆水进入积水区的通道为注浆管路。工作面老空积水充水强度工作面在回采期间,经过实测顶板砂岩水以滴淋水为主,全工作面正常涌水量不大于10m3/h。注浆水受管路阀门控制,目前已停注。3.
9、积水区预计积水量,动水量工作面外段老空水积水量计算工作面外段老空水积水量计算根据公式:Q外=FcschK,m3F=采空区积水区的水平投影面积,取2750m2,K=采空区或巷道的充水系数;采空区一般采用0.25-0.5,取0.3=煤层倾角,取17。h=工作面采高,取2m。经计算,Q外=1725m3工作面里段老空水积水量计算根据公式:Q里=FcschK,m3F=采空区积水区的水平投影面积,取2131m2,K=采空区或巷道的充水系数;采空区一般采用0.25-0.5,取0.3=煤层倾角,取17。h=工作面采高,取2m。 经计算, Q里=1337m3动水量工作面回采期间,经过实测顶板砂岩水正常涌水量不大
10、于10m3/h,预计动水量不大于10m3/h。四、探放水钻孔设计表1 钻位钻孔设计参数一览表钻孔编号方位倾角深度m孔径(mm)孔口位置预计进老空位置距上帮 (m)距巷顶m入老空标高m入老空深度m1349+1140751.20.32.20.3-510.928.5 2343+1240751.20.32.20.3-510.229.5 3357+375752.50.32.20.3-513.857.7表2 钻位钻孔设计参数一览表钻孔编号方位倾角深度m孔径(mm)孔口位置预计进入老空处的标高和深度距上帮 (m)距巷顶m入老空标高m入老空深度m1349+1040751.20.32.20.3-51328.52
11、343+1140751.20.32.20.3-511.6333357+475752.50.32.20.3-514.955.5表3 钻位钻孔设计参数一览表钻孔编号方位倾角深度m孔径(mm)孔口位置预计进入老空处的标高和深度距上帮 (m)距巷顶m入老空标高m入老空深度m1351+1140751.20.32.20.3-513.9322354+1332751.20.32.20.3-514.5253357+575752.50.32.20.3-515.459.5表4 钻位钻孔设计参数一览表钻孔编号方位倾角深度m孔径(mm)孔口位置预计进入老空处的标高和深度距上帮 (m)距巷顶m入老空标高m入老空深度m13
12、47+1340751.20.32.20.3-512.730.52349+1431751.20.32.20.3-514.321.53352+775752.50.32.20.3-513.851.5表5 钻位钻孔设计参数一览表钻孔编号方位倾角深度m孔径(mm)孔口位置预计进入老空处的标高和深度距上帮 (m)距巷顶m入老空标高m入老空深度m1348.3+255751.20.32.20.3-514.5462348.3+062751.20.32.20.3-516533347.3+062751.20.32.20.3-515.8534349.3+062751.20.32.20.3-516.353表6 钻位钻孔
13、设计参数一览表钻孔编号方位倾角深度m孔径(mm)孔口位置预计进入老空处的标高和深度距上帮 (m)距巷顶m入老空标高m入老空深度m1343+250751.20.32.20.3-517.6152343+040751.20.32.20.3-517.6153345+250752.50.32.20.3-517.8154345+040752.50.32.20.3-517.8155348.3+055752.50.32.20.3-517.945表7 钻位钻孔设计参数一览表钻孔编号方位倾角深度m孔径(mm)孔口位置预计进入老空处的标高和深度距上帮 (m)距巷顶m入老空标高m入老空深度m1342+1940751.
14、20.32.20.3-514.729.52345+2030751.20.32.20.3-516.921.53348.3+1375752.50.32.20.3-511.857.82.水量预计预计单孔水量其中 q单孔出水量,m/sC流量系数,取0.3W放水孔面积按孔径75mm,取0.0044g重力加速度,取9.8m/sh水头值,取2.0m计算结果,q=0.00826m/s29.75m/h最大放水量探放水施工必须逐孔进展,根据单孔涌水量计算结果,最大放水量控制为30m/h。作业现场所有钻孔总放水量下降到10m/h以下,经捅孔处理水量无明显增加,方准进展下一个放水孔的施工。3.孔口控水装置及有关要求安
15、装孔口装置的总体要求探放工作面外段老空积水的钻孔孔口标高与该段老空积水外缘标高-512.5m之差小于10m,即孔口位置的水压0.1MPa。但为了防患于未然,同时为了测定准确压力和控制水量的需要,对于探放外段积水的钻位,只在最先施工的号钻位的1、2号钻孔上埋设孔口管,孔口管外接压力表和阀门;钻位的其它钻孔不设置孔口装置。同理,探放工作面里段老空积水外缘标高-513.5m孔口位置的水压0.1MPa,也不需要设置孔口装置。但为了防患于未然,同时为了测定准确压力和控制水量的需要,对于探放里段积水的、钻位,只在首先施工的号钻位的1、2号钻孔上埋设孔口管,孔口管外接压力表和阀门;、钻位的其它钻孔不设置孔口
16、装置。安装孔口装置需要的设备、材料表10安装孔口装置需用的设备、材料名称规格数量及单位备注钻机150型1台含配套设施钻头137mm1枚合金三翼钻头75mm1枚复合片三翼风动注浆泵KFQFK型1台含配套设施钢管100mm,3.5m长4根一端车丝,一端焊100mm法兰,并在法兰端200mm位置焊接安装压力表的小管钢管100mm,3.5m长4根一端车丝,一端车外丝,能与焊接法兰的钢管连接钢管100mm,3.5m长4根一端车外丝,能与两端车丝的钢管连接阀门100mm2个可复用聚氨酯50kg铝塑管16mm100m压力表00.15MPa2个可复用压盖100mm变25mm2个可复用,由变头和法兰焊接而成 球
17、阀25mm2个可复用水泥32.5R0.2t安设孔口装置的工作流程连接好配套的100mm钢管成一根10.5m长的孔口管放置在打钻现场备用。对需要安设孔口装置的钻孔,按设计使用150型钻机配50mm钻杆、137mm合金钻头施工钻孔,孔深10m。施工钻孔完毕,退出钻杆、钻头后,必须及时将孔的煤粉用高压风吹净,保持孔平整。在孔口管里口向外0.5m区段,使用聚氨酯化学封孔剂对钻孔的封孔段进展定位封孔,然后将孔口管放入孔,在5分钟完成。在孔口管自孔口向里0.5m区段,同样使聚氨酯化学封孔剂对钻孔的封孔段进展定位封孔,在封孔缠胶的同时从煤孔壁与孔口管之间的空隙预插2根4分铝塑管分别作为注浆管和出气管,铝塑管
18、长度不小于9m,在5分钟完成。钻孔封孔管两端使用化学剂定位封孔20分钟后必须待化学封孔剂完全膨胀封严封孔口管两端,使用KFQFK风动注浆泵通过孔口预插的注浆管向定位封孔的两端之间孔外空隙注入水泥浆液。水和灰的配比2:12:3,且要混合均匀;根据静水压力不大于0.1 MPa的情况,注浆压力控制在0.2MPa0.3MPa,终孔压力设定为0.5MPa。向孔注浆后,注意观察出气管的返浆情况和注浆泵压力表读数,发现出气管返浆后,迅速堵住出气管口,将出气管对折,并使用铁丝或塑料绳将对折后的出气管固定住,防止漏浆。然后继续向注浆管压注水泥浆,直待压力到达0.5MPa且维持时间不少于3分钟后,方可停顿注浆。注
19、浆完毕待凝固2个小班16小时后,在孔口管上连接 100mm变25mm压盖,在压盖上接注浆管路,使用KFQFK风动注浆泵向孔口管注水做耐压试验,根据静水压力不大于0.1 MPa的情况,耐压试验的压力控制为0.3MPa并持续至少5分钟。假设孔口管周围没有漏水现象,说明孔口管埋设成功,否则仍需注浆加固,直至不漏水。用同样方法埋设其它孔口管。在孔口管末端安装上100mm阀门和小量程的压力表00.15MPa,孔口装置安装完成。用同样方法安设其它钻孔的孔口装置。图2 孔口装置示意图五、钻探施工与排水1.施工单位,钻机型号,钻探设备运输及安装。施工单位探放水施工队伍为我矿钻探队,属专职探放水队伍。钻机类型探
20、放水施工使用的钻机型号为150型,主要由液压泵站、操作台、机架、钻具等组成,该钻机配套使用50mm钻杆,可使用75mm和137mm钻头施工钻孔,施工钻孔深度可达150m。钻机的运输钻机运至工作地点前要解体成假设干部件:泵站、动力头、机架、操纵台和钻具等,液压油放置容器,单独运输。解体时各胶管应卷成圈,固定在相应的部件上,弯曲不要过大,所有外露孔要包裹或加帽罩,防止煤泥等脏物进入元件和胶管。拆下的各紧固件和连接件应带在相应的零部件上,以免丧失或混淆。解体后的各部应结实地固定在运输设备上,运输过程中应防止各部件碰撞和跌落。钻机的安装钻机安装前,首先清理并加固好钻机周围的巷道,要求平安可靠,空间足够
21、通风良好。供应钻机相适应的清水管供水量应大于50L/min,供水压力应大于0.3 MPa,电源及相应的配套设备也应与钻机相适应。将泵站和操纵台安放在既平安又利于操作和观察钻机工作情况的地方。给钻机油泵加油,接上电源。将动力头、夹持器安装到机架上。根据探水钻孔的设计调节钻机,并把钻机用压柱和戗柱压紧背牢。制止用钻杆或其它金属代替压柱及戗柱。压柱不得少于4根,压柱上要拴有防倒链,防倒链拴在U型棚卡子上或顶部的拉板上,戗柱不少于2根戗柱使用直径不小150mm的圆木。连接油管、冷却器、水辫等。打钻前,必须重新检查一遍钻机,进展调试、试转,检查钻机、钻具、油泵、操作台等的完好情况,检查液压管路是否连接
22、畅通、正常,检查油量、油压是否符合规定;检查各类操作手把是否到位,确保钻机性能良好。2.开工,钻探记录,跟班,钻探过程中异常情况处理与汇报,钻探完毕标准,验收,封孔等探放水开工前必须完成的工作生产科地测人员现场标定钻孔位置、方位、倾角等。钻机安装必须结实、平稳,钻机要用专用压柱及戗柱压实顶牢,钻机底部要用轨枕或方木垫实,确认结实可靠前方可开钻。开钻前及时加固钻位附近的巷道支护,并在工作面迎头打好巩固的立柱和拦板,及时加固煤墙,以保证施工的平安。探放水作业使用的距探放水地点不大于20m。按设计需要安设孔口装置的钻孔必须安设孔口装置。按设计完善排水系统包括水泵和管路,清挖水沟,保证排水线路畅通。巷
23、道的物料要码放整齐到巷帮,杂物要清理干净,保证后路畅通。探放水作业设计有孔口管的探放水钻孔要最先探放,并在钻探施工前安装上阀门和压力表。修平开孔位置的煤体,保证钻头接触平稳。翻开供水阀门给冷却器和水辫供水,动力头慢转,并慢慢推进,当钻进一定深度且钻机、钻具运转平稳后,用正常旋转和推进速度钻进。加装钻杆时先停顿推进,再停顿旋转,关闭供水阀门;人工用管钳卸下水辫;在动力头后面加接1根钻杆;将水辫旋接在钻杆上;夹持器夹紧钻杆、松开卡盘,动力头正常后退或快速后退至机架后端;卡盘夹紧钻杆,松开夹持器,翻开水辫供水阀门,向钻孔供水,待水从钻孔中流出后,再进展正常钻进。钻探施工接近设计老空深度时,要放慢钻进
24、速度。进入老空出水后,先不要起钻,待水量、水压稳定,确认一个供电回路的水泵能正常排出钻孔水量前方准起钻。钻探过程中发现孔的水量突然增大、有异味、顶钻、掉钻等异常现象时,必须立即停顿钻进,但不得拔出钻杆,并对钻机进展再加固,并立即向矿调度和队值班汇报,经地质人员测定水压、涌水量,确认没有大量涌水后,才能继续钻进。起钻后,应先关闭阀门针对设计有孔口装置的钻孔测定实际水压值,再翻开阀门放水。拆卸钻杆操作时,将动力头置于适当的位置,关闭水辫供水阀门;夹持器夹紧钻杆,操作正常进退手把至最后位置即浮动位,动力头反转,使钻杆与第一根钻杆别离一段距离,将正常进退手把向前推至正常后退位,使推进油缸正常后退;松开
25、卡盘,取下后置水辫和钻杆;动力头前进至能夹住钻杆处停顿前进;卡盘夹紧钻杆,松开夹持器,动力头正转在起拔钻杆时需钻具旋转时并后退至适当位置即从卡盘取下第一根钻杆后,卡盘能夹住下一根钻杆,停顿旋转和后退;夹持器夹紧钻杆,操作正常进退手把至最后位置浮动位,动力头反转,松开钻杆间连接螺纹,将正常进退手把向前推至正常后退位,使推进油缸正常后退;松开卡盘,取下第一根钻杆;再按以上步骤操作,即可卸下第二根,第三根止至卸下最后一根钻杆。钻机在钻孔过程中,动力头绝不能反转。只有在加接或拆卸钻杆时,夹持器夹住钻杆后才可反转。作业现场所有钻孔总放水量下降到10m/h以下,经捅孔处理水量无明显增加,方准进展下一个放水
26、孔的施工。每班要认真填写打钻原始施工记录,填写容包括各项打钻参数和打钻过程中出现的顶钻、夹钻、出水、喷孔等情况。跟班与钻探记录钻探队打钻时必须有队干部跟班并现场交接班,探放水时,施工单位人员要听从地测技术人员的指挥,并做好现场钻探记录。地测人员要做好出水量、出水位置、施工影响等情况的记录。钻探期间异常情况的处理和汇报钻探队司钻人员不能加压过大,以防止煤岩粉未冲出钻孔,造成钻孔堵塞、卡钻等现象。注意各运动部件的温升情况。钻机外表温升和变速箱中的油液温升40,外外表最高温度75,泵站油箱出油口液压油的最高温度50,否则应停机检查并加以处理。观察各压力表所提示的压力,判断钻机是否过载。出现过载现象应
27、调节节流阀,降低钻进速度,减少负荷;当发现回油压力超过0.8MPa时,应停机清洗或更换过滤器滤芯。观察钻机在钻进过程中的运动状态,假设发现有异常声响、动力头振动过大、机架有摆动、压柱有晃动,应停机检查并加以处理。各操作手把应按规定的标识和规定的程序操作。换向不能过快,以免造成液压冲击,损坏机件。观察油箱的油位,当油位下降到标定位以下时,应停机加油。探放水完毕标准所有的放水孔施工完毕后,应在原出水钻孔下方按原钻孔的一样方位、倾角施工至少1个验证钻孔至老空区,孔径75mm;假设钻场所有钻孔的单孔涌水量自始至终均小于2m3/h,且无明显水压,可不施工验证孔,完毕该钻位的放水工程。因为老空积水有动水量
28、补给,补给水量小于10 m3/h。完毕探放水工作必须同时满足如下要求:验证孔无明显水压,验证孔施工完成后,总水量无明显增加,总涌水量小于10 m3/h。封孔要求对已经不出水的钻孔必须经地测、安检部门确认后,方可由钻探队进展封堵,封堵材料为黄泥,封堵长度不小于1m。3.设备维护与运转,排水情况管路、泵的型号、排水线路煤巷队每班组织人员对顺槽供电系统进展排查,发现隐患要及时整改。根据放水孔单孔放水量和最大放水量,顺槽必须施工临时水窝有效容积不小于4m3;水窝安设水泵两台,扬程均不小于20m,单泵排水能力不小于30m/h,总排水能力不小于60m/h,一台使用,一台备用,要求双回路电源供电,安设配套排
29、水管路,由煤巷队专人负责管理。煤巷队要对水泵和开关经常检查维护,施工头面开泵人员熟知每台泵的开启和关闭。排水线路:探放出的水使用水泵从顺槽排至-520水仓,经-520泵房水泵排至三水平大巷,经水沟流至三水平水仓,经三水平泵房水泵排出。4.瓦斯监测,有毒有害气体监测,出水监测,钻场的平安情况。瓦斯及有毒有害气体检查探放水期间,通风区瓦斯检查员要执行现场交接班制度,加强对瓦斯及有毒有害气体检查,确保平安施工。出水监测探放水期间,生产科地测防治水人员现场交接班,详细记录放水量、钻孔开场出水位置、钻孔终孔位置等情况,要核对放水量,探放水将要完毕时,要对照探放水完毕标准,确定是否可以完毕探放水作业。打钻
30、地点的平安情况打钻地点巷道高度要保证施工人员有足够操作空间,人员后路要保持畅通,打钻处钻杆要码放整齐不准影响行人。如巷道出现支护不完好、正前煤壁出现片帮等情况时,及时进展维修,否则不准打钻。迎面打好防片帮挡板,挡板厚度不小于20mm,挡板要用圆木或2吋钢管戗牢。六、平安措施1.钻机运输、安装及使用平安措施从矿车向外起吊钻机时,检查钻机及其配件是否完整、倒链是否合格、钢丝绳是否完好、吊挂是否结实,以防止搬运的过程中下滑伤人,确认无误后,方可下放。运输和起吊钻机时,要做到轻抬轻放,前后照应。运输前,先将途中杂物清理干净防止磕绊。搬运钻机的所有人员的衣物要合身并束紧,以免在搬运的过程中缠上杂物被拉倒
31、造成事故。开钻时应严格遵循先供水后送电,停钻时先停电后停水的操作原则。钻探队钻探前应检查钻机支设是否结实可靠。打钻过程中压柱、戗柱出现松动时,要及时停钻重新打牢,否则不得打钻。打钻、接钻杆人员要穿戴整齐,束紧工作面下摆,扎好袖口,不准戴手套,防止缠住人员手臂伤人。施工钻孔,要边旋转边进、退钻杆,保持钻孔畅通。钻孔施工完毕后必须旋转退钻,拆卸钻杆,严禁直接从孔中拖出钻杆。接钻杆时,钻机必须停稳,人员方可上前接钻杆。接好钻杆,待接钻杆人员离开后,方可旋转钻机继续打钻。拆卸钻杆时,要等停稳钻机后,卸钻杆人员上方可上前将钻杆卸下,待卸钻杆人员离开后,操作人员方可操作钻机继续从钻孔中将钻杆旋转拉出。在起
32、钻过程中,制止用铁器或其它金属物体敲打钻杆、制止用管钳卡住钻杆打倒转,在钻机未停稳之前,任何人不得安装、拆卸钻杆。安装、拆卸钻杆人员不得正对孔口安装、拆卸钻杆,必须从侧面拆卸钻杆,防止钻孔喷孔伤人。钻机在使用期间,必须保持清洁、完好、功能齐全、灵活可靠、进展日常维护和定期检修。交接班时,检查各操作手把是否灵活可靠、各压力表指针是否能正确指示压力、各油管连接是否完好、有无漏油现象、水辫是否漏水,发现问题及时处理。2.通风、瓦斯管理平安措施打钻期间,风筒到窝头距离不大于5m。通风系统不正常,严禁开钻。通风区每班要派瓦检员,检查打钻地点及附近的CH4和CO,发现异常时采取措施,进展处理。打钻人员每班
33、要携带便携式CH4报警仪和CO便携式,并将其悬挂在距打钻地点回风侧不大于3m,距巷道一侧圆弧的1/2处吊挂,如瓦斯大于0.7%时,要立即停顿打钻,切断电源,人员撤到新鲜风流中去。待瓦斯检查员检查瓦斯小于0.7%时,方准打钻,如果发现钻孔涌出CO时,应立即停顿打钻,撤离人员,查明原因并采取措施,待处理完毕前方可打钻。在打钻过程中,如遇到:打钻地点出现响煤炮,有劈裂声,沙沙声。打钻地点出现巷道掉渣、片帮、巷道壁开裂、外鼓。打钻时卡钻、顶钻、喷孔。打钻地点温度降低、发凉,瓦斯忽大忽小等有瓦斯突出预兆时,要立即停顿打钻,切断电源,人员撤到延深一车场并及时向矿调度和队值班汇报,经专业人员分析原因并采取措
34、施确认没有瓦斯突出危险时方可恢复施工,同时要求撤出人员与进入现场恢复打钻作业的时间间隔不得低于30分钟。压风自救安装在打钻地点附近20m的围,压风自救袋数目不少于5个,悬挂高度离底1.7m1.8m。 清水管须接到打钻现场附近,直径不得小于50mm,水压不小于0.4MPa。3.放水、排水平安措施开钻前排水管路及水泵未按设计安设,严禁开钻。探放水施工期间,煤巷队要有专人管理水泵及排水管路,确保完善可靠。探放水施工期间,顺槽的水泵开关、槽子电机等机电设备要比孔口位置高出0.5m。打钻地点要保持水沟流水畅通,防止巷道积水,钻探队每班要将打钻排出的煤、岩粉清理干净。钻探队钻探前必须将钻杆、设备码放整齐,
35、确保后路畅通。钻进时发现煤体松软、片帮、来压或钻孔水量突然增大等异常时,必须停顿钻进,不得拔出钻杆,必须立即撤出人员。经生产科技术人员测定水量正常时,方可进入施工地点作业,并慢慢退出钻杆,进展放水。探放水期间,地测人员和钻探队跟班干部现场指导工作,并详细记录钻探情况和放水情况。探放水期间,施工单位要做好钻探记录,详细记录孔口位置、倾角、孔深、终孔位置。探水施工要逐孔进展,作业现场所有钻孔总放水量下降到30m/h以下,经捅孔处理水量无明显增加,方准进展下一个放水孔的施工。放水钻孔假设不出水要及时进展疏通,防止煤泥堵孔。经过捅孔处理,放水钻孔总水量仍然小于10m3/h且无明显水压,方可施工验证孔。
36、所有探放水孔、验证钻孔必须施工到采空区。验证孔施工完毕后,生产科根据钻孔的水量、水压大小,判定有无水害威胁,决定是否完毕该钻位的探放水作业。假设验证孔有明显水压,钻孔总出水量大于10m/h,要继续放水;假设验证孔无明显水压,且总涌水量小于10m3/h,到达探放水完毕标准后,方准完毕该钻位的探放水工程。假设钻场所有钻孔的单孔涌水量自始至终均小于2m3/h,且无明显水压,可不施工验证孔,完毕该钻位的放水工程。确认已无水的钻孔,须经生产科、安质科同意,用黄泥将钻孔封堵,封堵长度不小于1m。煤巷队接到生产科下达的准掘通知书后,按通知书上的要求掘进。探放水期间,-520泵房的水泵司机、三水平泵房的水泵司
37、机要坚持交接班制度并有记录,保证排水及时。4.机电设备管理钻探队每班开钻前应检查所有电器设备是否完好,是否符合防爆要求。只有确认所有设备完好,符合防爆要求时,方可施工。油泵开关要安装操作按钮,并放置在可靠处,操作按钮距操作人员的距离不得超过1m。每次移钻机前,要首先切断电源,移钻机时,要做到轻拉轻放, 不准用钻机本身顶住巷道帮移钻。打钻过程中出现停电,要由电工送电。管线按规定吊挂整齐。5.现场应急措施钻探队钻探期间,经生产科现场跟班人员测定孔水量大于30m3/h,应及时启动两个回路的水泵排水抢险,并及时向调度汇报。调度室在接到施工地点水量有增大趋势汇报后,根据情况确定是否启动重大水灾应急救援预
38、案。当钻孔水量增大把煤壁冲塌,施工人员应避开水头,抓住两帮棚腿,尽量靠近两帮,以防被大水冲走。七、避灾线路探水前,钻探队、煤巷队及其它在该地点作业的人员必须熟知避水灾路线,并贯彻到每一人,如发生水灾事故后,施工人员应快速撤离。1.顺槽避水灾路线顺槽3304一川3304中巷三水平延深轨道下山向上三水平大巷二部架空人车二水平北大巷一部架空人车一水平人行通道副井底升井顺槽3304一川3304中巷三水平延深皮带下山向上三水平大巷二部架空人车二水平北大巷一部架空人车一水平人行通道副井底升井2.顺槽发生火灾、瓦斯、煤尘爆炸、煤与瓦斯突出事故避灾路线顺槽3304一川3304中巷三水平延深轨道下山向上三水平大
39、巷二部架空人车二水平北大巷一部架空人车一水平人行通道副井底升井顺槽一川中巷三水平延深皮带下山向上三水平大巷二部架空人车二水平北大巷一部架空人车一水平人行通道副井底升井3、受水害威胁区域避水灾路线中巷延深三车场三水平延深皮带下山向上三水平大巷二部架空人车二水平北大巷一部架空人车人行通道副井地面中巷延深三车场三水平延深轨道下山向上三水平大巷二部架空人车二水平北大巷一部架空人车人行通道副井地面措施会审表措施名称顺槽探放老空水平安技术措施主持人会审时间会审地点调度室安检科生产科防突办机运科通风区钻探队煤巷队岩巷队运输区机二队会 审 意 见名 称顺槽探放老空水平安技术措施地测副总审批意见:签名: 时间: 总工程师审批意见:签名: 时间: 平安矿长意见:签名: 时间:措施审批表. z
