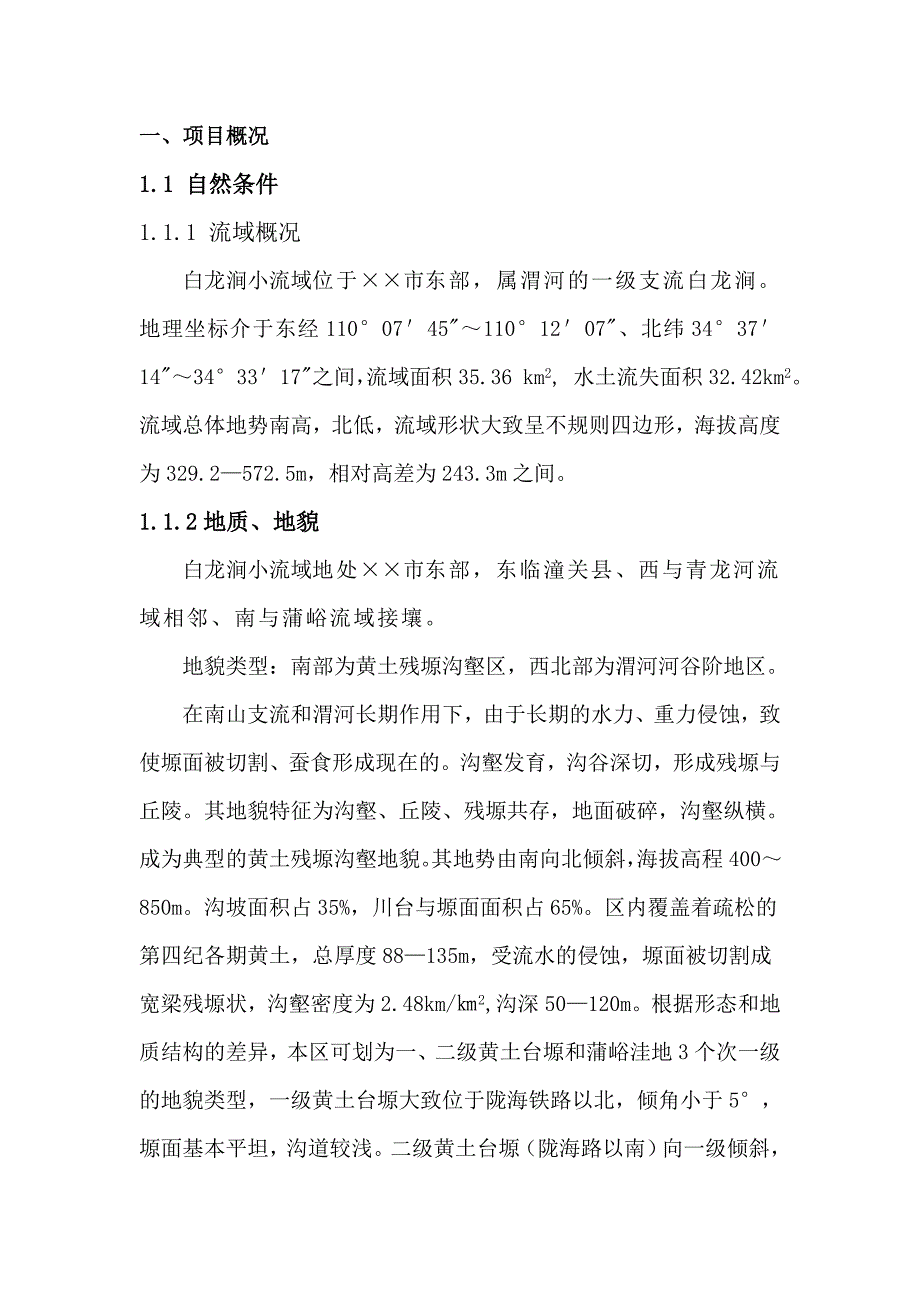

1、市镇项目区白龙涧、华山峪小流域综合治理项目监理实施细则编 制: 审 核: 陕西建设项目管理有限公司二零零九年九月三十日一、项目概况二、编制依据三、监理工作实施细则四、专业工程监理实施细则(一)、林草措施监理实施细则(二)、工程措施监理实施细则(三)、机井工程监理实施细则五、安全生产、文明施工监理工作实施细则一、项目概况1.1 自然条件1.1.1 流域概况白龙涧小流域位于市东部,属渭河的一级支流白龙涧。地理坐标介于东经11007451101207、北纬343714343317之间,流域面积35.36 km2, 水土流失面积32.42km2。流域总体地势南高,北低,流域形状大致呈不规则四边形,海拔
2、高度为329.2572.5m,相对高差为243.3m之间。1.1.2地质、地貌白龙涧小流域地处市东部,东临潼关县、西与青龙河流域相邻、南与蒲峪流域接壤。地貌类型:南部为黄土残塬沟壑区,西北部为渭河河谷阶地区。在南山支流和渭河长期作用下,由于长期的水力、重力侵蚀,致使塬面被切割、蚕食形成现在的。沟壑发育,沟谷深切,形成残塬与丘陵。其地貌特征为沟壑、丘陵、残塬共存,地面破碎,沟壑纵横。成为典型的黄土残塬沟壑地貌。其地势由南向北倾斜,海拔高程400850m。沟坡面积占35%,川台与塬面面积占65%。区内覆盖着疏松的第四纪各期黄土,总厚度88135m,受流水的侵蚀,塬面被切割成宽梁残塬状,沟壑密度为2
3、48km/2,沟深50120m。根据形态和地质结构的差异,本区可划为一、二级黄土台塬和蒲峪洼地3个次一级的地貌类型,一级黄土台塬大致位于陇海铁路以北,倾角小于5,塬面基本平坦,沟道较浅。二级黄土台塬(陇海路以南)向一级倾斜,倾角510,塬面破碎沟深。蒲峪洼地北半部位于流域中部,系塬区流水侵蚀洼地,顺白龙涧东南至西北走向,地势较低,地表漂、砾、卵石裸露。北部渭河河谷阶地:该区是在南山支流和渭河长期作用、淤积,以及人类长期生产活动形成的台阶式地貌,由一、二、三级阶地组成。地势为西高东低,南高北低,高程在350420米。沟道切割深度57米,地面坡度510,沟壑密度0.16km/2 。流域内土地总面
4、积为3536hm2坡面坡度组成结构为:5的土地面积为477.35 hm2,占总土地面积的13.5%;515的土地面积为466.75 hm2占总土地面积的13.2%;1525的土地面积为1046.64hm2,占总土地面积的29.6%;2535的土地面积为1325.99 hm2,占总土地面积的37.5%;35的土地面积为219.23 hm2,占总土地面积的6.2%。1.1.3土壤、植被1、土壤该流域黄土残塬沟壑区土壤母质为第四纪更新世各期风成黄土状物质,土壤结构松散,质地中壤,PH值为7.6,有机质1.87%,含氮0.109%,含磷0.23%,含钾3.19%,微量元素硼0.23 PPM,锰24.7
5、1 PPM,铜2.01 PPM,铁7.59 PPM,锌4.9PPM,土层厚度88135米。河谷阶地土壤主要有褐土性土、嵝土、洪淤土、潮土、水稻土及沼泽土。该区土壤结构为层状,土壤质地,夹槽以南为中壤,夹槽以北为亚粘,土层厚度1050米,耕层含有机质0.974%,含氮0.0688%,含磷0.220%,含钾3.48%,PH值为7.8,微量元素硼为0.146 PPM,锰23.11 PPM,铜2.15 PPM,铁4.66 PPM,锌0.87PPM。2、植被 项目区植物共有21科43属,110余种。乔木主要树种有榆、杨、柳、桐等;灌木主要有荆条、酸枣刺;草本植物主要有黄背草、蒿类、野菊花、白羊草、莎草、
6、荩草、丝竹;经济树种有枣、黄梅、苹果、柿子、桃、梨、葡萄、板栗等。市白龙涧小流域主要树种有杨、柳、槐等;人工林面积646.9hm2,主要树种有泡桐、杨、柳、刺槐等;人工种草面积稳定在25.95hm2左右,主要草种有苜蓿等。林草总面积672.85hm2,森林覆盖率18.29%,林草覆盖率19.03%。 1.1.4水文、气象1、气象 市白龙涧小流域属暖温带半干旱半湿润大陆性季风气候。冬季干燥寒冷多风,夏季炎热多暴雨,间有伏旱。多年平均气温13.4,极端最高气温43.3,极端最低气温-16.5,10的积温4394.7。封冻时间一般在11月下旬,解冻时间一般在2月上旬,最大冻土深度在元月份达到70cm
7、多年平均风速3.4m/s,最大年平均风速18m/s。多年平均无霜期213天,年平均日照时数2158小时。降水 降水是影响水土流失、河道泥沙的主要因素。降雨年际变化大,年内分配不均。年平均降雨量608.8mm,年最大降雨量862.2mm(1964),年最小降雨量308.7mm(1995)。24小时最大降雨量158.2 mm(1981年7月31日),年降雨主要集中在7、8、9三个月,降雨量299.5mm,约占全年降水量的49%,且多为暴雨,9、10月多为连阴雨。最大24小时降雨量158.2mm(1981)。年水面蒸发量7351200毫米。干旱、洪涝、冰雹、地震、风灾、病虫等灾害时常出现,尤其以洪
8、涝、泥石流灾害最为严重。降水时空分布不均,且年际变化大,由南向北呈递势。2、水文项目区主要河流是白龙涧,贯穿项目区东南至西北,为渭河一级支流,发源于蒲峪,流经营里、蔡家、贺家、马村、余家、苗家、镇阳、西谢、周家、张家城、吕家城、王家城、段家城、沙渠等村、在三河口附近注入渭河。白龙涧全长26.6km,其中黄土残塬沟壑区段长10.9km,全河流域面积119.4 km2,平均比降6.8,多年平均径流量1412万立方米,多年平均流速0.448立方米/秒,最大流量473立方米/秒(1919年)。白龙涧支流众多,主要有哲远峪河、锁峪河、宋峪河等。磨沟河源于潼关高桥与本县白龙涧一带,中游在境内,下游在潼关境
9、内注入渭河.本县境内全长8.5公里,流域面积约3平方公里,平均比降1.9,水量极小,枯水期经常干涸。1.2.1水土流失状况1类型区划分白龙涧小流域水土流失类型区划分为黄土残塬沟壑中强度流失区、渭河阶地轻度流失区两个水土流失类型区。2流失强度与面积 总土地面积3536hm2,其中水土流失面积3242 hm2,占项目区总面积的91.68%。其中,轻度流失面积2.56hm2,占流失面积的7.90%;中度流失面积10.15 hm2,占流失面积的31.32%;强度流失面积12.35 hm2,占流失面积的38.09%,极强度流失面积7.36hm2,占流失面积的22.70%。流域平均土壤侵蚀模数5700t/
10、km2.a,年流失量18.52万吨。3水土流失成因流域水土流失类型主要为水力侵蚀和重力侵蚀。其次,冬春两季亦有冻融侵蚀和风力侵蚀,但不明显。水力侵蚀全面存在,主要发生山区、阶地、坡面、沟道和小支毛沟,其侵蚀形式主要表现为雨滴击溅、径流和沟道洪水冲淘。重力侵蚀主要发生在流域内土石山区、残塬沟壑区等。一般情况下水力侵蚀和重力侵蚀同时发生。 4自然因素 一是白龙涧小流域位于关中东南部暴雨中心,降雨相对比较集中,且多以暴雨的形式出现,强度大。据罗夫水文站实测资料,69月份降雨引起的侵蚀量占全年总量的49%。二是南部的蒲峪流域群山密布,沟壑纵横,沟川比降大,山高,沟深,坡陡,岩石裸露,石多土薄,极易产生
11、径流、洪水。三是该小流域地处黄土残塬沟壑区、土质疏松、遇暴雨极易冲刷造成流失。5人为因素 一是六十年代前后,在国家以粮为纲的政策的引导下,群众大量开垦荒地、砍伐林木,以增加农作物的种植面积,造成新的水土流失;二是随着改革开放的深入,经济高速发展,一批新建、扩建项目的建设,在带动地方经济发展的同时,产生新的水土流失,造成了生态环境恶化。二、编制依据 全套施工图和施工合同 关于水土保持工程施工质量评定的有关规范、标准、规程 关于水土保持项目建设的法律、法规、条例等有关文件三、监理工作实施细则1、审查施工组织设计:要求施工单位于正式开工前向监理部相关专业监理工程师报送本工程施工组织设计,经审核后由总
12、监签发审查结果。对于工程的重点或关键部位施工,应要求施工单位提出具体的施工方案,报有关专业监理工程师审查认定后方可施工。2、控制工程进度1)要求施工单位根据合同要求,提出工程总进度计划,监理部对应审查其是否满足规定竣工日期进行审查,提出意见。2)在总进度计划的前提下,要求施工单位做出季度、月份各工种的具体计划和安排,并审查其可行性,如发现执行过程中不能完成工程计划时,应检查分析原因,督促施工单位及时调整计划和采取补救措施,以保证工程进度的实现。3)监理部建立工程监理日志制度,详细记录工程进度、质量、设计修改、工地洽商等问题和有关工程施工中必须记录的问题。3、控制工程质量1)各专业监理工程师应熟
13、悉施工图及有关设计说明资料,了解设计要求,明确土建与设备、安装相关部位及工序之间的关系,审查图纸有无差错和表达不清楚的地方,对工程关键部位和施工难点做到心中有数,做好设计会审工作。2)督促施工单位严格按照施工安装规范、验收标准、设计图纸进行施工,并经常深入现场检查施工质量和质量保证技术措施的落实。3)各专业监理工程师对施工单位交验的有关施工质量报表进行核查和认定。对于隐蔽工程未经监理工程师核查签字不能继续施工。4、审查设计变更1)对设计修改(包括施工、建设单位和监理部对设计的修改意见)请设计单位研究确定后提出修改通知,并须经监理工程师会签后交施工单位施工。2)监理工程师会签有关设计变更,应侧重
14、审查对工程质量、进度、投资是否有不利影响,如有不利影响时,应明确提出监理意见,必要时提出书面意见向建设单位反映。5、监督检查施工安全防护措施 1)审查施工安装单位提出的安全技术措施方案并监督其实现。2)施工过程的安全防护措施,应由施工单位定期检查,监理部配合监督。如发现施工中存在重大不安全问题,可直接向施工单位负责人提出停止施工意见,并写出书面监理意见,向建设单位反映。6、审查主要建筑、主要设备的订货和核定其性能1)主要建筑材料、配件订货前,施工单位应提出样品(或看样)和有关订货厂家资质证明以及单价等向监理工程师申报。经监理工程师会同建设单位研究同意后方可订货。2)主要设备订货,在订货前施工单
15、位应向监理部提出申请,由监理工程师会同建设单位研究同意后方可订货。设备到货后应及时向监理组报送出厂合格证及有关设备的技术参数,由监理工程师进行核定是否符合设计要求。3)对用于工程的主要材料,进场时必须具备正式的出厂合格证和材质化验单。如不具备或对检验证明有疑问时应向施工单位说明原因并要求施工单位补作检验。所有材料检验合格证均须经监理工程师验证,否则一律不准用于工程上。4)工程中所用各种构件必须具有厂家、批号和出厂合格证。由于运输安装等原因出现的构件质量问题,应进行分析研究。采取措施处理后经监理工程师同意方能使用。5)监理工程师应检查工程上所采用的主要设备是否符合设计文件或标书所规定的厂家、型号
16、规格和标准。6)对进口设备必须具有海关商检书。7)所需材料、设备采购前须报请建设单位和监理部审核。符合合同规定的要进行招标;除此之外的材料,要货比三家;有定额的材料,由建设单位和监理部认质;无定额的材料,由建设单位和监理部认质认价,要求安装单位应实事求是,不得虚报价格,否则将要求撤换材料员直至追究其单位责任。7、投资控制1)对施工单位所报月度完成工程量,监理工程师应进行认真核实。2)按照建设单位与施工单位签订的承包合同规定的工程付款办法,根据核实的完成工程数量,签发付款凭证。3)对超出承包合同之外的设计修改、工地洽商,由施工安装单位做出工作量清单及预算,监理部签认工程签证单。8、工程验收1)现
17、场监理部根据施工单位有关阶段的、分部工程的以及单位工程的竣工验收申请报告,负责组织初验。单位工程的正式验收由建设单位组织。2)监理组接到施工单位有关竣工验收申请报告后,项目总监理工程师负责组织有关专业监理工程师进行初验,并将初验意见书面答复施工单位。工程存在的质量问题和漏项工程限定处理期限和再次复验日期。3)经初验全部合格后,由项目总监理工程师在相应的工程竣工报告单上签明认可的正式竣工日期,并向建设单位提出竣工报告。然后建设单位组织有关部门和人员参加进行正式验收工作。4)项目总监理工程师应严格掌握阶段的或分部的工程验收,通过正式验收合格后,方可同意继续下阶段施工。单位工程正式竣工验收合格后方可
18、办理移交手续。9、组织工程质量事故的处理1)监理工程师对工程质量事故,负责组织有关方面进行事故原因分析,并责成事故责任方及时写出事故报告和提出处理方案。2)责任方提出的质量事故处理方案,征得监理工程师意见后,由责任方对事故进行处理,监督检查实施情况。四、专业工程监理实施细则(一)植物措施监理实施细则1、督促施工单位选择肥沃、疏松、排水良好的种植土壤,栽植土的pH值应控制在6.58.5(图纸设计为6.57.5,图纸会审时改为6.58.5),对喜酸性的树木pH值控制在56.5,对不适合树木生长的栽植土应进行换土,种植过程中只有将植物的生态要求和土壤的生态特性统一起来,植株才能长势良好。监理人员在监
19、理过程中必须督促施工人员进行针对性地选择优质种植土进行绿化基础填筑,以保证植株正常生长状态的持续性,同时也可减少施工单位的经济损失。 2、严把植物材料关,以确保工程的施工质量。监理工程师应督促施工单位按设计图纸采购苗木,并在苗木进场前对苗木的名称、规格、数量、产地及苗木检疫单进行验收,对不符规格的苗木一律清退。其中植物材料质量,除应符合设计要求外,还必须符合规范规定。3、建议业主、施工单位选择适宜的种植季节,以提高苗木的成活率,节约工程成本。植物的栽植季节应选在适合根系生长和枝叶蒸腾量最小的时期,一般以落叶后至春季萌芽前的休眠时期最为适宜,但随着绿化面积的不断扩大,工程的不断增多,苗木的反季节
20、种植已成为较为普遍的现象,为此监理人员必须把好苗木的反季节种植这一关。首先要督促施工单位选择长势一般的苗木,因为这类苗木根系不发达,掘苗时可以减少根系的损伤,移栽后对水分的吸收影响少,成活率也可大大增加,同时苗木要就近采购,要尽量保证当天挖掘当天种植;第二要保证土球的大小为树干基径的8倍再放大1.21.5倍;第三种植前监理人员就应做好旁站监理,要督促施工人员对苗木进行强修剪,保留骨架,摘去大部分树叶,以减少植株的水分蒸发。种植时土球经初步覆土塞实后可、将土球包扎物自上而下小心解除,随后填土,分层捣实,待填土达土球深度的13时,边填土、边灌水,浇足第一次水,若移植的是较为名贵的植物可对其遮阴及作
21、高压喷雾处理。 4、种植土质量控制要点 种植土壤及地下水位深度必须满足种植植物的生长要求,并达到施工规范的要求; 不得用推土机反复碾压堆土、造山或改造地形,这样做最易形成不透水层,特别在土壤含水量过高的情况下碾压堆土、造山或改造地形; 有建筑垃圾的土壤、盐碱地、重粘土、粉砂土及含有有害园林植物生长成份的土壤,必须用种植土进行局部或全部更换; 山黄泥做为种植土必须是结构疏松、通气、保水、保肥能力强,适宜于园林植物生长的土壤,必要时可掺入适量的泥炭土介质;对粘重土可掺入30-40%的粗砂调整土壤质地; 种植土土层厚度必须满足不同植物根系正常发育生长所需的土层深度: (1)乔木:(深根)150cm,
22、乔木(浅根)100cm;(2)灌木(大)90cm,灌大(小)45cm; (3)草坪30cm以上,花坛30cm以上;绿化植物种植土的质量要求 (1)花坛土:PH值=6.0-7.5;EC值(mmho/cm)0.50-1.00;有机质 (%) 2.5;容重(g/cm3)1.20;有效土层30cm,石砾粒径(cm)1,含量100cm,灌木60cm; (3)草坪土:PH值=6.5-8.0;EC值(mmho/cm)0.35-0.75;有机质 (%) 1.5;容重(g/cm3)1.30;有效土层30cm; 种植地属于砼块(板)、坚土、废基、重粘土、低洼地等不透气或积水时必须打碎、穿孔、开排水沟或垫碎石,然后
23、在碎石面层加到适合不同植物生长要求的土层厚度; 地形的改造(1)地形改造必须符合设计要求; (2)地形改造的标高必须在允许偏差之内,即100cm,允许偏差5cm;100-300cm,允许偏差20cm;300cm,允许偏差50cm; (3)绿化植物的品种,数量、定向、排列等都必须符合设计要求,若需变更,施工企业必须填报技术核定单,监理部复核后,呈建设单位批准方可实施; (4)地形改造后的种植地,必须做到坡度恰当,无积水,无严重水土流失; (5)地形改造后的种植地,若采用地下管道排水,必须符合国家有关规定;种植土中影响植物生长发育的石砾、瓦砾、砖块,树根、杂草根、玻璃、塑料废弃物、泡沫等混杂物,施
24、工企业必须清除; 种植土的质量情况,施工企业必须提供有资质单位出具的土壤分析报告,若土源不同,施工企业必须提供另一土源的土壤分析报告,否则下道工序不准动工。 5.绿化植物种植前准备阶段控制要点 凡列为工程中的种植工作,施工前监理部应到现场核对设计图的平面和标高,如有图纸与实际不符,监理部应及时向建设单位(业主)报告,建设单位提请设计单位作变更设计; 施工放样定位时发现树穴中地下管线或上方架空线时,施工必须按规范避让,另选点位,同时填报变更单,经监理认可,并报建设单位批准后,方可实施下道工序; 监理部向建设单位索要种植设计图纸(平面图、立面图、剖面图、景观图)及设计说明,设计概算和上级批文等;
25、监理部要督促施工企业对种植地的环境、土质、地下水位、地下管道、建筑与树木、架空线与树木,与其它树木相邻空间等因素作详细调查并制订保障成活的技术措施;监理部督促施工企业制订用水、用电、交通组织计划;监理部督促施工企业作好土方平衡计划,落实进出土方和建设弃土的来源和去向,并根据绿化工程的进度编制施工计划和应急计划。 6.绿化工程施工阶段控制要点 绿化植物的质量控制要点 (1)绿化植物品种必须符合设计要求,严禁带有严重病虫、草害,严禁出现检疫性病虫害及杂草; (2)植物材料规格必须符合设计要求; (3)乔木(含常绿树)质量要求 1)乔木必须树干挺直,树冠完整,不脱脚;2)生长健壮,根系发达,树冠丰满
26、不偏冠; 3)土球完整,包扎牢固,无裸出土球的根系; 4)须满足高度、蓬径、分枝点、胸径和土球大小等五个量化指标,其中5个量化指标都达到为优良、3个量化指标达到为合格;2个量化指标达到为不合格; 5)施工企业必须出示苗木出圃单(证)和树木检疫证明。(4)灌木质量要求 灌木必须是冠形圆满,无偏冠,脱脚现象,骨干枝粗壮有力;土球完整,包扎牢固。同时还必须满足高度、蓬径、地径、土球大小等4个量化指标,其中4个量化指标达到为优良;3个量化指标达到为合格;达到1-2个量化指标的为不合格。(5)球类质量要求 球类必须是枝密叶茂,冠形圆满,符合设计要求。同时还必须满足蓬径、高度、土球大小等3个量化指标,其
27、中满足3个量化指标为优良;达到2个量化指标为合格;达1个量化指标的为不合格。 (6)色块植物质量要求 色块植物必须生长健壮,分枝宜多,冠形圆满,无病虫害。同时还必须满足高度、蓬径、土球大小等3个量化指标,其中3个量化指标都达到则为优良;达到 2个量化指标为合格;达1个量化指标的为不合格。 (7)一、二年生草本花卉苗质量要求 必须是移植的壮苗(高度视品种而异),叶茂根系完好无损,要有3-4以上的分蘖。同时还必须满足高度、蓬径、或分蘖量,其中2个量化指标都达到为优良;1个量化指标达到为不合格。 (8)宿根花卉质量要求 宿根花卉必须是根系完好发达,并有3-4个芽。 (9)块茎和球根花卉质量要求 块茎
28、和球根花卉必须是块茎和球根完整无损,无腐烂和病虫、鼠害并有2个以上的芽眼或芽。(10)攀缘植物质量要求 攀缘植物必须有健壮主蔓和发达的根系,苗龄2年以上。 (11)草坪的草块、草卷质量要求 1) 草坪的草块、草卷必须是生长均匀,根系密布,无空秃;草高不大于5cm ,带土厚度不小于2cm(高羊茅3cm ),杂草不超过5%;草块、草卷长宽适度,每卷(块)规格一致。 2) 茎繁殖用草,杂草不得超过2%,无病虫害; 3) 植生带厚度不宜超过1cm,种子分布均匀、饱满、发芽率大于95%。 (12)草种、花种质量要求 1)草种、花种必须有品种、品系、产地、生产单位、采收年份、纯度、发芽率等标明种子质量的出
29、厂检验报告或说明,并在使用前必须作发芽率试验,以便调整播种量,失效有病虫害的种子不得使用。 2)出示种子发芽率试验报告,擅自使用属违规操作。7、绿化植物种植工程质量控制要点 植物种植点放样必须符合设计要求(若通常地面建筑物和其它构筑物必须避让时, 施工企业必须征得监理认可和建设单位同意后方可实施,建设单位负责请设计单位出具变更图纸和文字说明),放样偏差不超过5%,并标明定点位置,树种名称、规格; 乔木土球挖掘规格:土球直径(cm)按胸高直径的8倍,土球厚度按胸高直径7倍; 灌木土球挖掘规格:土球直径(cm)按冠径的80%,土球厚度按冠径60%; 种植深度应注意的事项:(1)种植深度一般乔灌木应
30、与原种植线持平,个别快长、易生不定根的树种可较原土痕栽深5 cm 10cm,常绿树栽植时土球应略高于地面5cm ;(2)树木种植根系必须舒展,填土应分层踏实;树木种植穴规格必须符合设计要求坑(穴)的直径大于土球或裸根苗根系长40cm,深度同土球或裸根系的直径,但必须松翻底土10cm以上,坑(穴)上下垂直,另外高燥砂性土地树穴宜稍深,低洼粘土地可稍浅;树木土球的包扎 包扎常用草绳包扎,采用橘子瓣、五角形、铜线形皆可;但必须做到牢固、不露根、不掉土、确保土球不破碎、不脱绑;对名贵较大树的包扎,除了用草缠绕,还必须用细麻绳子等加固包扎; 树木挖掘 (1)挖掘裸根树木一定要用锐具,直径3cm以上的根要
31、用锯锯断;细根可用剪枝剪剪断,不得强拉或劈断,尽量保护毛细根;(2)挖掘带土球树木,用锐利铁锹,保证不使土球松散,在整修土球时必须先扎腰箍; 树木运输前的修剪 (1)修剪可在树木挖掘前或后进行皆可,但大树必须在挖掘前修去一部分非留枝; (2)修剪强度要根据树木的生物学特性、不同季节,以保证原有姿态为前提来确定修剪量; 树木的装运 装运时应做到:轻抬、轻卸、轻装、轻放严禁拖拉,保证土球不破碎根盘无擦伤、撕裂、不伤干、不折冠,严禁提拉主干装卸带土球树木; 树木种植时的修剪 (1)种植前应对苗木根系、树冠进行修剪,必须将劈裂、病虫、过长根系剪除,确保树木原有的自然姿态; (2)剪口(或锯口)大于2c
32、m的,必须进行防腐处理; (3)有明显主干型灌木,修剪时应保持原有树型,主枝分布均匀,主枝短截长度应不超过1/2; (4)高大落叶乔木应保留原有树形,适当疏剪,保留的主侧枝应在健壮芽上短截,剪去1/51/3枝条; (5)常绿针叶树不宜修剪,只剪病虫枝、枯死枝、生长衰弱枝、过密枝与轮生枝、下垂枝和机械磨损枝; (6)常绿阔叶树基本保证树形,收缩树冠,正常季节种植疏剪树冠总量1/33/5,保留主骨架,截去外围枝条,疏稀树冠内膛枝,摘除大部分树叶; (7)花灌木以疏剪老枝为主,短截为辅;绿篱、球类修剪必须做到整齐一致,线条挺拔,造型美观,切口平整,园艺效果好; (8)攀缘和蔓生藤本,可剪去枯死和过长
33、藤蔓,交错枝、横向生长枝蔓; 、树木的种植 树木种植要做到:“四随”即“随挖、随运、随种、随管”,如遇恶劣天气,必须采取措施保护树木土球;(1)裸根苗木必须当天种植完毕,否则必须做好假植处理:高大的乔木必须种植在地形改造后的山上部; (2)树木定向及排列树木种植时应选择丰满完整、生长好、姿态美的树冠,面朝向主要视线;孤植树木的冠幅应完整;丛植树木将冠幅完满面朝向外,并做到前低后高;藤本植物应栽在建筑物或棚架基部,并将枝蔓固定在支架上; (3)种植深度 种植深度一般乔灌木应与原种植线持平,个别快长、易生不定根的树种可较原土痕栽深5 cm 10cm; (4)土球包装物、培土、浇水 1)土球包装物,
34、必须自下而上取下包装物,泥球如松散,底下包装物可剪断不取出; 2)填土达到土球深度2/3时,初步覆土夯实,浇足第一次水,待水份渗透后继续填土至地面平行,再浇第二次水,然后再填好种植土;(5)树木垂直度、支撑、和绕杆 1)树干或树干重心与地面垂直; 2)支撑应因树设桩,(十字架撑、扁担撑、三角撑、单柱撑皆可); 3)支撑时严禁将竹木桩打穿土球或损伤根盘;4)支撑高度,必须控制在树高的1/2; 5)单支撑必须立于盛行风向一面,扎缚必须用软性物垫衬,还必须做到牢固、整齐、美观; 6)乔木干径在5cm以上的主干和一、二级主枝,必须进行绕杆,绕干的高度视树种不同而不同,必须用草绳或麻片等软性材料密密缠绕
35、必须做到牢固、整齐、美观; (6)乔灌木定植数量:乔木、大灌木的种植数量必须符合设计要求;小灌木的数量不得超过或减少5%。8,草坪、花坛、草本地被植物种植工程控制要点 (1)草坪种植 物种植放样必须符合设计要求; 草坪播种、植生带铺设、喷播,种子发芽率必须达到95%; 草坪建植要充分利用原地形实施自然排水,小于1000m2的草坪比降3至5,面积大于1000m2的草坪必须建永久性比降5的地下排水系统; 草坪种植时间:暧季型草种以春季至初夏尤以梅雨季节为宜;冷季型草种(高羊茅、黑麦草等)以春、秋两季为好; 草坪播种前根据土层有效厚度,土壤质地,酸碱度和含盐量的不同,可采用加土、掺砂、施入泥炭土为
36、措施;草坪土的深度不得小于30cm; 草坪土中杂草多可用草甘磷进行化学除草,必须考虑残效期,并捡净土壤中的杂草根、碎砖、石块、玻璃、塑料制品等,5cm以上的砖、石块必须清除; 草坪应施足基肥,耧平耙细,去除杂物,平整度和坡度应符合设计要求,并有除尘措施;播种量(每m2)按种子纯度、种子发芽率而定,小粒种10g/m2,大粒种子15g/m2;工播种,种植土土面平整、表土土块应小于2cm,坡度恰当应小于5,无低洼处,无杂草根茎,石砾、砖瓦、石块等; 撒播后压实覆0.51.0cm细土,要在出苗前,保持土面潮润,空秃面积不超过2%,每处面积不超过0.2m2; 草块点铺,将草皮分成55cm小块等距离点铺,
37、铺设后紧压入土,浇透水即可; (2)、花卉、地被植物种植 花卉、地被植物种植土的质量要求可参照草坪要求有关条款; 花卉选择应区分花坛和花镜,必须根据立地条件、上层植被、观赏要求及生物学特性综合考虑; 花卉选择必须用12年生花卉,统一规格,同一品种,株高、花色、冠径、花期无明显差异,根系完好,生长旺盛,无病虫害及机械损伤; 宿根花卉根必须发达,并有34个芽,草花应带花蕾; 花卉的观赏期应保持在3040天; 花卉起栽必须带宿土,用塑料包装后运输,防止机械损伤,并保持湿润,盆栽花卉要求集装遮盖运输;花卉种植时不得揉搓和折曲花苗; 花卉脱盆种植要使原盆土和新土紧密结合; 花卉种植时间夏天宜在早晨、傍晚
38、和阴天进行; 花卉栽后35天内,必须每天早、晚喷淋植株,水流要细,土壤不可沾污植株; (3)、花卉、地被植物的配置和选择质量要求 地被植物的种植土按照播种草坪土壤的要求实施;地被植物必须适应种植地的土壤、气候、光照、上层乔灌木种类、密度等立地条件; 地被植物要能满足保持水土、美化环境、改善环境及抑制杂草等功能要求和景观要求; 地被植物的配植,必须做到群落层次分明,主体突出,花色、花形、叶色、叶形、花期和种植地主体乔灌木景观协调互补; 地被植物的配植,应以块植、片植、花径和装饰为主; 地被植物的选择必须以多年生、宿根类、球茎类、和自繁力强的一、二年生草本和低矮常绿的木本植物为主; 地被植物以观花
39、为主,必须选用花繁、花大、花朵顶生和花期较长的品种;以观叶为主,必须选用叶色、叶形美观和群体观赏效果佳的品种; 地被、植物还必须选用种源丰富,易获得、抗性强、管理粗放、能较快形成独立稳定群体的地被植物种类;花坛、花境中,花卉、地被植物种植顺序由上而下、由中心向四周、先矮后高、先宿根后一、二年生花卉,种植面积大的地被要先种轮廓线,再种内部。 (二)、工程措施监理实施细则1、在开工之前,现场监理人员应认真熟悉设计文件和图纸,查勘施工现场,复核地下隐蔽设施的位置和标高,了解施工临时排水的位置等。对设计中不明了的问题和修改意见,可在设计交底时提请设计部门解决,为开工后进行质量监理,做好准备工作。2、根
40、据工程承包合同、设计文件图纸、技术规范及有关标准,监理工程师应编制适用本工程的监理实施细则和控制质量标准。审核承包人填写的开工报告及施工工艺、质量标准、措施等,检查取土场的土质质量和含水量、最大干密度试验资料。检查本工程所采用的机械设备型号、规格及数量,是否与承包合同相符一致。检查施工排水设施。3、基底处理填筑前应清除杂物,抽干积水,清除淤泥。基底清理完成经验收合格后方可进行填筑。4、填筑必须使用经验收合格的种植土。5、基底清理、填筑施工过程中应采取相应防护措施,防止破坏原路基结构、路肩和路面。6、阅读设计文件,了解全路线纵坡情况,掌握取土位置等。7、复合承包人的放样资料及复测中线桩位置和高程
41、复核承包人因施工需要增补的水准点和控制点。通过检查放样,明确放样边线与用地界限是否一致,若有误差应查明原因尽可能在工程开工前解决。8、会同承包人对取土坑进行勘查和取土样做土工验证(对比)试验,确定土料性质。若不符合规范要求,应在开工前更换土场。若土料能用于工程应进一步做最大干密度试验并由总监批准用以控制填筑压实度。9、检查承包人开工前工程准备情况,包括承包人的人员到场情况,质量保证体系的建立,机械、材料、试验设备进场和调试情况。监理工程师认为所有开工前准备工作均已就绪,满足开工条件,可批准工程开工。10、承包人为了取得经验,在被批准开工后,首先应做50100m的试验路段,确定机具组合及最佳压
42、实遍数,取得经验指导生产。监理工程师可以将其合格的试验段作为工程的一部分验收,并进入计量支付。11、在降雨前应及时压实作业面表层松土,并将作业面作成拱面或坡面以利排水,雨后应晾晒或对填土面的淤泥清除,合格后方可继续填筑。12、施工过程中应十分注意监理旁站与检测。(1)检查承包人路线范围内场地清理情况、是否已按规范要求清除了垃圾、杂物、树木和不适宜材料。洞穴是否已回填夯实。(2)检查承包人是否已按要求进行了原地面压实,监理工程师应在承包人自检的基础上,复查后签字认可方允许上土。(3)填筑料不允许混有杂质和不适宜材料,材料的湿度应控制在最佳含水量附近,松铺厚度误差不宜超过规定2cm以上。监理旁站认
43、为符合要求,承包人可以进行大致平整和压实。(4)承包人应逐层逐段自检压实后的填土,合格后填报工序申报单、向监理工程师申请复验。监理工程师应在收到申请后的24小时内到达现场检测,检测合格后签字认可,并允许承包人进行上层土铺筑。13、填筑达到设计标高后,应按规范要求对路线中心线、高程、纵坡、横坡度、平整度进行一次验收。检验合格后允许下道工序施工。若检验不合格则应由原施工单位负责修整到合格为止。14、土方压实工程监理控制要点:(1)标准干容度按规定重型击实标准,标准干密度应由承包人和监理中心试验室坐平行试验后,由总监批准。不同土料其最大干密度也不同,不能混用,更不能以小替大。(2)压实度检测以灌砂法
44、为主,也不用其他环刀法和核子仪法检测。但使用核子仪法检测时,事先必须要和灌砂法坐对比试验。(3)在压实过程中,出现“弹簧”现象则表示该区域内土壤含水量过高或表示有过湿土块,应挖掘换土或晒晾后在碾压。若出现“干松”现象,表示该区域内土壤含水量不足,低于最佳含水量,宜洒水翻拌后碾压,这样效果更好。(4)达到压实遍数后,均应有承包人自己检测,检验不合格时,自行补压。若检验合格,承包人应填写工序报验单,附上检测记录,报监理工程师进行抽验。或者在压实到规定遍数后,承包人会同监理工程师共同到达工地,监理旁站监督检验(两种检测方法各有所长,公路监理中均有采用)。旁站检测合格时即可签字认可,不合格时承包人自费
45、进行补压或返工。(5)压实成型的部分,凡遭雨淋湿的,无论验收与否,雨后继续上土前,必须重新压实。15、灌溉及排水系统管道安装质量控制要点沟槽开挖时堆土应符合安全规范要求,槽边单面堆土1.5m,离沟槽边的距离1.2m,大、中型施工机具离沟槽边距离0.8m。监理应复查沟槽开挖的中线位置、断面形式、沟槽高程,严防槽底土壤超挖或扰动破坏,严禁用土回填管道安装前应对管材进行检查:管节尺寸、圆度、外观及内在质量,不得有裂缝和破损。管道安装前,清除基础表面的杂物和积水。闭水试验(1)闭水前,接缝水泥砂浆及混凝土应达到设计强度要求,并在管道内预先充满水24小时以上。(2)正式闭水时,应仔细检查每个接缝和沟管,
46、检查其渗漏情况,作好记录。(3)必须按要求的水头高度先加水试验20分钟,待水位稳定后再进行正式闭水,计算30分钟内水位下降的平均值。(4)若闭水不合格,应根据接缝及沟管的渗漏情况进行修补重新闭水,直至合格为止。沟槽回填质量控制要点:(1)在覆土前,检查槽底有无杂物、10cm的石块和硬块、积水等,严禁带水覆土,严禁回填淤泥、腐殖土及有机物质。(2)穿越沟槽的地下管线根据有关规定认真处理,采用支托地下管线的支墩不得设在管顶上。(3)管道两侧及管顶以上50cm范围内的回填土应人工夯填,严禁机械填土。(4)回填土不得直接卸在管道接口上。(三)、机井工程监理实施细则成孔时井孔倾斜度不得超过2。度,发现孔斜征兆,必须及时纠正。在钻进过程中要及时采样并做好地层编录工作。成孔后要及时进行孔内电测,按电测资料对井管合理地排列组合,并对排列顺序编号。下管前应校正孔径、孔深和测斜。井孔直径不得小于设计孔径20mm;孔深偏差不得超过设计孔深的2/1000。井管应由正规厂家提供,要有厂家检验合格证,井管表面无残缺、断裂和弯曲。 长度4m,外径360mm,水泥蒸汽焊接管。井管的连接必须做到对正接直,封闭严密,接头处要求全焊接。下管时要安装井管扶正器,每井至少安装2组。滤料必须按标准要求严格筛选,不合格的颗粒含量不得超过15%。不同地层填入砾石规格:卵石、砾石 8-12mm粗砂
