水泥厂施工方案.doc

上传人:peixunshi0 文档编号:99480 上传时间:2025-07-10 格式:DOC 页数:14 大小:181.50KB
下载 相关 举报
水泥厂施工方案.doc_第1页
第1页 / 共14页
水泥厂施工方案.doc_第2页
第2页 / 共14页
水泥厂施工方案.doc_第3页
第3页 / 共14页
水泥厂施工方案.doc_第4页
第4页 / 共14页
水泥厂施工方案.doc_第5页
第5页 / 共14页
点击查看更多>>
资源描述

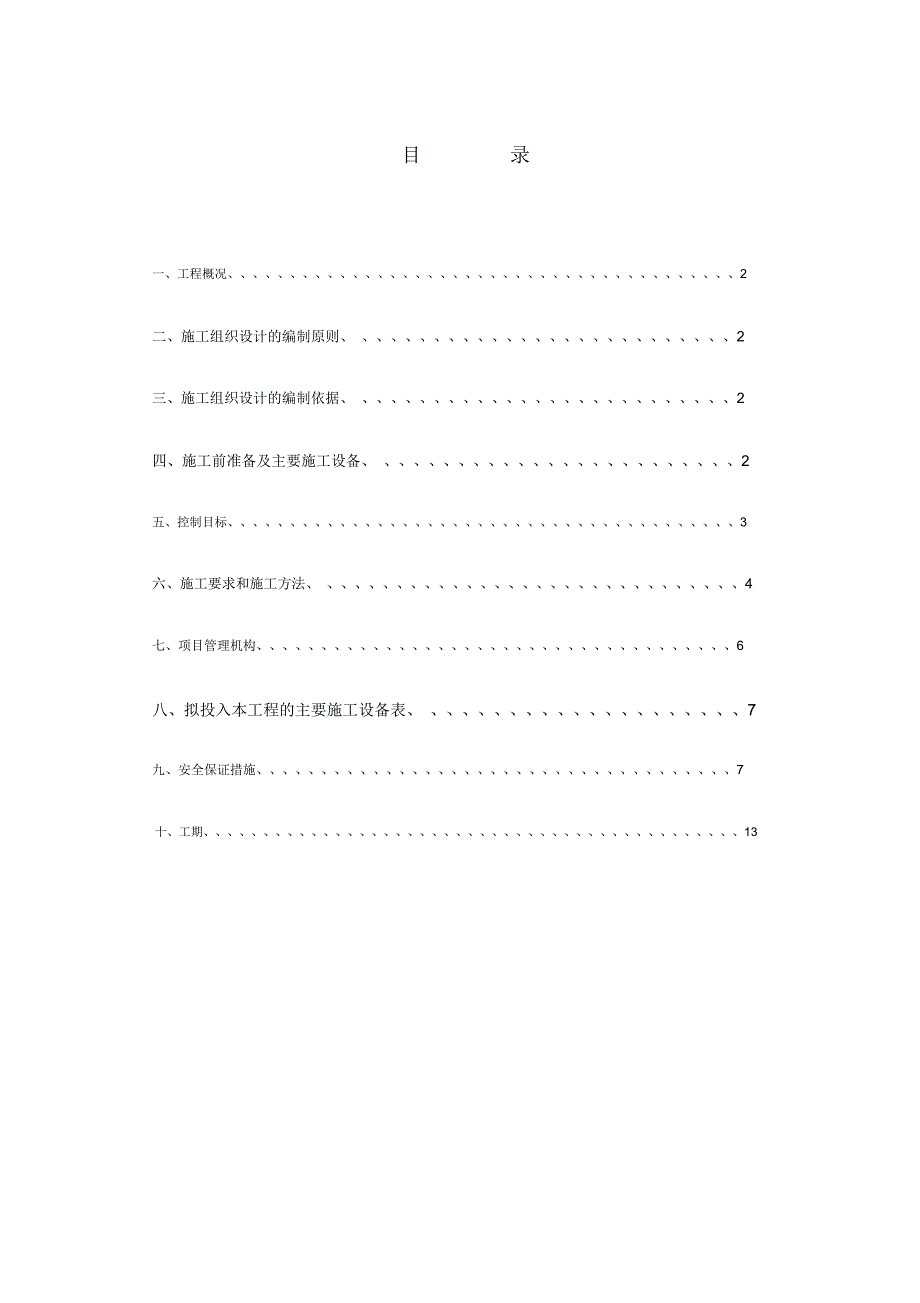

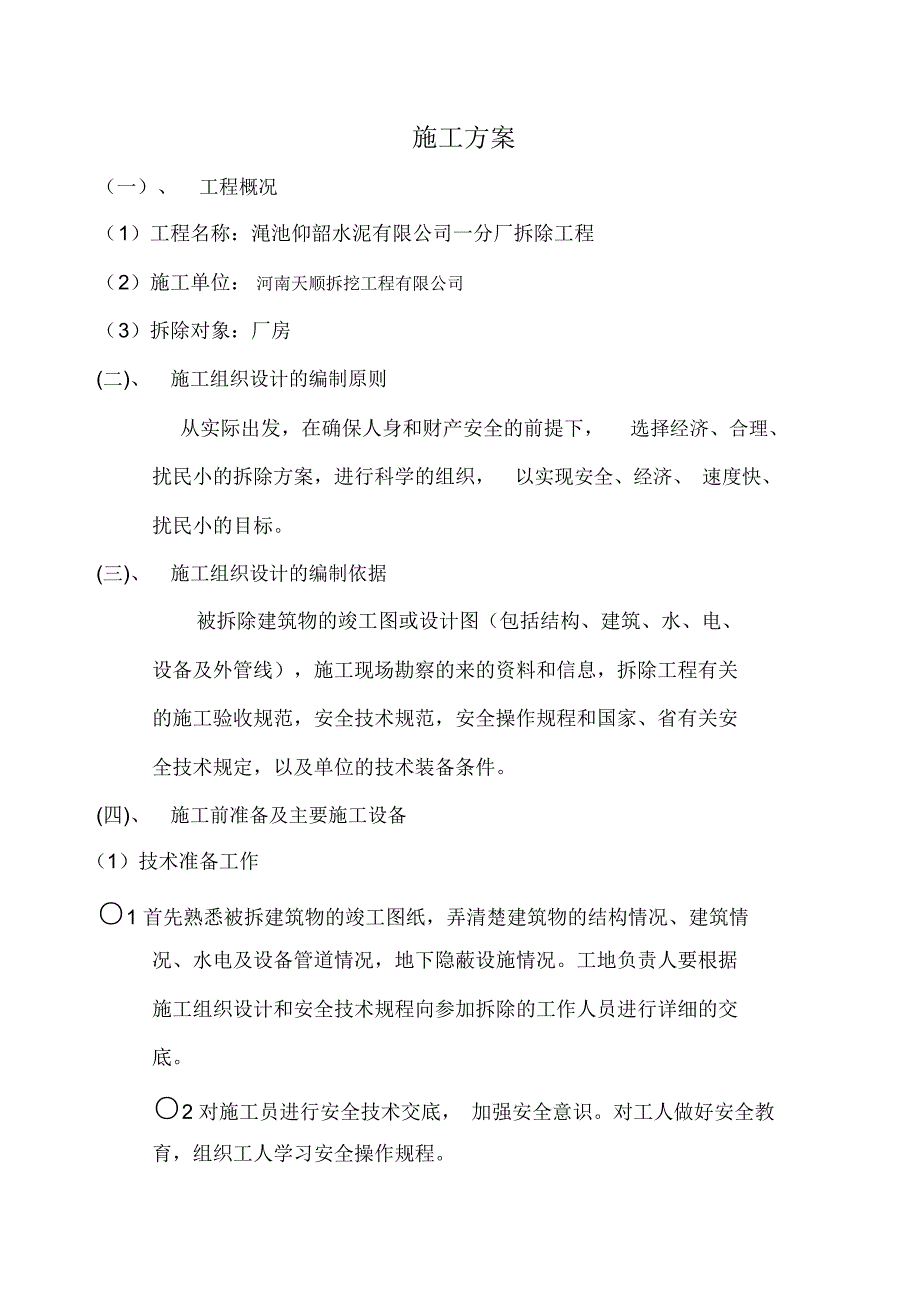

1、目录一、工程概况、2二、施工组织设计的编制原则、 、2三、施工组织设计的编制依据、 、2四、施工前准备及主要施工设备、 、2五、控制目标、3六、施工要求和施工方法、 、4七、项目管理机构、6八、拟投入本工程的主要施工设备表、 、7九、安全保证措施、7十、工期、13施工方案(一)、工程概况( 1)工程名称:渑池仰韶水泥有限公司一分厂拆除工程( 2)施工单位: 河南天顺拆挖工程有限公司( 3)拆除对象:厂房(二)、施工组织设计的编制原则从实际出发,在确保人身和财产安全的前提下,选择经济、合理、扰民小的拆除方案,进行科学的组织,以实现安全、经济、 速度快、扰民小的目标。(三)、施工组织设计的编制依据

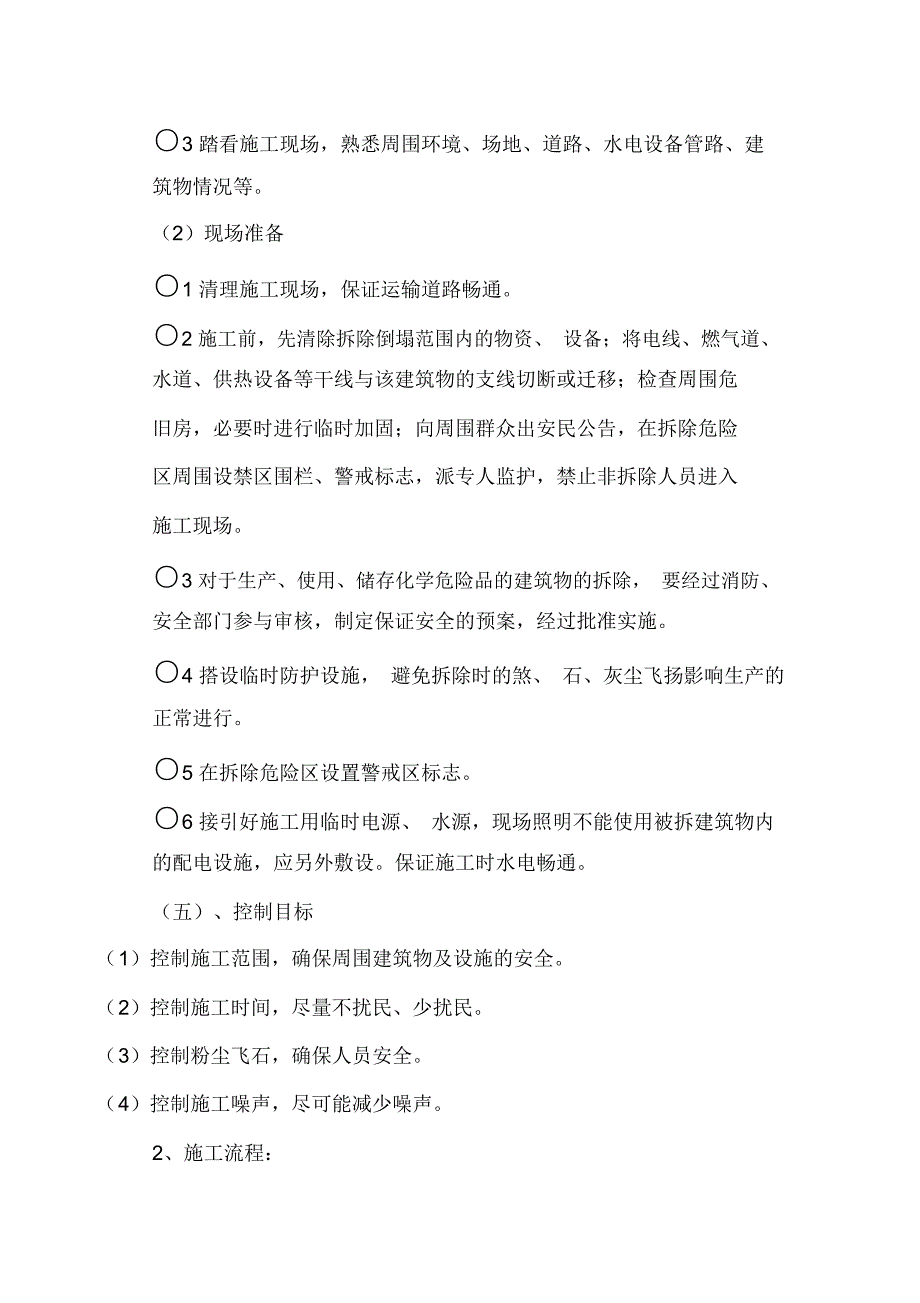

2、被拆除建筑物的竣工图或设计图(包括结构、建筑、水、电、设备及外管线),施工现场勘察的来的资料和信息,拆除工程有关的施工验收规范,安全技术规范,安全操作规程和国家、省有关安全技术规定,以及单位的技术装备条件。(四)、施工前准备及主要施工设备(1)技术准备工作1 首先熟悉被拆建筑物的竣工图纸,弄清楚建筑物的结构情况、建筑情况、水电及设备管道情况,地下隐蔽设施情况。工地负责人要根据施工组织设计和安全技术规程向参加拆除的工作人员进行详细的交底。2 对施工员进行安全技术交底, 加强安全意识。对工人做好安全教育,组织工人学习安全操作规程。3 踏看施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况

3、等。(2)现场准备1 清理施工现场,保证运输道路畅通。2 施工前,先清除拆除倒塌范围内的物资、 设备;将电线、燃气道、水道、供热设备等干线与该建筑物的支线切断或迁移;检查周围危旧房,必要时进行临时加固;向周围群众出安民公告,在拆除危险区周围设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场。3 对于生产、使用、储存化学危险品的建筑物的拆除, 要经过消防、安全部门参与审核,制定保证安全的预案,经过批准实施。4 搭设临时防护设施, 避免拆除时的煞、 石、灰尘飞扬影响生产的正常进行。5 在拆除危险区设置警戒区标志。6 接引好施工用临时电源、 水源,现场照明不能使用被拆建筑物内的配电设施,应

4、另外敷设。保证施工时水电畅通。(五)、控制目标( 1)控制施工范围,确保周围建筑物及设施的安全。( 2)控制施工时间,尽量不扰民、少扰民。( 3)控制粉尘飞石,确保人员安全。( 4)控制施工噪声,尽可能减少噪声。2、施工流程:周边维护 清拆管线 拆除门窗 凿开楼板 推到砖墙 凿混泥土结构 回收有价废物三、施工组织( 1)在甲方的支持下,做好群众工作,争取周边业主的配合,赢得群众的支持,派专人做好周边警戒工作。(2) 按施工组织设计的程序安排, 首先清拆原有管线、 设备等原有物,采取人工进行拆除,划分区域,分块、逐段、逐根进行拆除。(3)用人工拆除楼房附属物(从上到下),即人工先将门窗拆除,并及

5、时外运,堆放到指定位置。(4)拆除混凝土楼板采用人工拆除,并用大型机械配合将楼板吊运到指定位置,并堆放整齐。严格控制飞石、响声、冲击波。采用湿水除尘,减少声响及冲击波,确保不扰民。(5)拆除砖墙、圈梁及构造柱时采用勾机拆除,专人进行检测,发现情况及时联系研究,以确保施工安全。(6)旧房推倒后,组织工入会收构件中有价值的可利用废品。(7)利用夜间把破除的垃圾及时运出施工场地,为第二天施工提供方便。(8)在施工拆除完毕后,经有关部门验收合格后将拆除四周安全防护,并将人员、机械设备撤离现场。六、施工要求和施工方法(一)施工要求( 1)进入施工现场,首先拆除与拆穿物相连得管道、设备、电气、照明设施。(

6、 2)拆除建筑物内所有的门窗及其他附属结构,拆除建筑物全部腾空,拆除物及时外运,堆放在警戒线以外的安全区域( 3)建筑物完全解体后,用挖掘机装车,自卸汽车外运到指定到场。( 4)地上部分建筑物完全拆除后,拆除地下部分,破除砼地平( 5)遇到地下管线时,先与业主联系管线是否是废弃的,能否拆除,确定后方可用冷法切割,明确管内无易燃易爆物后,才可动火使用氧气乙炔焰切割。(6) 地下设施拆除后,回填土采用普通粘性土。(七)、项目管理机构职务姓名职称孙书工程总指挥峰师副总指李金工程挥鹏师项目经余永高工理军项目经孙景高工理亮项目副贾新工程经理华师项目总谢广高级工程工胜师技术负懂玉工程责人栓师安全负谢广高级

7、工程责人胜师安全员张启工程军师安全员贾亚助攻龙项目管理机构组成表执业或职业资格证书证书名称级别证号豫建安项目经理A(2008)010295 0 号项目经理建造师一级建造师二级建造师二级建造师二级建造师二级豫建安B(2008)0109244 号豫建安安全员C(2008)0110015 号豫安证字安全员CA11951号专业工程管理工程管理工程管理工程管理工程管理工程技术工程技术工程技术工程技术工程技术(八)、拟投入本工程的主要施工设备表序号设备名称型号规格数量产地制造年份用途自有 /租赁1大型炮车2 辆美国2009 年破除自有2小型炮车3 辆德国2009 年破除自有3铲车501 台中国2008 年

8、装卸自有4铲车302 台中国2009 年装卸自有5运输车15 辆2009 年运输自有6氧气切割10 套2009 年切割自有(九)、安全保证措施(一)基本要求(1)施工现场必须有技术人员统一指挥,严格遵循拆除方法和拆除程序。(2)拆除现场施工人员,必须经过行业主管部门指定的培训机构培训,并取得资格证书方可施工。(3)施工人员进入施工现场必须带安全帽、扣紧帽带;高空作业必须系安全带,安全带应高挂低用,挂点牢靠。( 4)施工现场必须设置醒目的警示标志,采取警戒措施派专人负责。非工作人员不得随意进入施工现场。( 5)建筑物拆除时,应自上而下顺序进行,禁止数层同时拆除。当拆除某一部分的时候应防止其他部分

9、倒塌。( 6)拆除项目竣工后,必须有验收手续,达到工完,料清、场地净,并且确保周围环境整洁和相邻建筑、管线的安全。( 7)拆除物受气候影响较大,密切注意,防患于未然。每个工作日结束后,工程技术人员必须去现场检查, 确认拆除物是否用加固,做到安全无隐患。(二)拆除时安全事项( 1)工人从事拆除工作时,应该站在专门搭设的脚手架上或其他稳固的结构部分上操作。( 2)拆除区周围应设立围栏,挂警告牌,并牌专人监护,严禁无关人员逗留。( 3)建筑物拆除时,应自上而下顺序进行,禁止数层同时拆除。当拆除某一部分的时候应防止其它部分倒塌。(4) 拆除过程中,现场照明不得使用被拆建筑物中的配电线路。(三)安全管理

10、1)施工人员进行拆除工作时,应该站在专门搭设的脚手架或者其它稳固的结构部分上进行操作。操作人员要带安全帽和其他防护用品。拆除过程多属高空作业,工具、设备、材料杂乱,粉尘日晒较多,作业人员应佩戴安全帽、手套、安全鞋等个人防护用品,为防止砖石、灰尘及切割螺钉等的操作,应佩戴护目镜。拆除轻型结构屋面工程时,严禁施工人员直接踩踏在轻型结构板上进行工作,必须使用移动板梯,板梯上端必须挂牢,防止高处坠落。拆除过程中,现场照明不得使用拆除建筑物中的配电线,应另外设置配电线路。( 2)拆除过程中,应有专业技术人员现场监督指导。为确保未拆除部分建筑的稳定,应根据结构特点,有的部位应先进行加固,在继续拆除。当拆

11、除某一部分的时候应防止其他部分的倒塌,把有倒塌危险的构筑物,用支柱支撑,绳索等临时加固。( 3)拆除作业应严格按拆除方案进行:拆除建筑物应该自上而下依次进行;拆除建筑物的栏杆、楼梯和楼板等,应该和整体程度相配合,不能先行拆除;禁止数层同时拆除,建筑物的承重支柱和横梁,要等待它所承担的全部结构和荷重拆除后才可以拆除;拆除屋架时,先将吊索绑好,两端溜绳,再用气割在屋架两支座焊缝上同时切割,然后将起钩拆去。( 4)拆下的物料不准在楼板上乱堆乱放。( 5)当用机械拆除工程时,根据被拆除高度选择拆除机械,不可超高作业,打击点必须选在顶层,不可选在次顶层甚至以下。镐头机作业高度不够,可以用建筑垃圾垫高机身

12、以满足需要,但垫层高度不得超过 3m ,其厚度不得小于 3.5m ,两侧坡度不得大于 6,机械解体作业时应设专职指挥员,监视被拆除物的动向,及时用对讲机指挥机械操作员进退。人机不可立体交叉作业,机械作业时,在其回旋半径内不得有人工作业。机械禁止在有地下管线处作业,如果一定于要作业,必须在地面垫 23cm 的整块钢板或走道板,保护地下管线安全。机械拆除在分段切割时,必须确保未拆除部分结构的整体完整和稳定。(四)监控措施拆除施工作业全过程中,必须严格监控如下:(1)坚持从上至下逐层拆除,严禁立体交叉同时拆除。在无特殊情况和需要时,均不宜采用推(拉)的拆除方法;( 2)坚持先拆板次梁主梁,严禁顺序颠

13、倒;( 3)坚持慎重过细地拆除以上部墙体为压重悬臂部件(构件)和各类架空、竖向构件、管件;(4)坚持独立柱、墙、附墙柱的拆除,应从上至下基本同步进行和应在楼板、楼梯转角平台的结构上立设稳妥的作业平台架后才可进行作业,必须严格禁止拆除作业人员直接站立在柱、墙截面和梁上的作业,尤其在拆除外围柱墙,梁时更应特别注意落实好作业的安全防护;( 5)坚持拆除梁河楼梯板时,必须从中间往两端基本对进行,绝不允许先拆两面端或一端后而让梁和楼梯板下坠;对凡是跨度和荷重较大的梁、楼梯板的拆除,还应视情况研究是否应落实加设预支护措施。在转角楼梯板的上节末拆除前,绝不允许进入下节楼梯板的拆除;在楼梯板未拆除前,绝不允许

14、进入下层和其以下楼梯的拆除;( 6)坚持在每拆一层板、梁和其下的柱、墙时都能实现有下部楼板梁或其钢筋骨架网作临时可靠的水平防护,绝不允许出现从上到下先拆除平面板件而又割除了水平钢筋的危险做法;( 7)坚持各层的落渣口(可以多个)位置(可考虑充分利用电梯井口、管道井口、垃圾道口)都应选取在非人员上下和水平行走的通道位置上,并应落实防护措施;对拆下的版面上的余渣物料,要做到及时逐层下置到底层并清理,以避免出现结构垄断的危险;( 8)坚持检查落实拆除施工全过程中对周围环境的安全保护和文明拆除的措施,实现拆除施工单位对作业安全负责和业主单位安全监控管理双控制。外人和无关人员不得进入拆区的警戒范围,在被

15、拆工程内和可能波及的危险区域内不得有人员居住和歇息;( 9)自始自终坚持管好用电用火、用电机具的安全,非持证电工不得从事装拆生产用电和生活用电;( 10)所有拆除人员和驻场管理人员必须落实使用安全帽、安全带、口罩、防尘眼镜、工作鞋、手套等劳动安全防护用品,不准赤脚、光膀进行作业。(五)做好拆除作业后的安全工作(1)拆卸下来的各种材料应及时清理,按品种、类别堆放在平整的地面上,高度应符合安全规定,并留有一定的间距,防止倒塌伤人。(2)拆除堆放的材料场地,要专人看管,加强治安保卫,禁止外来人员特别是小孩子入内玩耍。严禁烟火,配有一定的消防器材,以防万一。(3)对于拆除生产、使用、储存危险物品场所物

16、料、器材、设备,不要混杂在与一般物料的存放,或放置到安全场所,或采取清洗措施,或安全销毁。(4)拆除的区域,对电线。煤气通道、上下水管、供热设备管道等干线再进行一次检查,以防止留下隐患,并要设明标记。(5)在保安安全的前提下,拆迁工程要和建筑工程的施工相互衔接好。拆迁场地在全部清理出场料后,在按照施工要求进行新的工程建筑。(六 )事故应急预案(1)事故应急组织机构:本工程建立事故应急指挥部,指挥部由工程项目及各部门负责人组成。安全作为应急救援的执行部门,其它各部门参与实施。6.2:应急救援工作落实措施(1) 加强安全生产宣传力度, 搞好安全生产,保证工程施工质量的工作宣传和落实,杜绝安全事故发

17、生,公司应全体动员起来,认真学习安全生产法规和制度,把抓安全生产作为施工生产全过程中的头等大事。(2) 每天质安部和生产部对项目部进行安全生产大检查, 对存在的事故隐患和较大危险因素的生产设施、设备、机具处应设置明显的安全警示标志、(3) 对易发生重大安全事故的隐患部位、 程序、环境,施工现场应发出一份建筑工程隐患整改通知书,责令项目部限期整改。(4) 在接到施工现场有事故发生后, 应及时前往施工现场, 保护事故现场不被破坏,对受伤人员进行及时抢救,采取有效措施,防止事故扩大,减少人员伤亡和财产损失,及时通知公司救援人员将受伤人员送往就近医务中心救护或及时拨打 120 救护。6.3、报警电话、急救中心电话:火警: 119报警: 110急救中心电话: 120救援器材清单:面包车一台消防带( 8 根)消防桶( 8 个)铁铲(5 个)灭火器( 10 个)(十)、工期 :工期为 30 天。确保按工期完成施工。 此文档可自行编辑修改,如有侵权请告知删除,感谢您的支持,我们会努力把内容做得更好

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

宁ICP备18001539号-1
