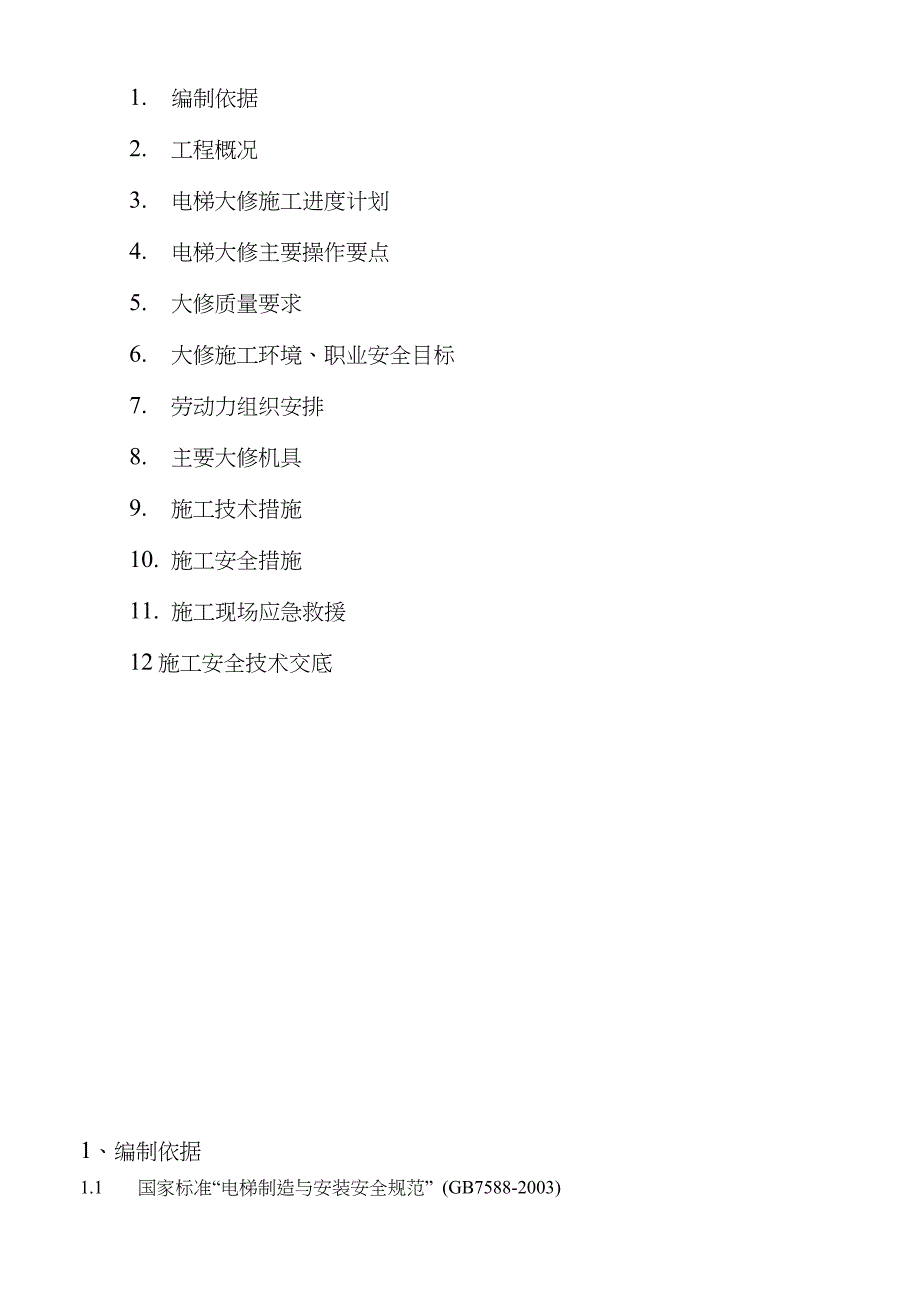

1、大修施工方案用户名称:产品名称:合同号:大修台数:编制:日期:审核:审批:日期:日期:1. 编制依据2. 工程概况3. 电梯大修施工进度计划4. 电梯大修主要操作要点5. 大修质量要求6. 大修施工环境、职业安全目标7. 劳动力组织安排8. 主要大修机具9. 施工技术措施10. 施工安全措施11. 施工现场应急救援12施工安全技术交底1、编制依据1.1 国家标准“电梯制造与安装安全规范” (GB7588-2003)1.2 国家标准“电梯安装验收规范” (GB10060-1993)1.3 国家标准“电梯技术条件”(GB10058-1997)1.4 国家标准“电梯工程施工质量验收规范” (GB50
2、310-2002)1.5 国家标准“电梯试验方法“(GB 10059997)2、大修概况2.1 概述项目名称:大修地址:电梯制造商:大修委托方:大修承包方(施工单位):2.2 大修内容、范围及工期要求电梯台数: 梯号:工程范围:1)曳引钢丝绳更换调试2)曳引轮轴承更换3)4)计划开工日期:大修竣工日期:2.3 大修单位联系人:3、施工工艺流程2 吊轿厢支对重挂手拉葫芦(吊起轿厢稍微放松)动作安全钳安全劳保用具1现场勘査检查工具是否齐全现场是否符合施工安全条件拆下电梯曳引钢绳的1/2根数 更换新的钢丝绳(绳头固定) 拆除另一半钢丝绳根数3.更换钢丝绳更换新钢丝绳(绳头固定)4调整钢丝绳张力 检査
3、钢丝绳是否有搅拆除保护淸理现场慢车运行检査钢丝绳5 钢丝绳做平层标记4、大修施工进度电梯大修进度表合同号层站派工日期安装配 合单位计划(天)调试型号开工日期实际(天)检验序号工艺过程天数开始结束123456789101112131415161718192021122324252627282930311土建勘测2起吊轿厢3更换曳引轮轴承4更换钢丝绳5涨力调整6制定标记7运行试验89101112131415165、电梯大修主要操作要点1)电梯大修施工前应检查井道、机房的照明。电源必须满足施工要求。2)起吊轿厢时,必须做好二次保护,以保证施工人员及设备的安全。3)更换曳引轮时,必须做好对蜗轮杆的保护
4、安装新轮时做到多个紧固螺栓同时紧固,最终紧固力 矩应一致。4)曳引钢丝绳挂放,对每根曳引钢丝绳量放后的切断尺寸,应按照对重的行程,轿厢地坎与最高停 层层门地坎间的高低差,绳头组合尺寸及钢丝绳伸长率等诸方面尺寸因素,综合考虑计算后测定。5)曳引绳涨力调整、测量,要做到“多测、微调”,尽量做到涨力一致,最后误差值必须满足国家标 准。6)制定平层标记、方向标记时要准确、清晰。7)运行试验。5、大修质量要求5.1电梯安装质量引用标准1)GB7588-2003电梯制造与安装安全规范:2)GB10060-93电梯安装验收规范:3) GB10058-1997电梯技术条件:4) GB10059-1997电梯
5、试验方法: 5) GB5O310-2002电梯工程施工质量规范:5.2电梯大修质量目标电梯安装质量以顾客关注为焦点,满足客户的质量需求,确保电梯大修过程得到有效的运行和控 制。本次大修电梯安装质量目标为:1)大修验收一次合格率100%:2)单台电梯优良率80%:6、大修施工环境、职业安全目标加强职工施工现场的环境、职业安全意识,树立“安全第一、预防为主”的思想。本次大修现场 环境、职业安全目标为:1)确保施工安全,杜绝人身伤亡、火灾事故:2)实施现场环境标准化,达到环境污染事故0:7、劳动力组织安排施工管理人员组织状况如下表所示:8、主要大修机具序号名称规格数量备注1手拉葫芦3T2只2手磨机1
6、把磨片一包3皮尺100m1把4吊线锤300g4只5活动板手124把6吊板手、梅花、套筒板手8件套各1套7钢丝钳、尖嘴钳150mm、200mm各2把8螺丝刀(一字、十字)75-300mm各2把9手提行灯60W-100W4支10手电筒2支照明用11木方或钢管各2根支对重等准备12吊索、卡环、绳卡吊起轿厢时用13卡簧钳内卡1把更换轴承用9、施工技术措施a)施工队进入工地,项L1经理应召集所有施工人员进行施工技术交底。b)施工人员必须持证上岗C)施工人员必须认真执行GB50310-2002电梯工程施工质量规范要求的内容指导施工。d)对重要的工艺环节实施抽检、专检、认真落实质量整改,以确保大修质量。e)
7、施工班组应及时做好安全过程自检记录,并做到施工进度与自检记录同步。施工中,对电梯设备、材料应分类堆放标识,妥善保管采取有效的保护措施。10、施工安全措施a)大修项LI开工前,应对每个施工人员进行施工安全、职业安全卫生及环境文明管理等方面的交底。b)施工人员必须遵守安全生产六大纪律及有关安全规章制度。C)工地现场的各项管理制度应张贴齐全,电梯机房、井道口、等均要张贴安全警示标识。d)施匸现场用电设施应符合电工操作规程的要求,临时用电配电箱及拖线插座必须适配漏电保护器。e)施工人员必须正确使用个人劳动保护用品及各类电动工具,加强自我安全保护意识。D电梯大修过程中产生的各类废弄物,应分类集中定置堆放
8、山工地现场统一处理,对现场环境重 要的危险因素应按照规章制度要求实施严格控制。g)施工现场动火作业必须执行“三级动火审批制度S落实动火作业监护制。h)工地现场应建立安全状态的紧急措施,配备医用药品箱,急救医院的通讯联络方式等。i)工地若发生安全事故,应立即报告,重大事故应组织抢救,并保护好现场。施工现场应急救援为了保护项u施丄人员的躯体健康和生命安全,保证工地在出现生产安全事故时,能够及时进 行应急救援,从而最大限度地降低生产安全事故给本公司及施工人员所造成的损失,成立安全事故应 急救援小组。一A 应急准备:1 大修工程基本情况:项目名称:合同号:开工时间: 预计竣工EI期: 2 施工项目经
9、理部基本情况项目经理:大修负责人:安全负责人:安全员:参与施工的人员姓名操作证编号姓名操作证编号K2、3、4、5、6、7、8、3施工现场生产安全应急救援小组姓名职务工作职责电话项目经理主持施匚现场全面匸作大修负责人负责组织应急救援协调抬挥工作安全负责人负责应急救援实施匸作二.施工现场的应急处理设备和设施管理1 应急电话1.1应急电话的安装需求工伤事故现场重病人抢救应拨打:120救护电话,请医疗单位急救。火警、火灾事故应拨打:119火警电话,请消防部门急救。2其它应急设备和措施2.1山于在现场经常会岀现一些不安全情况,其至发生事故,或因采光和照明情况不好,在应急处理 时就需配备应急照明,如可充电
10、工作灯、电筒等设备。2.2山于现场有危险情况,有应急处理时就需有用于危险区域隔离的警戒带、各类安全禁止、警告、 指令、提示标牌等。2.3有时为了安全逃生、救生需要,还必须配置安全带、安全绳等专用应急设备和设施工具。3.4救援器材.设备的配备设备名称数量急救箱1灭火器1安全带1/人安全帽1/人手电筒2只/组所在位置备注视悄况配备施工安全事故应急救援预案应当告知现场施工作业人员。施工期间,其内容应当在施工现场显著 位置予以公示。技术交底记录编号:工程名称交底时间施工小组分项交底名称钢丝绳的释放交底提要正确的倒绳方法可消除钢丝绳的内力钢丝绳的保管:一.保管钢丝绳时,不能使钢丝绳沾上雨或水,而且应避免
11、阳光直射。钢丝绳 不能直接放在地面上,而且不应再钢丝绳上放任何重物。二解开钢丝绳时应注意的事项。1.用滚筒卷的场合:滚筒的中心穿入管子,然后将管子固定,转动滚筒,将 钢丝绳从下侧笔直的拉出,见图71错误的解开方法错误的解开方法图71正确的解开方法正确的解开方法图722将钢丝绳装在能旋转的架子上,然后将钢丝绳笔直的拉出,见图723正确的手倒绳方法如图7-2交底人接收交底人审核人技术交底记录编号:工程名称交底时间施工小组分项交底名称钢丝绳张力测试交底提要钢丝绳的张力测试方式及计算1检测方法1通用的检测方法编号:技术交底记录通常用弹簧测力计进行检测(见图l)o其方法是.(1) 人站在轿顶,轿厢停在井
12、道适当的位置,一般在用弹簧测力计水平拉对重钢 丝绳时用适应N的力能拉移150mm的距离,也就是轿厢在井道2 / 33 / 4 高度处;(2) 用弹簧测力计将对重侧钢丝绳逐一水平拉动,拉动的距离应相同(应把钢丝绳 之间的位置差计入),一般不小于100mm;(3) 记录下测力计对每根绳的拉力并算出平均值:(4) 将每根钢丝绳的拉力与平均值作比较偏差不大于5%即为合格。(5) 平均张力的计算方法如下:最大值j最小值年药竅 =平均值不大于5%FHF2+F3+F4;=平均数2. 如何调整张力分别在对重和轿厢侧,同时松或紧绳头组合器螺母,后反复运行,在从新检 侧、调整、运行、直至合格为止。后填写相关记录。
13、3. 安全注意事项:做好轿顶施工的安全措施两人配合相互监督。审核人交底人接收交底人工程名称交底时间施工小组分项交底名称喷灯的使用交底提要做巴氏合金时喷灯的安全使用1喷灯的使用1.1喷灯的组成喷灯头、手动泵、油壶、调节阀等1.2喷灯在电梯施工中的用途如:安装或更换曳引钢丝绳时加热浇铸巴氏合金及加热电梯部件如拆装联轴 器及滑动轴承等。13使用与安全注意事项:2 不能用汽油气危险性太大应用煤油灯,油量不超过3/4,压力不宜过大。在 空旷地点燃加热后进入施工地点。3 使用过程中手握把手要平、直,严禁倾斜角度超过90度,喷嘴对准加热物 品并保持一段距离,不允许一次打气过量要边使用边适量打气。4 预热时避
14、开易燃物品和水泥墙,严禁在机房、井道、底坑点火。5 点火和使用过程中必须有人监视并备有灭火器。6 使用完毕后灭火,关闭油开关,待喷头凉后用开关先放一点气后打开注油盖 慢慢放气,防止油喷出。待放光压力后放出剩油,拧紧油盖放置安全处。交底人接收交底人审核人技术交底记录编号:工程名称交底时间施工小组分项交底名称吊轿厢交底提要支撐对重吊起轿厢动作安全钳对重支撑图轿顶工作图1. 轿厢运行至最高层,两名作业人员在顶层按电梯维修保养安全规程进入轿顶;电梯 以检修向上运行,固定手动葫芦(手动葫芦挂到轿顶顶端 挂钩处)2另一作业人员按电梯维修保养安全规程进入底坑,将长圆钢管或木桁放在底坑。3. 在轿顶检修下行至
15、轿厢在顶层平层;底坑作业人员将两根钢管或(木檢)竖立放在对重 架下方,蹲下用手扶住钢管或(木桁)。轿顶检修点动上行至对重完全压死钢管或(木 榜)上。注:两根钢管或(木榜)长度规格必须一致。4. 底坑作业人员切断主电源,按电梯维修保养安全规程退出底坑。轿顶作业人员两人 配合手动葫芦使轿上升,电梯钢丝绳放松时即可以拆除时,继续向上拉升起轿厢(能动 作安全钳的距离)。5. 机房人员手动限速器,轿顶人员放手动葫芦,使轿厢向下动作安全钳,轿厢卡在导轨上, 手动葫芦要拉力合适,不可太紧也不可太松。审核人交底人接收交底人技术交底记录编号:工程名称 施工小组 交底提要交底时间 分项交底名称 钢丝绳绳头锥套安装
16、要点钢丝绳绳头锥套1. 使用楔式钢丝绳锥套的电梯2. 作业内容:1、为了防止钢丝绳绳头松散开,应在距离绳头端部1020mm的地方用C0.5mm铁丝捆 扎宽度为30-35mm,且捆扎铁丝圈与圈之间必须排列紧密(图一)2. 在距离钢丝绳头端部450-515mm位置处,沿钢丝绳交合方向一边扭转,一边弯曲,弯 曲半径20-25mnb然后将钢丝绳弯曲部分放入楔块槽内(图2)3. 将楔块与已弯曲的钢丝绳一起拉入锥套内,用钢丝绳夹临时定位(图3)4. 用约50Kg的拉力将钢丝绳和楔块再进一步拉入锥套,使楔块顶点(大头部分)与钢 丝绳弯曲部分A相接触。5. 插入楔块的开尾销,然后将其开口部分张开,开尾销张开角度为6090。(图4)6. 按要求位置安装钢丝绳夹,确认绳夹螺纹端部露出螺母端面2个螺纹以上(图5)7. 将2条钢丝绳用铁线(00.5mm)捆扎在一起,捆扎宽度15mm(图6)nH14S1M0审核人交底人接收交底人ffi6
