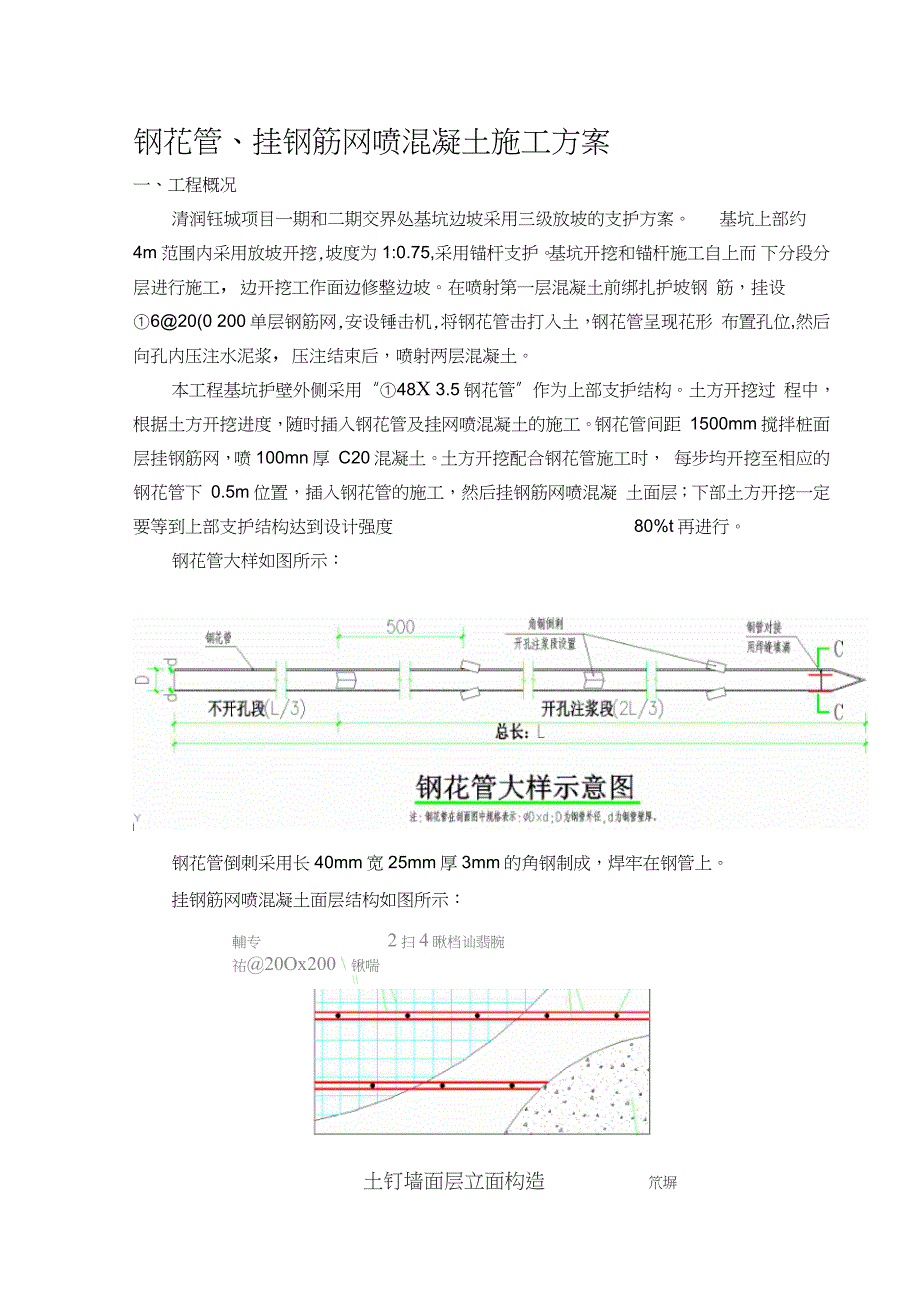

1、钢花管、挂钢筋网喷混凝土施工方案一、工程概况清润钰城项目一期和二期交界处基坑边坡采用三级放坡的支护方案。基坑上部约4m范围内采用放坡开挖,坡度为1:0.75,采用锚杆支护。基坑开挖和锚杆施工自上而 下分段分层进行施工,边开挖工作面边修整边坡。在喷射第一层混凝土前绑扎护坡钢 筋,挂设620(0 200单层钢筋网,安设锤击机,将钢花管击打入土,钢花管呈现花形 布置孔位,然后向孔内压注水泥浆,压注结束后,喷射两层混凝土。本工程基坑护壁外侧采用“48X 3.5钢花管”作为上部支护结构。土方开挖过 程中,根据土方开挖进度,随时插入钢花管及挂网喷混凝土的施工。钢花管间距 1500mm搅拌桩面层挂钢筋网,喷

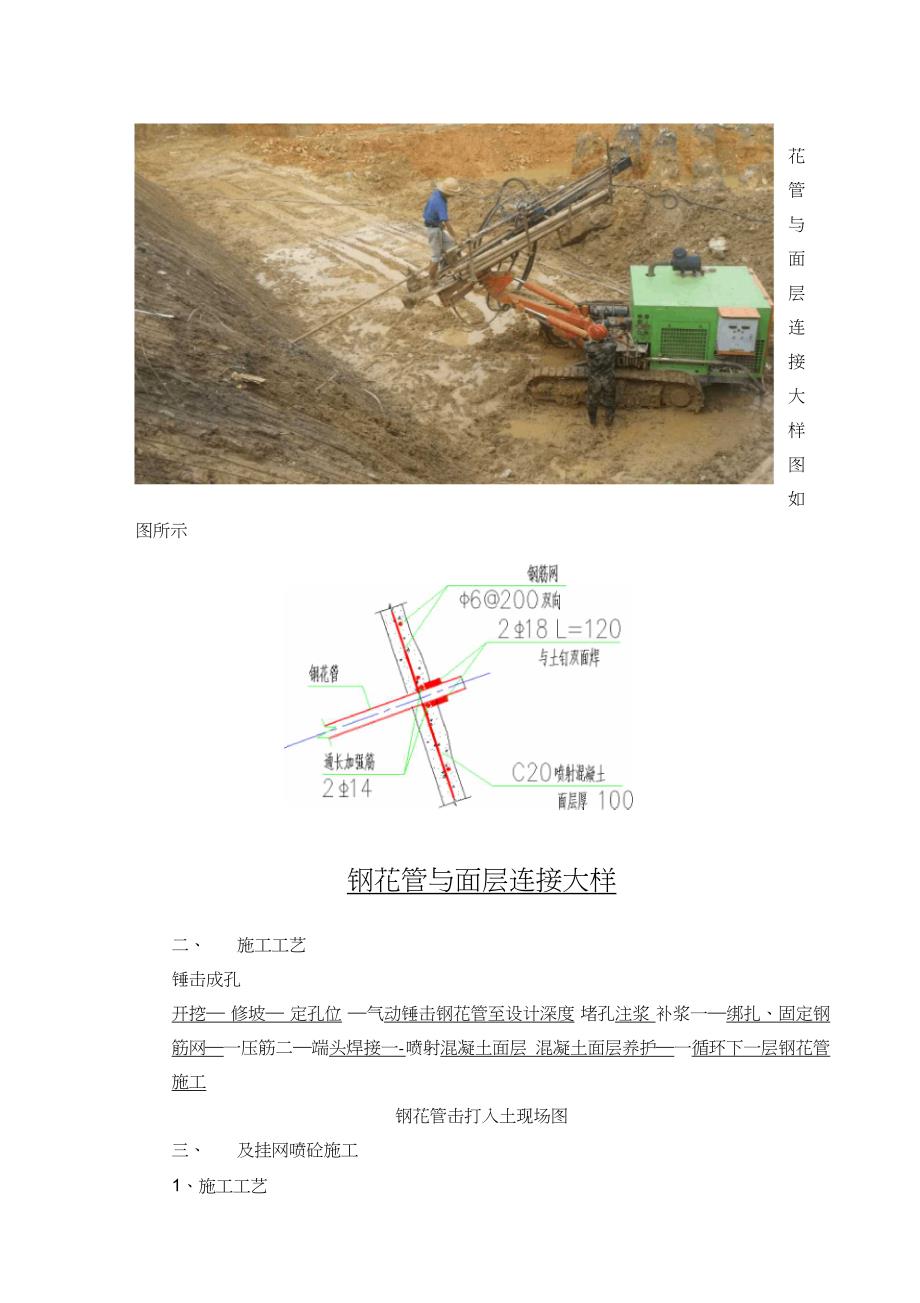

2、100mn厚 C20混凝土。土方开挖配合钢花管施工时, 每步均开挖至相应的钢花管下 0.5m位置,插入钢花管的施工,然后挂钢筋网喷混凝 土面层;下部土方开挖一定要等到上部支护结构达到设计强度80%t再进行。钢花管大样如图所示:钢花管倒刺采用长40mm宽25mm厚3mm的角钢制成,焊牢在钢管上。挂钢筋网喷混凝土面层结构如图所示:輔专2扫4瞅档讪翡腕祐20Ox200 锹喘土钉墙面层立面构造笊塀花 管 与 面 层 连 接 大 样 图 如图所示钢花管与面层连接大样二、施工工艺锤击成孔开挖 修坡 定孔位 气动锤击钢花管至设计深度 堵孔注浆 补浆一绑扎、固定钢筋网一压筋二端头焊接一-喷射混凝土面层 混凝土

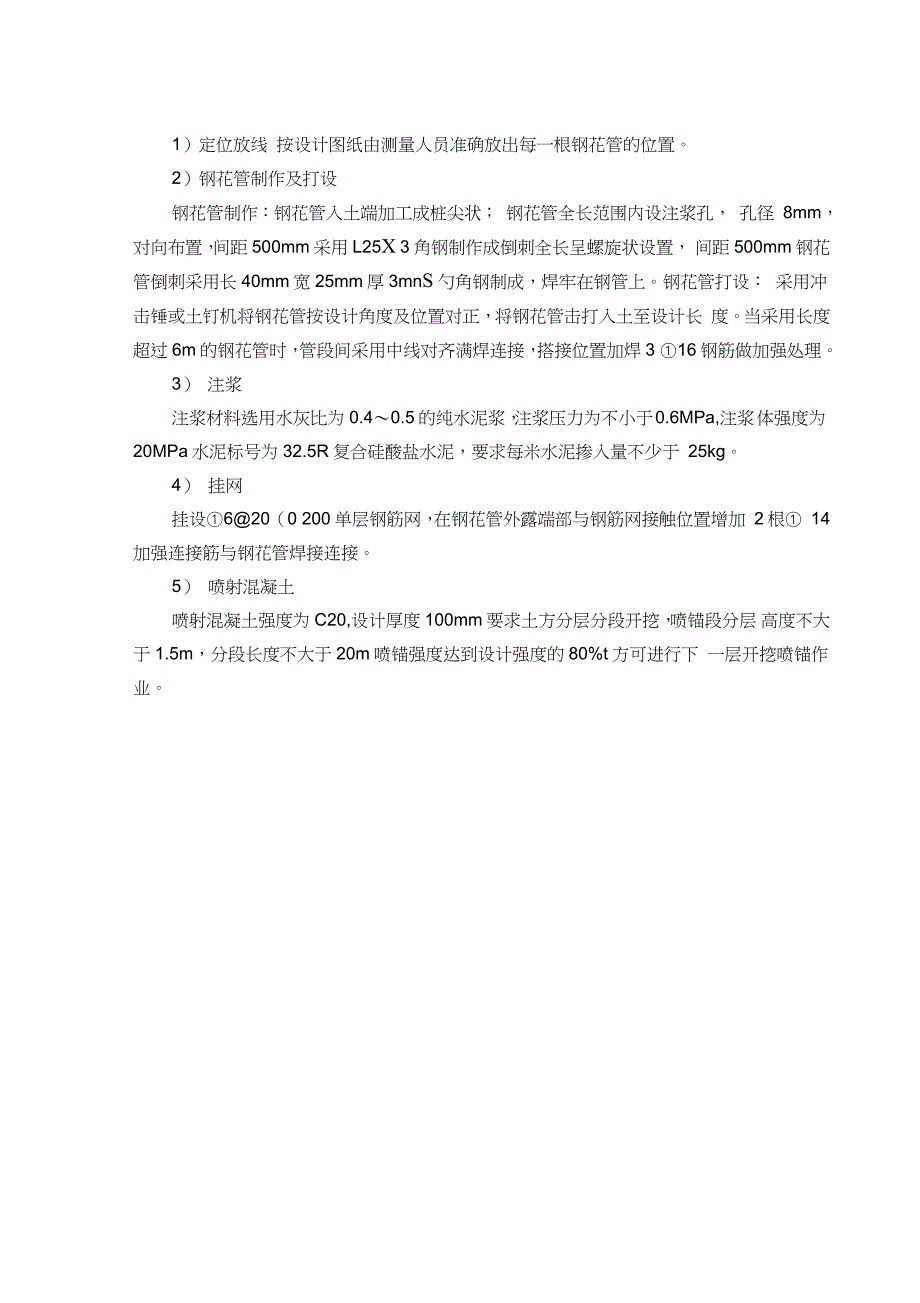

3、面层养护一循环下一层钢花管施工钢花管击打入土现场图三、及挂网喷砼施工1、施工工艺1)定位放线 按设计图纸由测量人员准确放出每一根钢花管的位置。2)钢花管制作及打设钢花管制作:钢花管入土端加工成桩尖状; 钢花管全长范围内设注浆孔, 孔径 8mm, 对向布置,间距500mm采用L25X 3角钢制作成倒刺全长呈螺旋状设置, 间距500mm 钢花管倒刺采用长40mm宽25mm厚3mnS勺角钢制成,焊牢在钢管上。钢花管打设: 采用冲击锤或土钉机将钢花管按设计角度及位置对正,将钢花管击打入土至设计长 度。当采用长度超过6m的钢花管时,管段间采用中线对齐满焊连接,搭接位置加焊3 16钢筋做加强处理。3)注浆注浆材料选用水灰比为0.40.5的纯水泥浆,注浆压力为不小于 0.6MPa,注浆 体强度为20MPa水泥标号为32.5R复合硅酸盐水泥,要求每米水泥掺入量不少于 25kg。4)挂网挂设620(0 200单层钢筋网,在钢花管外露端部与钢筋网接触位置增加 2根 14加强连接筋与钢花管焊接连接。5)喷射混凝土喷射混凝土强度为C20,设计厚度100mm要求土方分层分段开挖,喷锚段分层 高度不大于1.5m,分段长度不大于20m喷锚强度达到设计强度的80%t方可进行下 一层开挖喷锚作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 论文 > 期刊/会议论文

宁ICP备18001539号-1
