1、装修工程质量通病及防治目录一、室内楼梯扶手工程装修通病及防治八、卫生间淋浴屏装修通病及防治九、水电安装工程装修通病及防治十、装修成品保护及文明施工通病防治五、铺贴砖(石材)工程装修通病及防治二、橱柜、浴室柜(含镜)装修通病及防治三、木地板装修通病及防治四、门工程装修通病及防治六、吊顶、隔墙工程装修通病及防治七、内墙面工程装修通病及防治一、室内楼梯扶手工程装修评分要点(10分)材料材质、规格不符合设计或合同要求的每处扣2分。工艺要求(6分)楼梯扶手、阳露台栏杆的有效高度,净空间距不符合设计和规范要求的每处1分;木扶手底未按要求固定扁铁的每处扣0.5分;室内楼梯、阳露台栏杆安装不牢固,每处扣0.3

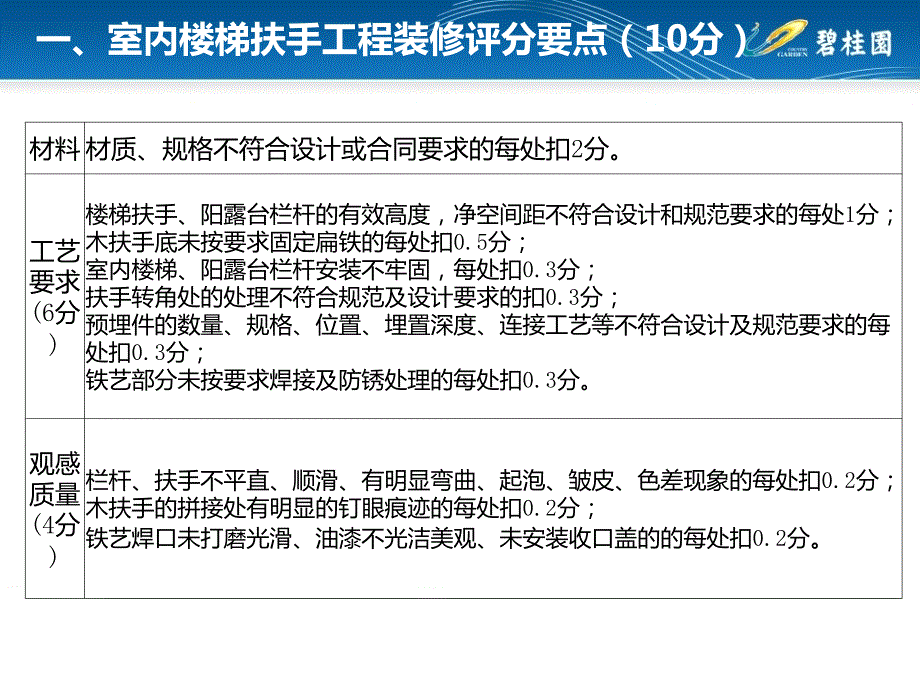

2、分;扶手转角处的处理不符合规范及设计要求的扣0.3分;预埋件的数量、规格、位置、埋置深度、连接工艺等不符合设计及规范要求的每处扣0.3分;铁艺部分未按要求焊接及防锈处理的每处扣0.3分。观感质量(4分)栏杆、扶手不平直、顺滑、有明显弯曲、起泡、皱皮、色差现象的每处扣0.2分;木扶手的拼接处有明显的钉眼痕迹的每处扣0.2分;铁艺焊口未打磨光滑、油漆不光洁美观、未安装收口盖的的每处扣0.2分。一、室内楼梯扶手工程装修通病及防治存在问题:室内楼梯扶手的有效高度不符合设计和规范要求。产生原因:未彻底理解规范要求(自踏步边缘算起不宜小于900mm,靠楼梯井一侧水平扶手长度超过500mm时,高度不应小于1
3、050mm)处理意见:拆除后重做一、室内楼梯扶手工程装修通病及防治存在问题:室内楼梯扶手的净空间距不符合设计和规范要求。产生原因:未完全熟悉规范要求(其立杆净距不应大于110mm)处理意见:拆除后重做一、室内楼梯扶手工程装修通病及防治存在问题:室内楼梯扶手转角处立柱设置不符合要求。产生原因:未彻底理解规范要求(应在平台位置设置双立柱)处理意见:拆除重做一、室内楼梯扶手工程装修通病及防治存在问题:室内楼梯安装预埋件未按要求设置。产生原因:未提前预埋钢板处理意见:采用膨胀螺栓固定钢板后再固定栏杆立柱一、室内楼梯扶手工程装修通病及防治存在问题:铁艺部分未按要求焊接。产生原因:未进行技术交底,检查未到
4、位处理意见:打磨后重新补焊,再打磨,再刷防锈漆和面漆一、室内楼梯扶手工程装修通病及防治存在问题:扶手木不顺直、拼接处错位,钉眼补灰油漆有色差。产生原因:拼接时未对齐,油漆补灰技术差处理意见:拆除重接,钉眼补灰调色与油漆一致一、室内楼梯扶手工程装修通病及防治存在问题:扶手木不顺滑、有明显皱皮现象。产生原因:进场材料不合格处理意见:拆除扶手木,重新进行再加工一、室内楼梯扶手工程装修通病及防治存在问题:扶手木的拼接处有明显的钉眼痕迹。产生原因:未对钉眼进行修补处理处理意见:修补完钉眼后重新打磨上漆目录一、室内楼梯扶手工程装修通病及防治八、卫生间淋浴屏装修通病及防治九、水电安装工程装修通病及防治十、装
5、修成品保护及文明施工通病防治五、铺贴砖(石材)工程装修通病及防治二、橱柜、浴室柜(含镜)装修通病及防治三、木地板装修通病及防治四、门工程装修通病及防治六、吊顶、隔墙工程装修通病及防治七、内墙面工程装修通病及防治二、橱柜、浴室柜(含镜)装修评分要点(30分)工艺要求(15分)未按要求施工(如使用冲击钻)造成瓷片空鼓或破损的每处扣5分;镜背面未按要求做防潮、防霉、防锈等处理的每处扣2分;橱柜背板未做防潮、防腐处理的每处扣2分;造型、构造、尺寸、材质不符合设计要求的每处扣2分;橱柜柜体与墙体收口间距大于50mm的每处扣2分;五金配件不齐全、有锈迹、有划痕,安装不正确、不牢固的每处扣2分;抽屉推拉不自
6、如,有阻滞、杂音,未按要求设置限位保护装置及限位装置的每处扣2分;柜体开孔位置及尺寸不精确、收口粗糙的每处扣2分;挡水与瓷砖墙面间隙大于3mm,且未用密封胶封闭的每处扣2分;台面后挡水高于台面不足50mm的每处扣5分;柜身板及背板的裁切端面未用玻璃胶和U型封边条密封好,或封边条不稳固、松动脱落的每处扣2分;洗菜盆未按要求设置的每处扣2分;箱位预留尺寸不符合设计要求的每处扣2分;洗手盆周边漏水的每处扣2分。观感质量(15分)接缝打胶不顺直的每处扣1分;柜门安装不平直,开关不畅,门与门间缝大于3mm的每处扣2分;安装不水平、不方正、相邻柜身接触面缝隙大于1mm的每处扣2分;柜门上、下窜位,前后凹凸
7、柜身安装不牢的每处扣2分;拉手安装位置不正确、安装不牢固、不对称的每处扣2分;柜身色差明显,纹路走向不协调一致的每处扣2分;橱柜台面石色泽不一致、有裂缝、翘曲、磨边不美观,接缝不平直紧密、打胶质量差的每处扣1分;浴室镜柜安装不牢固、平稳、水平、垂直的每处扣2分;镜面安装不牢固、方正、端正的每处扣2分;镜面有破裂、划痕、腐蚀、污渍、周边打胶质量的每处扣2分。门与框架的平行度(2mm)、门缝宽度(3mm)、台面与吊柜间距(740mm10)超出规范要求的每处扣1分。二、橱柜、浴室柜(含镜)装修通病及防治存在问题:橱柜构造不符合图纸要求,缺少大芯板垫板产生原因:未进行技术交底,工人质量意识淡薄。处理
8、意见:橱柜台面石下面应铺垫大芯板,避免台面石支撑不足,导致台面石断裂。二、橱柜、浴室柜(含镜)装修通病及防治存在问题:橱柜五金配件不齐全。产生原因:未进行技术交底,工人质量意识淡薄。处理意见:补齐配件,重新安装。二、橱柜、浴室柜(含镜)装修通病及防治存在问题:橱柜五金配件安装不正确、不牢固。产生原因:未进行技术交底,工人质量意识淡薄。处理意见:重新安装固定。二、橱柜、浴室柜(含镜)装修通病及防治存在问题:柜体开孔位置尺寸不精确。产生原因:图纸二次深化不到位的情况下施工。处理意见:拆除吊柜,完成深化后重新安装。二、橱柜、浴室柜(含镜)装修通病及防治存在问题:柜体开孔位置收口粗糙。产生原因:图纸二
9、次深化不到位的情况下施工。处理意见:拆除吊柜,完成深化后重新安装。二、橱柜、浴室柜(含镜)装修通病及防治存在问题:后挡水与瓷砖墙面间隙过大且未用密封胶封闭。产生原因:未进行技术交底,工人质量意识淡薄。处理意见:拆除缝隙过大的后挡水石材,重新下料安装并施打密封胶封闭。二、橱柜、浴室柜(含镜)装修通病及防治存在问题:橱柜洗菜盆与台面标高不符合图纸要求。产生原因:未进行技术交底,工人质量意识淡薄。处理意见:拆除洗菜盘重新安装,避免洗菜盆高于台面石。二、橱柜、浴室柜(含镜)装修通病及防治存在问题:洗菜盆底部未按要求设置存水弯。产生原因:未进行技术交底,工人质量意识淡薄。处理意见:拆除后重新增设存水弯。
10、二、橱柜、浴室柜(含镜)装修通病及防治存在问题:地柜与墙的间距过大。产生原因:未完成图纸二次深化工作直接施工。处理意见:完成地柜图纸深化后重新下料安装,确保地柜与墙身之间的距离在5cm以内。二、橱柜、浴室柜(含镜)装修通病及防治存在问题:冰箱位预留尺寸不符合设计要求。产生原因:图纸二次深化不到位,且未进行技术交底。处理意见:拆除吊柜,重新安装,确保冰箱位预留尺寸。二、橱柜、浴室柜(含镜)装修通病及防治存在问题:橱柜接缝打胶质量较差。产生原因:未进行技术交底,工人质量意识淡薄。处理意见:用美工刀把原先已凝固的胶刮掉,重新打胶。二、橱柜、浴室柜(含镜)装修通病及防治存在问题:柜门安装不平直,开关不
11、畅。产生原因:未进行技术交底,工人质量意识淡薄。处理意见:重新调试柜门,确保柜门安装平直,开关顺畅。二、橱柜、浴室柜(含镜)装修通病及防治存在问题:柜门缝隙过大。产生原因:未进行技术交底,工人质量意识淡薄。处理意见:重新调试柜门,确保柜门缝隙在3mm以内。二、橱柜、浴室柜(含镜)装修通病及防治存在问题:柜门安装不水平方正、上下窜位、左右凹凸。产生原因:未进行技术交底,工人质量意识淡薄。处理意见:重新调试柜门,确保两扇柜门水平方正。二、橱柜、浴室柜(含镜)装修通病及防治存在问题:柜门安装不牢固。产生原因:未进行技术交底,工人质量意识淡薄。处理意见:重新安装固定。二、橱柜、浴室柜(含镜)装修通病及
12、防治存在问题:台面后挡水高于台面不足50mm。产生原因:未按图施工。处理意见:按图重新制作安装。二、橱柜、浴室柜(含镜)装修通病及防治存在问题:U型封边条密封不好,或封边条不稳固、松动脱落。产生原因:未进行技术交底,质量意识淡薄。处理意见:拆除后重新制作安装。二、橱柜、浴室柜(含镜)装修通病及防治存在问题:洗手盆周边漏水。产生原因:未进行技术交底,安装时打胶不严密。处理意见:拆除重新打胶安装。二、橱柜、浴室柜(含镜)装修通病及防治存在问题:打胶不顺直。产生原因:未进行技术交底,质量意识淡薄。处理意见:拆除重新打胶。二、橱柜、浴室柜(含镜)装修通病及防治存在问题:安装不水平、不方正,相邻柜身接触
13、面缝隙大于1mm。产生原因:未进行技术交底,安装位置偏差过大。处理意见:拆除重新安装。二、橱柜、浴室柜(含镜)装修通病及防治存在问题:镜面安装不牢固、方正、端正 产生原因:墙面垂直度差或安装时未吊线。处理意见:拆除重新安装。目录一、室内楼梯扶手工程装修通病及防治八、卫生间淋浴屏装修通病及防治九、水电安装工程装修通病及防治十、装修成品保护及文明施工通病防治五、铺贴砖(石材)工程装修通病及防治二、橱柜、浴室柜(含镜)装修通病及防治三、木地板装修通病及防治四、门工程装修通病及防治六、吊顶、隔墙工程装修通病及防治七、内墙面工程装修通病及防治三、木地板装修评分要点(40分)工艺要求(20分)门槛石(砖)
14、与地板有明显高差的每处扣2分;地板与墙边四周未按要求留伸缩缝(10-15mm)或地板切口不整齐、不平直的每处扣2分;踢脚线拼缝未按要求留设,阴阳角拼接方式错误的每处扣2分;防潮垫未按要求设置的每处扣2分(1、拼接严密不重叠;2、用封口胶封闭;3、四周墙角上翻50mm;)。观感质量(20分)地板不平直,有翘曲的每处扣2.5分;接缝不平直、缝隙不严密的每处扣2.5分;复合地板图案和颜色不符合设计要求的每处扣2.5分。地板与踢脚线有明显色差,漆膜有划痕、鼓泡、针孔、皱皮等缺陷每处扣2分;地板收口压条不平直、粘贴不牢固的每处扣2分;踢脚线不顺直的每处扣2分;踢脚线与地板表面的间隙过大的每处扣2分;踢脚
15、线松动脱落的每处扣2分;三、木地板装修通病及防治存在问题:找平层不符合要求。产生原因:施工班组不按要求施工,现场监管不到位。处理意见:返工重做砂浆找平层。存在问题:门槛石未按要求铺贴、与地板高差过大(超过30mm,图纸要求15mm)。产生原因:门槛石安装或地面砂浆找平层施工时未按统一平水施工,造成安装后有明显高差。处理意见:打好平水查出造成有高差的原因后进行返工处理。三、木地板装修通病及防治存在问题:地板与墙边四周未按要求留伸缩缝。产生原因:施工人员施工前未按要求排版,且贪图方便未对缝隙过小部位进行切割处理。处理意见:必须按要求留10-15mm伸缩缝后才准进行踢脚线安装。三、木地板装修通病及防
16、治三、木地板装修通病及防治存在问题:防潮垫未按要求设置,应满铺、上翻5cm。产生原因:施工人员偷工减料。处理意见:重新铺贴防潮层。存在问题:木地板起拱。产生原因:1、地板被水泡或受潮后,地板体积增大,引起拱起;2、铺设过紧,墙面与地板间未留伸缩或留得过小;3、地面不平处理意见:应首先拆除踢脚板,并在拱起严重处用电动圆盘锯锯切一刀,使其不因为膨胀而继续起拱,若不再起拱,更换锯切地板或地面找平。三、木地板装修通病及防治存在问题:木地板翘曲。产生原因:1、安装环境潮湿;2、四周预留的伸缩间隙过小。处理意见:重新安装更换木地板。三、木地板装修通病及防治三、木地板装修通病及防治存在问题:木地板接缝不平直
17、缝隙不严密。产生原因:1、工人责任心不强;2、四周预留的伸缩间隙过小。处理意见:重新安装更换木地板。存在问题:木地板大小头。产生原因:房间的净空尺寸极差值偏大;处理意见:控制好房间的净空尺寸极差值,对墙身修补处理;三、木地板装修通病及防治存在问题:踢脚线拼缝间隙处理不到位。产生原因:安装时没有迫紧缝隙处理意见:安装时必须尽量迫紧缝隙三、木地板装修通病及防治三、木地板装修通病及防治存在问题:地板与踢脚线有明显色差。产生原因:材料使用混乱。处理意见:更换相同颜色材料。三、木地板装修通病及防治存在问题:踢脚线漆膜有划痕、破损等缺陷。产生原因:未做好成品保护。处理意见:更换踢脚线。存在问题:踢脚线阴
18、阳角收口方式错误、收口粗糙。产生原因:阴阳角收口不顺直、粗糙,造成踢脚线处理不好处理意见:踢脚线应在阴阳角抹灰打磨顺直完成后安装三、木地板装修通病及防治存在问题:踢脚线安装不顺直。产生原因:墙面水平及垂直度未达到标准的情况下完成踢脚线的安装。处理意见:拆除踢脚线,完成墙面找平后重新安装。三、木地板装修通病及防治三、木地板装修通病及防治存在问题:踢脚线与地板表面的间隙过大。产生原因:木地板地面找平层不平整。处理意见:拆除踢脚线,修补地面找平后重新安装。存在问题:踢脚线松动脱落。产生原因:1、采用胶水固定,2、采用玻璃胶固定处理意见:在墙壁上用冲击钻钻小孔,敲入塑料膨胀管,然后再放上踢脚线,用木螺
19、丝拧紧。三、木地板装修通病及防治目录一、室内楼梯扶手工程装修通病及防治八、卫生间淋浴屏装修通病及防治九、水电安装工程装修通病及防治十、装修成品保护及文明施工通病防治五、铺贴砖(石材)工程装修通病及防治二、橱柜、浴室柜(含镜)装修通病及防治三、木地板装修通病及防治四、门工程装修通病及防治六、吊顶、隔墙工程装修通病及防治七、内墙面工程装修通病及防治四、门工程装修评分要点(20分)材料 部件材料不符合设计或合同要求的的每处扣7.5分;工艺要求(10分)未按要求施工造成瓷片空鼓或破损的每处扣5分;门套与墙体间发泡剂施打不符合要求的每处扣1.5分;钢门框未按要求填充水泥砂浆的每处扣1.5分;入户门下框未
20、先按要求填塞密实的再安装的每处扣1.5分;室内门套与墙身间固定不符合要求(要求:每侧边不少于5个固定点,定边不少于1个固定点)的每扇扣1.5分;厨房吊趟门未按要求进行顶部门套板固定的每扇扣1.5分;门套装配不严密、平整、有离缝的每处扣1.5分;五金件安装歪斜、有锈蚀,不齐全、不美观,五金件未嵌入门套或门扇的槽口不规范,锁孔位置不准确的每处扣1.5分;固定螺丝安装不齐全、不平直,未隐于螺丝孔平面,或有锈迹的每处扣1.5分。观感质量(10分)门套及门扇安装不方正的每处扣1.5分;门套、门线与地面结合缝隙过大(要求3mm),且未用防水密封胶封合缝隙的每处扣1.5分;打胶效果不平直、不顺滑的每处扣1.
21、5分;门扇开启不灵活,有异响的、门扇关闭不紧密,出现摆动的每处扣2.5分;色泽不一致、有明显色差、木纹不清晰的每处扣1.5分;油漆见光面有缩孔、涨边、皱皮,积漆、漏漆、磨伤的每处扣1.5分;门套线线形不均匀,表面有钉眼,有波曲的每处扣1.5分;门的割角、拼缝不严密、门框塞缝不严的每处扣1.5分;门橡胶封条或毛毡密封条未安装完好的每处扣1.5分;门吸安装位置不准确、不牢固、生锈的每处扣1.5分;门扇安装不牢固,开关不灵活、关闭不严密,有倒翘的每处扣1.5分;门套线与墙体之间的安装空隙过大,收口不到位的每处扣1.5分;门锁安装不牢固、锁体面板不垂直、未紧贴门扇的每处扣1.5分。;门框正侧面垂直度(
22、2mm)、门框与上、侧框间留缝(1.5mm-4mm)、门扇与地面间留缝(6mm-8mm)超出规范要求的每处扣1.5分。四、门工程装修通病及防治存在问题:门套与墙体之间的空隙过大、收口及固定不到位。产生原因:墙体垂直度偏差过大处理意见:将墙体垂直度返修至符合相关验收标准再安装门套存在问题:门框安装留缝限值、允许偏差不符合要求。产生原因:窗洞口预留位置尺寸未控制好。处理意见:按照设计尺寸修补窗洞口尺寸,并设置过梁。四、门工程装修通病及防治存在问题:门扇安装不牢固,开关不灵活、关闭不严密。产生原因:门安装完毕后未进行调试。处理意见:重新调试。四、门工程装修通病及防治存在问题:门边不按要求打胶或打胶质
23、量较差。产生原因:打胶随意。处理意见:重新处理基层后再进行细致打胶。四、门工程装修通病及防治存在问题:门五金配件材料不符合要求。产生原因:材料进场未进行检验。处理意见:按要求更换五金配件。四、门工程装修通病及防治四、门工程装修通病及防治存在问题:门套、门线与地面结合缝隙过大。产生原因:门洞尺寸控制有误或门套加工尺寸有误。处理意见:如缝隙实在过大,则重新安装符合要求的门套。四、门工程装修通病及防治存在问题:门周边发泡剂施打质量较差,用泡沫板塞缝。产生原因:施打发泡剂随意,工人图省事处理意见:抠除原发泡剂、泡沫板,重新按要求施打发泡剂。四、门工程装修通病及防治存在问题:门吸未按要求安装。产生原因:
24、门吸安装位置不正确。处理意见:重新加装门吸四、门工程装修通病及防治存在问题:门套45度角拼缝不严密、裁口不顺直。产生原因:加工精度未控制好或安装存在问题处理意见:如属加工问题则更换符合要求的门线条,如属安装问题则返工至合格四、门工程装修通病及防治存在问题:木门色泽不一致、色差明显、纹理不清晰。产生原因:未认真筛选颜色,安装前木门未做好颜色统一标示。处理意见:更换成颜色相同的门。目录一、室内楼梯扶手工程装修通病及防治八、卫生间淋浴屏装修通病及防治九、水电安装工程装修通病及防治十、装修成品保护及文明施工通病防治五、铺贴砖(石材)工程装修通病及防治二、橱柜、浴室柜(含镜)装修通病及防治三、木地板装修
25、通病及防治四、门工程装修通病及防治六、吊顶、隔墙工程装修通病及防治七、内墙面工程装修通病及防治五、铺贴工程装修评分要点(15分)材料 材质、规格不符合设计或合同要求的每处扣2分。工艺要求(7分)装修1m平水线错误的,每处扣0.5分;铺贴未按图纸要求下料和排版的每处扣0.5分;铺贴前未按要求浸水或冲洗背面粉尘的每处扣0.3分;观感(8分)铺贴大小头,用小条砖收口,铺贴平整度明显不符合要求的每处每处扣0.5分;铺贴后材料有色差、污染、开裂、空鼓、崩烂的每处扣每处扣0.3分;铺贴后无回缝或回缝质量差、收口差、缝隙不均匀的每处扣0.3分;地柜底部找平层低于铺贴面或未压光的每处扣0.3分;墙裙、踢脚线高
26、度及厚度不一致每处扣0.3分;门槛石、窗台石未按要求施工的每处扣0.3分;五、铺贴砖(石材)工程装修通病及防治存在问题:卫生间地面瓷砖采用“干铺”法施工产生原因:未对工人进行技术交底,贪图施工方便处理意见:拆除地面瓷砖,重新按要求进行“湿铺”五、铺贴砖(石材)工程装修通病及防治存在问题:铺贴未按图纸要求下料和排版,出现小块非整砖产生原因:对图纸不熟悉,未对工人进行技术交底,工人质量意识淡薄处理意见:做好图纸会审,对工人进行技术交底,拆除地面瓷砖重新按图纸要求进行下料和排版五、铺贴砖(石材)工程装修通病及防治存在问题:地面积水,铺贴找坡不符合要求产生原因:未按图纸要求进行放坡处理意见:拆除地面石
27、材,重新铺贴并按图纸要求进行放坡五、铺贴砖(石材)工程装修通病及防治存在问题:地漏未按要求设置汇水区产生原因:技术交底不到位处理意见:拆除地面瓷砖重新铺贴并按要求设置汇水区五、铺贴砖(石材)工程装修通病及防治存在问题:铺贴前未按要求浸水或冲洗背面粉尘产生原因:技术交底不到位,工人意识淡薄处理意见:已施工的全面排查空鼓情况,对存在空鼓面积较大的返工处理五、铺贴砖(石材)工程装修通病及防治存在问题:门槛石过高超出铝合金门下槽轨产生原因:施工时没有按要求弹施工水平线控制标高处理意见:弹好施工水平线控制标高重新安装门槛石五、铺贴砖(石材)工程装修通病及防治存在问题:铺贴后材料存在开裂产生原因:技术交底
28、不到位,工人意识淡薄处理意见:返工重新铺贴五、铺贴砖(石材)工程装修通病及防治存在问题:铺贴后存在空鼓产生原因:技术交底不到位,工人意识淡薄处理意见:返工重新铺贴五、铺贴砖(石材)工程装修通病及防治存在问题:铺贴后材料有崩烂产生原因:成品保护不到位处理意见:返工重新铺贴五、铺贴砖(石材)工程装修通病及防治存在问题:铺贴大小头、用小条砖收口产生原因:未按图纸要求进行排版或净空尺寸偏差处理意见:拆除地面瓷砖重新按图排版或重新调整净空尺寸五、铺贴砖(石材)工程装修通病及防治存在问题:铺贴平整度明显不符合要求产生原因:工人铺贴水平差或瓷砖材料不合格处理意见:拆除瓷砖,重新铺贴或更换合格材料五、铺贴砖(
29、石材)工程装修通病及防治存在问题:地柜底部找平层低于铺贴面或未压光产生原因:技术交底不到位,工人意识淡薄处理意见:进行基底处理,重新压光五、铺贴砖(石材)工程装修通病及防治存在问题:踢脚线厚度不一致产生原因:土建墙体不平整,技术交底不到位处理意见:土建墙体修补至符合要求目录一、室内楼梯扶手工程装修通病及防治八、卫生间淋浴屏装修通病及防治九、水电安装工程装修通病及防治十、装修成品保护及文明施工通病防治五、铺贴砖(石材)工程装修通病及防治二、橱柜、浴室柜(含镜)装修通病及防治三、木地板装修通病及防治四、门工程装修通病及防治六、吊顶、隔墙工程装修通病及防治七、内墙面工程装修通病及防治六、吊顶、隔墙工
30、程装修评分要点(15分)材料 材质、规格不符合设计或合同要求的每处扣2分。工艺要求(8分)吊顶施工不按要求钻孔造成渗漏的每处扣1分;开灯位时切断主龙骨的每处扣1分;吊杆、龙骨及板材线等安装间距、连接、吊杆反支撑、固定方式不符合设计及规范要求的每处扣0.5分;预埋件、连接件位置、数量及连接方法不符合要求的每处扣0.5分;切断次龙骨每处扣0.5分;重型灯具及设备未单独安装吊杆而直接安装在龙骨上的每处扣0.3分;自攻螺丝距板边过近造成板边崩损的没处扣0.3分各部件及五金未做好防锈、防火、防腐处理每处扣0.3分;饰面板与主体结构未预留3mm防开裂处理缝的每处扣0.3分;未采用开孔器开灯位的每处扣0.3
31、分;窗帘盒未按设计要求固定的每处扣0.3分;观感质量(7分)吊顶及隔墙出现开裂、破损等情况的每处扣0.5分;板材安装不垂直、不平整、位置不正确的的每处扣0.3分;面板之间的缝隙不符合要求的的每处扣0.3分;隔墙安装完成后还晃动的每处扣0.3分;阴阳角不顺直、天花不平每处扣0.3分;所有开孔周边未按要求收口的每处扣0.3分;六、吊顶、隔墙工程装修通病及防治存在问题:龙骨为C50系列材料,尺寸规格不符合设计要求。产生原因:施工单位偷工减料。处理意见:按图纸要求更换成C60系列轻钢龙骨的合格材料。轻钢龙骨主要材料质量规格主骨:60*27*0.8付骨:60*27*0.5主吊:60*2.5*130主接:
32、60*0.8*115主挂:60*0.8付接:60*0.6*100水平件:60*0.5杉木方:20*30(4000-4200)拉爆螺丝:8*80(国标)顶爆螺丝:8*45以上规格均由集团采购部提供。六、吊顶、隔墙工程装修通病及防治存在问题:主龙骨间距安装不符合规范要求,缺少横撑龙骨。产生原因:施工单位未按要求施工,偷工减料。处理意见:增加主龙骨,主龙骨与墙体间距不大于300mm,主龙骨与主龙骨之间距离不大于1200mm,增加横撑龙骨。六、吊顶、隔墙工程装修通病及防治存在问题:吊顶及隔墙未做好防锈处理。产生原因:未做好技术交底,施工为求方便。处理意见:把返锈范围涂料及腻子层刮掉,重新做防锈处理,再
33、做腻子及涂料。六、吊顶、隔墙工程装修通病及防治存在问题:隔墙板材无防火标识、不符合图纸材料要求。产生原因:材料进场验收不到位,偷工减料。处理意见:拆除不合要求的板材,更换符合图纸设计要求的合格材料。六、吊顶、隔墙工程装修通病及防治存在问题:板材转角处未采取防开裂封板措施。产生原因:施工单位节省材料,工人图方便,未进行防开裂技术交底处理意见:拆除转角处硅酸钙板,采用“L”型封板。六、吊顶、隔墙工程装修通病及防治存在问题:石膏线与吊顶底板开裂。产生原因:石膏线与吊顶板材间未贴防纸带处理意见:石膏线与吊顶板材间贴防纸带六、吊顶、隔墙工程装修通病及防治存在问题:阴阳角不顺直、天花不平。产生原因:土建天
34、花不平整。处理意见:返工处理平整、顺直。目录一、室内楼梯扶手工程装修通病及防治八、卫生间淋浴屏装修通病及防治九、水电安装工程装修通病及防治十、装修成品保护及文明施工通病防治五、铺贴砖(石材)工程装修通病及防治二、橱柜、浴室柜(含镜)装修通病及防治三、木地板装修通病及防治四、门工程装修通病及防治六、吊顶、隔墙工程装修通病及防治七、内墙面工程装修通病及防治七、内墙面工程装修评分要点(10分)材料 内墙涂料、墙纸、墙布、墙纸胶未使用公司指定品牌或规格的每类扣2分;涂料(6分)墙面不按要求施工,偷工减料的扣1分;涂料有返潮、发霉的每处扣0.5分;腻子配合比不符合要求造成腻子松散、脱落的每处扣0.3分;
35、基底未处理、基层不干燥、基层在涂饰涂料前未涂刷抗碱封闭底漆每处扣0.3分;阴阳角不顺直的每处扣0.5分;石膏线安装不牢固、不顺直、无打磨、接口不顺畅、有裂缝、返锈、受潮、变色的每处扣0.5分;涂料和腻子有透底、泛碱、返锈、咬色、流坠、疙瘩、砂眼、刷纹、脱落等每处扣0.2分;裱糊(2分)裱糊有返潮、发霉的每处扣0.2分;墙面在刮腻子前未涂刷抗碱封闭底漆每处扣0.2分;基层处理不符合要求的每处扣0.2分;拼接不平直,拼接花纹图案不吻合,存在离缝、搭接的每处扣0.2分;粘贴不牢固,有漏贴、补贴、脱层、空鼓、翘边的每处扣0.2分;其它墙面装饰工程未按要求施工的每处扣0.2分。木装饰(2分)龙骨间距及固
36、定方式不符合设计要求的每处扣0.2分;材料未作防火防腐处理的,每处扣0.2分;饰面板不平整、有色差、裂痕、钉眼、翘曲、接缝不美观、木纹对接不符合要求的每处扣0.2分;阳角不顺直,边口压条不顺直、不平整,接缝不吻合,分缝不均匀,拼缝不整齐,开缝深浅不均匀的每处扣0.2分;面板嵌缝不密实、不平直,嵌填材料色泽不一致的每处扣0.2分;木饰线有开裂的每处扣0.2分;七、内墙面工程装修通病及防治存在问题:内墙涂料未使用公司指定品牌。产生原因:材料进场未进行验收,施工过程中无人监管。处理意见:清退不合格材料;材料进场时必须进行验收,未经过验收或验收不合格的材料禁止在工地上使用,已使用的要求整改。七、内墙面
37、工程装修通病及防治(新加)存在问题:天花不平。产生原因:土建板底不平,抹灰工人施工技术差,管理人员过程监管不到位,并且抹灰验收不严格。处理意见:若偏差轻微则用腻子进行修补,如若偏差严重需剔除腻子后用砂浆重新进行修补。七、内墙面工程装修通病及防治存在问题:阴阳角线不顺直。产生原因:抹灰工人施工技术差,管理人员过程监管不到位,并且抹灰验收不严格。处理意见:若偏差轻微则用腻子进行修补,如若偏差严重需剔除腻子后用砂浆重新进行修补。七、内墙面工程装修通病及防治存在问题:石膏线无打磨、接口不顺畅。产生原因:材料切割随意,工人施工随意、偷懒。处理意见:接口偏差轻微的进行打磨微调,如果偏差严重的需拆除重新安装
38、七、内墙面工程装修通病及防治存在问题:腻子起皮、脱落。产生原因:基底潮湿、腻子质量不合格。处理意见:铲除原有腻子,等基底干燥后重新刮腻子,腻子、胶调配质量合格。七、内墙面工程装修通病及防治(新加)存在问题:涂料和腻子返锈。产生原因:刮腻子前土建铁钉或装修自攻螺丝未做防锈处理。处理意见:铲除泛碱腻子,将返锈的涂料及腻子清除,将土建铁钉凿除后重新做防锈处理。七、内墙面工程装修通病及防治(新加)存在问题:内墙起疙瘩。产生原因:基底未处理,未打磨。处理意见:将基底疙瘩凿除,重新补腻子,然后进行打磨至平整,重新上油漆。七、内墙面工程装修通病及防治(新加)存在问题:起砂眼。产生原因:基底粗糙,腻子厚度不
39、足,或打磨后未补腻子。处理意见:将基底砂头清理,重新补腻子,然后进行打磨至平整,重新上油漆。七、内墙面工程装修通病及防治存在问题:裱糊花纹图案与图纸不吻合。产生原因:裱糊前未事先进行排版,随意使用边料。处理意见:重新裱糊,裱糊前必须进行排版,花纹吻合,可见部位必须使用整块的材料进行裁剪,不得使用边料。七、内墙面工程装修通病及防治(新加)存在问题:裱糊拼接处存在搭接离缝现象。产生原因:未严格按照现场尺寸裁剪,且胶水涂抹不均匀或胶水材料不合格。处理意见:根据实际尺寸裁剪后均匀涂抹上合格胶水。目录一、室内楼梯扶手工程装修通病及防治八、卫生间淋浴屏装修通病及防治九、水电安装工程装修通病及防治十、装修成
40、品保护及文明施工通病防治五、铺贴砖(石材)工程装修通病及防治二、橱柜、浴室柜(含镜)装修通病及防治三、木地板装修通病及防治四、门工程装修通病及防治六、吊顶、隔墙工程装修通病及防治七、内墙面工程装修通病及防治八、卫生间淋浴屏装修评分要点(5分)材料 材质、规格不符合设计或合同要求的每处扣1分。工艺要求(3分)未按要求施工(如使用冲击钻等)造成瓷片空鼓或破损的每处扣1分;淋浴屏漏装挡水胶条的每处扣0.2分;淋浴屏安装位置不正确、安装不牢固的每处扣0.2分。观感质量(2分)淋浴屏切口处未使用装饰配件收口的每处扣0.2分;淋浴屏开启及关闭不正常、有杂音的每处扣0.2分;淋浴屏未打胶、打胶不顺直、有脱落
41、现象的每处扣0.2分;各部件表面有毛刺、锈蚀、粘污、划痕、色泽不均匀的每处扣0.2分。八、卫生间淋浴屏装修通病及防治存在问题:挡水基安装高度不正确。产生原因:卫生间地面砖铺贴时干湿分区间隔未预留挡水基位置处理意见:重新铺贴或将挡水基基底加高八、卫生间淋浴屏装修通病及防治存在问题:淋浴屏及相关五金件安装不方正、不牢固。产生原因:墙面垂直度差或安装时未吊线处理意见:拆除重新安装八、卫生间淋浴屏装修通病及防治存在问题:淋浴屏表面有铝屑、毛刺、污迹、划痕。产生原因:加工不细致,成品保护不到位处理意见:修复或撤换八、卫生间淋浴屏装修通病及防治存在问题:淋浴屏关启不顺畅、不紧密。产生原因:轨道不平直、变形
42、或滚轮位置为调整处理意见:拆下后对轨道或滚轮予以调整八、卫生间淋浴屏装修通病及防治存在问题:淋浴屏周边打胶质量较差。产生原因:手工技术差,不细致处理意见:铲除重新打胶八、卫生间淋浴屏装修通病及防治八、卫生间淋浴屏装修通病及防治存在问题:安装淋浴屏使用冲击钻,造成墙面瓷片空鼓。产生原因:未进行技术交底,应采用玻璃钻。处理意见:拆除空鼓或破碎瓷砖,修补后采用玻璃钻重新安装。目录一、铺贴砖(石材)工程装修通病及防治二、室内楼梯扶手工程装修通病及防治三、卫生间淋浴屏装修通病及防治四、内墙面工程装修通病及防治五、橱柜、浴室柜(含镜)装修通病及防治六、门工程装修通病及防治七、竹、木地板装修通病及防治八、吊
43、顶、隔墙工程装修通病及防治九、水电安装工程装修通病及防治十、装修成品保护及文明施工通病防治九、水电安装工程装修评分要点(10分)材料材质、规格不符合设计或合同要求的每处扣1分。水(5分)未按要求施工(如使用冲击钻)造成瓷片空鼓或破损的每处扣1分;开槽或钻孔野蛮施工造成破坏的每处扣1分;洗手盆未按要求设置存水湾的每处扣0.4分;地漏安装超出排水槽范围的每处扣0.3分;座厕安装位置不符合设计要求的每处扣0.3分;花洒、龙头出水不正常、有滴漏现象的每处扣0.3分;洁具及地漏排水不顺畅的每处扣0.3分;地漏安装不按图施工、收口差、有锈渍、堵塞的每处扣0.3分;出屋面排气管的安装高度不符合要求的每处扣0
44、3分;厨房排水管安装过高(要求贴结构楼板安装)的每处扣0.3分;水管、龙头安装不牢固、位置不正确,有污渍、渗漏的每处扣0.2分;洗手盆,座厕釉面不光滑平整,有明显的波曲现象的每处扣0.2分;各部件周边打胶不顺直、有脱落现象的每处扣0.2分;各部件表面有毛刺、粘污、划痕、色泽不均匀的每处扣0.2分。暖通工程未按要求施工的每处扣0.2分。电(5分)未按要求施工(如使用冲击钻)造成瓷片空鼓或破损的每处扣1分;钻孔野蛮施工造成破坏的每处扣1分;吊顶内线路无穿管的,每处扣0.5分;穿线不分色,中间有接头的每处扣0.4分;配电箱、开关、线盒、插座面板、门铃、灯具安装位置不正确、安装不牢固、不平整、收口差
45、的每处扣0.2分;未按要求设置防水插座或开关的每处扣0.3分;配电箱内开关无标识或标识不清晰的每处扣0.2分;配电箱门开关不顺畅的每处扣0.2分;排气扇安装不牢固、不方正、收口不到位的每处扣0.2分。电箱、开关盒内电线预留长度不足的每处扣0.1分;九、水电安装工程装修通病及防治存在问题:地漏安装不按图施工、收口差。产生原因:排水管安装时没有按图纸要求定位、随意施工。处理意见:拆除地砖重新调整地漏排水管的位置,做好技术交底与隐蔽验收工作。九、水电安装工程装修通病及防治存在问题:水管或水龙头通水有渗漏。产生原因:安装不牢或漏设胶垫,或产品质量差,安装完成后未及时试水验收。处理意见:拆换重新安装并试
46、水验收。九、水电安装工程装修通病及防治存在问题:水电开关、插座等安装位置不正确。产生原因:线盒预埋定位时随意,未进行交底。处理意见:拆除重新调整位置。九、水电安装工程装修通病及防治存在问题:水电开关、插座面板等安装不牢固、收口粗糙。产生原因:线盒安装时未打灰饼,安装太深且抹灰时随意收口。处理意见:重新安装底盒,然后做好交底工作并加强过程检查验收。九、水电安装工程装修通病及防治存在问题:配电箱内开关无标识或标识不清晰。产生原因:现场未进行交底、未及时进行完工验收。处理意见:按照控制回路标识九、水电安装工程装修通病及防治存在问题:配电箱门开关不顺畅、有较大变形。产生原因:箱门变形、角螺栓未安装到位
47、处理意见:重新调整箱体并安装好螺栓。九、水电安装工程装修通病及防治存在问题:电线截面平方不符合设计要求。产生原因:工人未看清图纸要求或施工单位偷工减料。处理意见:按设计要求重新穿线,并做好交底与过程检查。九、水电安装工程装修通病及防治存在问题:暗敷线未穿线管或线管材质不符合要求。产生原因:砌体施工时未预埋线管,工人施工时图省事,现场未进行验收。处理意见:拆除重新预埋线管后再穿线连接,加强过程检查与验收。九、水电安装工程装修通病及防治存在问题:废污管道未按要求设置存水弯。产生原因:未看清图纸要求,偷工减料,施工随意,管理不到位,未检查验收。处理意见:拆除,重新安装存水弯,加强交底与过程验收。九
48、水电安装工程装修通病及防治存在问题:吊顶内用PVC管代替镀锌钢管,不符合图纸要求。产生原因:现场交底不到位,施工单位偷工减料。处理意见:拆除PVC管,更换成镀锌钢管,加强交底与隐蔽验收。九、水电安装工程装修通病及防治存在问题:后敷设水电管线破坏厨卫间防水层,造成渗漏隐患。产生原因:现场工序颠倒,交底不到位,工人施工随意,管理不到位。处理意见:重新安装好管线,清理好基面批好防水砂浆重新补做防水层。加强管理避免工序颠倒。九、水电安装工程装修通病及防治存在问题:洗手盆下部未按要求设置存水弯。产生原因:工人不清楚图纸与规范要求,偷工减料,施工随意未进行交底与验收工作。处理意见:拆除塑料软管,安装配套
49、的存水弯,加强过程验收。九、水电安装工程装修通病及防治存在问题:座厕安装位置明显不符合设计要求。产生原因:坐便排污管道安装位置不合要求,现场管理不到位。处理意见:拆除重新安装。加强交底与验收。九、水电安装工程装修通病及防治存在问题:座厕通水有渗漏现象。产生原因:底部安装打胶不密实,未进行试水验收。处理意见:重新安装打胶、试水。目录一、铺贴砖(石材)工程装修通病及防治二、室内楼梯扶手工程装修通病及防治三、卫生间淋浴屏装修通病及防治四、内墙面工程装修通病及防治五、橱柜、浴室柜(含镜)装修通病及防治六、门工程装修通病及防治七、竹、木地板装修通病及防治八、吊顶、隔墙工程装修通病及防治九、水电安装工程装
50、修通病及防治十、装修成品保护及文明施工通病防治十、装修成品保护及文明施工评分要点(40分)装修(10分)各分项未做到工完场清,未做好成品保护,工序不当造成损坏污染的,每处扣1分。家居(10分)石材(10分)市政(10分)十、装修成品保护及文明施工通病防治存在问题:木地板被刮花。产生原因:交叉施工,未进行成品保护,工人成品保护意识不强处理意见:更换损毁严重的,加强工人成品保护意识十、装修成品保护及文明施工通病防治存在问题:木地板被水浸泡产生原因:1.下雨,未关门窗;2.窗扇未安装;3.卫生间试水,管道堵塞处理意见:1.及时关门窗;2.门窗扇安装完毕,卫生间试水完成,才能安装木地板。更换木地板,加
