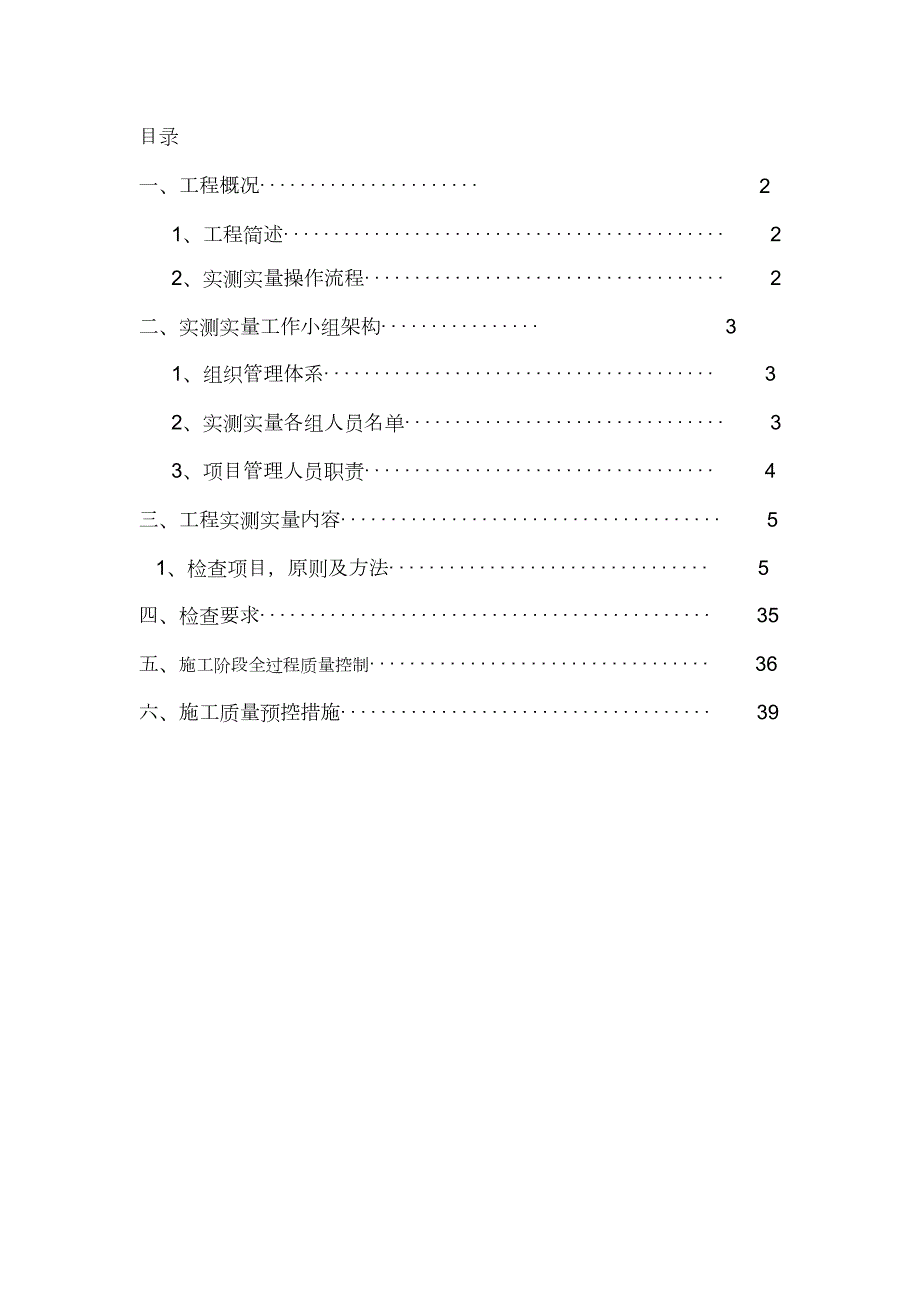

1、 目录一、工程概况21、工程简述 22、实测实量操作流程 2二、实测实量工作小组架构 31、组织管理体系 32、实测实量各组人员名单 33、项目管理人员职责 4三、工程实测实量内容 51、检查项目,原则及方法 5四、检查要求 35五、施工阶段全过程质量控制 36六、施工质量预控措施 39 一、工程概况1.工程简述:本工程位于宁波市 -,本工程共有 -联体排屋组成;均为砼框架结构,总建筑面积约 -万平方米。2、实测实量操作流程2.1、组建实测实量小组2.1.1、指定小组人员2.1.2、测量工具的配备2.2、实测前准备:2.2.1、组织学习实测实量操作指引掌握实测的方法规则。2.2.2、项目部向各

2、班组进行交底,实测实量的方法、规则及意义。2.2.3、测量人员对项目进行查阅,带足项目资料,记录表、预测图纸;2.2.4、检查丈量仪器有无差错,是否进行了检验;2.3、实测,2.3.1、实测时,把每层每户的混凝土结构工程、砌筑工程、抹灰工程、水电安装工程的偏差进行测量,2.3.2、把测量数据,及时的纪录在准备好的测量表上,或表在图纸的相应位置上;记录要字迹清晰明了,2.3.3、当一栋测量完成后,整理测量资料:计算各分项工程的合格率;2.3.4、建立分户、分层实测档案,汇总成册。 2.4、改进、提高2.4.1、从测量结果中分析薄弱环节;2.4.2、制定改进方案;2.4.3、落实改进方案到各班组;

3、定期、定点、定项地进行单点改进。2.4.4、改进后进行复查、总结。二、实测实量工作小组架构1、组织管理体系组长:2.实测实量小组人员名单序号姓名拟在本工作组职责一、实测实量主要负责1包正辉现场项目负责人组长23456技术员质检员质检员质检员质检员副组长组员组员组员组员 3、项目管理人员职责组长,(现场项目负责人)1)、全面负责实测实量工作的管理,为实测实量工作第一负责人。2)、策划,编制、落实实测实量检查专项方案。3)、组建实测实量工作组,明确岗位职责并进行考核。4)、对实测实量的人员、仪器进行合理安排,加强对实测实量工作的控制,定期召开实测实量工作组会议,保证实测实量工作的有序进行。5)、带

4、领各组成员努力实现项目部对实测实量的目标。6)、执行实测实量的相关标准、规范,定期进行记录检查,并采取纠正和预防措施,实施持续改进。副组长(技术员)岗位职责1)、协助组长,副组长建立健全实测实量管理的各项制度和措施,确保实测实量的顺利进行。2)、按照实测实量的主要职能分工,协调、配合。3)、参与实测实量检查专项方案的编制工作,落实本方案,确保实测实量工作目标的实现。4)、增强实测实量的检测力度,检查各项实测实量工作进行情况。5)、负责实测实量的管理工作,组织自查、自评。6)、协同组长开展各项工作,管理好实测实量成员。 组员(质检员)岗位职责1)、认真细阅有关图纸,参加设计图纸交底,了解设计意图

5、掌握集团关于实测实量的技术规范、质量评定标准。2)、根据工程特点排列出重点关键部位质量监控点。3)、督促、实施质量技术措施,做好工程质量的检查和评定工作。4)、深入现场操作点,严格操作过程的质量监控,及时向作业人员反馈操作质量评定信息并做好记录。5)、对检验出的不合格的分项工程部位如实及时的填写。6)、负责对工程实际存在的或潜在的不合格因素进行调查分析。7)、依据实测实量控制措施,加强施工全过程的动态质量监控。8)、各阶段与实测实量小组成员一起做好实测实量的工作, 做好各项记录。9)、及时向上级报告各分部分项的实测实量结果,确保实测实量资料的完整、准确。三、工程实测实量内容 :3.检查项目:

6、3.1.截面尺寸偏差(砼结构)3.1.1.合格标准:截面尺寸偏差 5,8mm3.1.2.测量方法和数据记录(1)以钢卷尺测量同一面墙 /柱截面尺寸,精确至毫米。(2)同一墙/柱面作为 1个实测区,累计实测实量 20个实测区。每个实测区从地面向上 300MM和 1500MM各测量截面尺寸 1次, 选取其中与设计尺寸偏差最大的数,作为判断该实测指标合格率的 1个计算点。3.1.3.示例墙或柱尺第二1200300第一尺地面墙柱截面尺寸测量示意3.2.表面平整度(砼结构)3.2.1.合格标准: 0,8mm3.2.2.测量方法和数据记录:(1)剪力墙 /暗柱:选取长边墙,任选长边墙两面中的一面作为个实测

7、区。累计实测实量 20个实测区。1(2)当所选墙长度小于 3米时,同一面墙 4个角(顶部及根部)中取左上及右下 2个角。按 45度角斜放靠尺,累计测 2次表面平整度。跨洞口部位必测。这 2个实测值分别作为该指标合格率的 2个计算点。(3)当所选墙长度大于 3米时,除按 45度角斜放靠尺测量两次表面平整度外,还需在墙长度中间水平放靠尺测量 1次表面平整度。 跨洞口部位必测。这 3个实测值分别作为判断该指标合格率的3个计算点。(4 )砼柱:可以不测表面平整度。3.2.3.示例:墙第一尺第二尺墙长小于 3米时,此尺取消第三尺地面3.3.垂直度(砼结构)平整度测量示意3.3.1.合格标准: 0,8mm

8、3.3.2.测量方法和数据记录:(1)剪力墙:任取长边墙的一面作为 1个实测区。累计实测实量 20个实测区。(2)当墙长度小于 3米时,同一面墙距两端头竖向阴阳角约 30CM位置,分别按以下原则实测 2次:一是靠尺顶端接触到上部砼顶板位置时测 1次垂直度,二是靠尺底端接触到下部地面位置时测 1次垂直度。砼墙体洞口一侧为垂直度必测部位。这 2个实测值分别作为判断该实测指标合格率的 2个计算点。(3)当墙长度大于 3米时,同一面墙距两端头竖向阴阳角约 30CM 和墙中间位置,分别按以下原则实测 3次:一是靠尺顶端接触到上部砼顶板位置时测 1次垂直度,二是靠尺底端接触到下部地面位置时测 1次垂直度,

9、三是在墙长度中间位置靠尺基本在高度方向居中时测 1次垂直度。砼墙体洞口一侧为垂直度必测部位。这 3个实测值分别作为判断该实测指标合格率的 3个计算点。(4 )砼柱:任选砼柱四面中的两面,分别将靠尺顶端接触到上部砼顶板和下部地面位置时各测 1次垂直度。这 2个实测值分别作为判断该实测指标合格率的 2个计算点。3.3.3.示例:墙柱第三尺第一尺墙长小于 3米时,此尺取消第二尺第二尺第一尺地面地面墙垂直度测量示意柱垂直度测量示意3.4.顶板水平度极差(砼结构)3.4.1.合格标准: 0,15mm3.4.2.测量方法和数据记录: (1)同一功能房间砼顶板作为 1个实测区,累计实测实量 8个实测区。(2

10、 )使用激光扫平仪,在实测板跨内打出一条水平基准线。同一实测区距顶板天花线约 50CM处位置选取 4个角点,以及板跨几何中心位(若板单侧跨度较大可在中心部位增加 1个测点),分别测量砼顶板与水平基准线之间的 5个垂直距离。以最低点为基准点,计算另外四点与最低点之间的偏差。偏差值15mm时实测点合格;最大偏差值 20mm时,5个偏差值(基准点偏差值以 0计)的实际值作为判断该实测指标合格率的 5个计算点。最大偏差值 20mm时,5个偏差值均按最大偏差值计,作为判断该实测指标合格率的 5个计算点。(3)所选 2套房中顶板水平度极差的实测区不满足 8个时,需增加实测套房数。第一点第二点3.4.3.示

11、例:第五点房间第四点第三点3.5.楼板厚度偏差(砼结构)顶板水平度测量示意3.5.1.合格标准: 5,8mm3.5.2.测量方法和数据记录 (1)同一跨板作为 1个实测区,累计实测实量 10个实测区。每个实测区取 1个样本点,取点位置为该板跨中 13区域。(2 )测量所抽查跨的楼板厚度,当采用非破损法测量时将测厚仪发射探头与接收探头分别置于被测楼板的上下两侧,仪器上显示的值即为两探头之间的距离,移动接收探头,当仪器显示为最小值时,即为楼板的厚度;当采用破损法测量时,可用电钻在板中钻孔(需特别注意避开预埋电线管等),以卷尺测量孔眼厚度。 1个实测值作为判断该实测指标合格率的 1个计算点。(3)所

12、选 2套房中楼板厚度偏差的实测区不满足 10个时,需增加实测套房数。3.5.3.示例:检测点楼板厚度测量示意 4.砌筑工程4.1.表面平整度(砌筑工程)4.1.1.合格标准: 0,8mm4.1.2.测量方法和数据记录:(1)每一面墙都可以作为 1个实测区,优先选用有门窗、过道洞口的墙面。测量部位选择正手墙面。累计实测实量 10个实测区。(2)当墙面长度小于 3米,各墙面顶部和根部 4个角中,取左上及右下 2个角。按 45度角斜放靠尺分别测量 2次,其实测值作为判断该实测指标合格率的 2个计算点。(3)当墙面长度大于 3米时,还需在墙长度中间位置增加 1次水平测量,3次测量值均作为判断该实测指标

13、合格率的 3个计算点。(4)墙面有门窗、过道洞口的,在各洞口 45度斜交测一次,作为新增实测指标合格率的 1个计算点。(5)所选 2套房中墙面表面平整度的实测区不满足 10个时,需增加实测套房数。4.1.3.示例:墙第一尺斜顶砖范围第二尺墙长小于 3米时,此尺取消地面或第四尺第四尺第三尺下坎范围4.2.垂直度(砌筑工程)平整度测量示意(注:第四尺仅用于有门洞墙体)4.2.1.合格标准: 0,5mm4.2.2.测量方法和数据记录: (1)每一面墙都可以作为 1个实测区,优先选用有门窗、过道洞口的墙面。测量部位选择正手墙面。累计实测实量 10个实测区。(2 )实测值主要反映砌体墙体垂直度,应避开墙

14、顶梁、墙底灰砂砖或砼反坎、墙体斜顶砖,消除其测量值的影响,如两米靠尺过高不易定位,可采用 1米靠尺。(3)当墙长度小于 3米时,同一面墙距两侧阴阳角约 30CM位置,分别按以下原则实测 2次:一是靠尺顶端接触到上部砌体位置时测 1次垂直度,二是靠尺底端距离下部地面位置约 30CM时测 1次垂直度。墙体洞口一侧为垂直度必测部位。这 2个实测值分别作为判断该实测指标合格率的 2个计算点。(4)当墙长度大于 3米时,同一面墙距两端头竖向阴阳角约 30CM和墙体中间位置,分别按以下原则实测 3次:一是靠尺顶端接触到上部砌体位置时测 1次垂直度,二是靠尺底端距离下部地面位置约 30CM时测 1次垂直度,

15、三是在墙长度中间位置靠尺基本在高度方向居中时测 1次垂直度。这 3个测量值分别作为判断该实测指标合格率的 3个计算点。(5)所选 2套房中墙面垂直度的实测区不满足 10个时,需增加实测套房数。4.2.3.示例:墙斜顶砖范围第二尺第三尺第一尺 4.3.外门窗洞口尺寸偏差(砌筑工程)4.3.1.合格标准: 5,5mm4.3.2.测量方法和数据记录:(1 )对于平外墙面的门窗洞口:同一外门或外窗洞口均可作为1个实测区,累计实测实量 10个实测区。测量时不包括抹灰收口厚度,以砌体边对边,各测量 2次门洞口宽度及高度净尺寸(对于落地外门窗,在未做水泥砂浆地面时,高度可不测),取高度或宽度的 2个实测值与

16、设计值间的偏差最大值,作为判断高度或宽度实测指标合格率的 1个计算点。(2)所选 2套房中的外门窗洞口尺寸偏差的实测区不满足 10个时,需增加实测套房数。4.3.3.示例:砌体墙砌体墙第一尺 4.4.重要预制或现浇构件(砌筑工程)4.4.1.合格标准:(1 )门窗框预制块:采用预制混凝土块、实心砖;空心砖墙体则在门窗洞边 200mm内的孔洞须用细石混凝土填实;预制块或实心砖的宽度同墙厚;长度不小于 200mm;高度应与砌块同高或砌块高度的 1/2且不小于 100mm;最上部(或最下部)的混凝土块中心距洞口上下边的距离为 150200mm,其余部位隔砖安装,且对称分布。(2)现浇窗台板:宽同墙厚

17、高度 120mm,每边入墙内 400mm(不足 400mm通长设置);(3)洞口(大于 600MM)的过梁:同墙宽,入墙不少于 250mm。4.4.2.测量方法和数据记录:(1)实测区与合格率计算点:户内每一面砌体墙作为 1个实测区, 累计实测实量 30个实测区。所选 2套房中实测区不满足 30个时,需增加实测套房数。每 1个实测区取 5个实测点,分别检查门窗框预制块、空调孔预制块、现浇砼窗台板、洞口预制过梁、现浇构造柱 5项内容是否符合合格标准。(2 )测量方法:采用目测、尺量、放滚珠方法。(3)数据记录:同一实测区内,只要有 3个实测点有一个不符合合格标准,则该实测区不合格;反之,则合格

18、不合格实测区计算点均按“ 1”记录,合格实测区计算点均按“ 0”记录。(4)4.4.3.4.4.4.砌筑工序(砌筑工程)4.4.5.合格标准:(1 )无断砖、通缝、瞎缝;(2)墙顶空隙的补砌挤紧或灌缝间隔不少于 7天;(3)不同基体(含各类线槽)镀锌钢丝网(规格为 10100.7mm)或耐碱玻纤网(需放置与两层抹灰之间),基体搭接不小于100MM;挂网前墙体高低差部分采用水泥砂浆填补。(4 )砌体墙灰缝须双面勾缝。4.4.6.测量方法和数据记录:(1)实测区与合格率计算点:户内每一面砌体墙作为 1个实测区,累计实测实量 20个实测区。所选 2套房中砌筑节点的实测区不满足 20个时,需增加实测

19、套房数。同一实测区,分别检查合格 标准中的 4个实测点是否符合合格标准;一个实测区有 4个实测点。一个实测区作为该指标合格率的 1个计算点。(2 )测量方法:采用目测、尺量、钉钉等方法;对于瞎缝,则每一个测区不同基体材料交接处的水平或竖向灰缝随机选取如有两点或三点用铁锤和水泥钉钉穿,则该测项不合格。3点,(3)数据记录:同一实测区内,只要有 4个实测点有一个不符合合格标准,则该实测区不合格;反之,则合格。不合格实测区计算点均按“ 1”记录,合格实测区计算点均按“ 0”记录。5.设备安装5.1.1.合格标准: 0,15mm5.1.2.测量方法和数据记录:(1 )每一个座便预留排水管孔作为一个实测

20、区,累计实测实量实测区。所选 2套房实测区不满足 6个时,需增加实测套房数。(2 )本指标在墙面打灰饼或抹灰完成或装饰面完成阶段,且管孔填嵌固定后测量。6个(3 )实测前,通过图纸确定座便器预留排水管孔距,并将其管孔中心距换算为管外壁距距墙体装修完成面距离。如墙体装修面还未完成,现场测量值要减去 2cm(墙面瓷砖铺贴预留厚度),以此作为偏差计算的数值进行合格性判断。(4)每 1个座便器预留排水管孔距的实测值与设计值之间的偏差值,作为判断该实测指标合格率的 1个计算点。5.1.3.示例:墙体(灰饼面、抹灰面或装饰完成面)预留排水管 5.2.同一室内底盒标高差(设备安装)5.2.1.合格标准: 0

21、10mm5.2.2.测量方法和数据记录:(1 )本指标原则上在抹灰阶段或底盒标高调整并固定完成测量。(2)每一个功能房间作为 1个实测区,累计实测实量 6个实测区。(3 )在所选套房的某一功能房间内,使用激光扫平仪在墙面打出一条水平线。以该为基准,用钢卷尺测量该房间内同一标高各电气底盒上口内壁至水平基准线的距离。选取其与水平基准线之间实测值的极差,作为判断该实测指标合格率的 1个计算点。(4)所选 2套房中同一室内底盒标高差的实测区不满足 6个时,需增加实测套房数。5.2.3.示例:水平线第一尺底盒第二尺第三尺第尺 6. 6.4抹灰工程6.1.墙体表面平整度(抹灰工程)6.1.1.合格标准:

22、 0,4mm6.1.2.测量方法和数据记录:(1)实测区与合格率计算点:每一面墙作为 1个实测区,累计 15个实测区。所选 2套房实测区不满足 15个时,需增加实测套房数。每一测尺的实测值作为一个合格计算点。(2 )测量方法:同一实测区内当墙面长度小于 3米,在同一墙面顶部和根部 4个角中,选取左上、右下 2个角按 45度角斜放靠尺分别测量 1次,在距离地面 20CM左右的位置水平测 1次;当墙面长度大于 3米,在同一墙面 4个角任选两个方向各测量1次,在墙长度中间位置增加 1次水平测量,在距离地面 20CM左右的位置水平测 1次;所选实测区墙面优先考虑有门窗、过道洞口的,在各洞口度斜测一次;

23、45以上各实测值作为合格率 1个计算点。(3 )数据记录:同一实测区,一个实测值作为一个合格率计算点。 6.1.3.示例:墙第一尺第四尺墙长小于 3米时,此尺取消第五尺第三尺第二尺地面距地面约 20位置平整度测量示意(注:第五尺仅用于有门洞墙体)6.2.墙面垂直度(抹灰工程)6.2.1.合格标准: 0,4mm6.2.2.测量方法和数据记录:(1)实测区与合格率计算点:每一面墙作为 1个实测区,累计 15个实测区;所选 2套房实测区不满足 15个时,需增加实测套房数;每一测尺的实测值作为一个合格计算点。(2 )测量方法:同一实测区内当墙长度小于 3米时,同一面墙距两端头竖向阴阳角约 30CM位置

24、分别按以下原则实测 2次:一是靠尺顶端接触到上部砼顶板位置时测 1次垂直度,二是靠尺底端接触到下部地面位置时测 1次垂直度;当墙长度大于 3米时,同一面墙距两端头竖向阴阳角约 30CM和墙体中间位置,分别按以下原则实测 3次:一是靠尺顶端接触到上部砼顶板位置时测 1次垂直度,二是靠尺底端接触到下 部地面位置时测 1次垂直度,三是在墙长度中间位置靠尺基本在高度方向居中时测 1次垂直度。(3 )数据记录:同一实测区,一个实测值作为一个合格率计算点;6.2.3.示例:墙第三尺第二尺墙长小于 3米时,此尺取消第一尺地面墙垂直度测量示意6.3.室内净高偏差(抹灰工程)6.3.1.合格标准: 20,20

25、mm6.3.2.测量方法和数据记录:(1)实测区:每一个功能房间作为 1个实测区,累计实测实量 8个实测区。所选 2套房中实测区不满足 8个时,需增加实测套房数。(2 )测量方法:实测前,所选套房必须完成地面找平层施工。同时还需了解所选套房的各房间结构楼板的设计厚度和建筑构造做法厚度等。 各房间地面的 4个角部区域,距地脚边线 50CM附近各选取 1点(避开吊顶位),在地面几何中心位选取 1点,测量出找平层地面与天花顶板间的 5个垂直距离,即当前施工阶段 5个室内净高实测值。(3)合格率计算点:用图纸设计层高值减去结构楼板和地面找平层施工设计厚度值,作为判断该房间当前施工阶段设计理论室内净高值

26、当实测值与设计值最大偏差值在【 -30,30】mm之间时,5个偏差值的实际值作为判断该实测指标合格率的 5个计算点。当实测值与设计值最大偏差值 30mm -30mm或 时,5个偏差值均按最大偏差值计,作为判断该实测指标合格率的5个计算点。6.3.3.示例:第一点第二点第五点房间第四点第三点室内净高测量示意6.4.顶板水平度极差(抹灰工程)6.4.1.合格标准: 10mm 6.4.2.测量方法和数据记录:(1)实测区:已完成腻子的同一功能房间内顶板作为 1个实测区,累计实测实量 8个实测区。所选 2套房的实测区不满足 8个时,需增加实测套房数。(2 )测量方法:同一实测区内同一功能房间内顶板已

27、完成腻子施工;使用激光扫平仪,在实测板跨内打出一条水平基准线。同一实测区距顶板天花线 50CM处位置选取 4个角点,以及板跨几何中心位(若板单侧跨度较大可在中心部位增加 1个测点),分别测量砼顶板与水平基准线之间的 5个垂直距离。(3 )合格率计算点:以垂直距离的最低点为基准点,计算另外四点与最低点之间的偏差,最大偏差值 15mm时,5个偏差值(基准点偏差值以 0计)的实际值作为判断该实测指标合格率的 5个计算点。最大偏差值 15mm时,5个偏差值均按最大偏差值计,作为判断该实测指标合格率的 5个计算点。6.4.3.示例第一点第二点第五点房间第四点第三点 6.5.阴阳角方正(抹灰工程)6.5.

28、1.合格标准: 4mm6.5.2.测量方法和数据记录:(1)每面墙的任意一个阴角或阳角均可以作为 1个实测区,累计实测实量 15个实测区。所选 2套房的实测区不满足 15个时,需增加实测套房数。(2)选取对观感影响较大的阴阳角,同一个部位,从地面向上 300MM和 1500MM位置分别测量 1次。2次实测值作为判断该实测指标合格率的 2个计算点。6.5.3.示例第二 6.6.房间开间 /进深偏差(抹灰工程)6.6.1.测量方法和数据记录:(1)每一个功能房间的开间和进深分别各作为 1个实测区,累计实测实量 6个功能房间的 12个实测区。(2 )同一实测区内按开间(进深)方向测量墙体两端的距离,

29、各得到两个实测值,比较两个实测值与图纸设计尺寸,找出偏差的最大值,其小于等于 10MM时合格;大于 10MM时不合格。(3)所选 2套房中的所有房间的开间 /进深的实测区分别不满足 6个时,需增加实测套房数。6.6.2.示例进深第一尺开间开间 6.6.3.合格标准: 0,10mm6.6.4.测量方法和数据记录:(1)距墙体 3060CM范围内弹出方正度控制线,并做明显标识和保护。(2)同一面墙作为 1个实测区,累计实测实量 10个实测区。(3)在同一测区内,实测前需用 5米卷尺或激光扫平仪对弹出的两条方正度控制线,以短边墙为基准进行校核,无误后采用激光扫平仪打出十字线或吊线方式,沿长边墙方向分

30、别测量3个位置(两端和中间)与控制线之间的距离(如果现场找不到控制线,可以一面带窗墙面为基准,用仪器引出两条辅助方正控制线)。选取 3个实测值之间的极差,作为判断该实测指标合格率的 1个计算点。(4)所选 2套房中方正度极差的实测区不满足 10个时,需增加实测套房数。6.6.5.示例:墙体 6.7.地面表面平整度(抹灰工程)6.7.1.合格标准:(1)毛坯房交付地面或龙骨地板基层表面平整度 4mm;(2)面层为瓷砖或石材的地面基层表面平整度 4mm;(3)装修房地板交付面表面平整度 3mm。6.7.2.测量工具: 2米靠尺、楔形塞尺6.7.3.测量方法和数据记录:(1)每一个功能房间地面都可以

31、作为 1个实测区,累计实测实量 6个实测区。(2)任选同一功能房间地面的 2个对角区域,按与墙面夹角 45度平放靠尺测量 2次,加上房间中部区域测量一次,共测量 3次。客餐厅或较大房间地面的中部区域需加测 1次。(3)同一功能房间内的 3或 4个地面平整度实测值,作为判断该实 测指标合格率的 3或 4个计算点。(4)所选 2套房地面表面平整度的不满足 6个实测区时,需增加实测套房数。6.7.4.示例:第一尺第二尺第三尺在次卧、书房等小房间第二、三尺可仅测一尺第四尺地面平整度测量示意6.8.地面水平度极差(抹灰工程)6.8.1.合格标准: 0,10mm6.8.2.测量方法和数据记录:(1)每一个

32、功能房间地面都可以作为 1个实测区,累计实测实量 8个实测区。(2 )使用激光扫平仪,在实测板跨内打出一条水平基准线。同一实测区地面的 4个角部区域,距地脚边线 50CM以内各选取 1点,在地面几何中心位选取 1点,分别测量找平层地面与水平基准线之间的 5个垂直距离。以最低点为基准点,计算另外四点与 最低点之间的偏差。偏差值 10mm时,该实测点合格;最大偏差值 15mm时,5个偏差值(基准点偏差值以 0计)的实际值作为判断该实测指标合格率的 5个计算点。最大偏差值 15mm时,5个偏差值均按最大偏差值计,作为判断该实测指标合格率的 5个计算点。(3)所选 2套房中地面水平度极差不满足 8个实

33、测区时,需增加实测套房数。6.8.3.示例:第一点第二点第五点房间第四点第三点地面水平度测量示意6.9.户内门洞尺寸偏差(抹灰工程)6.9.1.合格标准:高度偏差 10,10mm;宽度偏差 10,10mm6.9.2.测量方法和数据记录:(1)每一个户内门洞都作为 1个实测区,累计 10个实测区。(2 )实测前需了解所选套房各户内门洞口尺寸。实测前户内门洞口 侧面需完成抹灰收口和地面找平层施工,以确保实测值的准确性。(3 )实测最好在施工完地面找平层后,同一个户内门洞口尺寸沿宽度、高度各测 2次。若地面找平层未做,就只能检测户内门洞口宽度 2次。高度 2个测量值与设计值之间偏差的最大值,作为高度

34、偏差的 1个实测值;宽度的 2个测量值与设计值之间偏差的最大值,作为宽度偏差的 1个实测值;墙厚则左、右、顶边各测量一次, 3个测量值与设计值之间偏差的最大值,作为墙厚偏差的 1个实测值。每一个实测值作为判断该实测指标合格率的 1个计算点,一个测区有三个实测值,一个实测点作为一个合格率计算点。(4)所选 2套房中户内门洞尺寸偏差的实测区不满足 10个时,需增加墙体墙体第二尺第一尺第一尺第三尺第二尺第一尺第二尺门窗洞口测量示意(高、宽、墙厚) 6.10.外墙窗内侧墙体厚度极差(抹灰工程)6.10.1.指标说明:反映外墙窗内侧墙体厚度偏差程度,避免大小头现象,影响交付观感,同时提高收口面瓷砖集中加

35、工的效率。6.10.2.合格标准: 0,4mm6.10.3.测量工具: 5米钢卷尺6.10.4.测量方法和数据记录:(1)任一樘外门窗都作为一个实测区。累计 20个实测区,其中卫生间、厨房等四边瓷砖收口外窗实测区为 10个;所选 2套房实测区不满足 20个时,需增加实测套房数。(2 )实测时,外墙窗框等测量部位需完成抹灰或装饰收口。(3)外墙平窗框内侧墙体,在窗框侧面中部各测量 2次墙体厚度和沿着竖向窗框尽量在顶端位置测量 1次墙体厚度。这 3次实测值之间极差值作为判断该实测指标合格率的 1个计算点。(4 )外墙凸窗框内侧墙体,沿着与内墙面垂直方向,分别测量凸窗台面两端头部位窗框与内墙抹灰完成

36、面之间的距离。 2个实测值之间极差值作为判断该实测指标合格率的 1个计算点。6.10.5.示例:第二尺室外第一尺第三尺室内凸窗台板室内第一尺第二尺室外内门洞 /平窗内侧墙体厚度测量示意凸窗内侧墙体厚度测量示意 6.11.裂缝/空鼓(抹灰工程)6.11.1.合格标准:户内墙体完成抹灰后,墙面无裂缝、空鼓6.11.2.测量方法和数据记录:(1)实测区与合格率计算点:所选户型内每一自然间作为 1个实测区。每一自然间内所有墙体全检。 1个实测区取 1个实测值。 1个实测值作为 1个合格率计算点。所选 2套房累计 15个实测区,不满足 15个时,需增加实测套房数。(2 )测量方法:同一实测区通过目测检查

37、所有墙体抹灰层裂缝,通过空鼓锤敲击检查所有墙体抹灰层空鼓。(3)数据记录:同一实测区任何一面墙发现 1条裂缝或 1处空鼓,该实测点不合格。如无任何裂缝或空鼓,则该实测点为合格。不合格点均按“ 1”记录,合格点均按“ 0”记录。7.防水工程7.1.卫生间涂膜厚度(防水工程)7.1.1.合格标准:卫生间地面、墙面(非附加层部分)防水涂膜成膜良好,无分层。涂膜防水层平均厚度应符合设计,最小厚度大于设计厚度。7.1.2.测量方法和数据记录:(1)实测区与合格率计算点:每 1个卫生间为 1个实测区 ,累计 6 个测区,不足 6个时,需增加实测套房数。每个实测区取 1个实测值。每个实测值作为 1个计数点

38、2 )测量方法:涂膜施工阶段,同一实测区,在非附加层范围内,选择 1个疑似厚度最薄部位,采用针测法或割取 2020mm实样,目测涂膜成膜与分层,用卡尺测量厚度;保护层完工阶段,同一实测区,在非附加层范围内,随机选取一点(不同测区选取不同位置,如地面、浴室墙面不同高位等),剥离防水保护层,采用针测法或割取 2020mm实样,目测防水涂膜成膜与分层,用卡尺测量厚度;如装饰面已完,则通过闭水检验,不实测此指标。(3 )数据记录:当一个测区防水涂膜切片发现无成膜或分层现象,实测值不合格;切片厚度小于设计厚度的 80时,实测值不合格;既无分层且厚度符合要求时,按合格计;不合格点按“ 1”记录,合格点

39、按“ 0”记录。7.2.防水反坎(防水工程)7.2.1.合格标准:(1 )空调板、雨蓬板、凸窗上部、卫生间和厨房周边后砌墙根部等部位须设置砼反坎;厚度同墙厚,高度不小于 200mm;(2 )沉箱式卫生间烟道和管井根部设置两道反坎,底部反坎宽200MM,高与装饰面层基层平,上部反坎宽不小于50MM,高出 装饰完成面不小于 100MM;(3 )非沉箱式卫生间烟道和管井根部设置一道砼反坎,宽不小于50mm,高出楼地面完成面不小于 100mm;(4 )如砼反坎未与主体结构砼一起浇注,则底部须凿毛。7.2.2.测量方法和数据记录:(1 )实测区与合格率计算点:所选户型内各应设反坎部位分别为个实测区,如卫生间、厨房间、空调板或飘板等。每一个实测1区取 1个实测值,每 1个实测值合格率的 1个计算点。所选 2套房中实测点不满足 10个时,需增加实测套房数。(2 )测量方法:目测各实测区是否按要求设置防水反坎,采用卷尺测量有关反坎的尺寸是否符合要求。(3)数据记录:当实测区未设防水反坎,或防水反坎尺寸不符合合格标准时,该实
