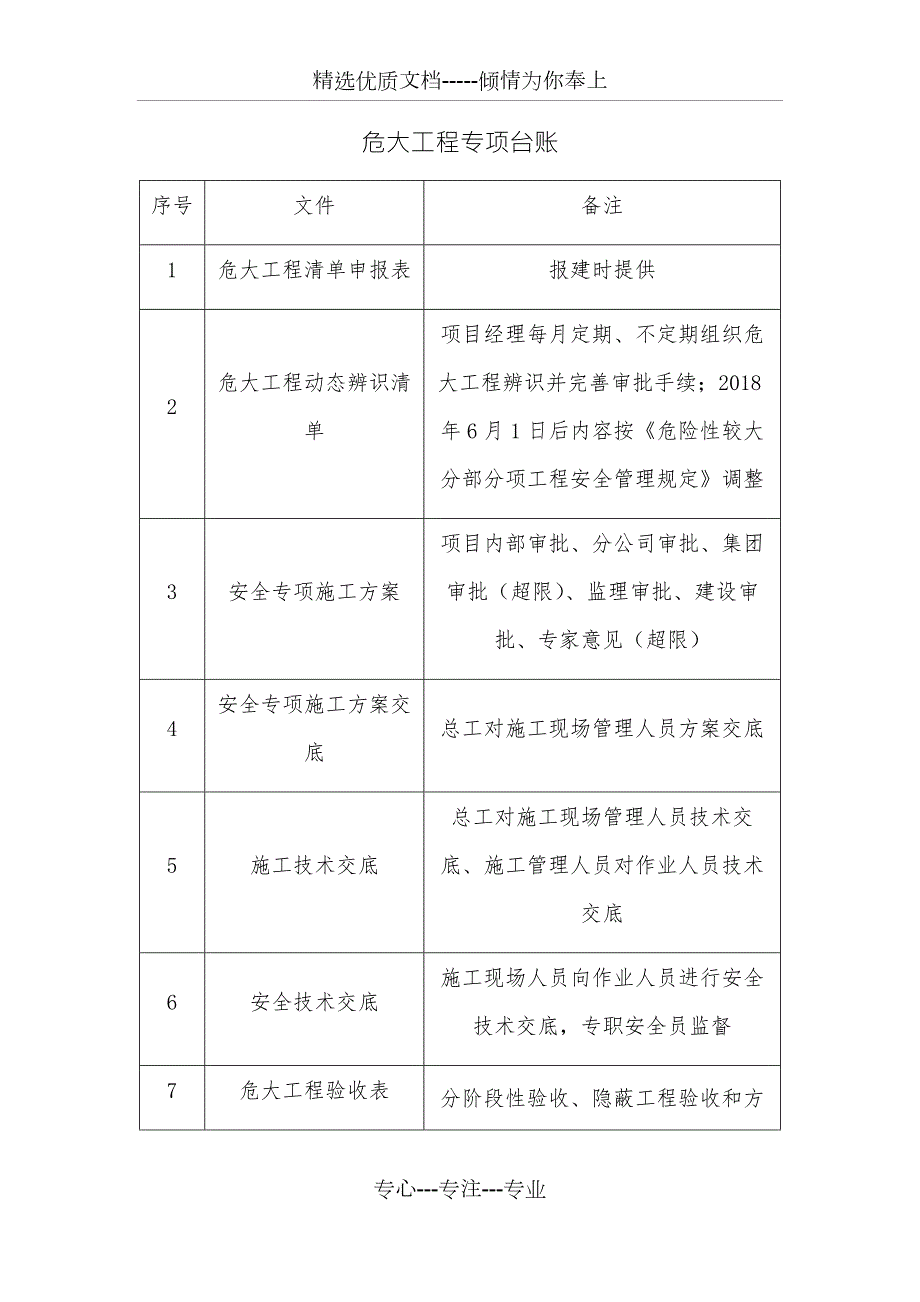

1、精选优质文档-倾情为你奉上危大工程专项台账序号文件备注1危大工程清单申报表报建时提供2危大工程动态辨识清单项目经理每月定期、不定期组织危大工程辨识并完善审批手续;2018年6月1日后内容按危险性较大分部分项工程安全管理规定调整3安全专项施工方案项目内部审批、分公司审批、集团审批(超限)、监理审批、建设审批、专家意见(超限)4安全专项施工方案交底总工对施工现场管理人员方案交底5施工技术交底总工对施工现场管理人员技术交底、施工管理人员对作业人员技术交底6安全技术交底施工现场人员向作业人员进行安全技术交底,专职安全员监督7危大工程验收表分阶段性验收、隐蔽工程验收和方案实施的总体验收三种8设备资料危大

2、工程涉及的特种设备相关资料9危大工程施工作业人员登记台账10危大工程隐患排查记录和整改记录安全日检、周检、月检11负责人带班检查记录和整改记录项目经理或总工带班检查记录和整改记录12按照方案进行的施工监测记录13发生险情或事故时,采取应急处置措施记录14现场挂牌管理注:文件可在台账中建立与其他台账相关联的检索表以便查询。专心-专注-专业危险性较大分部分项工程清单申报表建设单位(盖章) 施工单位(盖章) 监理单位(盖章) 申报日期: 年 月 日序号类别危险性较大的分部分项工程范围是/否超过一定规模的危险性较大的分部分项工程范围是/否评审方案数量部位预计周期开始日期结束日期1基坑支护、降水工程开挖

3、深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程开挖深度超过5m (含5m)或虽未超过5m,但地质条件、周边环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的支护、降水工程2土方开挖工程以上条件或情况的土方开挖工程以上条件或情况的土方开挖工程3模板工程及支撑体系各类工具式模扳工程:包括大模板、滑模、爬模、飞模等工程工具式模板工程:包括滑模、爬模、飞模等工程混凝土模板支撑工程:1、搭设高度5m及以上;1、搭设高度8m及以上;2、搭设跨度10m及以上;2、搭设跨度18m及以上;3、施工总荷载10kNm2及以上;3、施工总荷载15kNm2及以上:4、

4、集中线荷载1 5kNm及以上;4、集中线荷载20kNm及以上:5、高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程承重支撑体系:用于钢结构安装等满堂支撑体系承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载7KN以上4起重吊装及安装拆卸工程采用非常规起重设备、方法,且单件起吊重量在10KN及以上的起重吊装工程采用非常规起重设备、方法,且单件起吊重量在100KN及以上的起重吊装工程采用起重机械进行安装的工程起重机械设备自身的安装、拆卸起重量300kN及以上或高度200m及以上内爬起重设备的拆除工程5脚手架工程搭设高度24m及以上的落地式钢管脚手架工程搭设高度50m及以上

5、的落地式钢管脚手架工程自制卸料平台、移动操作平台工程提升高度150m及以上附着式整体和分片提升脚手架工程附着式整体和分片提升、悬挑式、吊篮脚手架或新型及异型脚手架工程工程架体高度20m及以上悬挑式脚手架工程6拆除、爆破工程建筑物、构筑物拆除工程码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程;可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程;文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程采用爆破拆除的工程采用爆破拆除的工程7其 他建筑幕墙安装工程;钢结构、网架和索膜结构安装工程;人工挖扩孔桩工

6、程;地下暗挖、顶管及水下作业工程;预应力工程;采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。施工高度50m及以上的建筑幕墙安装工程;跨度大于36m及以上的钢结构安装工程;跨度大于60m及以上的网架和索膜结构安装工程;开挖深度超过16m的人工挖孔桩工程;地下暗挖、顶管工程、水下作业工程;采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。 项目危险性较大的分部分项工程动态辨识清单( 年 月)序号类别危险性较大的分部分项工程范围危大工程数量已编审方案数量超过一定规模的危险性较大的分部分项工程范围超规模危大工程数量论证通过方案数量1基坑支

7、护、降水工程开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程开挖深度超过5m (含5m)或虽未超过5m,但地质条件、周边环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的支护、降水工程2土方开挖工程以上条件或情况的土方开挖工程以上条件或情况的土方开挖工程3危险性较大的切坡、填方工程依照本文件要求,应按照危大工程进行管理的切坡、填方工程依照本文件要求,应按照超过一定规模的危大工程进行管理的切坡、填方工程4模板工程及支撑体系各类工具式模扳工程:包括大模板、滑模、爬模、飞模等工程工具式模板工程:包括滑模、爬模、飞模等工程混凝土模板支撑工程:1、搭

8、设高度5m及以上;1、搭设高度8m及以上;2、搭设跨度10m及以上;2、搭设跨度18m及以上;3、施工总荷载10kNm2及以上或楼板厚度0.22m及以上;3、施工总荷载15kNm2及以上或楼板厚度0.39m及以上;4、集中线荷载15kNm及以上或梁截面积0.44m2及以上;4、集中线荷载20kNm及以上或梁截面积0.6m2及以上;5、高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程承重支撑体系:用于钢结构安装等满堂支撑体系承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载7KN以上5起重吊装及安装拆卸工程采用非常规起重设备、方法,且单件起吊重量在10KN及以上的起重吊

9、装工程采用非常规起重设备、方法,且单件起吊重量在100KN及以上的起重吊装工程采用起重机械进行安装的工程起重机械设备自身的安装、拆卸起重量300kN及以上或高度200m及以上内爬起重设备的拆除工程6脚手架工程搭设高度24m及以上的落地式钢管脚手架工程搭设高度50m及以上的落地式钢管脚手架工程自制卸料平台、移动操作平台工程提升高度150m及以上附着式整体和分片提升脚手架工程附着式整体和分片提升、悬挑式、吊篮脚手架或新型及异型脚手架工程工程架体高度20m及以上悬挑式脚手架工程7拆除、爆破工程建筑物、构筑物拆除工程码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故

10、发生的特殊建、构筑物的拆除工程;可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程;文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程采用爆破拆除的工程采用爆破拆除的工程8其 他建筑幕墙安装工程;钢结构、网架和索膜结构安装工程;人工挖扩孔桩工程;地下暗挖、顶管及水下作业工程;预应力工程;采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。施工高度50m及以上的建筑幕墙安装工程;跨度大于36m及以上的钢结构安装工程;跨度大于60m及以上的网架和索膜结构安装工程;开挖深度超过16m的人工挖孔桩工程;地下暗挖、顶管工程、水下作业工程;采用新技术

11、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。施工企业(项目章): 建设单位(项目章): 监理企业(项目章): 项目经理(签字): 项目负责人(签字): 项目总监(签字): 项目技术负责人(签字):项目专职安全员(签字): 辨识日期: 年 月 日(只针对超限)XX工程安全专项施工方案审批页审 批: 年 月 日审 核: 年 月 日编 制: 年 月 日 *有限公司XX公司XX项目经理部编制(盖公司章用)危险性较大的分部分项工程交底记录表危险性较大的分部分项工程:交底内容: 交底人(技术负责人)签字:接受交底人签字:监督人(安全员)签字:工程名称: 交底时间:注:本交底必须一

12、式两份,生产班组、项目经理各一份。(用于方案和安全技术交底)危险性较大的分部分项工程验收表危险性较大的分部分项工程:验收部位:1验收内容:2按规定进行编制、审核、论证的专项方案是否具备: 3各项控制指标是否在方案所明确的允许偏差范围内:检查验收结论:通过 不通过验收人员: 年 月 日项目技术负责人总监理工程师工程名称: 验收时间: 注:危险性较大的分部分项工程验收,此表格和各类专项验收表格一并使用。危险性较大的分部分项工程施工告示牌分部分项 工程名称实施区域作业人数实施时间具体负责人验收时间项目专职安全生产管理人员备注:本图尺寸不宜小于600mm400mm,细部尺寸和文字大小由施工企业自行掌握。
