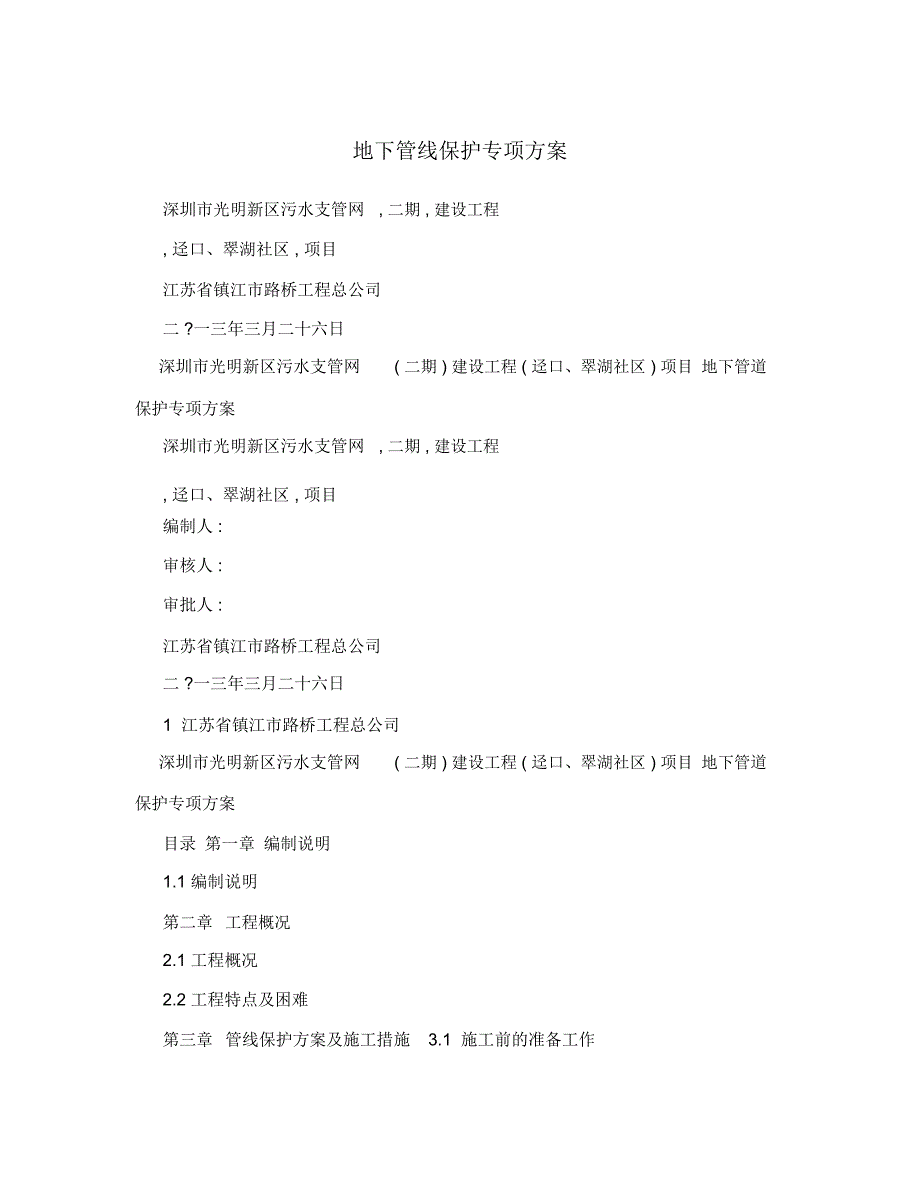

1、地下管线保护专项方案深圳市光明新区污水支管网, 二期 , 建设工程, 迳口、翠湖社区 , 项目江苏省镇江市路桥工程总公司二 ?一三年三月二十六日深圳市光明新区污水支管网( 二期 ) 建设工程 ( 迳口、翠湖社区 ) 项目 地下管道保护专项方案深圳市光明新区污水支管网, 二期 , 建设工程, 迳口、翠湖社区 , 项目编制人 :审核人 :审批人 :江苏省镇江市路桥工程总公司二 ?一三年三月二十六日1 江苏省镇江市路桥工程总公司深圳市光明新区污水支管网( 二期 ) 建设工程 ( 迳口、翠湖社区 ) 项目 地下管道保护专项方案目录 第一章 编制说明1.1 编制说明第二章工程概况2.1 工程概况2.2

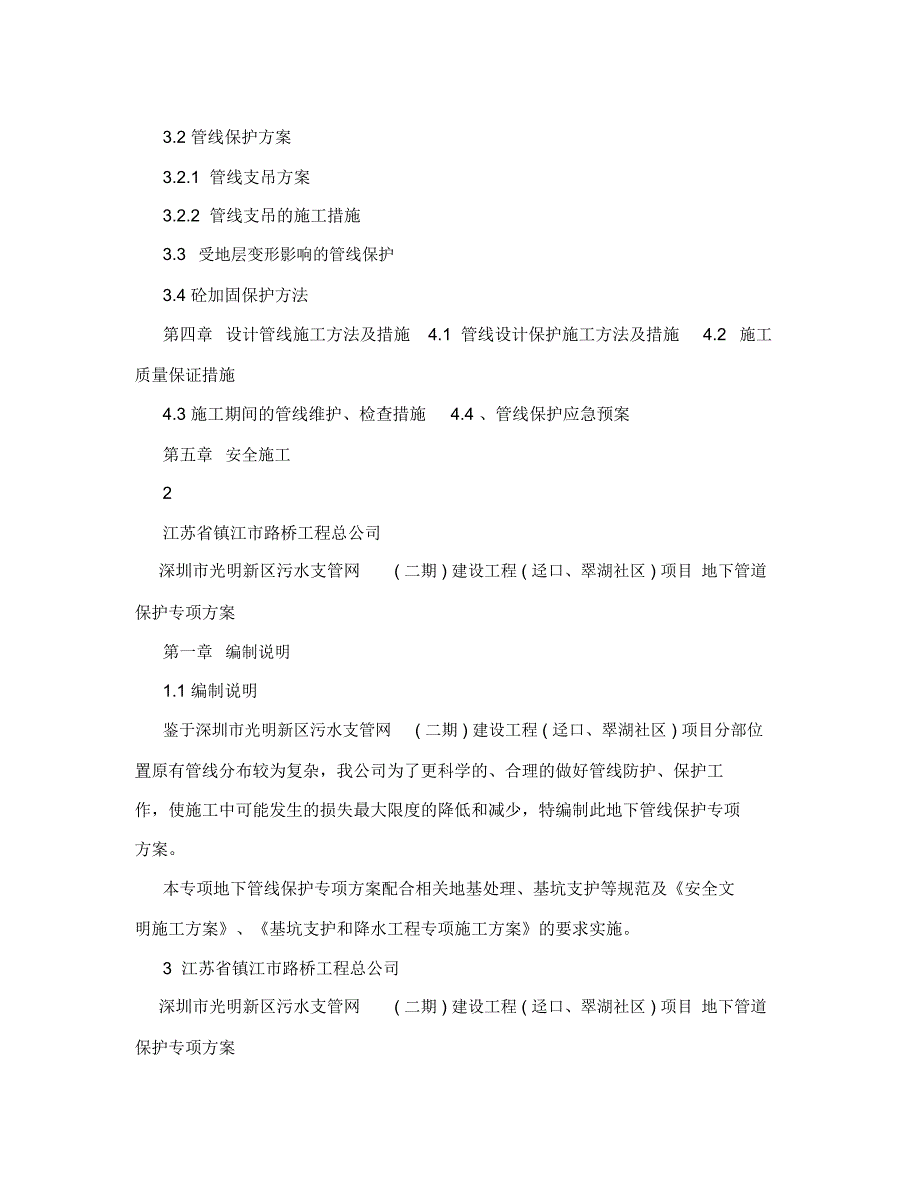

2、工程特点及困难第三章管线保护方案及施工措施3.1 施工前的准备工作3.2 管线保护方案3.2.1 管线支吊方案3.2.2 管线支吊的施工措施3.3受地层变形影响的管线保护3.4 砼加固保护方法第四章设计管线施工方法及措施4.1 管线设计保护施工方法及措施4.2施工质量保证措施4.3 施工期间的管线维护、检查措施4.4 、管线保护应急预案第五章安全施工2江苏省镇江市路桥工程总公司深圳市光明新区污水支管网( 二期 ) 建设工程 ( 迳口、翠湖社区 ) 项目 地下管道保护专项方案第一章编制说明1.1 编制说明鉴于深圳市光明新区污水支管网( 二期 ) 建设工程 ( 迳口、翠湖社区 ) 项目分部位置原有

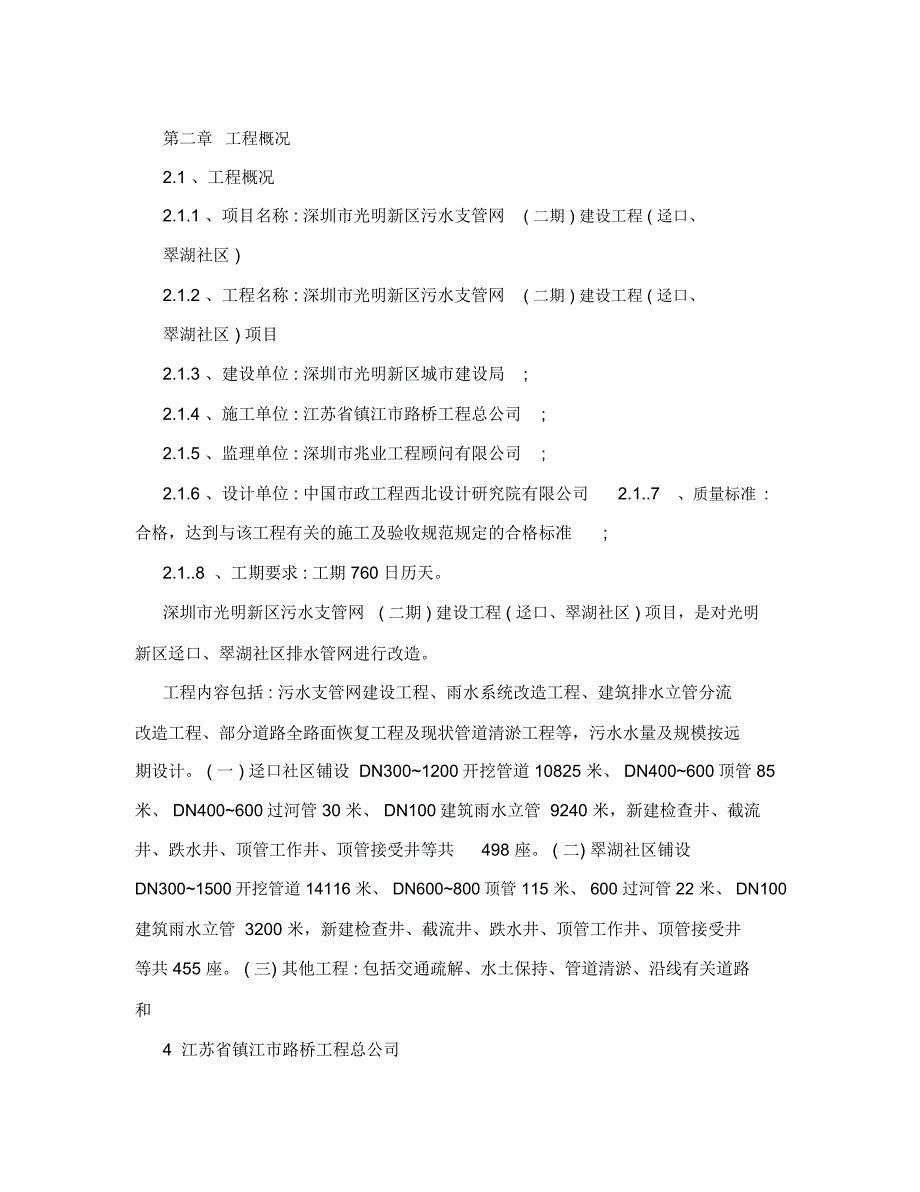

3、管线分布较为复杂,我公司为了更科学的、合理的做好管线防护、保护工作,使施工中可能发生的损失最大限度的降低和减少,特编制此地下管线保护专项方案。本专项地下管线保护专项方案配合相关地基处理、基坑支护等规范及安全文明施工方案、基坑支护和降水工程专项施工方案的要求实施。3 江苏省镇江市路桥工程总公司深圳市光明新区污水支管网( 二期 ) 建设工程 ( 迳口、翠湖社区 ) 项目 地下管道保护专项方案第二章工程概况2.1 、工程概况2.1.1 、项目名称 : 深圳市光明新区污水支管网( 二期 ) 建设工程 ( 迳口、翠湖社区 )2.1.2 、工程名称 : 深圳市光明新区污水支管网( 二期 ) 建设工程 (
4、迳口、翠湖社区 ) 项目2.1.3 、建设单位 : 深圳市光明新区城市建设局;2.1.4 、施工单位 : 江苏省镇江市路桥工程总公司;2.1.5 、监理单位 : 深圳市兆业工程顾问有限公司;2.1.6 、设计单位 : 中国市政工程西北设计研究院有限公司2.1.7、质量标准 :合格,达到与该工程有关的施工及验收规范规定的合格标准;2.1.8 、工期要求 : 工期 760 日历天。深圳市光明新区污水支管网( 二期 ) 建设工程 ( 迳口、翠湖社区 ) 项目,是对光明新区迳口、翠湖社区排水管网进行改造。工程内容包括 : 污水支管网建设工程、雨水系统改造工程、建筑排水立管分流改造工程、部分道路全路面恢
5、复工程及现状管道清淤工程等,污水水量及规模按远期设计。 ( 一 ) 迳口社区铺设 DN3001200开挖管道 10825 米、 DN400600顶管 85米、 DN400600过河管 30 米、 DN100建筑雨水立管 9240 米,新建检查井、截流井、跌水井、顶管工作井、顶管接受井等共498 座。 ( 二) 翠湖社区铺设DN3001500开挖管道 14116 米、 DN600800顶管 115 米、 600 过河管 22 米、 DN100建筑雨水立管 3200 米,新建检查井、截流井、跌水井、顶管工作井、顶管接受井等共 455 座。 ( 三) 其他工程 : 包括交通疏解、水土保持、管道清淤、
6、沿线有关道路和4 江苏省镇江市路桥工程总公司深圳市光明新区污水支管网( 二期 ) 建设工程 ( 迳口、翠湖社区 ) 项目 地下管道保护专项方案绿化的拆除与恢复、地下管线保护、构筑物破坏恢复等。深圳市光明新区污水支管网( 二期 ) 建设工程 ( 迳口、翠湖社区 ) 施工范围内分布有电力、电信、给水、燃气等现状地下管线,现状地下管线分布错综复杂, 并位于新设计的排水管线开挖范围内, 又处在路基施工的范围内, 应做好保护工作。2.2 工程特点及困难1、本项目属市政管道项目, 需拆除现状道路路面。经现场勘察, 现状人行道及绿化带主要分布有电力、电信、给水、燃气等现状地下管线。2、由于本工程设计的排水管
7、道, 这些管道的需穿过现状电力、电信、给水、燃气等地下管线 , 给管道的施工带来很大的难度, 这些地下管线保护起来较为较为困难。5 江苏省镇江市路桥工程总公司深圳市光明新区污水支管网( 二期 ) 建设工程 ( 迳口、翠湖社区 ) 项目 地下管道保护专项方案第三章管线保护方案及施工措施3.1 施工前的准备工作施工前先采用人工探挖和管线探测仪器相结合的方法确定管线的平面位置和埋深等相关数据 , 根据现状管线的材质、规格和种类,。 选择合适的的保护方法在机械施工至现状管线1.0 米范围内采用人工开挖 , 确保现状管线在施工过程中不受到损坏。3.2 管线保护方案3.2.1 管线支吊方案根据根据管线的材
8、质、规格和种类,我们主要制定了以下两种保护方案。(1) 、对变形控制要求严格的刚性管线,如煤气、雨水、污水、给水等现状管线,采用简支组合钢梁支托。(2) 、对变形控制不严的柔性管线,如路灯、电力、电信等现状管线,采用型钢简支梁支托。3.2.2 管线支吊的施工措施对管线的支吊应严格遵循以下施工技术措施:(1) 、施工前应调查所有与施工有关联的管线、着重查明悬吊管线的种类、规格、埋深、材质、接头形式、节长和管线基础等资料。(2) 、根据查明的管线资料,针对各种管线的控制要求,设计出具体的支托参数。6 江苏省镇江市路桥工程总公司深圳市光明新区污水支管网( 二期 ) 建设工程 ( 迳口、翠湖社区 )
9、项目 地下管道保护专项方案(3) 、支吊方案除应获得甲方、监理认可外,还应与管线主管单位共同商讨支吊细节,并达成一致意见。(4) 、支托结构必须变化座落在坚实的、稳定可靠的支墩上。(5) 、管线应在其下面的原状土开挖前支吊牢固,并经检查合格后,再采用人工开挖其下部土方。(6) 、管道漏水 ( 气) 时,必须修理好后方可悬吊。跨越基坑的管线较长或接口有断裂危险时,应采取加固措施后再悬吊或直接架设在钢梁上。(7) 、在施工过程中,应对刚性悬托管线进行监测,管线上观测点的数量,应征求管线主管单位的意见,一般应在每节管线上设一观测点,观测标志可用抱箍直接固定在管线上。(8) 、工程施工时,不得碰撞管道
10、悬吊系统或利用其做起重架、脚手架或模板支撑。(9) 、支吊管线应依据管线的类型分别设立一定的安全保护区域,严禁机械设备靠近。(10) 、基坑回填前,悬吊的刚性管线下应砌筑加固、防止下沉,并按设计要求恢复管道和回填土。3.3 受地层变形影响的管线保护对受地层变形影响的管线保护关键在于控制好施工过程上地层产生的变形及不均匀变形 , 由于本工程采用明挖基坑施工, 故应采取以下几个方面的措施:1、利用前述方法建立各类管线的管理基准值:7 江苏省镇江市路桥工程总公司深圳市光明新区污水支管网( 二期 ) 建设工程 ( 迳口、翠湖社区 ) 项目 地下管道保护专项方案(1) 、不同材料的管道,对沉降的允许值是
11、不同的,在选取沉降控制基准值时除考虑管道的材质,还应视管道的使用年限及破坏后的严重程度选取适当的折减系数。(2) 、由于水泥砂浆抹口砼管道对沉降最为敏感,其允许下沉量可作为地下管线控制的限度基准。(3) 、允许沉降量随土质类别的提高而减少。2、采取相应的措施 :(1) 、在具体施工阶段,加强施工监测,并通过与管线基准值的对比分析来掌握管线的实际状况并反馈信息,及时、灵活地调整施工工艺。当监测资料表明管线曲率半径接近于允许半径值时,就采取一些措施,例如 : 注浆、加固、搬迁、暴露、悬吊等。(2) 、做好基坑的防水,维持围护结构外地下水位的稳定,并加强基坑外地下水位的监测。3.4 砼加固保护方法对
12、路基范围内,无基坑开挖的原有管线采用砼包封,保护原有管线不受外力影响,确保管线不受损坏。8 江苏省镇江市路桥工程总公司深圳市光明新区污水支管网( 二期 ) 建设工程 ( 迳口、翠湖社区 ) 项目 地下管道保护专项方案第四章管线设计保护施工方法及措施4.1 管线设计保护施工方法及措施在机械施工至现状管线1.0 米范围内采用人工开挖 , 确保现状管。 线在施工过程中不受到损坏4.1.1 燃气管线保护4.1.1.1 、管线探明在节点 JDK23 -JDK110段管线沟槽基坑开挖前,根据地形地下管线勘测图和沿线周边环境注示及燃气部门人员现场指定位置,采用人工开挖探明沟,直至燃气管完全暴露。4.1.1.
13、2 、安放枕木垫块在明确燃气管走向后,沿燃气管上空架设型钢及其吊装组合系统,拼装前在其底部安放枕木垫块。枕木拟采用25cmx25cm方木分三层堆叠在原地面上,并在底部铺 5cm厚黄砂。因垫块承受了吊装系统和架空管道的重量,故垫块安放尽可能远离基坑边 ( 根据现场情况决定 ) ,以保证基坑边坡稳定。4.1.1.3 、打设管桩由于沟槽基坑开挖面较大,因此考虑打设2 排钢管桩。每排由两根D219mm的钢管组成,间距为80cm。钢管桩采用机械及人工配合打设,桩尖入基坑底下3m。4.1.1.4 、纵横向槽钢设置钢管桩打设完成后,在桩顶安放400x400x10mm铁板。铁板上安放29 江苏省镇江市路桥工程
14、总公司深圳市光明新区污水支管网( 二期 ) 建设工程 ( 迳口、翠湖社区 ) 项目 地下管道保护专项方案根 20#槽钢 ( 两块槽钢可在加工场焊接成工字形) ,采用 8钢筋与两根钢管柱绑扎一个整体。纵向槽钢也采用两根20# 槽钢焊接而成,槽钢之间的连接采用每侧各 3 根、长度为 50cm、直径 20mm的钢筋帮条焊接。上述需焊接构件均在钢木加工车间加工完后运至现场组拼。机械吊装至横向槽钢,安放在柱顶,纵向槽钢的方向与燃气管走向保持一致。4.1.1.5、燃气管保护燃气管完成暴露后,将燃气管托起,下面垫D48x3.5mm的脚手钢管,脚手钢与纵向槽钢之间采用D16的螺栓连接,脚手钢管、螺栓和纵向槽钢
15、组成一个桥架,并通过调节螺栓来调整桥架高低。燃气管架空后,为防止损坏,采取24 小时值班看管。4.1.1.6 、基坑开挖燃气管架空后,即可进行沟槽基坑开挖。燃气管及钢管桩周围1m范围内均采用人工挖土,以免破坏燃气管及扰动管桩。当基坑开挖至一定深度时,采用两根12#槽钢与螺栓水平固结于管桩上( 详见附图 ) ,以加强管桩的稳定性。10 江苏省镇江市路桥工程总公司深圳市光明新区污水支管网( 二期 ) 建设工程 ( 迳口、翠湖社区 ) 项目 地下管道保护专项方案需保护的燃气管 D16 螺栓连接2 根 20# 槽钢焊接400x400x10mm铁板2 根 20# 槽钢焊接120D48x3.5mm钢管12
16、0 间距 200mm12#槽钢焊接 D219钢管桩基坑底高程80燃气管道保护横剖图4.1.1.7 、燃气管回填及落架管线沟槽完成铺设后,燃气管顶处采用黄砂水密法回填,回填时通知燃气管理部门人员至现场监督。回填密实后,即可拆除型钢及其吊装组合系统。4.1.1.8 、确保管线安全的保护措施4.1.1.8.1、燃气管线保护总体设想。(1) 建立组织体系,运用科学的管理手段、方法、做好管线保护工作,处理施工中管线事故。11 江苏省镇江市路桥工程总公司深圳市光明新区污水支管网( 二期 ) 建设工程 ( 迳口、翠湖社区 ) 项目 地下管道保护专项方案(2) 建立管线教育制度,加强施工人员对管线认识。(3)
17、 实施管线交底制度。(4) 制定管线保护措施。4.1.1.8.2、管线保护及协调措施(1) 详细阅读、熟悉掌握设计、建设单位提供的地下管线图纸资料,并在工程实施前召开由各管线单位参加的施工配合会议,进一步收集管线资料。在此基础上对施工范围内的地下管线开挖必要的样洞( 开挖样洞时通知管线单位监理单位监护人员到场 ) 核对弄清地下管线的确切情况( 包括标高、埋深、走向、规格、容量、用途、性质、完好程度等 ) ,做好记录。(2) 工程实施前,把施工现场地下管线的详细情况和制定的管线保护措施向现场施工技术负责人、工地主管、班组长直至身强体壮操作工人层层安全交底,随即填写管线交底卡,建立“保护公用事业管
18、线责任制”,明确各级人员的责任。(3) 机械开挖接近原有管线时,改用人工开挖,但仍应控制进展速度,杜绝野蛮施工。(4) 施工员在进场后经常教育工人,重视对地下设施的保护,发现不明的管线,不得由工人擅自处理决定,会同业主、监理单位负责人共同确定,方能决定具体操作方案。(5) 在施工过程中,需要采取保护措施的应提前准备材料,制定周密的保护方案。(6) 对参与本工程施工的全体职工 ( 包括外聘民工 ) 进行保护公用事12 江苏省镇江市路桥工程总公司深圳市光明新区污水支管网( 二期 ) 建设工程 ( 迳口、翠湖社区 ) 项目 地下管道保护专项方案业重要性及损害公用管线危害性的宣传教育,组织职工学习管线
19、管理部门颁布的文件,并要求职工在施工中严格遵守有关文件的规定。(7) 对受施工影响的地下管线设置若干数量的沉降观测点,基坑开挖时定期观测管线的沉降量,及时向业主和有产权管理单位提供观测点布置与沉降观测资料。(8) 施工过程中对可能发生意外情况的地下管线,事先制定应急措施,配备好抢修器材,做到防患于未然。(9) 一旦发生管线损坏事故,在 24 小时内上报上级部门和建设单位,特殊管线立即上报,并立即通知有关管线单位要求抢修,积极组织力量协助抢修工作。(10) 对人为原因造成损坏地下管线事故,要认真吸取教训,并按“三不放过”的原则上进行处理。(11) 一旦管线损坏,施工单位必须立即通知燃气管理部门抢
20、修,同时上报监理、业主,及时组织力量抢修。4.1.2 电力管线保护4.1.2.1 、管线探明在管线沟槽基坑开挖前,根据地形地下管线勘测图和沿线周边环境注示及电力部门人员现场指定位置,采用人工开挖探明沟,直至电力管完全暴露。4.1.2.2 、安放枕木垫块在明确电力管走向后,沿电力管上空架设型钢及其吊装组合系统,拼装前在其底部安放枕木垫块。枕木拟采用25cmx25cm方木分二排堆叠13 江苏省镇江市路桥工程总公司深圳市光明新区污水支管网( 二期 ) 建设工程 ( 迳口、翠湖社区 ) 项目 地下管道保护专项方案在原地面或砼支墩上,并在底部铺5cm厚黄砂。因垫块承受了吊装系统和架空管道的重量,故垫块安
21、放尽可能远离基坑边( 根据现场情况决定 ) ,以保证基坑边坡稳定。4.1.2.3 、纵横向槽钢设置枕木安放完成后,打设3 排钢管桩。每排由两根D219mm的钢管组成间距为80cm。钢管桩采用机械及人工配合打设桩尖入基坑底下大于2.5m。在枕木上安放 3 根 10#工字钢或槽钢,固定后采用 14 花兰螺丝吊索把电力管悬吊起来。机械吊装至横向槽钢,安放在枕木顶,纵向槽钢的方向与电力管走向保持一致。当电力管被悬吊固定后,再进行沟槽基坑开挖。4.1.2.4 、电力管保护电力管完成暴露后,将电力管托起,下面垫D48x3.5mm的脚手钢管,脚手钢与纵向槽钢之间采用D16的螺栓连接,脚手钢管、螺栓和纵向槽钢
22、组成一个桥架,并通过调节螺栓来调整桥架高低。电力管架空后,为防止损坏,采取24 小时值班看管。4.1.2.5 、基坑开挖电力管架空后,即可进行沟槽基坑开挖。电力管及钢管桩周围1m范围内均采用人工挖土,以免破坏电力管及扰动管桩。当基坑开挖至一定深度时,采用两根10#槽钢与螺栓水平固结于管桩上( 详见附图 ) ,以加强管桩的稳定性。14 江苏省镇江市路桥工程总公司深圳市光明新区污水支管网( 二期 ) 建设工程 ( 迳口、翠湖社区 ) 项目 地下管道保护专项方案跨度大于 5 采用 10 号槽钢14 花兰螺丝吊索或采用10 号工字钢见大样图支墩, 枕木大于 5m以上开挖沟槽D219钢管柱被保护管线D电
23、力管线保护横断面4.1.3 架空的高压线路保护方案施工现场内遇到电压在380V 及以上的高压线路时,必须做安全防护。在高压线路的下方搭钢管防护架,立管埋入地下0.8m 深,立管间距 1.5m,扫地杆距地面高 0.2m,水平杆间距 1.6m,钢管防护架高度搭至距高压线1.5m 时,换用直径100mm以上竹杆搭设,高度超过高压线1.5m 后,将双排架体连结,上面铺竹胶板。防护架纵向长度超过0.6m 时,设斜撑。剪刀撑的间距为6m。竹胶板防护架高度超过 8m时,设风高压线竹杆缆绳,缆绳用12 钢丝绳,一端与水平杆剪刀撑钢立管防护架联接,另一端固定在地锚上地坪。4.1.4 其它管线保护方案根据我部沟槽
24、开挖的深度( 约 2-5m)及宽度 ( 约 1.3-1.6m) 时,沟槽基坑开挖后,对暴露或接近暴露的管线,应提前做好准备,及时予以防护。根据管线的种类,材质走向和位置,可分别选用以下几种方法防护。15 江苏省镇江市路桥工程总公司深圳市光明新区污水支管网 ( 二期 ) 建设工程 ( 迳口、翠湖社区 ) 项目 地下管道保护专项方案 4.1.4.1 、隔离法 :( 平行管线保护措施 )依据设计图纸的支护方法,可采用拉森钢板桩形成隔离体,限制地下管线周围的土体位移、挤压或振动管线。这种方法适合管线埋深较大而又临近结构基础或基坑的情况。对于管线埋深不大的也可采用隔离槽的方法,隔离槽可挖在施工部位与管线
25、之间,也可在管线部位挖,即将管线挖出悬空。隔离槽一定要挖深至管线底部下一层,才能起到隔断挤压力和震动力的作用。结合此方法适用于我部沿线平行于管线的给水、污水、雨水、电力、电信、燃气管线等其它管线保护。详见管线保护示意图4.1.4.2 、悬吊法 :( 相交管线保护措施 )根据开挖出一些暴露于基坑内的管线或因土体可能产生较大位移而用隔离法将管道挖出的,中间不宜设支撑的,可用悬吊法固定管线。要注意吊索的变形伸长以及吊索固定点位置影不受土体的影响。悬吊法管线受力、位移明确,并可以通过吊索不断调整管线的位移和受力点。结合此方法适用于我部沿线相交管线的给水、污水、雨水、电力、电信、燃气管线等其它管线保护。
26、详见管线保护示意图4.1.4.3 、支撑法 :( 相交管线保护措施 )对于土体可能发生较大沉降而造成管道悬空的,可沿线设置若干支撑点支撑管线。支撑体可考虑是临时的,如打设支撑桩、砖支墩、沙袋支撑等; 也可以是永久性的,对于前者,设置时要考虑拆除时的方便和安全,对于后者一般结合永久性建筑物进行。此方法适用于给水、污水、雨水、电力、电信、燃气管线等其它管线保护。详见管线保护示意图16 江苏省镇江市路桥工程总公司深圳市光明新区污水支管网 ( 二期 ) 建设工程 ( 迳口、翠湖社区 ) 项目 地下管道保护专项方案 4.1.4.4 、土体加固法 :拖管、工作井施工中,可能由于土体超挖和坍塌而导致地面沉降
27、和土体位移的,可以采用注浆加固土体的办法。一是施工前对地下管线与施工区之间的土体进行注浆加固 ; 二是施工结束后对管壁或井壁松散土和空隙进行注浆充填加固。此外,在砂性土层,且地下水位又较高的环境中开挖施工时,为防止流砂发生,也可用井点降水法。4.1.4.5、卸载法 :施工期间,卸去管线周围、尤其是上部荷载、或通过设置卸荷等方式,使作用在管线及周围的土体上的荷载减弱,减少土体变形和管线的受力,达到保护管线的目的。4.1.4.6 、对管线进行搬迁及加固处理对便于改道搬迁,且费用不大的管线,可以在基础工程施工之前先行临时搬迁改道,或者通过改善、加固原管线材料、接头方式,设置伸缩节等措施,大管线的抗变
28、形能力,以确保土体位移时也不失去使用功能。4.1.4.7 、选择合理的施工工艺沟槽基坑开挖可采用分段开挖、分段施工的方法。使管线每次暴露局部长度,施工完成一段后再进行另一段,或分段间隔施工。顶管工程施工,对临近管线区域,可能放慢顶进速度,以及减少一次顶进距离的办法,做到勤顶勤挖,减少对土体的挤压力,顶头穿过管线区后,勤压膨润土,以充填顶头切削造成的管壁外间隙,减少地面沉降。有些地下工程还可采用逆作法施工保护管线,对管线可起固定作用的部位先施工,17 江苏省镇江市路桥工程总公司深圳市光明新区污水支管网( 二期 ) 建设工程 ( 迳口、翠湖社区 ) 项目 地下管道保护专项方案再施工其他部位,基坑回
29、填时分层夯实,钢板桩拔除时及时用砂充填空隙并在水中振捣密实,尽量缩短管线受影响区的施工时间等。4.1.4.8、不保护方式 :对一些不明无主管线,估计破化后不会造成重大损失或影响,或经与有关部门联系,可暂停使用的管线,可采用不保护方式,进行突击施工,在几个小时或者几天施工完后再恢复管线使用功能。4.2 施工质量保证措施4.2.1 、积极主动走访有关职能部门, 尽可能收集有关管线的资料。4.2.2 、派专人对施工现场地下管线进行勘测调查。4.2.3 、绘出有关管线图纸 , 作为施工中管线迁拆或保护的依据。4.2.4 、管线悬吊结构经管线主管部门检验合格后,方可进行下部土方开挖。4.2.5 、采用人
30、工开挖土方,防止破坏管道。4.2.6 、对漏水或破坏的地下管线,按管线主管部门要求进行修复后,方可悬吊。4.2.7 、当采用吊梁悬吊管线时,根据开挖出的管线标高确定是否设置混凝土支墩,并预埋螺栓使其联结牢固,基础距开挖基坑的距离不小于100cm作为安全距离并采用支托保护,施工完毕后,当回填到保护线标高时方可拆除支托保护。4.3 施工期间的管线维护、检查措施4.3.1 、管线维护施工期间加强管线变形的监测工作,并将监测结果及时报告给相关18 江苏省镇江市路桥工程总公司深圳市光明新区污水支管网( 二期 ) 建设工程 ( 迳口、翠湖社区 ) 项目 地下管道保护专项方案部门。一旦管线变形增大时,应及时
31、分析原因,采取有效措施进行处理。 4.3.2 、监控量测基坑周边地表沉降监测,每断面距明挖段基坑坑边2 米、5米、8 米设 3 点。主要道路沉降监测点布设在道路靠近基坑的边上,监测点选在道路的两侧不影响交通又便于保存的位置,观测点的间距约20 米。沉降监测采用水准高程测量方法进行,仪器采用 DEZ2精密水准仪配 NA2铟钢水准尺,测量精度按二级水准要求。4.4 、管线保护应急预案4.4.1 、工程开工第一时间购买工程一切险和第三者险的保险险种,防止因管线损坏造成不可挽回的损失。4.4.2 、对于施工中,因探测不明、施工失误等原因,造成管线损坏,现场人员应立即向项目部汇报情况。4.4.3 、项目
32、经理或总工应第一时间赶赴现场,并将第一手情况如实反应给业主、监理,可以明确产权单位的,及时同时产权单位实施抢修; 不能明确产权单位的,及时知会监理单位,待监理单位调研确定后,通知产权单位抢修。4.4.4 、如施工单位有能力抢修的,在提供抢修方案经监理单位同意实施的情况下,第一时间实施抢修,以尽量挽回损失。4.4.5 、对于管线损坏后,会造成对人员机械有损害的,应及时保护好现场,并对现场进行戒严,防止工人、民众、机械的进入,造成进一步的损失。19 江苏省镇江市路桥工程总公司深圳市光明新区污水支管网( 二期 ) 建设工程 ( 迳口、翠湖社区 ) 项目 地下管道保护专项方案 4.4.6 、事故处理完
33、后,对损失进行评估,并对事故进行总结,以防止类似事故的再次发生,并对施工作业人员进行教育。对施工作业人员有较大失误的,给予处罚处理,并把处罚结果上报监理、业主。地下管线的处理是一项非常重要而且难度较大的工作。如何保证正在使用的各种管线在施工中不受影响是我们的第一目标,同时还需要保证工程质量并满足工程进度要求。这些目标的实现,需要业主和设计院进行监督指导,同时也需要各管线所属单位的鼎力配合,在此表示感谢20 江苏省镇江市路桥工程总公司深圳市光明新区污水支管网( 二期 ) 建设工程 ( 迳口、翠湖社区 ) 项目 地下管道保护专项方案第五章安全施工5.1 严格按照安全文明施工方案及安全规范、操作规程进行施工。5.2制定应急措施方案。5.3 现状管道施工采用封闭式施工,确保管道不受人为破坏,保证施工人员及过往人员的安全。5.4 本方案结合现场实际情况进行科学施工。21 江苏省镇江市路桥工程总公司
