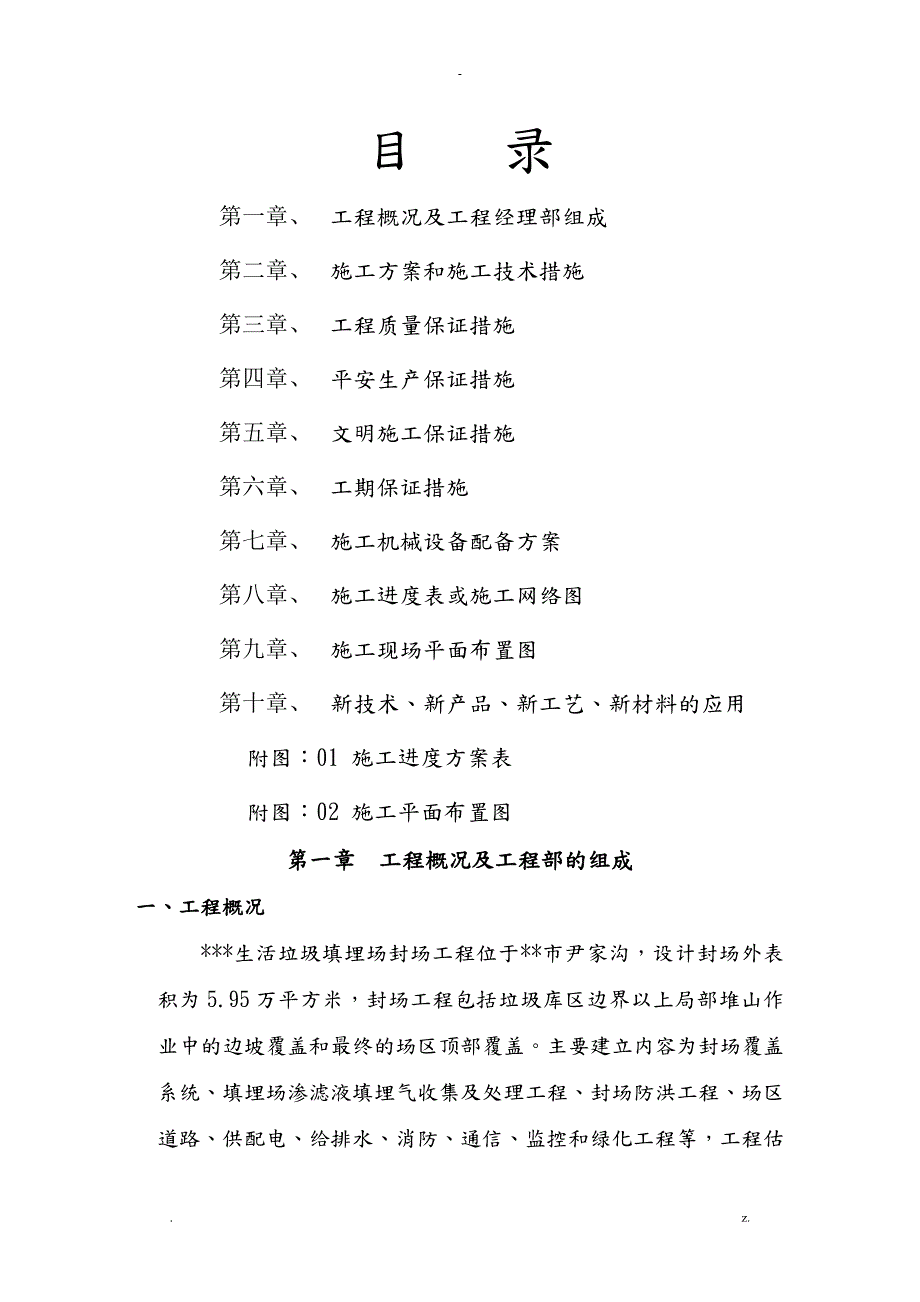

1、目 录第一章、 工程概况及工程经理部组成第二章、 施工方案和施工技术措施第三章、 工程质量保证措施第四章、 平安生产保证措施第五章、 文明施工保证措施第六章、 工期保证措施第七章、 施工机械设备配备方案第八章、 施工进度表或施工网络图第九章、 施工现场平面布置图第十章、 新技术、新产品、新工艺、新材料的应用附图:01 施工进度方案表附图:02 施工平面布置图第一章 工程概况及工程部的组成一、工程概况*生活垃圾填埋场封场工程位于*市尹家沟,设计封场外表积为5.95万平方米,封场工程包括垃圾库区边界以上局部堆山作业中的边坡覆盖和最终的场区顶部覆盖。主要建立内容为封场覆盖系统、填埋场渗滤液填埋气收

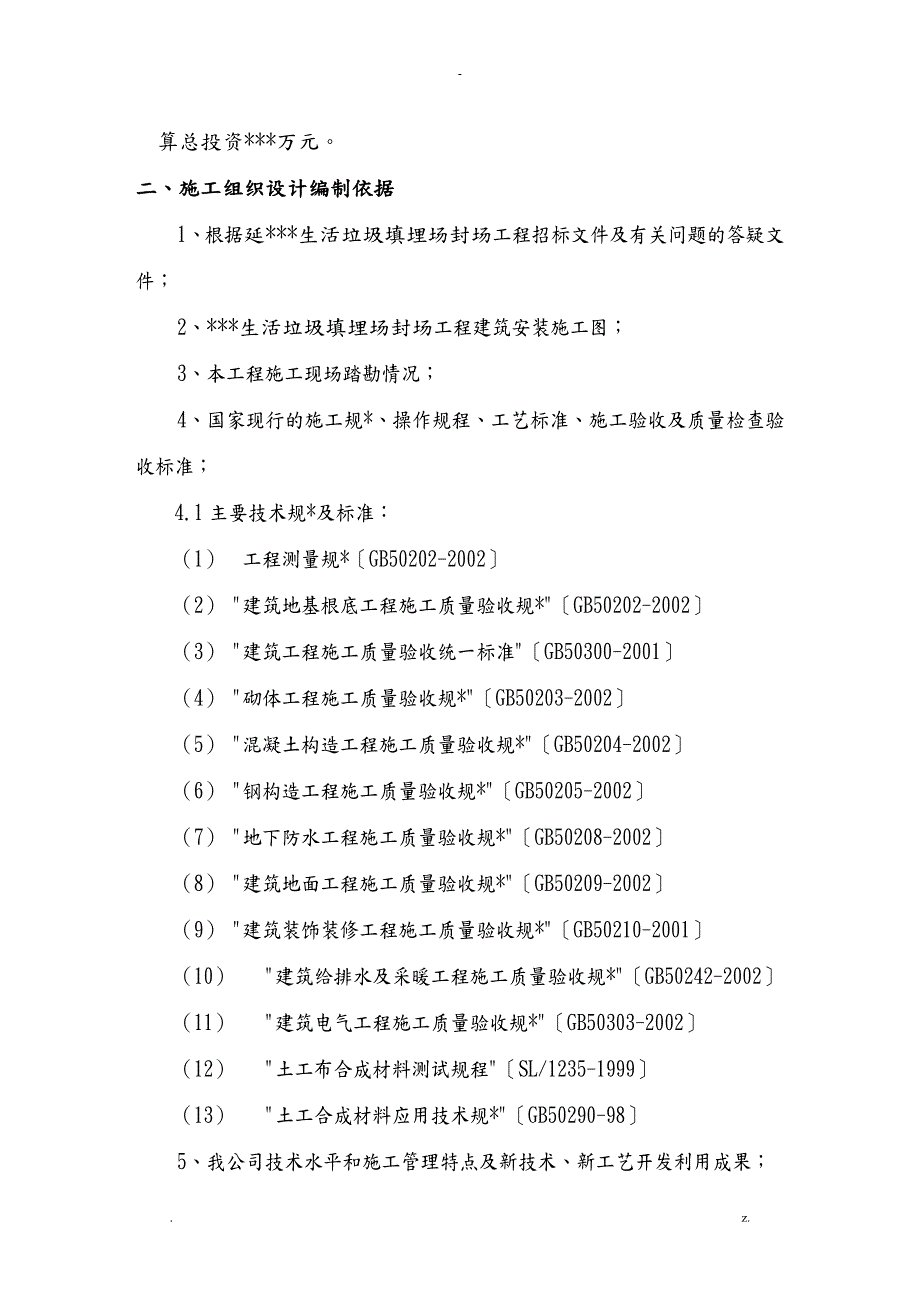

2、集及处理工程、封场防洪工程、场区道路、供配电、给排水、消防、通信、监控和绿化工程等,工程估算总投资*万元。二、施工组织设计编制依据1、根据延*生活垃圾填埋场封场工程招标文件及有关问题的答疑文件;2、*生活垃圾填埋场封场工程建筑安装施工图;3、本工程施工现场踏勘情况;4、国家现行的施工规*、操作规程、工艺标准、施工验收及质量检查验收标准;4.1主要技术规*及标准:(1) 工程测量规*GB50202-2002(2) 建筑地基根底工程施工质量验收规*GB50202-2002(3) 建筑工程施工质量验收统一标准GB50300-2001(4) 砌体工程施工质量验收规*GB50203-2002(5) 混凝
3、土构造工程施工质量验收规*GB50204-2002(6) 钢构造工程施工质量验收规*GB50205-2002(7) 地下防水工程施工质量验收规*GB50208-2002(8) 建筑地面工程施工质量验收规*GB50209-2002(9) 建筑装饰装修工程施工质量验收规*GB50210-2001(10) 建筑给排水及采暖工程施工质量验收规*GB50242-2002(11) 建筑电气工程施工质量验收规*GB50303-2002(12) 土工布合成材料测试规程SL/1235-1999(13) 土工合成材料应用技术规*GB50290-985、我公司技术水平和施工管理特点及新技术、新工艺开发利用成果;6、

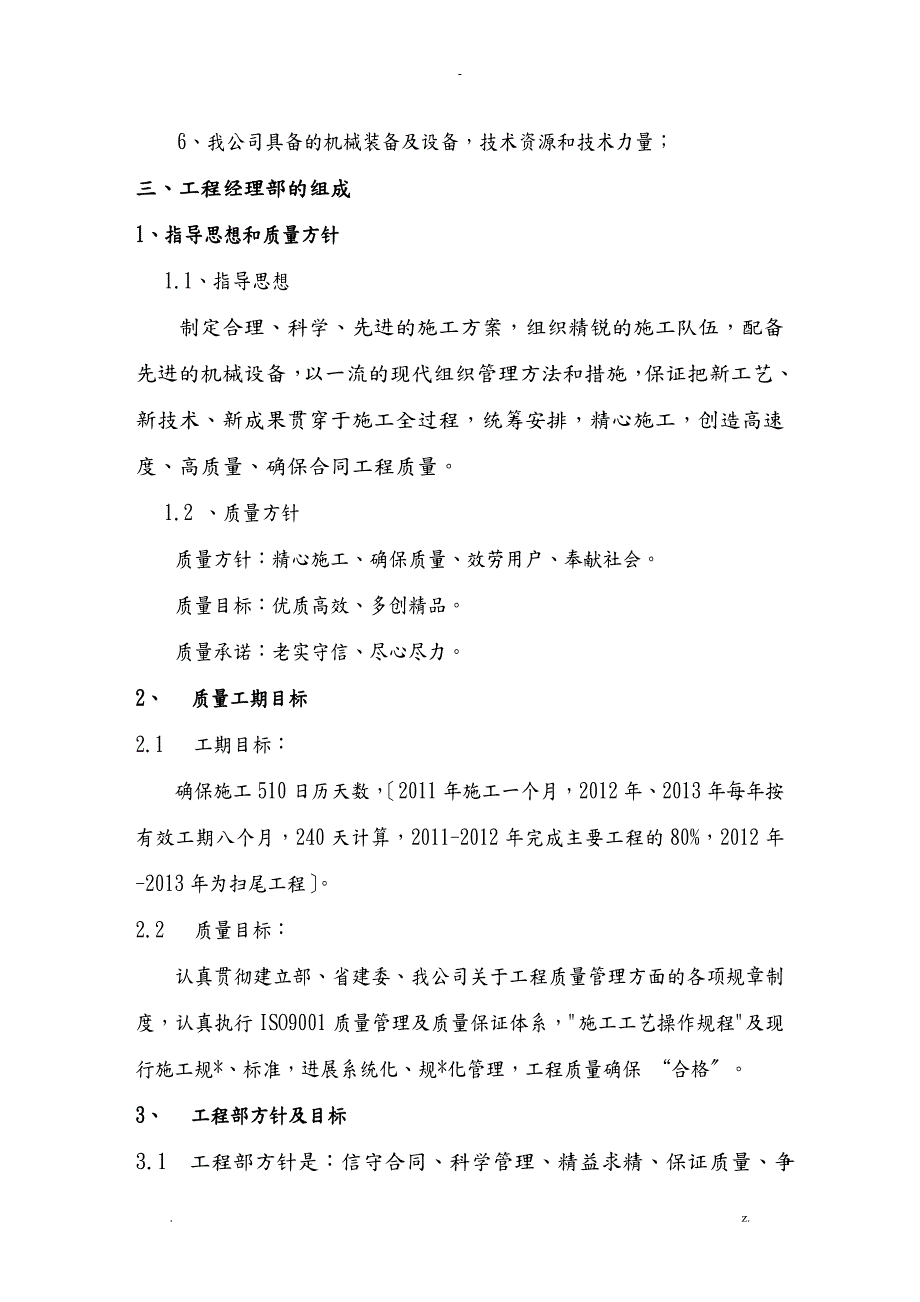

4、我公司具备的机械装备及设备,技术资源和技术力量;三、工程经理部的组成1、指导思想和质量方针1.1、指导思想制定合理、科学、先进的施工方案,组织精锐的施工队伍,配备先进的机械设备,以一流的现代组织管理方法和措施,保证把新工艺、新技术、新成果贯穿于施工全过程,统筹安排,精心施工,创造高速度、高质量、确保合同工程质量。1.2 、质量方针质量方针:精心施工、确保质量、效劳用户、奉献社会。质量目标:优质高效、多创精品。质量承诺:老实守信、尽心尽力。2、 质量工期目标2.1 工期目标:确保施工510日历天数,2011年施工一个月,2012年、2013年每年按有效工期八个月,240天计算,2011-2012
5、年完成主要工程的80%,2012年-2013年为扫尾工程。2.2 质量目标:认真贯彻建立部、省建委、我公司关于工程质量管理方面的各项规章制度,认真执行ISO9001质量管理及质量保证体系,施工工艺操作规程及现行施工规*、标准,进展系统化、规*化管理,工程质量确保 “合格。3、 工程部方针及目标3.1 工程部方针是:信守合同、科学管理、精益求精、保证质量、争分夺秒抢进度。工程部的主要目标是:根底、主体、装修、安装主要分部质量必须合格,确保工程质量到达“合格,开展全方位的经济核算。3.2 工程管理机构我公司成立工程机构,详见附图3.3 工程部管理人员一览表工程经理部由工程经理、施工、技术、质量、平
6、安、材料、核算、财务等人员组成,由我公司工作经历丰富,业务能力强,责任心强的工程技术人员及经济核算人员组织精心施工,严格遵守国务院质量终身制的规定,绝不将工程转包他人。工程部管理人员一览表如下:序号姓 名职 务职 称主要资力和承当过的工程1*工程经理2*技术负责人3*施工员4*质检员5*平安员6*材料员7*预算员8*采购员9*会计4 工程部岗位职责4.1 工程经理:全面负责本工程工程的施工与管理、负责经济核算把关。4.2 技术负责人:负责本工程的技术管理,组织监视技术方案、规程、标准的实施与执行。4.3 施工员:负责组织各分项工程技术交底及各工序间的交接检查,及时组织分项工程的隐蔽验收和技术交
7、底,并做好记录。4.4 质检员:负责本工程工程施工质量的监视与控制以及现场试验工作。4.5 平安员:监视检查本工程工程的平安防护及平安措施的实施情况,对本工程的平安全面负责。4.6 材料员:负责本工程工程各种材料的质量与验收,保管及发放。4.7 工程经理质量职责1负责工程部全面管理,贯彻执行国家法令、法规及各项规章制度,确保各项经济指标的全面完成。2管理工程组织机构并落实工程部人员的岗位责任制,审批质量职责,并对其工作质量进展全面监视和管理。3编制工程施工组织设计和批准工程质量方案和编制审核工作,支持推广新工艺、新材料的应用。4科学组织工程施工中人、财、物等资源的管理,及时解决施工中出现的问题
8、5掌握施工进度,确保平安生产,使工程质量在施工过程中处于受控状态。6定期主持召开工程质量改进评审会议,针对工程施工中存在的问题,及时采取纠正和预防措施,不断改善和加强工程管理。7执行各项财经制度,加强预算管理,推行多种形式的承包责任制。8承当工程竣工交付后的保修效劳工作。4.8 工长质量职责1协助工程经理主抓生产管理工作,贯彻执行国家法令、法规及各项规章制度,确保各项经济技术指标的全面完成。2组织落实工程质量体系正常运行,并对其部门的工作质量进展全面监视和管理。3参加工程施工组织设计和工程质量方案的编制审核工作,支持推广新工艺、新材料的应用。4定期召开生产协调会经常检查工程施工中人、财、物等
9、资源的管理,及时解决施工中出现的问题。5掌握施工进度,确保平安生产,使工程质量在施工过程中处于受控状态。6协调分包单位之间的配合,针对工程中存在的问题,及时采取纠正和预防措施,不断改革和加强工程管理。7配合工程经理加强预算管理,推行多种形式的承包责任制。8负责现场文明施工与环保工作。9承当工程竣工交付后的保修效劳工作。4.9 技术负责人质量职责1协助工程经理抓好生产管理工作,贯彻执行国家法令、法规及各项规章制度,确保各项经济技术指标的全面完成。2组织落实技术部门主控的程序文件,搞好各自的本职工作,使工程质量体系正常运行。3参加工程施工设计和工程质量方案的审核工作,并贯彻执行。4参与编写分部、分
10、项工程施工方案、冬雨季施工方案,编制关键工序的作业指导书,使其符合图纸和规*要求。5熟悉和审核图纸,提前发现问题,参加*组织的设计交底,办理一次性技术洽商,及时提出合理化建议。6掌握施工进度,确保科技先行,使工程质量在施工过程中处于受控状态。7协助分项工长依照图纸做好加工订货方案,提出各种预埋件的加工单。认真填写施工日志和质量记录,管理好图纸收发及各种施工方案的发放工作。8组织做好水平仪、经纬仪、钢卷尺、磅称及各种计量器具的标识工作。9做好施工技术资料的整理和归档工作。4.10 质检员的质量职责1协助工程经理抓好质量管理工作,认真执行国家规*、规定及设计要求,按质量标准逐项检查操作质量和中间产
11、品质量。2组织落实质量部门主控的程序文件,搞好各自的本职工作,使工程质量体系正常运行。3加强工程施工组织设计和工程质量方案的审核工作,并贯彻执行。4辅助工程经理、配合监理对分部、分项工程进展验收检查,使其符合图纸和规*要求。5负责分局部项工程的质量核定工作。6掌握施工进度,确保工程质量,使其在施工过程中处于受控状态。7参加进场材料的检验工作。8收集并整理质量评定记录,做好质量评定资料的归档工作和开竣工资料管理。9负责做好成品保护及竣工验收记录和内部质量审核记录。4.11 平安员质量职责1协助工程经理主抓平安管理工作,贯彻执行国家有关劳动保护、平安管理法令、法规及上级部门制定的规程、规定。2组织
12、落实主控程序文件的正常运行,并对其工程平安工作进展全面监视和管理。3参加审查施工组织设计和施工方案编制的平安技术措施,并对贯彻执行的情况进展监视检查。参加季度、年度先进单位的评比工作。4严格执法,有效地控制物体打伤、机械伤害、触电、高处坠落等平安因素,使平安生产在施工过程中处于受控状态。5精通业务,掌握了解施工段的构造类型、施工特点、机械设备、暂设设施的分状况,强化平安动态管理,正确使用平安管理否决权。6与相关部门共同做好新人、分包方、特殊工种人员的平安技术培训、考核、签发证工作。7进展工伤事故统计、分析和报告以及工伤事故的调查和处理,并及时采取纠正和预防措施,不断改善和平共处加强工程平安管理
13、8贯彻执行文明平安管理和各种规定,负责施工现场文明平安工地创立、达标工作。4.12 核算员质量职责1协助工程经理主抓经营管理工作,贯彻执行国家财经制度和有关法令、法规。2主控合同评审工作程序,对施工概算、合同标书进展评审。3负责办理机构设备委托合同和管架、模板加工合同,并对设备、价格、效劳进展评审。4贯彻落实劳务分包方选择工作程序,使其正常运行,并对其工程劳务工作进展全面监视和管理。5参加工程工程本钱的设计,降低本钱的方案编制,并对工程本钱的降低提出合理的措施及实施监视检查。6负责对机械设备、材料加工、人工结算的平衡进展监控。7负责对工程质量本钱进展分析,使工程在施工过程中处于受控状态。8负
14、责工程本钱核算工作,对工程部的本钱核算归档,进展本钱分析,并监视检查。4.13 材料员质量职责1协助工程经理抓好材料管理工作,贯彻执行国家法令、法规及各项规章制度,确保各项经济技术指标的全面完成。2组织落实材料系统主控程序文件,搞好各自的本职工作,使工程质量体系正常运行。3参加工程施工组织设计和工程质量方案的审核工作,并贯彻执行。4负责选择合格的材料分供方,实地考察或进场验收分供方的材质、规模,出场合格证,使其符合图纸和规*要求。5负责对进场材料的验收、贮存、保管、发放、回收和退货工作。6负责对进场的材料及各种成品和半成品的标识工作。7掌握施工进度,确保材料供给,使工程质量在施工过程中处于受控
15、状态。8负责向技术资料员及时提供各种原材料及成品、半成品的出厂合格证和质量保证书。9每批材料的进场和发放都应有记录,并建立台帐。4.14 施工员的质量职责1熟悉图纸、掌握规*,组织班组进展分局部项工程的施工,对施工中工人的具体工作做好指导、检查和监视。2认真执行上级有关平安生产规定,对所有管辖专业的平安生产负直接责任。3按照网络方案,合理安排工序,使工程质量在施工过程中处于受控状态。4认真执行工程质量方案和施工组织设计,做好分局部项工程的交底和平安交底。5组织班组进展自检、互检和交接检。6填写隐、 预检记录,会同技术员,质检员办理隐预检。7填写部门、分项工程的质评记录,交质检员认可后签字保管。
16、4.15 机械员质量职责1认真执行上级有关平安生产规定、及建筑机械使用平安技术规程,对所有管辖专业的平安生产负直接责任。2机械员必须了解机械的性能,掌握操作方法和平安规则在施工中能保证继续的正常运转,确保工期。机械员要认真执行工程质量管理方案和施工组织设计,做好各机械使用的技术交底和平安交底。第二章、 施工方案和施工技术措施一、施工准备一技术准备1、 工程经理、管理人员报公司生产、平安部门备查。2、 认真收集、查阅根底工程的技术档案资料。现场勘察地形地貌、水文地质、地下管线等情况。检查验收红线桩及水准点。现场测量放线,建立坐标控制点和水准控制点。对桩基的轴线位置、标高进展复测、复核。3、 组织
17、现场施工人员熟悉理解施工图纸和有关技术资料。认真做好图纸自审、会审,自审有工程经理部组织有关人员参加,会审由建立单位主持,有关单位参加。4、 编制合理的施工组织设计及分项方案。5、 施工技术交底。工程重要部位由公司技术负责人和施工组织设计的主编进展交底;一般部位由工程技术负责人给施工员进展交底;施工员应就工程施工组织设计和施工工艺向班组及作业人员进展详细的分局部项交底。6、 对参与施工管理、过程控制以及具体实施施工的有关人员进展进场培训教育。二、生产准备组建工程经理部后,制订工程经理部岗位人员责任制;根据施工图纸以及编制的施工组织设计,详细计算工程量,合理配置劳动力、机械设备及检测设备,安排好
18、进场日期;现场准备材料场地,提出材料方案,报送材料部采供。并按本工程所用材料方案,选定合格供给商,签订供货合同,满足质量工期要求。二、土方工程施工技术人员,在拟建地点根据设计轴线设定轴线控制桩,然后进展平面、高程测量,再根据设计施工图纸的要求,在实地进展放样并标定木桩。1、土方开挖:、根据设计图纸和地面高程,测好平面控制网点,在不受干扰的适当位置埋设控制点,在填埋区内测设方格网;、由于垃圾厂填埋区开挖断面大,故开挖分二次进展,第一次开挖要求为:垃圾厂填埋区坝体位置用推土机配合装载机、挖掘机、自卸汽车开挖土方至填埋区坝顶高程。第二次开挖,采用挖掘机开挖,按开挖边坡和设计高程预留1015cm,并配
19、以人工修整,开挖过程中及时检查开挖断面,及时进展检查修整,以确保原基不发生扰动。开挖弃料送至覆土区。土方开挖施工工艺流程见图5-1。图5-1 土方开挖工艺流程自卸汽车运土施工准备施工排水测量放线修筑道路推土机集渣、反铲挖装人工修整2、垃圾厂填埋区坝坡土方夯填;填筑前,先对原基土进展表层处理,清理植物根系、垃圾、乱石、坟墓、坑穴、陡坎等,清理厚度50cm,形成新鲜、平整的填筑基层面,然后就近开挖合格土料进展填筑。对填筑土料首先进展洒水处理,确保其含水量,然后用自卸汽车运至填方段分层铺筑,铺筑厚度根据碾压实验确定,并留有充裕宽度,压实用牵引式16t振动碾分层压实,每一层碾压完成后,按规*要求取样试
20、验,试验合格后再进展下一层铺筑,结合面要洒水、刨毛,填方高程至设计坝顶高程后进展坝体横断面开挖,人工配合修整边坡。2.1施工方法采用1.0m3挖掘机装车、10t自卸车运输、推土机和3.0 m3装载机进展摊铺,采用16t振动碾进展碾压,局部小工作面采用手扶振动碾和蛙式打夯机配合人工进展回填、夯实。根据施工详图和技术规*规定的尺寸、高程及质量标准进展土石方的填筑和碾压。2.2施工工艺(1)在填筑前,按技术规*要求,完成土石方填筑部位的根底清理和排水工作。(2)回填前所有勘探钻孔、坑槽等,均按施工图纸要求回填密实。(3)填筑部位的全部根底处理工作,按施工图纸要求施工完毕,并符合技术规*要求。(4)填
21、筑的根底,经历收合格后,方可开场填筑施工。(5)以现场生产性试验选定施工碾压参数,确定合理的铺料厚度,含水量和压实遍数,以便在施工中加以控制。(6)各施工层按铺料、洒水、碾压施工程序分成三个面积大致相等的填筑块,以进展流水作业,完成各项施工程序。填筑施工断面较窄处及过渡料、垫层料等铺料厚度小的填料采用进占法卸料。(7)回填料在装卸时应特别注意防止别离,不从高坡向下卸料,在与岸坡或混凝土建筑物接触处铺料时不得发生粗颗粒集中现象,以较细石料铺筑,严防架空现象。(8)回填料逐层回填逐层碾压,每层铺料厚度6080cm。边角小型器具施工部位,铺料厚度为3040cm。(9)回填料碾压密实度须满足设计要求。
22、10)分段填筑时接合部位的施工采用台阶接坡法,台阶宽度1.01.5m。(11)砼建筑物及其它建筑物周围的土石回填,需要待建筑物砼强度到达设计要求后再进展填筑施工。(12)土石方填筑施工流程见图5-4。 3、库区夯实:垃圾厂填埋区开挖成型后,采用牵引式16t振动碾原基洒水夯实,原基夯实相对密度大于0.75.建筑物开挖工程因断面、形状、深度各异,大方量采用机械开挖,剩余局部采用人工开挖。建筑物填方利用就近弃土、洒水、蛙式夯夯实。图5-4 土石方填筑施工工艺流程测量放线施工准备摊铺入仓土石料运输平整下一循环洒水碾压填筑工艺流程图三、库区防渗工程3.1.施工准备填埋场库底整平后,防渗材料由下至上铺设
23、库底清理整平至粘土层,作为膜下保护层,然后铺设HDPE防渗膜,防渗膜铺设验收合格后,铺设长丝土工布一层300g/m2,300mm厚的导流层,长丝土工布一层(200g/m2)坝内坡坡脚和库区边坡防渗:坝内坡坡脚及库区边坡清理整平,清至粘土层,或填夯至粘土层,然后铺设HDPE防渗膜一层,长丝土工布一层300g/m2填埋区场地整平施工顺序为先清理边坡,再整平库底;边坡整平原则:节约土方量,整平时首先去除包括库底*围内的表层盐渍土,堆于覆土备料场作为日覆盖土;然后按照各控制点高程和坐标将库底整平为纵向坡度为1.2%,横向坡度为1.2%的场地1防渗膜及土工布材料质量检测。本工程所用防渗膜及土工布为两布
24、一膜和一布一膜针刺防渗膜及土工布,使用前委托*省水利科学研究院实验中心对产品的各项技术指标进展检测,各项指标均符合标准规定和设计要求。2防渗膜及土工布具有一定的抗顶破、抗刺破能力,但在填筑垃圾过程中,常被膜下尖砾、树根顶破。垃圾填埋场在防渗施工中,土方开挖去除至粘土层,并按设计尺寸削坡挖平和欠坡回填夯实,找平并洒水夯实,使夯填土干容重不小于1.65t/m3。并剔除其外表的石子、树根等坚硬尖状物,并喷洒除草剂等药水,整理后的坡面应平整、密实、光滑,以防防渗膜及土工布被刺破。到达设计平整度要求后,经监理工程师验收合格,为防渗膜及土工布铺设提供工作面。3土工膜场内拼接。为了施工方便,保证拼接质量,防
25、渗膜及土工布应尽量采用宽幅,减少坝坡现场拼接量,施工前应根据防渗膜及土工布幅宽、现场长度需要,在库内专用场地剪裁,并拼接成符合要求尺寸的块体,卷在钢管上,人工搬运到工作面铺设。3.2.防渗膜及土工布的铺设1防渗膜及土工布的铺设方法防渗膜及土工布铺设分库底铺设、坡面铺设两个局部。铺设方法:防渗膜及土工布的铺设要求在平地先将幅宽拼接焊成20m宽幅,然后在坡面自上而下,垂直于坝轴线方向通幅铺设。坡面铺设在坡面验收合格后,从堤顶向堤脚沿垂直于堤轴线方向缓慢展铺到坡脚齿槽外顶处与库底土工膜丁字形相接。库底铺设在库底开挖验收合格后,从齿槽外顶向库内沿垂直于堤脚轴线方向缓慢展铺到库内25m处。2防渗膜及土工
26、布的铺设技术要求铺设应在枯燥暖和天气进展,为了便于拼接,防止应力集中,防渗膜及土工布铺设采用波浪形松驰方式,充裕度约为1.5%,摊开后及时拉平、拉开,要求防渗膜及土工布与坡面吻合平整,无突起褶皱,施工人员应穿平底布鞋或软胶鞋,严禁穿钉鞋,以免踩坏土工膜,施工时如发现土工膜损坏,应及时修补。3、工艺流程:库底:库底平面夯实填埋区迎水面夯实1000mm厚粘土层人工修整铺1.5mm厚HDPE膜接缝焊接长丝土工布铺设300g/m230cm厚卵石渗沥液导流层导流管长丝土工布200g/m2。坝坡:坝坡夯实填埋区迎水面夯实700mm厚粘土层人工修整铺1.5mm厚HDPE膜接缝焊接长丝土工布铺设300g/m2
27、30cm厚袋装卵石渗沥液导流层。3.3.防渗膜及土工布的拼接1本工程采用两布一膜和一布一膜防渗,防渗膜及土工布的连接分2个程序进展,即上层土工布的缝接,下层HDPE膜的连接。土工布的缝接用手提缝纫机、尼龙线进展双道缝接,搭接宽度10cm;HDPE膜采用焊接工艺连接,焊接工具采用自动调温(调速)电热模式双道塑料热合机。拼接包括土工布的缝接、土工膜的焊接,为了确保焊接质量,焊接应尽量在厂内进展,但为了施工方便,防渗膜及土工布幅宽又不应太宽,必须在施工现场拼接。2防渗膜焊接质量的好坏是防渗性能成败的关键,所以务必做好土工膜的焊接,确保焊接质量,因此,土工膜焊接应由生产厂家派专业技术人员到现场操作,指
28、导,培训,采用土工膜专用焊接设备进展。本工程土工膜焊接采用专业型热合土工膜焊接机,土工布采用手提式封包机缝接。3焊接工艺:第一幅土工膜铺好后,将需焊接的边翻叠约60cm宽,第二幅反向铺在第一幅膜上,调整两幅膜焊接边缘走向,使之搭接10cm。4焊接全部在现场进展,要求天气晴好,风力3级以下,严禁在雨天、高温和严寒天气下施工,焊接基底外表应枯燥,焊接前用电吹风吹去膜面上的砂子、泥土等脏物,再用干净毛巾擦净,保证膜面干净,在焊接局部的底下垫一条长木板,以便焊机在平整的基面上行走,保证焊接质量,正式焊接前,应先根据施工气温、HDPE膜厚度,利用一样材质的HDPE膜进展试焊,施焊温度为220300,掌握
29、好的焊接机温度及行走速度,确定好施工工艺参数,再进展正式施工,焊缝应透明、平整、顺直、连续。拼接焊缝两条,每条宽10mm,两条焊缝间留有10mm的空腔,用此空腔检查其焊缝质量。3.4.防渗膜及土工布的锚固防渗膜及土工布的锚固分坝坡的锚固,库底的锚固,上部锚固采用在坝顶路缘石根底底部嵌固足够长度防渗膜及土工布,其构造形式矩形槽,在槽内夯填土。坝脚沿坝脚设计线开挖沟槽,铺设防渗膜及土工布时将防渗膜及土工布紧贴在沟内侧,在沟槽内夯填土。3.5.上覆保护层防渗膜及土工布焊接完并经质量验收合格后,及时在膜上面均匀铺设30cm砾石5-25mm垫层,找平拍实后铺设长丝土工布,以防止底部塑膜在紫外线照射下老化
30、和其它因素引起的破坏。3.6防渗膜及土工布施工质量控制防渗膜及土工布的铺设,是该工程施工的关键。施工质量控制包括材料采购、进场原材料质量控制、施工操作过程控制、施工完质量检测。1材料采购结合工程实际及所选防渗膜及土工布的规格,确定防渗膜及土工布的质量标准、几何尺寸,选择生产规模较大、产品质量符合要求的生产厂家进展招标采购。2原材料质量控制进场的防渗膜及土工布必须有厂家提供的合格证书,性能及特性指标和使用说明书。防渗膜及土工布进场后,随机抽取防渗膜及土工布对其性能指标委托*省水利科学研究院实验中心进展复测,复测结果全部合格前方可使用。3施工操作过程控制防渗膜及土工布铺设前编好施工组织设计,说明铺
31、设方法和技术措施,经监理批准前方使用,施工人员均应穿平底布鞋或软胶底鞋进展铺设,严禁穿钉鞋以防踩坏土工膜,做到随铺随压,防渗膜及土工布铺设要与保护层铺设、导流层铺设相协调。拼接中防渗膜焊缝质量是拼接关键,施工中尤其要加强接缝检测,检测方法有:一、目测法; 二、现场检漏。目测法:防渗膜及土工布焊接好后,观察有无漏接,接缝是否烫损,有无褶皱,是否拼接均匀等。现场检漏有两种:充气法:焊缝为双条,两条之间留有约10mm的空腔,将待测段两端封死,插入气针,充气至0.05MPa0.20MPa,静观0.5min,观察真空表,如气压无下降,说明不漏,焊缝合格,否则要查找原因及时修补。充水法:焊缝为双条,两条之
32、间留有约10mm的空腔,将待测段一端封死,另一端插入水针,充水至0.05MPa0.20MPa,如无水从孔腔漏出,说明焊缝合格,否则要查找原因及时修补。充水法较充气法有以下优点:直观性好,便于及时发现问题;设备简便,操作简单,在现场便随时随地检查和抽查。鉴于以上优点,该工程采用充水法检查焊缝质量,自检合格后提交监理单位、质检部门及甲方联合抽样检查,实行逐段认证签证,对于虚焊、漏焊的接缝应及时进展补焊,并对补焊部位进展充水检测,直至验收合格后,才可以进展下道工序。4、考前须知41在接近水平的区域内,防止形成鼓包,该鼓包会在塑膜层下集中来自土壤中的气体,故须考虑气体向外或顶部排出。42尽可能减少施工
33、接缝的数量,特别是坝坡上的水平接缝。43防止在保护层铺设期间塑膜遭受穿孔破坏,严禁现场车辆及硬底鞋在塑膜上行走。44塑膜与坝体顶部建筑物及设计水位下刚性体接触部位要特殊处理,防止渗漏,确保垃圾厂填埋区的平安。4.5控制好日施工铺设强度,当日铺设的防渗膜和土工布必须当天覆盖,不得长时间裸露,造成材料老化。四、铺设卵石渗沥液导流层膜料及上下层土工布铺设完成经检验合格后,将备好的卵石料用机械配合人工铺筑。具体操作是,铺设时先进展库坝塑膜及上层土工布铺设,在塑膜及上层土工布铺设验收合格后,库底及坝顶各布置挖掘机一台,向库坝坡运卵石导流层料,然后人工结合整平。为保证铺设质量,膜料铺设和导流层应平等进展、
34、分区施工。五、管道施工工程内容为渗沥液收集管及喷管道,各种管件、管接头、管支架安装,其中还包括水压试验及有关作业。1、管道施工:(1) 管道的位置、标高及防腐和连接方式等符合国标图和设计图纸规定。(2) 管道及及管件材料必须有准入证。(3) 过墙及过现浇板的管道,一般应加预埋套管。穿墙套管长度不应小于墙厚,注意螺纹连接及焊接处均不得设在套管内和墙中,更不得直埋在地下。(4) 暗装的排水管道,在隐蔽前必须做灌水试验,其灌水高度应不低于层面高度满15分钟后,再灌满延续5分钟,液面不下降为合格。(5) 管道的坡度应符合规*规定。(6) 管道附件在安装前都应按要求作外观检查,核对其材料的规格、型号、材
35、质,同时必须具有制造厂的产品质量合格证及质保书,然后按规*要求抽样打压,不合格者不得用于任何部位安装,管道附件及阀门的几何尺寸,必须符合国家有关标准。(7) 凡隐蔽局部的管道必须做验收记录,必须按图纸要求在自检打压合格后,会同有关部门进展验收。(8) 在施工的全过程中,现场施工作业人员、班长、施工员和技术负责人,应根据实际情况不断准确收集、整理施工原始记录及施工变更签证和施工技术核定单,对施工中不明确或有难度的地方应及时会同有关部门协商解决。(9) 质量保证资料应做到资料齐全,资料必须真实可信。2、阀门及管道附件安装工程内容为阀门及相关作业。施工要求:1、阀门及管道附件的规格、型号、位置、标高
36、等应符合国标和设计图纸规定。2、阀门安装前,应作耐压强度试验。试验应以每批同牌号、同规格、同型号数量中抽查获10%,且不少于一个,如有漏、裂不合格的应再抽查20%,仍有不合格的则须逐个试验。对于安装在主干管上起切断作用的阀门,应逐个作强度和严密性试验。强度和严密性试验压力应为阀门出厂规定的压力。3、阀门a、 截止阀与管道连接为热熔连接。b、 公称压力为1.0Mpa,c、 应正装,即介质流向阀瓣下方向上。六、截洪沟及封场排水沟工程1、土方工程按渠道衬砌外围尺寸,采用挖掘机反铲开挖断面并且采用固定模型控制开挖边坡及高程,渠底及边坡不得超挖,2、浆砌石工程采用铺浆法砌筑,砂浆稠度控制在3050mm,
37、当气温变化时,做适当调整,砌筑前先将毛石和砼砌石洒水湿润,使外表充分吸收,但不留有残水,砌筑时转角和交接处同时砌筑,对不能同时砌筑而必须留置的临时连续处,应留置成斜槎。分缝、埋设排水孔、预留孔洞等按设计或监理要求及时准确留设,严禁砌后凿洞补镶。暂停砌筑时,必须将该皮砌块间的缝隙用砂浆灌满、灌平而不铺皮面上的砂浆,当复工时应将皮面加以清扫,用水湿润后,才铺浆砌筑上皮砌块或接槎。浆砌石和砼砌石砌筑12h后开场洒水养护,并经常保持外露面的湿润,养护时间不少于14d。 砌体勾缝应采用细砂和较小的水灰比,灰砂比控制在11至12之间。勾缝及清理在浆砌石砌筑24h后,将槽缝冲洗干净,保持缝面湿润,但不能积水
38、勾缝后将残留、溅染在块石上的砂浆等杂物刷洗干净,用浸湿物覆盖21d,并经常洒水使砌体保持湿润,砌筑砂浆和勾缝砂浆要分开堆放,防止混用。卵石在规定料场拣集。用自卸汽车运至施工部位,卵石材质应坚实、新鲜、无风化剥落层或裂纹,石材外表无污垢,水锈等杂质,石材的力学性质检验后符合设计规定。七、砂砾石及块石备料工程依据招标文件的资料,针对垃圾厂填埋区工程所处地理位置,我们方案在距库区最近处筛选块卵石料,以确保工程质量及降底工程报价。第三章 工程质量保证措施1、严格执行国家施工验收规*,质量检验评定标准,遵守国家有关法规,保证按国家施工验收规*和优质工程标准组织施工,按质量检验评定标准和优质工程标准检查
39、评定工程质量,施工操作按照工艺标准执行。 2、坚持“百年大计,质量第一的方针,严把质量关,确保工程质量。 3、建立健全质量保证体系,包括建立质量和技术管理体系,建立健全质量检查验收制度,建立完善的资料管理制度和做好工程回访保修工作。 4、加强施工工程的质量控制,从工序质量到分项工程质量,分部工程质量,单位工程质量的系统控制过程中明确各施工阶段质量控制重点,做好事前控制,中间控制和全过程质量控制工作。 5、严格执行原材料检验和砼试配制度,严格按要求及时制样、取样、送样,不合格的材料及半成品一律不准用于工程上。 6、推行全面质量管理,现场成立各工种的TQC小组,主攻质量上存在的难题,以保工程质量。
40、 7、全面开展创优活动和消除质量通病活动,以创优带动整体工程质量的提高。 8、施工中做好技术交底、隐蔽工程验收、技术复核,并认真检查执行情况,严格按图纸设计要求施工。 9、现场执行样板制和三上墙制度名字、等级、质量挂牌上墙。贯彻自检、互检、交接检制度,未经历收不得进入下道工序施工。 10、做好成品保护,成品和半成品保护设专人负责。 11、全面开展和具体措施如下: (1)、人工挖土时,随挖随打水平桩,控制标高,人工挖土坑底预留10cm的土层再由人工修平至设计标高,严禁用浮土回填。(2)、回填土严格按规*要求施工,根底回填土要在根底两边同时进展,回填土要分层夯实,并分步做干容重试验。 (3)、根底
41、砼浇筑时两端拉铅丝校正上口的宽度,保证轴线位置正确。 (4)、模板安装后在浇筑砼时,派专人看护模板,拆模时砼强度不应低于施工规*要求。(5)、搅拌砼时粗细骨料每车过磅,及时取样制样,各部位砼采用浇水养护不少于7昼夜,框架柱浇筑砼前,在模板内浇50100mm厚同等级砂浆。 (6)、钢筋绑扎设置垫块,保证保护层厚度,框架柱钢筋每柱焊接三层箍筋。 (7)、砖砌体采用皮数杆控制灰缝厚度和顶面标高,内外墙同时砌筑,不留直槎,常温下砖隔夜浇水湿润,砌筑时做到墙面垂直平整,接槎通顺。砂浆饱满度不低于80%。质量目标与质量承诺为保证质量目标,我公司*重承诺:在工程施工中分项工程合格率确保在80%以上,测点合格
42、率在95%以上,分部工程全部合格,质量保证齐全。质量保证体系我公司已通过ISO9001质量标准认证,并按照GBTI9001-2000,ibtISO9001-2000标准建立了质量体系,结合公司实际形成文件并加以贯彻执行,确保所交付的工程符合规*、设计和合同的要求。附:质量保证体系图组织措施在投标阶段,我们已将该工程列为我司的重点工程。选派具备*市尹家沟垃圾处理填埋场封场工程的 *生富 工程经理,选派技术经历丰富的工程师担任技术负责人,并且组建以工程经理为核心的优秀工程班子。见质量保证体系图。第四章 平安生产保证措施为了确保施工现场的平安生产管理,保护职工人身平安,把平安生产放在重要议事日程上,
43、做为头等大事来抓,认真落实有关“平安生产、文明施工的规定。从而保证生产顺利进展,特定本措施: 一、保证施工平安组织措施及平安保证体系1、平安管理目标平安事故频率降低在2以内,杜绝重大伤亡事故。2、建立健全各级部门平安生产责任制坚持贯彻“平安第一、预防为主的方针,建立健全平安生产管理体系,制定平安生产现任制度,使工程、班组、个人都担负起责任,确保平安生产制度,方案、措施的实施,并实现“横向到边,纵向到底的平安生产网络,做到责任明确,措施得力,落实到人。3、建立完善以工程经理为首的平安生产领导小组有组织、有领导地开展平安生产管理活动,承当组织领导平安生产的责任。组员由现场管理人员及生产班组长、民工
44、队长、组长、每月开展二次平安检查活动,发现问题,立即整改。4、建立平安交底责任制根据建筑安装工人平安技术操作规程要求,结合公司有关平安规定及章程,工人进场前,先进展一次有关建筑物构造、现场周围环境、平安操作规程等有关规定的平安教育活动。在每道工序操作之前,由工程部组织施工员、专职平安员对操作班组进展分项工程书面和口头平安技术交底,并进展抽查和操作过程中的检查,做到平安生产纵向到底,横向到边,人人负责。5、建立平安制度落实责任制平安检查的主要内容有:查思想、查管理、查制度、查作业面、查隐患、查整改落实检查的主要形式有普遍检查、专业检查、季节性检查。着重做好日常工作中的三检查,即作业前检查、作业中
45、检查、作业后检查,做到平安生产以预防为主,如进入现场必须戴好平安帽,高空临边作业必须系平安带等。6、施工现场的各种机电设备、设施、材料、构件等均要按照现场施工阶段的平面布置图堆放布置,保证场内道路畅通、平整。现场内的平安、卫生、防火的设施要齐全有效。准堆放物料,不准搭设临时设施,不准停放机械设备。7、施工现场入口处及危险作业部位,悬挂平安生产宣传画、标语和平安色标,随时提醒职工注意平安生产。 8、凡进入施工现场的人员,要遵守各项全生产管理制度,正确使用个人防护用品,任何人进入施工现场都必须戴好平安帽,高空作业系好平安带,不准从高处向下抛投任何物料,严禁在现场内吸烟,制止在施工现场内取闹玩耍,酗酒操作、带病高空作业、乘坐起重吊栏、玩火玩电、穿拖鞋、高跟鞋。 9、参加施工的所有职工都要经过入场平安教育和岗位平安操作技术教育,每天上班前进展平安生产教育方可上岗操作。各类机械设备的操作工、电工、架子工、起重工、焊工等特殊工种,必顺经过专门的平安操作技术训练,考试合格方可独立操作,严禁无证操作。 10、严肃对待施工现场发生的已遂未遂事故,把一般事当做重大事故来抓,未遂事故当做已遂事故来抓,对查出的事故隐患做到
