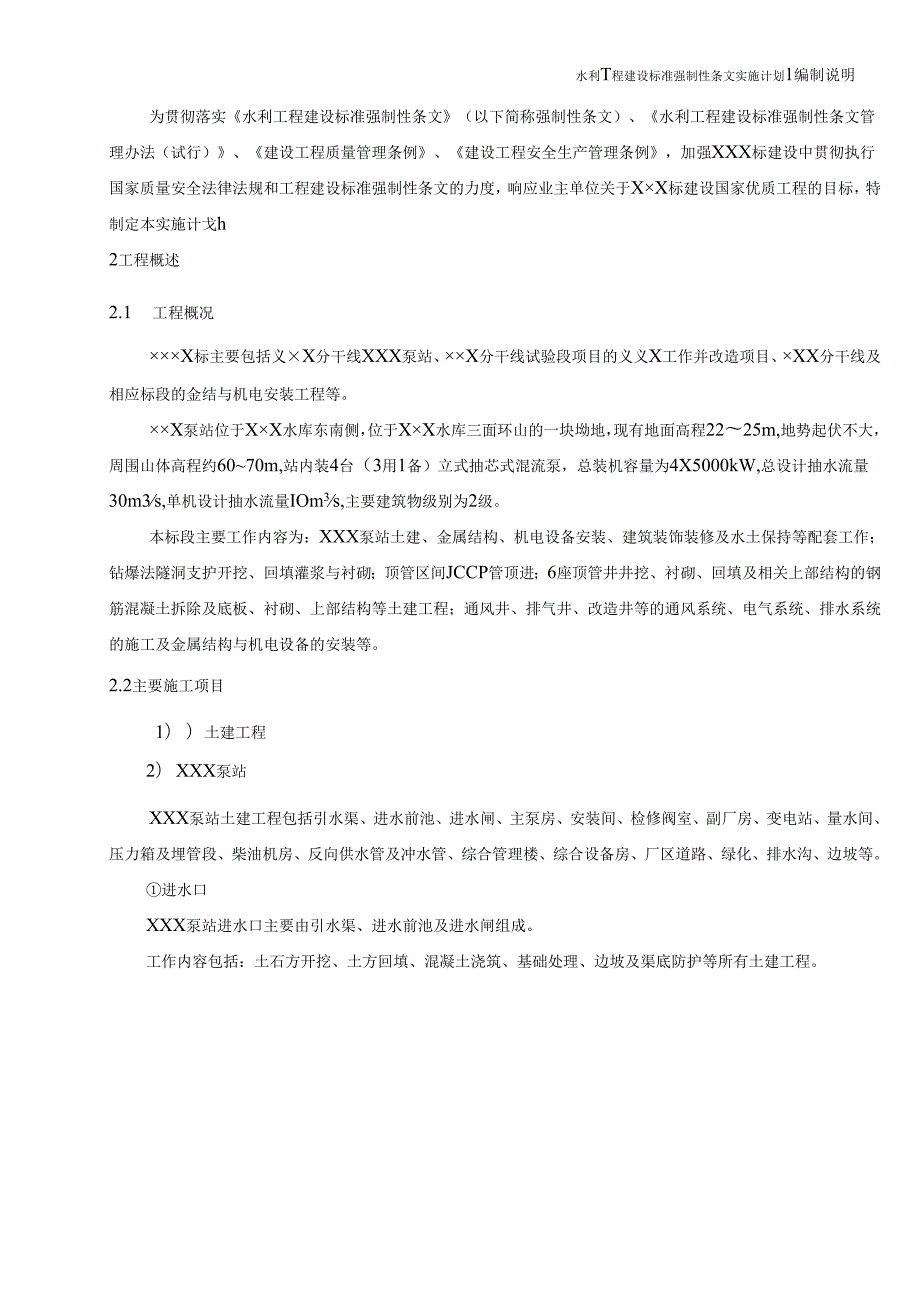

1、水利工程建设标准强制性条文实施计划批准:审核:编制:2022年08月目录1编制说明1.2工程概述1.2.1 工程概况12.2 主要施工项目13强制性条文实施计划编制组织机构及职责33.1 组织机构3.3.2 职责3,4工程建设标准强制性条文实施计划4.4.1 编制原则4.4.2 工程建设标准强制性条文实施计划4.水利T程建设标准强制性条文实施计划1编制说明为贯彻落实水利工程建设标准强制性条文(以下简称强制性条文)、水利工程建设标准强制性条文管理办法(试行)、建设工程质量管理条例、建设工程安全生产管理条例,加强XXX标建设中贯彻执行国家质量安全法律法规和工程建设标准强制性条文的力度,响应业主单位
2、关于XX标建设国家优质工程的目标,特制定本实施计戈h2工程概述2.1 工程概况X标主要包括义X分干线XXX泵站、X分干线试验段项目的义义X工作并改造项目、XX分干线及相应标段的金结与机电安装工程等。X泵站位于XX水库东南侧,位于XX水库三面环山的一块坳地,现有地面高程2225m,地势起伏不大,周围山体高程约6070m,站内装4台(3用1备)立式抽芯式混流泵,总装机容量为4X5000kW,总设计抽水流量30m3s,单机设计抽水流量IOm3s,主要建筑物级别为2级。本标段主要工作内容为:XXX泵站土建、金属结构、机电设备安装、建筑装饰装修及水土保持等配套工作;钻爆法隧洞支护开挖、回填灌浆与衬砌;顶
3、管区间JCCP管顶进;6座顶管井井挖、衬砌、回填及相关上部结构的钢筋混凝土拆除及底板、衬砌、上部结构等土建工程;通风井、排气井、改造井等的通风系统、电气系统、排水系统的施工及金属结构与机电设备的安装等。2.2主要施工项目1) )土建工程2) XXX泵站XXX泵站土建工程包括引水渠、进水前池、进水闸、主泵房、安装间、检修阀室、副厂房、变电站、量水间、压力箱及埋管段、柴油机房、反向供水管及冲水管、综合管理楼、综合设备房、厂区道路、绿化、排水沟、边坡等。进水口XXX泵站进水口主要由引水渠、进水前池及进水闸组成。工作内容包括:土石方开挖、土方回填、混凝土浇筑、基础处理、边坡及渠底防护等所有土建工程。厂

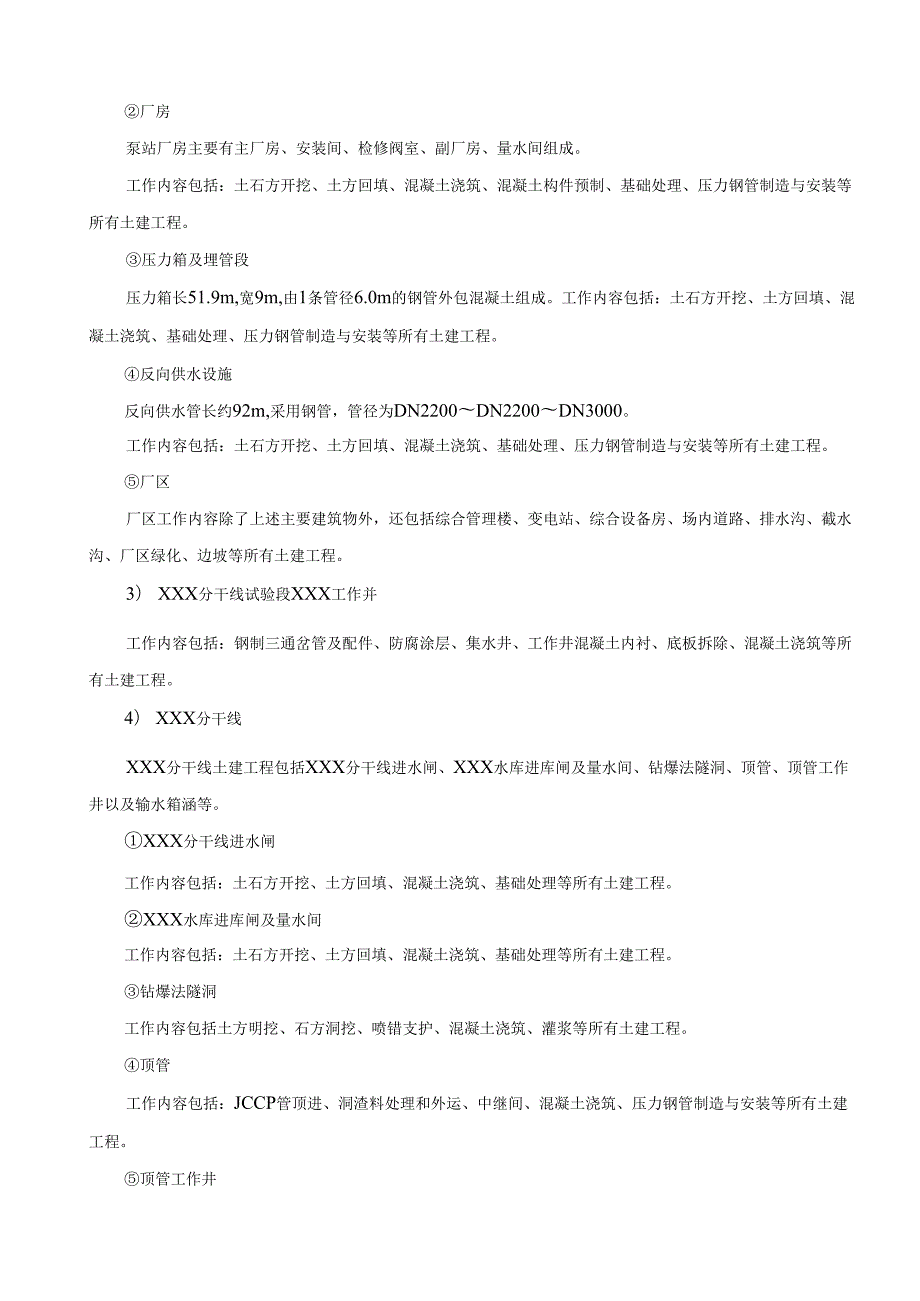

4、房泵站厂房主要有主厂房、安装间、检修阀室、副厂房、量水间组成。工作内容包括:土石方开挖、土方回填、混凝土浇筑、混凝土构件预制、基础处理、压力钢管制造与安装等所有土建工程。压力箱及埋管段压力箱长51.9m,宽9m,由1条管径6.0m的钢管外包混凝土组成。工作内容包括:土石方开挖、土方回填、混凝土浇筑、基础处理、压力钢管制造与安装等所有土建工程。反向供水设施反向供水管长约92m,采用钢管,管径为DN2200DN2200DN3000。工作内容包括:土石方开挖、土方回填、混凝土浇筑、基础处理、压力钢管制造与安装等所有土建工程。厂区厂区工作内容除了上述主要建筑物外,还包括综合管理楼、变电站、综合设备房、
5、场内道路、排水沟、截水沟、厂区绿化、边坡等所有土建工程。3) XXX分干线试验段XXX工作并工作内容包括:钢制三通岔管及配件、防腐涂层、集水井、工作井混凝土内衬、底板拆除、混凝土浇筑等所有土建工程。4) XXX分干线XXX分干线土建工程包括XXX分干线进水闸、XXX水库进库闸及量水间、钻爆法隧洞、顶管、顶管工作井以及输水箱涵等。XXX分干线进水闸工作内容包括:土石方开挖、土方回填、混凝土浇筑、基础处理等所有土建工程。XXX水库进库闸及量水间工作内容包括:土石方开挖、土方回填、混凝土浇筑、基础处理等所有土建工程。钻爆法隧洞工作内容包括土方明挖、石方洞挖、喷错支护、混凝土浇筑、灌浆等所有土建工程。
6、顶管工作内容包括:JCCP管顶进、洞渣料处理和外运、中继间、混凝土浇筑、压力钢管制造与安装等所有土建工程。顶管工作井工作内容包括:地下连续墙、土方明挖、石方明挖、混凝土浇筑、基础处理等所有土建工程。输水箱涵工作内容包括:土方明挖、混凝土浇筑、基础处理、抛石护底等所有土建工程。4)建筑与装修本标工程范围内各永久建筑、构筑物。工作内容包括:建筑工程、屋面工程、建筑地面装修工程、建筑装饰装修工程、给排水工程、消防工程、电气工程、通风空调系统、园林绿化等。(1)预埋件(管)的埋设及其他工作工作内容包括本标范围内土建预埋件、部分机电和建筑预埋件(管)、接地网的埋设和安装工作,以及电缆沟等其他工作。(2)
7、水土保持及环境保护工程本章规定适用千本工程施工期的生产、生活区(包括施工生产生活区、弃渣场、堆料场、料场、道路等)环境保护和水土保持的有关工作,其主要工作范围和内容包括:施工、生活污水和废水处理、大气环境与声环境保护、固体废弃物处理、废弃机油处理、人群健康保护、水土保持、完工后的场地清理、土地整治、土地复垦与植被恢复、渣土资源化利用等。(3)配合安全监测工程工作配合安全监测工作内容包括:安全监测施工图所示范围内监测仪器保护,以及监测仪器埋设和观测所需的配合工作等。3强制性条文实施计划编制组织机构及职责4.1 组织机构项目部成立以项目经理为组长,安全负责人、技术负责人为副组长的强制性标准实施小组
8、组织机构如下:组长:副组长:成员:4.2 职责(1)落实强制性条文水利工程施工吸“劳动安全与卫生,“水利工程验收”施工部分具体实施,负责强制性条文中有关的强制性条文的落实,并对强制性条文执行情况进行日常检查。(2)针对本标段项目施工情况编制强制性条文实施措施计划,报监理单位审批,并报业主单位备案。(3)组长按审批通过的强制性条文实施措施计划定期组织强制性条文执行自查,并形成书面自查报告报监理单位审核。(4)对不符合强制性条文规定的施工图有提出修改建议的义务。(5)组织小组成员对现场的工程建设标准强制性条文实施情况进行自查,发现问题及时整改,并形成书面自查报告报上级单位审核。(6)小组成员对不
9、符合工程建设标准强制性条文规定的施工方案、临建设施等有提出整改、完善的义务。(7)接受监理、业主等上级主管部门的相关监督检查,并按要求整改。(8)定期组织现场自查,对不符合工程建设标准强制性条文规定的部位须及时整改,对存在问题较大或上级单位检查的问题组织相关专题会,并按会议精神组织、落实整改,并将整改结果上报上级单位。(9)在施工周报、月报中列入工程建设标准强制性条文落实情况的自查、整改情况。(10)根据现场阶段性施工变化情况,定期组织相关人员对工程建设标准强制性条文实施计划进行重新编制、上报。4工程建设标准强制性条文实施计划4.1 编制原则根据本标段施工项目情况及施工计划,结合相关施工项目的
10、规范内容中的强制性条文相关内容,按照相关条款进行编制。4.2 工程建设标准强制性条文实施计划4-1水利工程施工强条实施计划表强制性条文强条实施部位实施时间备注水工建筑物岩石基础开挖工程施工技术规范SL47-94顶管工作井、泵站基坑及钻爆法隧洞2020年10月16日2022年6月30日1.0.8严禁在设计建基面、设计边坡附近采用洞室爆破法或药壶爆破法施工。2.1.2,三经安全技术论证和主管部门批准,严禁采用自下而上的开挖方式。水工建筑物地下开挖工程施工规范SL378-2007钻爆法隧洞2020年12月1日2022年6月30日强制性条文强条实施部位实施时间备注5.2.2地下洞室洞口削坡应自上而下分
11、层进行,严禁上下垂直作业。进洞前,应做好开挖及其影响范围内的危石清理和坡顶排水,按设计要求进行边坡加固。5.5.5当特大断面洞室设有拱座,采用先拱后墙法开挖肘,应注意保护和加固拱座岩体。拱脚下部的岩体开挖,应符合下列条件:1)拱脚下部开挖面至拱脚线最低点的距离不应小于1.5m;2)顶拱混凝土衬砌强度不应低于设计强度的75%o11.2.8对存在有害气体、高温等作业区,必须做专项通风设计,并设置监测装置。12.3.7洞内供电线路的布设应符合下列规定:3)电力起爆主线应与照明及动力线分两侧架设。12.4.5洞内电、气焊作业区,应设有防火设施和消防设备。13.2.6当相向开挖的两个工作面相距小于30m
12、或5倍洞径距离爆破时,双方人员均应撤离工作面:相距15m肘,应停止一方工作,单向开挖贯通。13.2.7竖井或斜井单向自下而上开挖,距贯通面5m时,应自上而下贯通。13.2.10采用电力起爆方法,装炮时距工作面30m以内应断开电源,可在30m以外用投光灯或矿灯照明。水工预应力锚固施工规范SL46-94钻爆法隧洞内衬、基坑边坡2020年10月18日2023年6月30日8.3.2张拉操作人员未经考核不得上岗:张拉时必须按规定的操作程序进行,严禁违章操作。水利水电工程锚喷支护技术规范SL377-2007顶管工作井、进水闸、进库闸及基坑边坡2020年10月18日2022年6月30日9.1.17竖井或斜井
13、中的锚喷支护作业应遵守下列安全规定:1)井口应设置防止杂物落入井中的措施。2)采用溜筒运送喷射混凝土混合料时,井口溜筒喇叭口周围应封闭严密。水工建筑物滑动模板施工技术规范SL32-2014顶管工作井、进水闸、进库闸、泵站及钻爆隧洞2020年10月18日2023年12月30日3.3.4对首次采用的树种,应先进行试验,达到要求后方可使用。强制性条文强条实施部位实施时间备注5.2.3人员进出滑模的通道应安全可靠。6.2.3千斤顶和支承杆的最少数量,应符合下列规定:1)计算提升力时取6.2.2条中1款、2款、3款之和或1款、2款、6款之和的大值。2)千斤顶、支承杆的允许承载力及其最少数量计算方法应符合
14、6.2.3条的规7.1.4所有滑模安装都应符合下列规定:当滑模安装高度达到或超过2.0m时,对安装人员必须采取高空作业保护措施。7.4.9陡坡上的滑模施工,应具有保证安全的措施。当牵引机具为卷扬机时,卷扬机应设置安全可靠的地锚:对滑模应设置除牵引钢丝绳以外的防止其自由下滑的保险器具。8.0.5每滑升Im3m,应对建筑物的轴线、尺寸、形状、位置及标高进行测量检查,并做好记录(施工记录表格见附录D)。9.1.3在滑模施工中应及时掌握当地气象情况,遇到雷雨、六级和六级以上大风时,露天的滑模应停止施工,采取停滑措施。全部人员撤离后,应立即切断通向操作平台的供电电源。9.2.2在施工的建构筑物周围应划出
15、施工危险警戒区,警戒线至建(构)筑物外边线的距离应不小于施工对象高度的的0,且不小于Ion1。警戒线应设置围栏和明显的警戒标志,施工区出入口应设专人看守。9.2.3危险警戒区内的建筑物出入口、地面通道及机械操作场所,应搭设高度不小于2.5m的安全防护棚。9.2.4当滑模施工进行立体交叉作业时,在上、下工作面之间应搭设安全隔离棚。9.4.2施工升降机应有可靠的安全保护装置,运输人员的提升设备的钢丝绳的安全系数不应小于12,同时,应设置两套互相独立的防坠落保护装置,形成并联的保险。极限开关也应设置两套。9.5.2滑模施工现场的场地和操作平台上应分别设置配电装置。附着在操作平台上的垂直运输设备应有上
16、下两套紧急断电装置。总开关和集中控制开关应有明显标志。9.7.1露天施工,滑模应有可靠的防雷接地装置,防雷接地应单独设置,不应与保护接地混合。水工混凝土施工规范SL667-2014本标段所有施工项目施工部位2020年10月1日2024年4月30日强制性条文强条实施部位实施时间备注3.6.1拆除模板的期限,应遵守下列规定:1)不承重的侧面模板,混凝土强度达到2.SMPa以上,保证其表面及棱角不因拆模而损坏时,方可拆除。2)钢筋混凝土结构的承重模板,混凝土达到下列强度后(按混凝土设计强度标准值的百分率计),方可拆除。)悬臂板、梁:跨度IS2m,75%:跨度12m,100%o2)其他梁、板、拱:跨度
17、1S2m,50%;2m跨度18m,100%10.4.6各种预埋铁件应待混凝土达到设计要求的强度,并经安全验收合格后,方可启用。水工建筑物水泥灌浆施工技术规范SL62-2014顶管工作井、进水闸、进库闸、泵站及钻爆隧洞2021年6月1日2023年10月30日8.1.1接缝灌浆应在库水位低于灌区底部高程的条件F进行。蓄水前应完成蓄水初期最低库水位以下各灌区的接缝灌浆及其验收工作。4-2劳动安全与卫生方面强条实施计划表强制性条文强条实施部位实施时间备注水利水电工程劳动安全与工业卫生设计规范GB50706-2011本标段所有施工部位2020年8月10日2024年4月30日4.2.2用开敞式高压配电装置
18、的独立开关站,其场地四周应设置高度不低于2.2的围墙。4.5.7械排水系统的排水管管口高程低于下游校核洪水位时,必须在排水管道上装设逆止阀。4.2.6地网分期建成的工程,应校核分期投产接地装置的接触电位差和跨步电位差,其数值应满足人身安全的要求。4.2.9中性点直接接地的低压电力网中,零线应在电源处接地。4.2.11全电压供电电路中的电源变压器,严禁采用自藕变压器。4.2.13立避雷针、装有避雷针或避雷线的构架,以及装有避雷针的照明灯塔上的照明灯电源线,均应采用直接埋入地下的带金属外皮的电缆或穿入埋地金属管的绝缘导线,且埋入地中长度不小于IOmo装有避雷针(线)的构架物上严禁架设通信线、广播线
19、和低压线。4.2.16发生爆炸、火灾造成人身伤亡的场所应装设应急照明。4.5.8洪防淹设施应设置不少于2个的独立电源供电,且任意一电源应能满足工作负荷的要求。水工建筑物滑动模板施工技术规范SL32-2014顶管工作井、进水闸、进库闸、泵站及钻爆隧洞2020年10月1日2023年6月30日9.3.2作平台及悬挂脚手架上的铺板应严密、平整、固定可靠并防滑:操作平台上的孔洞应设盖板或防护栏杆,操作平台上孔洞盖板的打开与关闭应是可控和可靠的。9.3.3操作平台及悬挂脚手架边缘应设防护栏杆,其高度应不小于120cm,横挡间距应不大于35cm,底部应设高度不小于30Cm的挡板且应封闭密实。在防护栏杆外侧应
20、挂安全网封闭。9.4.5人货两用的施工升降机在使用时,严禁人货混装。9.10.5拆除滑模时,应采取防止操作人员坠落的措施,对空心筒类构筑物,应在顶端设置安全行走平台。水利水电工程坑探规程SL166-2010顶管工作井、进水闸、进库闸、泵站及钻爆隧洞2020年9月10日2022年6月30日6.4.3爆破材料使用应符合下列规定:1)导火线外表有折伤、扭破、粗细不均,燃烧速度超过标准速度5sm,耐水时间低于2h及受潮、变质,不应使用。水禾IT程建设标准强制性条文实施计划强制性条文强条实施部位实施时间备注17.4.2桥机试验区域应设警戒线,并布置明显警示标志,非工作人员严禁上桥机。试验时桥机下面严禁有
21、人逗留。水利水电工程施工作业人员安全操作规程SL401-2007本标段所有施工部位2020年9月10日2024年4月30日2.0.9严禁人员在吊物下通过和停留。2.0.10易燃、易爆等危险场所严禁吸烟和明火作业。不得在有毒、粉尘生产场所进食。2.0.12洞内作业前,应检查有害气体的浓度,当有害气体的浓度超过规定标准时,应及时排除。2.0.16检查、修理机械电气设备肘,应停电并挂标志牌,标志牌应谁挂谁取。检查确认无人操作后方可合闸。严禁机械在运转时加油、擦拭或修理作业。2.0.20严禁非电气人员安装、检修电气设备。严禁在电线上挂晒衣服及其他物品。2.0.26非特种设备操作人员,严禁安装、维修和动
22、用特种设备。3.7.13进行停电作业时,应首先拉开刀闸开关,取走熔断器(管),挂上“有人作业,严禁合闸”的警示标志,并留人监护。4.2.1塔式起重机司机应经过专业培训,并经考试合格取得特种作业人员操作证书后,方可上岗操作。水利水电地下工程施工组织设计规范SL642-2013顶管工作井、进水闸、进库闸、泵站及钻爆隧洞2020年9月10日2024年4月30日7.2.3下列地区不应设置施工临时设施:1)严重不良地质区或滑坡体危害区。2)泥石流、山洪、沙暴或雪崩可能危害区。3)受爆破或其他因素影响严重的区域。水利水电工程调压室设计规范SL655-2014顶管工作井、进水闸、进库闸、泵站及钻爆隧洞202
23、0年9月10日2024年4月30日8.3.6调压室安全防护应符合下列规定:1)埋藏式调压室的井口周边,应设置安全防护设施。2)半埋藏式调压室和地面式调压室应设置井口安全防护设施。3)调压室内的钢爬梯,应设置护笼。水利水电工程施工安全防护设施技术规范SL714-2015本标段所有施工部位2020年10月1日2024年4月30日强制性条文强条实施部位实施时间备注3.2.10电梯井、闸门井、门槽、电缆竖井等的井口应设有临时防护盖板或设置围栏,在门槽、闸门井、电梯井等井道口(内安装作业,应根据作业面情况,在其下方井道内设置可靠的水平安全网作隔离防护层。3.3.6排架、井架施工用电梯、大坝廊道、隧洞等出
24、入口和上部有施工作业、的通道,应设有防护棚,其长度应超过可能坠落范围,宽度不应小于通道的宽度。当可能坠落的高度超过24m时,应设双层防护棚。3.5.3种施工设备、机具传动与转动的露出部分,如传动带、开式齿轮、电锯、彤、轮、接近于行走面的联轴节、转轴、皮带轮和飞轮等必须安设拆装方便、网孔尺寸符合安全要求的封闭的钢防护网罩或防护挡板或防护栏杆等安全防护装置。3.7.3配电箱、开关箱应装设在干燥、通风及常温场所,设置防雨、防尘和防砸设施。不应装设在有瓦斯、烟气、蒸气、液体及其他有害介质环境中,不应装设在易受外来固体物撞击、强烈振动、液体浸溅及热源烘烤的场所。3.7.4施工用电线路架设使用应符合下列要
25、求:线路穿越道路或易受机械损伤的场所时必须设有套管防护。管内不得有接头,其管口应密封。3.10.10载人提升机械应设置下列安全装置,并保持灵敏可靠:上限位装置(上限位开关;上极限限位装置(越程开关);下限位装置(下限位开关);断绳保护装置;限速保护装置;超载保护装置。3.12.5在有毒有害气体可能泄漏的作业场所,应配置必要的防毒护具,以备急用,并应及时检查、维护、更换,保证其始终处在良好的待用状态。4.2.4起重机械应配备荷载、变幅等指示装置和荷载、力矩、高度、行程等限位、限制及连锁装置。4.2.5门式、塔式、桥式起重机械安装运行应符合下列规定:桥式起重机供电滑线应有鲜明的对比颜色和警示标志。
26、扶梯、走道与滑线间和大车滑线端的端梁下应设有符合要求的防护板或防护网。4.3.2缆机安装运行应符合下列规定:设有从地面通向缆机各机械电气室、检修小车和控制操作室等处所的通道、楼梯或扶梯。所有转动和传动外露部位应装设有防护网罩,并涂上安全色。6.1.1灌浆作业应符合下列要求:交叉作业场所,各通道应保持畅通,危险出入口、井口、临边部位应设有警告标志或钢防护设施。7.1.14皮带机安装运行应符合下列规定:皮带的前后均应设置事故开关,当皮带长度大于100m时,在皮带的中部还应增设事故开关,事故开关应安装在醒目、易操作的位置,并设有明显标志。7.2.1制冷系统车间应符合下列规定:1)控制盘柜与氨压机应分
27、开隔离布置,并符合防火防爆要求2)所有照明、开关、取暖设施等应采用防爆电器3)设有固定式氨气报警仪强制性条文强条实施部位实施时间备注4)配备有便携式氨气检测仪5)设置应急疏散通道并明确标识8.1.2木材加工机械安装运行应符合下列规定:应配备有锯片防护罩、排屑罩、皮带防护罩等安全防护装置,锯片防护罩底部与工件的间距不应大于20mm,在机床停止工作时防护罩应全部遮盖住锯片。10.1.2进入施工生产区域人员应正确穿戴安全防护用品。进行2m(含2m)以上高空作业应佩戴安全带并在其上方固定物处可靠栓挂,3.2m以上高空作业时,其下方应铺设安全网。安全防护用品使用前应认真检查,不应使用不合格的安全防护用品
28、10.1.7接作业安全防护应符合下列要求:高处焊割作业点的周围及下方地面上火星所及的范围内,应彻底清除可燃、易爆物品,并配置足够的灭火器材。10.1.11属加工设备防护罩、挡屑板、隔离围栏等安全设施应齐全、有效。有火花溅出或有可能飞出物的设备应设有挡板或保护罩。11.1.2组安装现场对预留进入孔、排水孔、吊物孔、放空阀、排水阀、预留管道口等孔洞应加防护栏杆或盖板封闭。11.1.7水管、蜗壳内和水轮机过流面进行环氧砂浆作业时,应有相应的防火、防毒设施并设置安全防护栏杆和警告标志。11.2.6高压试验现场应设围栏,拉安全绳,并悬挂警告标志。高压试验设备外壳应接地良好(含试验仪器),接地电阻不得大
29、于40o水利水电工程劳动安全与工业卫生设计规范GB50706-2011本标段所有施工部位2020年10月1日2024年4月30日5.6.1六氟化硫气体绝缘电气设备的配电装置室及检修室,必须装设机械、排风装置,其室内空气中六氟化硫气体含量不应超过6.Og/m3,室内空气不应再循环,且不得排至其他房间内。室内地面孔、洞应采取封堵措施。5.7.1工程所使用的包括砂、石、石专、水泥、商品混凝土、预制构件和新型墙体材料等无机非金属建筑主体材料,其放射性指标限量应符合表5.7.1的规rI11HKBllIiMIH9tlMllUIlKQIIbbalutoIL生WI,WtOUMMMMMIHUMMMMB*BMMI
30、i5.7.2工程所使用的包括石材、建筑卫生陶瓷、石膏板、吊顶材料、无机瓷质糖粘接剂等无机非金属装修材料,其放射性指标限量应符合表5.7.2的规定。强制性条文强条实施部位实施时间备注5.7.3工程室内所使用的包括胶合板、细术工板、刨花板、纤维板等人造木板及饰面人造木板,必须测定游离甲醒的含量或游离甲醒的释放量。水利水电工程施工通用安全技术规程SL398-2007本标段所有施工部位2020年10月1日2024年4月30日生产作业场所常见生产性粉尘、有毒物质在空气中允许浓度及限值应符合表3.4.2要求。Rt0,.owalSmtrMifrourMeAB太3.8I.flK*4N0W2MOAMJW0.r3
31、Ie三w*W0B三三一*三MxMVL9AJITBSCI三Ml.一xLa*mm一UB4TevMU4TXMX.IQ*MydT3.l*Wt)dOR生产车间和作业场所工作地点噪声声级卫生限值应符合表3.4.4ma产FBrC1规定。I】I1施工作业噪声传至有关区域的允许标准见表3.4.6oUSW3jaIH.M奇j.aw7t*M:.XaK.3.4.11工程建设各单位应建立职业卫生管理规章制度和施工人员职业健康档案,对从事尘、毒、噪声等职业危害的人员应每年进行一次职业体检,对确认职业病的职工应及时给予治疗,并调离原工作岗位。强制性条文强条实施部位实施时间备注生活供水水质应符合表4.7.1要求,并经当地卫生部
32、门检验合格方可使用。生活饮用水源附近不得有污染源。44.7.12MW3HHIBEZ3BB9EES9.,上e.WWTw!Mr4TG*ivT-MM(IaSm“J欣75taeLfMtfcIFAMJbV0.K,一Jta1U一-4e.*14UVb1te-U9,yarMIMMbwS.才MO9!W力.co三e*F01-w-ShMMJH4*dev水利水电地下工程施工组织设计规范SL642-2013本标段所有施工部位2020年10月1日2024年4月30日施工过程中,洞内氧气浓度不应小于20%,有害气体和粉尘含量9.1.1应符合下列要求:甲皖、一氧化碳、硫化氢含量应满足表9.1.1-1的要求。4-3水利工程验收
33、方面强条实施计划表强制性条文实“留条实施时间施部位备注水利工程压力钢管制造安装及验收规范SL432-2008本标段所有施工部位2021年6月30日2024年4月30日4.1.7对于高强度钢板,划线时不得用锯条或凿子,钢印作标记,不得在卷板外侧表面打冲眼,但在下列情况,允许使用深度不大于0.5mm的钝头冲眼作标记:4.1.25加劲环、支承环、止推环和阻水环与钢管外壁的局部间隙,不大于3mm。5.1.3钢管支墩应具有足够的强度和稳定性,钢管在安装过程中不应发生位移和变形。6.4.3焊缝内部质量检测应采用超声波检测和射线检测。焊缝表面检测可选用磁粉检测或渗透检测,铁磁性材料宜优先选用磁粉检测。当无损
34、检测人员应用其中一种检测方法时,在对所发现的缺欠进行定性和定量没有把握的情况下,应采用其他无损检测方法进行复查,同一焊缝部位或同一焊缝缺欠,使用了两种及两种以上的无损检测方法检测,应分别按各自的检测标准进行评定,全部合格后方为合格。水利水电建设工程验收规程SL223-2008本标段所有施工部位2020年10月30日2024年4月30日1.0.9当工程具备验收条件时,应及时组织验收。未经验收或验收不合格的工程不得交付使用或进行后续工程施工。验收工作应相互衔接,不应重复进行。6.3.1ZlI库下闸蓄水前,应进行下闸蓄水验收。6.4.11I调)排水工程通水前,应进行通水验收。6.5.1水电站(泵站)
35、每台机组投入运行前,应进行机组启动验收。水利泵站施工及验收规范(GBT51033-2014)库j进水闸、进可、泵站、改造井2020年10月30日2024年4月30日2.1.1施工布置应根据泵站工程枢纽布置,建筑物型式,施工条件和工程所在地自然、社会状况等因素,对为施工服务的各种临时设施进行统筹规划、合理确定和布置。强制性条文强条实施部位实施时间备注2.1.2主要施工工厂和临时设施的布置应按施工期受洪水的影响程度确定。其防洪标准应按工程设计确定的洪水标准选用。5.1.2泵房水下混凝土宜整体浇筑。对于安装大中型立式机组的泵房工程,可按泵房结构并兼顾进出水流道的整体性进行分层,由下至上分层施工,层面
36、应平整。如出现高低不同的层面时,应设斜面过渡段。5.1.3泵房浇筑,在平面上不宜分块。如泵房较长,需分期分段浇筑时,应以永久伸缩缝为界划分浇筑单元。泵房挡水墙围护结构不宜设置垂直施工缝。泵房内部的机墩、隔墙、楼板、柱、墙外启闭台、导水墙等可分期浇筑。10.0.1泵站建筑物施工、金属结构安装工程验收可包括分部工程验收、单位工程验收、合同工程完工验收等阶段。复杂工程施工的验收还可增加水下工程验收、隐蔽工程验收等;也可根据情况,简化单位工程验收阶段,或将单位工程(分部工程)验收与合同工程完工验收合并为一个阶段进行验收,但应同时满足相应的验收条件。10.0.4泵站建筑物施工、金属结构安装工程的各阶段验
37、收前,施工单位应进行自验收,合格后方可进行法人验收。水工混凝土钢筋施工规范(DL/T5169-2013)本标段所有施工部位2020年10月1日2024年4月30日3.2.1进场钢筋应具有出厂质量证明书或检验报告单,每捆(盘)水印钢筋均应挂上标牌,标牌上应注有生产厂家、生产日期、牌号、产品批号、规格、尺寸等项目,在运输和储存时不得损坏和遗失标牌。3.3.2钢筋宜放在料棚内。当露天堆放时,场地应平整夯实,并有良好的排水措施。钢筋存放时应将钢筋垫高,离地高度不宜小于200mm。钢筋堆放高度应以最下层钢筋不变形为宜。3.4.3用同牌号钢筋代换时,其直径变化范围不宜超过4mm,代换后钢筋总截面面积与设计
38、文件中规定的钢筋截面面积之比不得小于98%或大于103%o4.1.1钢筋表面应洁净,使用前应将表面油渍、漆污、锈皮、鳞锈等清除干净,但对钢筋表面浮锈可不做专门处理。钢筋表面有严重锈蚀、麻坑、斑点等现象时,应经鉴定后视损伤情况确定降级使用或剔除不用。强制性条文强条实施部位实施时间备注4.5.3成品钢筋的存放应按当地气候情况采取有效的防锈措施,若存放过程中发生成品钢筋变形或锈蚀,应矫正、除锈后重新鉴定,确定处理办法。6.2.1现场焊接或绑扎的钢筋网,其钢筋交叉点的连接按50%的间隔绑扎,但钢筋直径小于25mm时,楼板和墙体的围墙层钢筋网交叉点应逐点绑扎。设计有规水利定时,应按设计规定进行。水电工程土工合成材料应用技术规范(SL/T225)本标段所有施工部位2020年10月1日2024年4月30日3.3.1使用土工合戍材料时,应检验试验单位的检测试验报告。由用户进行抽样检查,抽样率应多于交货卷数的3.3.25%,最少不应小于1卷。内容按合同规定。送货时产品应有标签,标明生产厂、编号、生产日期及产品规格等。运输过程中不得直接受阳光照射,aaa应有蓬盖或包装。产品存储时必须避免阳光照射:远离火种:存放期不得超过不同产品的有效期。
