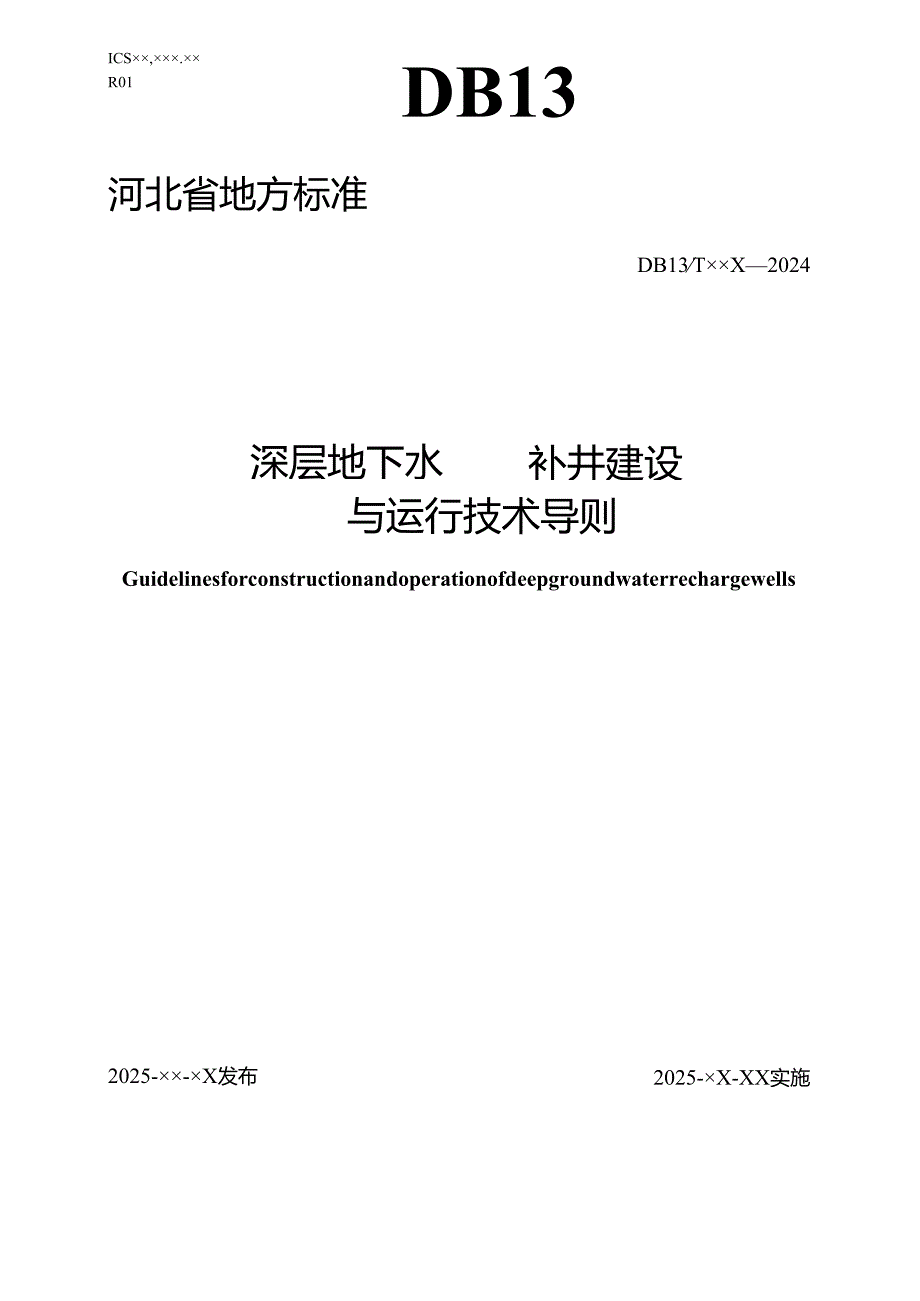

1、ICS,.R01深层地下水补井建设DB13河北省地方标准DB13TX2024与运行技术导则Guidelinesforconstructionandoperationofdeepgroundwaterrechargewells2025-X-XX实施2025-X发布河北省市场监督管理局发布目次前言II1总则12规范性引用文件13术语和定义14选址25回补井设计36回补井施工47回补井配套68回补井运行、维护8为贯彻落实地下水管理条例地下水保护利用管理办法和华北地区地下水超采综合治理实施方案(2023-2025年),指导深层地下水回补井的设计、施工、运行、维护保养及验收等工作,保证回补井施工质量和回
2、补工作长效运行,制定本导则。本文件由河北省水利厅提出并归口。本文件起草单位:本文件主要起草人:深层地下水回补井建设与运行技术导则1总则本文件规定了第四系松散岩类孔隙水深层地下水回补井的设计、施工、运行与维护的技术要求。本文件适用于深层地下水回补井及其配套设施的建设、运行与维护保养及验收。2规范性引用文件下列文件中的内容通过文中的规范性引用而构成本文件必不可少的条款。其中,注日期的引用文件,仅该日期对应的版本适用于本文件;不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。GB/T50625机井工程技术标准GB50027供水水文地质勘察规范GB/T51040地下水监测工程技术规范DZ
3、/T0148水文水井地质钻探规程DZ/T0181水文测井规范DZ/T0420地下水采样规程SL360地下水监测站建设技术规范CJJ/T13供水水文地质钻探与管井施工操作规程3术语和定义下列术语和定义适用于本导则。3.1深层地下水deepgroundwater自然状态下,与其他水体水力联系微弱且不可更新或难以更新的地下水。注:一般指埋藏深度大于200m的承压水。3.2深层地下水回补GroundwaterRecharge通过人工措施将地表水、再生水、雨洪水等水源注入承压含水层,以增加地下水资源量、抬升地下水位、改善地下水水质、改善地下水地质环境、防止或控制地面沉降等为目的的行为。3.3深层地下水回
4、补井injectionwell专用于进行人工补给深层地下水的管井。3.4成井工艺wellcompletiontechnology管井钻进结束后进行的测井、换浆、井管安装、填砾、止水、洗井、抽水试验、采集水样等工序的施工工艺。3.5滤料gravelpack充填于过滤管与井壁环状间隙中有一定规格要求的滤水挡砂材料。3.6自然回补naturalflowrechargethroughwells补给水通过深层地下水回补管井在水力梯度作用下渗入补给含水层的方法。3.7水井堵塞waterwellclogging由于水的结垢,或因含水层中残留泥浆和粉细颗粒进入,或气体占据孔隙通道,而使滤水管孔眼、包网眼以及滤
5、料孔隙逐渐被充填而使水井进、出水条件恶化的现象。3.8回扬pumpliftingofinjectionwell为消除回补管井堵塞、保持回补效率,定期或不定期开展的抽水活动。4选址4.1 一般规定4.1.1 深层地下水回补井的布设区域选择应满足供水、用电、场地、交通、卫生、补给条件和环境保护的要求。4.1.2 优先选择河湖水渠等地表水体及区域供水设施附近,如水厂、供水站,非地铁、高架等重大市政基础设施周围,结合地方经验,因地制宜,确保经济合理。4.1.3 设计和施工前应搜集项目区有关资料,并应进行现场踏勘,确保场地条件符合回补井建设要求。应开展水文地质勘察,查明回补区水文地质条件、地下水开发利用
6、情况,并评价地下水资源。选用合理的评价方法,预测不同回补方案对地下水环境的影响。4.1.4 选用现有封停管井开展回补时,应满足下列要求:a)井管结构完整,不得有断裂、错位、蚀洞及止水效果不良等现象,过滤管通透性良好。b)施工资料完整,洗井后出水量达到该井初始出水量90%以上。4.2 选址原则4.2.1 深层地下水回补井现场选址应符合下列技术要求:a)场地条件:能满足建设、运行、维护使用的场地要求,交通便利。b)用电条件:具备二级用电负荷等级,且配备满足二级负荷要求的备用电源。c)供水条件:供水设施供水量满足预期回补水量要求。d)卫生要求:回补井周围30m范围内,不得存在影响目标含水层水质的污染
7、源。e)水文地质条件:回补目标层含水层分布平缓、含水层厚度大、给水能力强、储水条件好。f)选址应规避可预见风险。4.2.2 回补区宜选择下述区域:a)需调控地下水开采量或利用地下水进行资源调节的地区。b)防止海水入侵,咸水越流或改善地下水水质的地区。c)减缓或遏制地下水过量开采引起的地面沉降或塌陷的地区。4.3 选址调查4.3.1 有针对性地系统收集地质,水文地质,遥感与地球物理勘探,气象水文,环境地质,地下水开发利用,国民经济现状、发展规划等有关资料,明确水资源需求情况。4.3.2 调查地下水补给、径流和排泄条件以及地下水动态规律,各含水层之间的水力联系,掌握区域地质水文地质概况、研究程度和
8、存在的水地质环境地质问题。4.3.3 调查回补目标层含水层分布规律与埋藏条件,确定目标层的岩性,含水层单层厚度、总厚度,确定目标层的富水性或储水能力及相关水文地质参数如渗透系数、导水系数、储水系数等。4.3.4 调查地下水开发利用历史与现状,存在的主要环境地质问题及其形成条件、产生原因与演化趋势。a)海(咸)水入侵调查咸水体分布范围、咸水与淡水在水平和垂直方向分界面的位置及其变化规律;调查海(咸)水入侵的原因、途径、方式、范围、速率、危害程度等,预测发展趋势及其对环境和生态的影响。b)地面沉降调查地面沉降的分布范围、迹象、中心累计沉降量、沉降速率、危害程度等;调查已采取的地面沉降防治工程技术措
9、施及效果等。5回补井设计5.1 一般规定5.1.1 回补井设计应收集回补区的相关资料,并应进行现场踏勘。5.1.2 回补井设计应根据地下水回补规划、供水量与水质要求、水文地质勘察报告、建井区范围和回补目的等进行。5.1.3 回补井群设计时应同时布置长期观测网。地下水长期观测网的布置和长期观测孔的设计应符合GB50027和GB/T51040的有关规定。5.2 回补井结构设计5.2.1 应综合考虑地层特性和钻探工艺,回补井结构宜尽量简化。5.2.2 回补井结构应明确回补井深度、各井段的长度、井孔直径与井管直径、井管材料、滤料、止水材料、封孔回填等。5.2.3 回补井深度应钻穿回补目标层的主要含水层
10、带)。5.2.4 井孔直径和井管直径设计应符合下列规定:a)开采段井孔直径和井管直径应根据回补目的、含水层岩性和埋深、回补段长度、过滤器类型及钻进工艺等因素综合确定,宜选用较大口径。b)井孔直径宜比井管直径大200mm500mm。5.2.5 回补井井管(包括井壁管、滤水管和沉淀管)选择应符合下列规定:a)井管强度应满足回补井施工和正常运行要求。b)考虑地下水对管材的腐蚀作用,以延长井管使用寿命。c)端头构造应满足井管连接工艺和施工过程中的强度要求。5.2.6 过滤管类型选择、技术参数参照DZ/T0148执行。5.2.7 回补井过滤器的下端,应设置管底封闭的沉淀管,长度不小于5米。5.2.8
11、为防止气体造成的水井堵塞,应在回补井管外设置旁测管,埋设位置应超过动水位。5.2.9 回填滤料应选择质地坚硬、密度大、浑圆度好的天然石英砂,砾径应根据含水层颗粒筛分数据确定,应符合DZ/T0148要求。填砾高度宜高出滤水管顶端5IOm,含水层靠近咸淡水界面时,滤料要低于咸淡水界面5m以上。5.2.10 回补井封闭应选用黏土或水泥等永久性止水材料,黏土应制成球(块)状,大小宜为20mm30mm,宜在表面稍干、内部湿润柔软时使用。水泥强度等级不低于32.5。6回补井施工6.1 一般规定6.1.1 施工前应根据勘察和设计文件对回补场地和回补管道敷设沿线进行踏勘核查,并按照项目设计书的要求编写施工组织
12、设计,设计书编写内容见附录A。6.1.2 深层地下水回补井施工组织设计,必须满足项目设计书或合同协议的要求,在现场踏勘的基础上以现有的生产、材料消耗、人员和设备配备与费用定额等资料为依据进行编制。应根据选用设备选择最优的施工方法与工艺确保工程质量和经济效益最佳。6.1.3 回补井施工应执行相关操作规程,并应做好技术交底和安全交底。6.2 回补井施工要求6.2.1 回补井施工的钻进设备、钻进工艺和泥浆性能,应根据含水层类型、地层岩性、水文地质条件、回补目的、井身结构,以及钻机运输、施工、水电供应条件等因素确定。应符合DZ/T0148要求。6.2.2 钻机及附属配套设备安装应基础坚实、安装平稳、连
13、接牢固、布局合理、便于操作。钻机与地上地下建筑物和设施之间应保持安全距离,并应符合有关行业施工现场的规定。6.2.3 取心、采样及地质编录参考DZ/T0148要求。6.2.4 钻探成孔质量要求:a)孔身应圆正、垂直,孔径不得小于设计孔径。b)每钻进100m、换径、终孔及下管前均需用钢卷尺测量校正孔深。孔深允许误差为2%。,超差者应以校正测量数据为准更正。c)每钻进50m、换径、终孔或扩孔结束应测量顶角弯曲度。下泵段顶角允许弯曲度每100m孔深不超过1。,其他孔段钻孔顶角每100m孔深不超过1.5。井段的顶角和方位角不得有突变。终孔孔径不大于3。6.3 测井6.3.1 在钻孔终孔后,应进行测井,
14、测井项目宜包括划分地层、确定含水层和相对隔水层位置和厚度;确定地下水矿化度,划分咸淡水界面;测定孔斜、孔深等。6.3.2 测井操作应符合DZ/T0181的相关规定。6.4 下管6.4.1 回补井下管前必须进行测井和冲孔换浆,排除孔内沉渣,将孔内冲洗液的粘度降低至20s内,密度宜小于1.15gcm306.4.2 冲孔、排渣、换浆结束后,在下管前应进行探(通)孔,所用探(通)孔器直径比孔径小3050mm,长度为35m,经探孔确认钻孔圆直、畅通无阻后,方可下管。6.4.3 下管前按井管结构设计丈量、记录、排列井管安装顺序。6.4.4 下管过程中须保证管内外液面基本一致,防止孔口失稳坍塌6.4.5 井
15、管材料应符合以下要求:a)井壁管宜采用壁厚Z8mm的无缝钢管;b)滤水管采用和井壁管同径同质的圆孔骨架管过滤器,骨架钢管圆孔孔隙率孔隙率宜为15%30%,过滤管缠丝的断面形状宜为梯形或三角形。缠丝材质可采用镀锌铁丝或浸塑镀锌铁丝;当有特殊防腐要求时,可用铜丝、不锈钢丝或增强型聚乙烯滤水丝等。缠丝间距的允许偏差应为设计丝距的20%。穿孔缠丝过滤管的垫筋高度宜为6mm8mm,垫筋间距宜保证缠丝距管壁2mm4mm,垫筋两端应设挡箍。c)沉淀管与井管同材质。6.4.6 下管时井管连接处对齐,焊接牢固,无渗漏、砂眼。井管连接成管柱后,轴心线应一致。6.4.7 滤水管安装位置上下偏差不超过300mm。6.
16、4.8 应安装井管扶正器。扶正器的外径应小于孔径30mm50mm0扶正器的位置和数量应根据地层岩性、成井井深和井的垂直状况等因素确定,一般应安装在成井段底部和中部,每眼井应至少安装2组。6.4.9 沉淀管应封底,井管底部应坐落在孔底。当松散层下部已钻进但不利用时,应采用卵石或碎石填实。6.5 填砾6.5.1 填砾方法应根据孔壁稳定性、冲洗介质类型和回补井结构等因素确定。井深不大于100m的回补井可采用静水填砾法,井深大于100m的回补井可采用循环水填砾法。6.5.2 滤料应按设计要求筛选,不合格的颗粒含量不得超过15%o滤料应干净,含泥土、杂质的滤料应用水冲洗干净后再使用。6.5.3 填砾时,
17、滤料应沿井管四周连续均匀慢速填入,并应随填随测填砾高度,同时应及时校核数量。当发现填入数量及深度与计算有出入时,应及时找出原因并排除,必要时可通过井中物探验证填砾高度。6.6 止水6.6.1 止水材料宜采用直径为20mm30mm的优质黏土球。投入黏土球时应从井口井管周围缓慢匀速进行,止水段每投lm2m厚度黏土球,应测量一次深度,保证止水效果。6.6.2 井管外围用水泥浆或水泥砂浆封闭时,水泥浆或水泥砂浆的性能指标及封闭方法应根据地层岩性、地下水水质、回补井结构和钻进方法等因素确定。6.6.3 止水后,应进行止水效果检查,检验方法宜采用泵压法或水位压差法检验,应符合CJJ/T13的规定。6.7
18、洗井6.7.1 洗井应在填砾和止水封闭结束后立即进行,并应由上往下逐段进行。6.7.2 洗井方法应根据含水层特征、钻井工艺、回补井结构及井管强度等选用水泵、空气压缩机、活塞、物理化学等洗井方法,宜采用两种或两种以上方法联合洗井。6.7.3 洗井操作要求遵照DZ/T0148执行。6.7.4 洗井应达到下列结果:a)井水中不应含有泥浆等回补井施工物质,井水应无色透明;b)出水量应接近设计要求或连续两次单井出水量之差小于10%;c)连续24h的出水含砂量不再降低,含砂量的体积比小于1/200000;d)井底沉淀物厚度应小于井深的5%。6.8 抽水试验6.8.1 洗井完毕后,应及时进行抽水试验。6.8
19、2 抽水试验的类型、降深次数及延续时间按设计要求执行,应符合GB50027的规定。6.9 采集水样6.9.1 水样一般应在抽水试验结束前根据设计要求采集。6.9.2 水样的采集量与采集方法应符合DZ/T0420的有关规定。6.9.3 应在样品允许保存时限内尽早将样品交付实验室。6.10 回补井成井工程验收6.10.1 回补井施工完成后,应对回补井进行验收,验收前要开展单井、井群回灌试验,并提交试验报告。6.10.2 回补井成井工程验收应符合下列规定:a)回补井结构应符合设计要求。b)回补井完井深度和井斜应符合本规范第6.2.5条的规定或合同要求。c)出水含砂量应符合本标准第6.7.4条的规定
20、d)井底沉淀物的高度应小于井深的5%。e)井管、过滤器及排管序次等隐蔽工程应现场验收。6.10.3 回补井成井工程验收资料文件应包括:设计文件资料、施工原始记录、测井资料、井管配置记录、材料质保资料、隐蔽验收和中间验收资料、成井结构图、抽水试验资料、水质检测报告、竣工报告等。6.10.4 竣工报告编写内容见附录B。7回补井配套7.1 一般规定7.1.1 配套设施应根据现场条件,因地制宜、合理布局。7.1.2 配套设施包括回扬设备、量测与控制设备、水质处理设备、管路、井台、井房、防护设施等。7.2 回扬、量测与控制设备、水质处理设备配套7.2.1 回扬设备宜采用额定流量与涌水量相匹配的深井潜水
21、泵,应优先选择节能型号,深井潜水泵应设置在动水位以下,距离与IOm。7.2.2 回补井宜设置水量、水位等量测设备,并宜设置阀门、变频装置等控制设备。回补井与管道连接时,应设置进排气阀。7.2.3 量水设备宜选用水头损失小、牢固耐用、维修方便的电磁流量计、超声波流量计等,计量精度应满足设计及使用要求,规格应与回补井输水管道、出水流量相匹配。7.2.4 水位量测设备宜选用水位自动监测仪等,计量精度应满足设计及使用要求,水位自动监测仪精度宜为土0.01m。7.2.5 仪电控制柜宜选择智能化控制柜,可满足运行参数现场可调、设备可发送接收运行控制等信号的控制要求。7.2.6 应配备水质处理设备,对回补水
22、源进行预处理,减少水井堵塞问题和对地下水环境的影响。7.2.7 变频装置应根据回扬设备、电动机、输水管道的类型和规格选择,变频器的输出电流宜大于电动机的额定电流。7.3 管路配套7.3.1 管路应满足安全可靠、操作维修方便、水流阻力小的要求,并应满足管道的压力、流量、密封性要求。7.3.2 回补管路设计要求:a)回补管路必须密封;压力回补井过滤器网的抗压强度应满足压力回补要求。b)回补管路应当安装计量装置、监测装置、控制装置,具备数据实时上传及远程控制功能。c)回补管路中的输水管路上应安装单向截止阀。7.3.3 排水(扬水)管路设计要求:a)排水(扬水)管路必须安装单向截止阀,末段宜安装倒置“
23、U”型管,以防止空气吸入井内堵塞含水层。b)应考虑回扬水的综合利用,并防止污水倒流。7.4 井台井房配套7.4.1 回补井应设置井台和井盖,可根据需要建造井房、防护栏或围墙等。7.4.2 井台应高出井口地面和井管上端面,高度应能防止雨水、污水和其他水流入井内。7.4.3 井房的结构尺寸应满足机泵安装、电器设备安放、监测设备安放与监测、回补井清淤、维修及管理等需要,并应兼顾通风采光。7.5 回补系统调试7.5.1 正式回补前应进行回补系统调试。7.5.2 回补试运行的调试项目包括:回扬水泵泵型、管路尺寸与流量匹配性、各监测设备完备性、回补量或回补压力调节装置、降水与回补协同性等。7.5.3 备用
24、设备应开展相同等级的调试运行。7.6 回补系统质量验收7.6.1 验收条件:总体工程完工后回补运行满1个月,回补记录齐全;7.6.2 验收指标及要求:a)回补井配套:安装施工应达到设计要求,满足回补需要。b)系统运行:能正常运行。c)回补记录:真实、准确、完整。8回补井运行、维护8.2 回补井运行8.2.1 运行前应认真检查电源、启动设备、各阀门的开关状态,管路安装及有关连接部位的密封效果。一旦发现存在透气现象,应立即停补检修。8.2.2 应确保回补水管下入回补井水位液面以下,水源从回补水管内注入。8.2.3 应根据设计要求对水质、水位、水量、回补压力、环境变形等进行监测,确保回补系统动态数据
25、记录准确完整,发现异常应及时反馈。8.2.4 回补初期和每次回扬后,应按该井的出水量选定合理的回补量,回补量应由小到大,逐渐增加,达到最大回补量后不再增加,回补过程中应保持回补流量、回补压力的稳定。8.2.5 自然回补应随时观测回补井水位,避免回补井水位溢出,当回补井内水位升高于设计水位后应立即进行回扬。8.2.6 当回补量低于设计回补量50%时,或定流量回补压力增量超过20%时,应及时进行回扬。出水量恢复至初始单位开采量90%以上时,同时满足回补需要,可结束回扬。8.2.7 通过回扬无法满足回补需要,应采取物理化学洗井或其他工程措施进行处理。8.2.8 为杜绝水资源浪费,回扬水可作冲洗水、绿
26、化用水、河湖补水和其它杂用水使用。8.3 日常维护8.3.1 为了确保正常回补,应进行回补设备日常维护和洗井保养。8.3.2 日常维护主要包括以下内容:a)为及时清除回补过程中积存在深井滤水管网、填砾层和含水层中的游离物质和气体,确保回补井正常使用,按回补情况适时回扬,实际回扬时间以水清为准。b)定时清洗机器外观及环境。c)定期检查电源、仪器设备及管路装置的完好程度。8.3.3 定期洗井保养,主要内容包括:a)清孔:宜每年清除淤积泥砂,防止水井堵塞。b)机械洗井:宜每两年采用空压机、活塞联合洗井疏通滤水层。c)水泵保养:宜每三年更换垫片、螺丝,返厂保养。d)管道保养:宜每年对管道进行一次法兰检
27、修并进行水压试验检测。e)配套设备保养:根据设备使用说明定期养护。附录A(资料性)深层地下水回补井建设施工组织设计书A.1前言主要包括:a)项目背景、项目来源;b)地理位置、交通等条件:工作区的地理位置、交通条件、地形地貌、气候和生活条件等;c)标组的整体设计概况等。A.2工程概况地形、地貌条件,地质环境条件,地面沉降发育现状和特征等:a)地形地貌、气候和生活条件等。b)地质条件:地层、地质构造和水文地质条件,包括地层划分和岩石可钻性级别,着重说明影响钻探施工的主要地质因素。c)地面沉降历史、发育现状和特征等。A.3工作部署拟投入的仪器设备,场地布置(包括生活区、工作区、材料区),相关图件编绘
28、施工依据标准等,包括:a)场地及钻探设备:施工场地面积,水源和电力要求,三通一平要求;设备安装及钻前要求;b)回补井编号、孔口坐标、设计深度、设计目标层等。A.4技术要求主要包括:a)孔斜、孔深误差、成孔质量等要求;b)钻探取心方法,取心工具的配备及操作要求,包含:取心孔段、取心进尺、岩心直径和采取率等要求;c)地球物理测井项目与方法;d)各孔段钻进方法、钻头类型、钻具组合、钻进参数和技术要求;e)施工要求:包括钻孔布置与工作量、工程质量指标、水文地质试验与观测要求等。A.5施工方法回补井结构、设备选型、材料选型、施工方法与技术措施、钻进冲洗液、资料记录、相关图件编绘:a)回补井结构:不同孔
29、段的钻孔与套管的深度、直径。包含:井壁管、滤水管、沉淀管直径及下入深度,填砾、止水与固井位置,过滤管孔隙度、缠丝间距等技术要求。b)成孔工艺:回补井不同孔段的钻进方法、钻头类型、钻具组合、钻进参数和技术要求。包含:取心孔段取心方法、取心工具的配备及操作要求。c)冲洗介质:各标孔不同孔段冲洗介质类型、性能要求、维护与管理,根据钻井冲洗介质显示情况分析并记录井漏、井涌等情况。d)成井工艺包含电测井、下管、填砾止水、固井、洗井等工艺。A.6施工组织与进度安排,组织管理,人员构成与安排,根据施工工序和工作内容制定进度计划。A.7质量保障措施质量目标,质量保证措施,质量检查与验收。A.8安全生产措施防寒
30、防火、防洪、防地质灾害措施、钻探安全技术措施和劳动保护措施等。A. 9绿色施工环境保护及文明施工措施等。施工过程部分表格可参照下表A.1表A.8样式填写:1)钻探设备安装质量检查表见表A.1;2)钻探班报表格式见表A.2;3)钻孔事故报告表见表A.3;4)成井管材记录表见表A.4;5)堵漏(止水、封孔)记录表见表A.5;6)洗井记录表见表B.6;7)回补井施工验收记录表见表A.7;8)回补井单元工程施工质量验收评定样表见表A.8。;表A.1钻探设备安装质量检查表回补井编号:机台号:年月日检查项目检查情况孔位天车-立轴-转盘中心三点一线地基、防洪、排水钻塔、基台、绷绳活动工作台冲洗液循环系统机
31、械设备:钻机泥浆泵柴油机电器设备、照明线路场房、取暖、防火、避雷、安全设施检查小组意见项目负责:安全员:机长:表A.2钻探班报表回补井编号:机台号:钻机类型:年月日自时至时时间工作内容机上余尺钻进(或扩孔)孔深钻头钻进参数钻具长度与时间利用记录自至计自(m至(m计(m类型规格(mm损耗(mm钻压(kN)转数(rm排量(Lmin)1主动钻杆m2mm钻杆立根根m3mm钻杆单根根m4mm钻挺根m511三扶正器根m6111111岩心管与接头长度m7mm钻头长度m8钻具总长m9机上余尺m10机高与地距m11交班孔深m12接班孔深m13本班进尺m14岩心长度m15纯钻进(或扩孔)时间hmin16辅助时间h
32、min17机械检修时间hmin18孔内/机械事故时间hmin19其他停待时间hmin续表A.2钻探班报表岩心采取情况定额简易水文孔深岩心长度(m)岩心采取率(%)岩心编号残留岩心(m)岩石(土)名称岩石(土)等级纯钻时间(三)实际小时效率(mh)定额任务-(mh)孔内水位重要水文地质现象(涌水、漏水、掉块、坍塌)自(m)至(m)计(m)提钻后(m)下钻前(m)间隔时间(三)冲洗液消耗量(Lm)校正孔深钻孔弯曲测量冲洗液性能考勤校正前(m)校正后(m)误差(m)测量深度(m)顶角()方位角()黏度(三)密度(gcm3)失水量(mL)泥饼厚度(mm)含砂量(%)姓名出勤公休或其他本班生产情况机长:
33、交班班长:接班班长:表A.3回补井事故报告表回补井编号:机号:填报日期:事故性质孔内、机械、质量事故名称发生日期当班班长事故损失事故发生经过及处理情况:事故分析(原因,教训)事故处理结果:处理意见:项目负责:技术负责:机长:记录:填表日期:编号材质壁厚(mm)内径(mm)外径(mm)单根长度(m)累计长度(m)下入深度(m)备注1234567891011121314151617181920记录人:技术负责人:审核人:施工单位:项目负责:日期:年月日回补井编号:日期:回补井编号:机长:技术负责:班长:记录:填表日期:钻孔木意图(孔深、孔径)设计技术要求处理位置自m至m,孔深处理方法处理材料粘土水
34、泥标号kg%砂子粒度kg%水kg%橡胶止水带型号m处理效果表A.6洗井记录表钻孔编号钻孔位置洗井方法项目负责人技术负责人洗井负责人参加人员洗井记录:洗井效果:填表人审核人日期项目名称施工单位施工负责人施工时间至孔位钻孔编号成井深度(m)孔口直径(mm)验收单位验收日期验收项目是否符合要求备注1孔位、孔深是否符合设计要求2孔径、孔斜是否符合设计要求3岩芯采取率是否符合设计要求4岩性描述是否准确详细5管材质量是否符合设计要求6过滤器、砾料是否符合设计要求7止水、封孔是否符合设计要求8洗井及抽水试验是否符合设计要求9水样采取、化验是否符合设计要求10物探测井是否符合设计要求11班报表是否齐全准确、齐
35、全12资料整理是否及时规范13施工总结是否满足要求14施工监理质量控制是否严格验收意见验收方施工方监理方表A.8回补井单元工程施工质量验收评定表单位工程名称工序编号分部工程名称施工单位单元工程名称、部位施工日期至项次检验项目质量要求检查记录合格数合格率1钻孔结构孔径符合设计要求,不小于设计孔径2孔斜每50m及终孔测量孔斜,终孔孔斜Wl3孔深每钻进100m校正孔深一次,孔深误差Wl%王控项目4滤水管符合设计要求5砾料符合设计要求6井壁管符合设计要求一般项目1洗井符合设计要求2止水符合设计要求3班报表记录符合设计要求4井壁管(滤水管)丈量、排序编号及时、详细、准确5抽水试验及取水样符合设计技术要求
36、施工单位自评意见主控项目检验点全部合格厂般项目逐项检验点的合格率均不小于%且不合格点不集中分布。单元质量等级评定为:。(签字,加盖公章)年月日监理单位复核意见经复核,主控项目检验点全部合格,一般项目逐项检验点的合格率均不小于%,且不合格点不集中分布。单元质量等级评定为:。(签字,加盖公章)年月日附录B(资料性)深层地下水回补井建设工程竣工报告8. 1工程概况工程由来、目的任务、工作区位置、工作概述、工作量完成情况、工程质量评述等。8. 2钻探成井施工设备配套、工程部署、回补井施工、成井工艺、施工进度等。8. 3物探测井工作方法、资料解译、地球物理特征等。B. 4质量评述回补井的具体工作质量、主要物性指标统计分析等。2.5 施工期监测监测方法、监测成果等。2.6 健康、安全、环保、文明管理健康管理、安全管理、环保管理、文明生产管理。B.7附件钻探设备安装质量检查表、钻探班报表、地质编录、测井成果、测斜记录、孔深校正记录、标孔事故报告表、成标管材记录表、回补井堵漏(止水、封孔)记录表、回补井质量验收表、回补井施工小结等。
