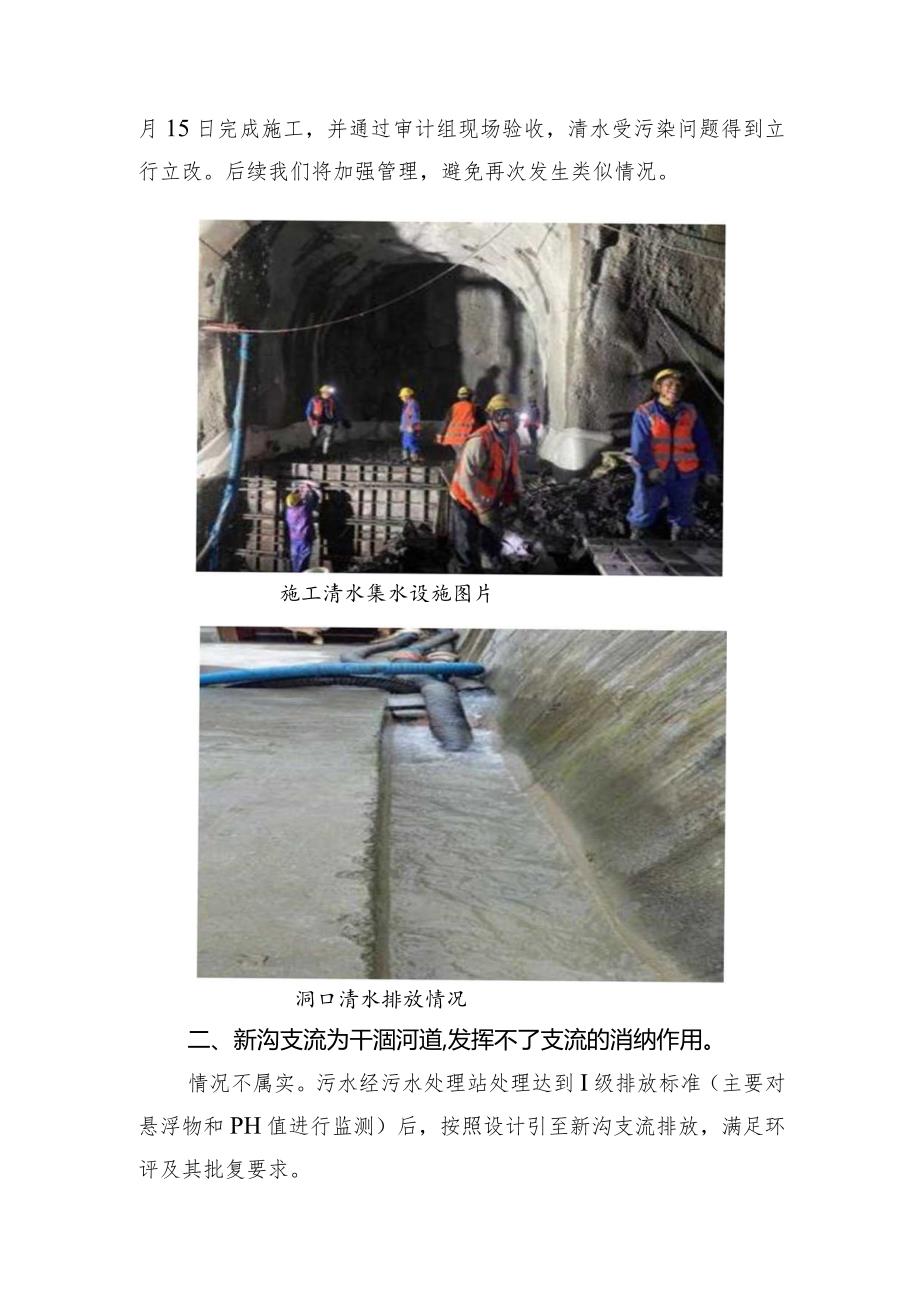

1、中铁十一局CZSCZQ-4标关于清污分流、污水处理情况的说明现就贵组提出的“清污分流、污水处理”,情况部分属实,部分不属实,说明如下:一、临时集水设施侧边开裂等原因,部分污水通过裂隙渗入清水临时集水设施,隧道清水受到污染后直排。由于清水排放口未安装监测设备或开展监测工作,被污染的清水直接排放至河道的问题未被及时发现。情况属实,根据清污分流设计相关要求,我部制定了隧道排水专项施工方案并严格落实“清污分流”及污水处理措施。根据“川藏雅新施隧13-23、川藏雅新施隧14-04-03相关设计要求:“掌子面开挖段、初支及二衬侧沟未完成段的地下水、洞内施工路面散排水和施工污水等为污水,衬砌完成段衬砌背后排

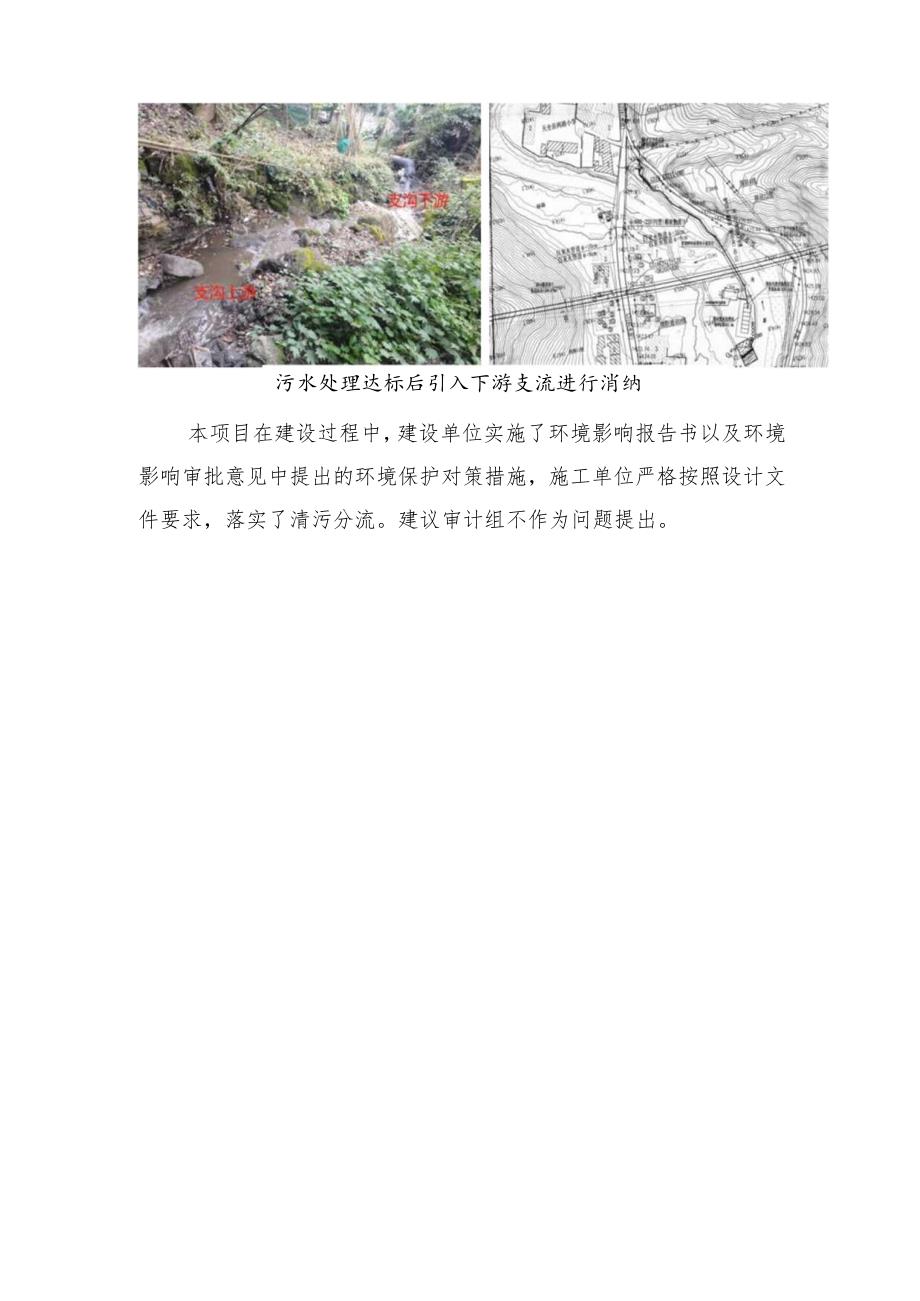

2、入洞内的水为清水。施工阶段将污水收集后排至洞外污水处理厂,经处理后排放,将清水收集后直接排至洞外。”清水被污染的原因及整改情况如下:由于2022年9月5日泸定县发生6.8级地震,震中与李子坪隧道出口直线距离约20km,震感强烈,造成“清污分流”的临时集水设施侧边墙出现渗漏,从而导致部分污水渗入清水临时集水设施,直排的隧道清水受到污染。发现问题后,项目部立即安排施工清水集水设施,于9月15日完成施工,并通过审计组现场验收,清水受污染问题得到立行立改。后续我们将加强管理,避免再次发生类似情况。施工清水集水设施图片洞口清水排放情况二、新沟支流为干涸河道,发挥不了支流的消纳作用。情况不属实。污水经污水处理站处理达到I级排放标准(主要对悬浮物和PH值进行监测)后,按照设计引至新沟支流排放,满足环评及其批复要求。污水处理达标后引入下游支流进行消纳本项目在建设过程中,建设单位实施了环境影响报告书以及环境影响审批意见中提出的环境保护对策措施,施工单位严格按照设计文件要求,落实了清污分流。建议审计组不作为问题提出。
