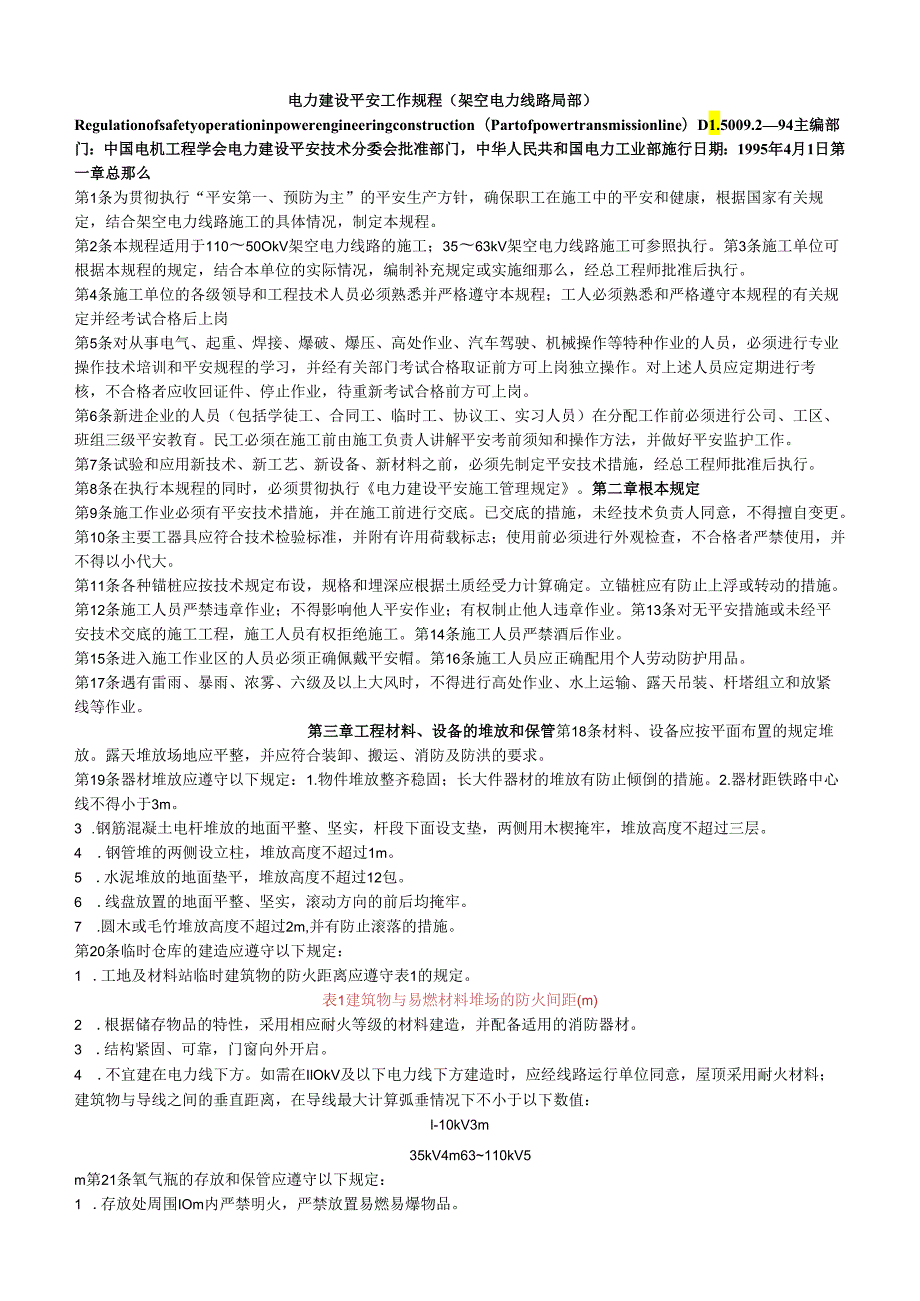

1、电力建设平安工作规程(架空电力线路局部)Regulationofsafetyoperationinpowerengineeringconstruction(Partofpowertransmissionline)D1.5009.294主编部门:中国电机工程学会电力建设平安技术分委会批准部门,中华人民共和国电力工业部施行日期:1995年4月1日第一章总那么第1条为贯彻执行“平安第一、预防为主”的平安生产方针,确保职工在施工中的平安和健康,根据国家有关规定,结合架空电力线路施工的具体情况,制定本规程。第2条本规程适用于11050OkV架空电力线路的施工;3563kV架空电力线路施工可参照执行。第3

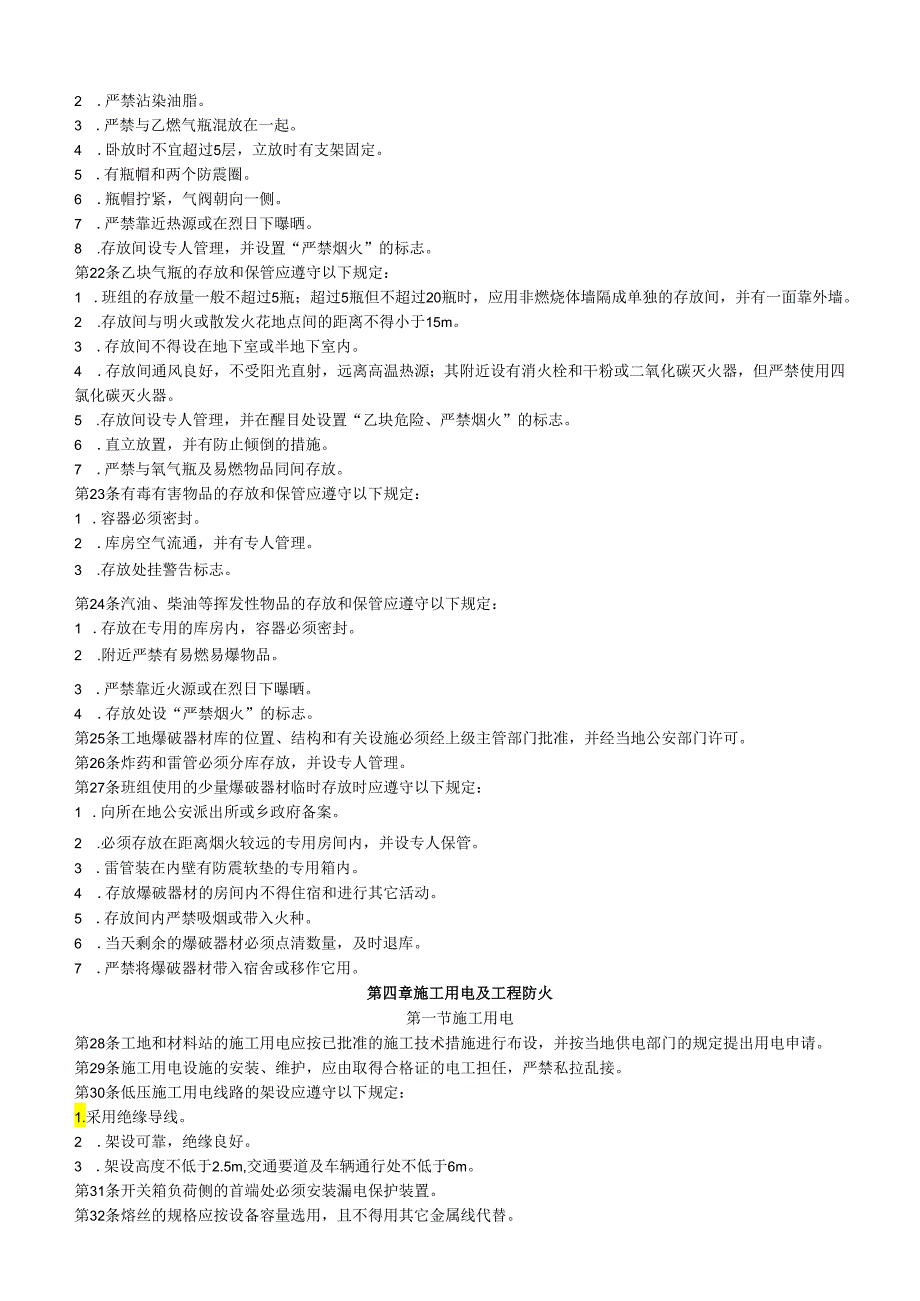

2、条施工单位可根据本规程的规定,结合本单位的实际情况,编制补充规定或实施细那么,经总工程师批准后执行。第4条施工单位的各级领导和工程技术人员必须熟悉并严格遵守本规程;工人必须熟悉和严格遵守本规程的有关规定并经考试合格后上岗第5条对从事电气、起重、焊接、爆破、爆压、高处作业、汽车驾驶、机械操作等特种作业的人员,必须进行专业操作技术培训和平安规程的学习,并经有关部门考试合格取证前方可上岗独立操作。对上述人员应定期进行考核,不合格者应收回证件、停止作业,待重新考试合格前方可上岗。第6条新进企业的人员(包括学徒工、合同工、临时工、协议工、实习人员)在分配工作前必须进行公司、工区、班组三级平安教育。民工必
3、须在施工前由施工负责人讲解平安考前须知和操作方法,并做好平安监护工作。第7条试验和应用新技术、新工艺、新设备、新材料之前,必须先制定平安技术措施,经总工程师批准后执行。第8条在执行本规程的同时,必须贯彻执行电力建设平安施工管理规定。第二章根本规定第9条施工作业必须有平安技术措施,并在施工前进行交底。已交底的措施,未经技术负责人同意,不得擅自变更。第10条主要工器具应符合技术检验标准,并附有许用荷载标志;使用前必须进行外观检查,不合格者严禁使用,并不得以小代大。第11条各种锚桩应按技术规定布设,规格和埋深应根据土质经受力计算确定。立锚桩应有防止上浮或转动的措施。第12条施工人员严禁违章作业;不得
4、影响他人平安作业;有权制止他人违章作业。第13条对无平安措施或未经平安技术交底的施工工程,施工人员有权拒绝施工。第14条施工人员严禁酒后作业。第15条进入施工作业区的人员必须正确佩戴平安帽。第16条施工人员应正确配用个人劳动防护用品。第17条遇有雷雨、暴雨、浓雾、六级及以上大风时,不得进行高处作业、水上运输、露天吊装、杆塔组立和放紧线等作业。第三章工程材料、设备的堆放和保管第18条材料、设备应按平面布置的规定堆放。露天堆放场地应平整,并应符合装卸、搬运、消防及防洪的要求。第19条器材堆放应遵守以下规定:1.物件堆放整齐稳固;长大件器材的堆放有防止倾倒的措施。2.器材距铁路中心线不得小于3m。3
5、 .钢筋混凝土电杆堆放的地面平整、坚实,杆段下面设支垫,两侧用木楔掩牢,堆放高度不超过三层。4 .钢管堆的两侧设立柱,堆放高度不超过1m。5 .水泥堆放的地面垫平,堆放高度不超过12包。6 .线盘放置的地面平整、坚实,滚动方向的前后均掩牢。7 .圆木或毛竹堆放高度不超过2m,并有防止滚落的措施。第20条临时仓库的建造应遵守以下规定:1 .工地及材料站临时建筑物的防火距离应遵守表1的规定。表1建筑物与易燃材料堆场的防火间距(m)2 .根据储存物品的特性,采用相应耐火等级的材料建造,并配备适用的消防器材。3 .结构紧固、可靠,门窗向外开启。4 .不宜建在电力线下方。如需在IlOkV及以下电力线下方
6、建造时,应经线路运行单位同意,屋顶采用耐火材料;建筑物与导线之间的垂直距离,在导线最大计算弧垂情况下不小于以下数值:l-10kV3m35kV4m63110kV5m第21条氧气瓶的存放和保管应遵守以下规定:1 .存放处周围IOm内严禁明火,严禁放置易燃易爆物品。2 .严禁沾染油脂。3 .严禁与乙燃气瓶混放在一起。4 .卧放时不宜超过5层,立放时有支架固定。5 .有瓶帽和两个防震圈。6 .瓶帽拧紧,气阀朝向一侧。7 .严禁靠近热源或在烈日下曝晒。8 .存放间设专人管理,并设置“严禁烟火”的标志。第22条乙块气瓶的存放和保管应遵守以下规定:1 .班组的存放量一般不超过5瓶;超过5瓶但不超过20瓶时,
7、应用非燃烧体墙隔成单独的存放间,并有一面靠外墙。2 .存放间与明火或散发火花地点间的距离不得小于15m。3 .存放间不得设在地下室或半地下室内。4 .存放间通风良好,不受阳光直射,远离高温热源;其附近设有消火栓和干粉或二氧化碳灭火器,但严禁使用四氯化碳灭火器。5 .存放间设专人管理,并在醒目处设置“乙块危险、严禁烟火”的标志。6 .直立放置,并有防止倾倒的措施。7 .严禁与氧气瓶及易燃物品同间存放。第23条有毒有害物品的存放和保管应遵守以下规定:1 .容器必须密封。2 .库房空气流通,并有专人管理。3 .存放处挂警告标志。第24条汽油、柴油等挥发性物品的存放和保管应遵守以下规定:1 .存放在专
8、用的库房内,容器必须密封。2 .附近严禁有易燃易爆物品。3 .严禁靠近火源或在烈日下曝晒。4 .存放处设“严禁烟火”的标志。第25条工地爆破器材库的位置、结构和有关设施必须经上级主管部门批准,并经当地公安部门许可。第26条炸药和雷管必须分库存放,并设专人管理。第27条班组使用的少量爆破器材临时存放时应遵守以下规定:1 .向所在地公安派出所或乡政府备案。2 .必须存放在距离烟火较远的专用房间内,并设专人保管。3 .雷管装在内壁有防震软垫的专用箱内。4 .存放爆破器材的房间内不得住宿和进行其它活动。5 .存放间内严禁吸烟或带入火种。6 .当天剩余的爆破器材必须点清数量,及时退库。7 .严禁将爆破器
9、材带入宿舍或移作它用。第四章施工用电及工程防火第一节施工用电第28条工地和材料站的施工用电应按已批准的施工技术措施进行布设,并按当地供电部门的规定提出用电申请。第29条施工用电设施的安装、维护,应由取得合格证的电工担任,严禁私拉乱接。第30条低压施工用电线路的架设应遵守以下规定:1.采用绝缘导线。2 .架设可靠,绝缘良好。3 .架设高度不低于2.5m,交通要道及车辆通行处不低于6m。第31条开关箱负荷侧的首端处必须安装漏电保护装置。第32条熔丝的规格应按设备容量选用,且不得用其它金属线代替。第33条熔丝熔断后,必须查明原因、排除故障前方可更换;更换好熔丝、装好保护罩前方可送电。第34条使用电气
10、设备及电开工具应遵守以下规定:1 .不得超铭牌使用。2 .外壳必须接地或接零。3 .严禁将电线直接钩挂在刀闸上或直接插入插座内使用。4 .严禁一个开关或一个插座接两台及以上电气设备或电开工具。5 .移动式电气设备或电开工具应使用软橡胶电缆;电缆不得破损、漏电。6 .不得用电源软橡胶电缆拖拉或移动电开工具。7 .严禁湿手接触电源开关。8 .工作中断必须切断电源。第35条在光线缺乏及夜间工作的场所,应设足够的照明;主要通道上应装设路灯。第36条电气设备及照明设备撤除后,不得留有可能带电的局部。第37条照明灯的开关必须控制火线;使用螺丝口灯头时,零线应接在灯头的螺丝口上。第38条危险品仓库的照明应使
11、用防爆型灯具,开关必须装在室外。第二节工程防火第39条电气设备附近应配备适用于扑灭电气火灾的消防器材N发生电气火灾时应首先切断电源。第40条装过挥发性油剂及其它易燃物质的容器,未经处理严禁焊接与切割。第41条在山林、牧区进行施工,必须遵守当地的防火规定,并配备必要的消防器材。动用明火或进行焊接时,必须划定工作范围,去除易燃杂物,并设专人监护。第42条在山林、牧区进行爆炸压接时,应先将药包下方的树干、杂物、干草等易燃物去除干净。第43条采用暖棚法养护混凝土根底时,火源不得与易燃物接近,并应设专人看管。第五章高处作业第44条凡在坠落高度基准面2m及以上有可能坠落的高处进行的作业均称为高处作业。不同
12、高度的可能坠落范围半径见表2。高处作业应设平安监护人。表2不同高度的可能坠落范围半径作业位置至其底部的垂直距离(m)25515153030其可能坠落范围半径(m)2345注:1.通过最低坠落着落点的水平面称为坠落高度基准面。2.在作业位置可能坠落到的最低点称为该作业位置的最低坠落着落点。第45条凡参加高处作业的人员,应每年进行一次体格检查。经县级及以上医院鉴定,患有不宜从事高处作业病症的人员不得参加高处作业。第46条高处作业人员应衣着灵便,穿软底鞋,并正确配戴个人防护用具。第47条高处作业人员必须系好平安带(绳)。平安带(绳)必须拴在牢固的构件上,并不得低挂高用。施工过程中,应随时检查平安带(
13、绳)是否拴牢。第48条高处作业所用的工具和材料应放在工具袋内或用绳索绑牢;上下传递物件应用绳索吊送,严禁抛掷。第49条高处作业人员在转移作业位置时不得失去保护,手扶的构件必须牢固。第50条作业人员上下铁塔应沿脚钉或爬梯攀登。在间隔大的部位转移作业位置时,应增设临时扶手,不得沿单根构件上爬或下滑。第51条攀登无爬梯或无脚钉的钢筋混凝土电杆必须使用登杆工具。多人上下同一杆塔时应逐个进行。严禁利用绳索或拉线上下杆塔或顺杆下滑。第52条杆塔上应防止上下交叉作业。上下交叉作业或多人在一处作业时,应相互照应、密切配合。第53条在霜冻、雨雪后进行高处作业,应采取防滑措施。第54条学徒工经专业培训后,可在中级
14、及以上技工指导监护下进行一般性高处作业。临时工(经培训、考核具有高处作业合格证的人员除外)严禁高处作业。第55条在带电体附近进行高处作业时,与带电体的最小平安距离必须满足表3的规定。遇特殊情况达不到该要求时,必须采取可靠的平安技术措施,经总工程师批准前方可施工。表3高处作业与带电体的最小平安距离项目带电体的电压等级(kV)103563110220330500工器具、安装构件、导线、地线等与带电体的距离(m)2.03.54.05.06.07.0作业人员的活动范围与带电体的距离(m)1.72.02.54.05.06.0整体组立杆塔与带电体的距离(m)应大于倒杆距离(自杆塔边缘到带电体的最近侧为杆塔
15、高)第六章工地运输第节机动车运输第56条机动车辆运输应按国家道路交通管理条例的有关规定执行。严禁无证驾驶。车上应配备灭火器。第57条运输前应事先对道路进行调查,需要加固整修的道路应及时处理。对路经的险桥、沟坡和坑洼路面等,应在出车前向押运人员交底。第58条路面水深超过汽车排气管时,不得强行通过;在泥泞的坡道或冰雪路面上应缓行,车轮应装防滑链;冬季车辆过冰河时,必须根据当地气候情况和河水冰冻程度决定是否行车,不得盲目过河。第59条车辆过渡时,应遵守轮渡平安规定,听从渡口工作人员的指挥。第60条载货机动车除押运和装卸人员外,不得搭乘其他人员;押运和装卸人员必须乘坐在平安位置上。载物高度超过车厢拦板
16、时,货物上不得坐人。第61条装运超长、超高或重大物件时,应遵守以下规定:1 .物件重心与车厢承重中心根本一致。2 .易滚动的物件顺其滚动方向用木楔掩牢并捆绑牢固。3 .用超长架装载超长物件时,在其尾部设标志;超长架与车厢固定,物件与超长架及车厢捆绑牢固。4 .押运人员应加强途中检查,防止捆绑松动;通过山区或弯道时,防止超长部位与山坡或行道树碰刮。第62条汽车运输爆破器材时,应遵守以下规定:1 .应遵守公安部门的有关规定。2 .车况必须良好,司机应有平安驾驶经验。3 .车辆不得带挂车或由其它车辆拖拽行驶。4 .车辆按指定路线限速行驶,遇有火源应绕道行驶。5 .运输途中,车辆不得在人多的地方、交叉
17、路口、桥上或建筑物附近停留。6 .押运人员必须乘坐在驾驶室内;车上装载的物品应用帆布遮盖,并设标志。7 .炸药和雷管应分别运输,并严禁与其它易燃物品同车运输。第63条氧气瓶、乙块气瓶的运输应遵守以下规定:1 .瓶帽必须旋紧,轻装轻卸,严禁抛摔和滚碰撞击。2 .汽车装运时,一般应横向卧放,头部朝向一侧;装载高度不得超过车厢高度;直立排放时,车厢高度不得低于瓶高的2/3。3 .严禁与易燃易爆物品同车运输。4 .严禁将氧气瓶与油脂或带有油污的物品同车运输。5 .氧气瓶与乙块气瓶不得同车运输。6 .车辆应挂有“危险品”标志。第64条用载重汽车接送施工人员应遵守以下规定:1.取得交通管理部门的载客许可证
18、7 .车厢拦板牢固,拦板高度不低于1m。8 .车上指定平安监护人。9 .不得超员;乘车人员的头、手不得伸出车厢拦板;车厢拦板上严禁坐人。10 乘车人员应随时躲避路边树木及道路上方的障碍物。第65条在施工车辆缺乏的情况下,允许同车携带少量炸药(Iokg)和雷管(20个),但应采取防震、防火措施;携带雷管的人必须坐在驾驶室内。第66条各类拖拉机挂车不宜做为载人交通工具;如做为载人交通工具,应遵守当地交通管理部门的规定。挂车连接装置必须牢固,刹车装置必须可靠。第二节非机动车运输第67条非机动车运输应遵守当地交通管理部门的规定。除指定驾车人外,其他人员不得驾车。第68条装车前应对车辆进行检查,车轮和
19、刹车装置必须完好。第69条驾车人员应熟悉道路状况和装载物件的特性;装载物件绑扎牢固前方可行车。第70条重车在险路、弯路、陡坡或泥泞、冰雪、坑洼道路上行走时,车上人员应下车步行。第71条重车下坡时应控制车速,不得任其滑行。第72条数车同时运输,应保持适当距离,不得并行和抢道。第73条停车时必须把车刹住。第三节水上运输第74条船舶运输应遵守航运部门的有关规定。严禁无证驾驶机动船。第75条船工及押运人员应熟悉水上运输知识和载物的特性。船只严禁超载。第76条装卸笨重物件或大型施工机械应有上级批准的装卸方案。装载时应将其落至舱底;如需装在舱面上,必须有重物压舱。第77条入舱的物件应放置平稳;易滚、易滑和
20、易倒的物件应绑扎牢固。第78条装载爆破器材的船舱内不得有电源;与机舱相邻时,应有隔热措施;船上应配备消防器材。第79条用船只接送施工人员,应遵守以下规定:1.乘船人数不得超员。2 .在深水航道上行船时,船上必须配备救生设备。3 .乘船人员不得将手脚伸出船体,并不得任意在舱外走动。4 .乘船人员不得在途中下水。5 .上下船的跳板应搭设稳固,并有防滑措施。第80条竹、木排的运输应事先制定平安措施,报有关部门批准后进行。第四节人力运输和装卸第81条人力运输的道路应事先去除障碍物:山区抬运笨重物件或钢筋混凝土电杆的道路,其宽度不宜小于1.2m,坡度不宜大于1:4。第82条重大物件不得直接用肩扛运;抬运
21、时应设一人指挥,步调一致、同起同落。第83条运输用的工器具应牢固可靠,每次使用前应进行认真检查。第84条雨雪后抬运物件时,应有防滑措施。第85条装卸笨重物件使用的跳板,其厚度应根据材质经计算确定;腐朽、扭纹、破裂和大横透节的木材不得做为跳板。跳板搭设坡度不得大于1:3。第86条用跳板或圆木装卸滚动物件时,应用绳索控制物体;物件滚落前方严禁有人。第87条钢筋混凝土电杆卸车时,车辆不得停在有坡度的路面上。每卸一根,其余电杆应掩牢;每卸完一处,剩余电杆绑扎牢固前方可继续运输。第88条用滚杠拖运笨重物件时,添放滚杠的人员应站在物件的侧面,并不得戴手套;遇有松软土质应铺设走道。拖拉钢丝绳的转角内侧严禁有
22、人。第五节机械装卸第89条起重机装卸作业,应按国家标准GB6067起重机械平安规程的有关规定执行。第90条起重机工作中应遵守以下规定:1 .吊件和起重臂下方严禁有人。2 .吊件吊起IOCm时应暂停,检查制动装置,确认完好前方可继续起吊。3 .吊件严禁从人身或驾驶室上空越过。4 .起重臂及吊件上严禁有人或有浮置物。5 .起吊速度均匀、平稳,不得突然起落。6 .吊挂钢丝绳间的夹角不得大于120oo7 .吊件不得长时间悬空停留;短时间停留时,操作人员、指挥人员不得离开工作岗位。8 .起重机运转时,不得进行检修。9 .工作结束后,起重机的各部应恢复原状。第91条凡属以下情况之一者,必须办理平安施工作业
23、票,并应有负责技术人员在场指导。1 .吊件重量到达起重机额定负荷的95%o2 .两台起重机抬吊同一物件。3 .起重机在电力线下方或其临近处作业。第92条起重场地应平整,并避开沟、洞或松软土质。汽车起重机作业前,应将支腿支在坚实的地面上。第93条埋入地下且深度不明、荷重不明的物件或粘结在一起的物件均不得起吊。第94条起吊物应绑牢,吊钩悬挂点应与吊物重心在同一垂线上,吊钩钢丝绳应垂直,严禁偏拉斜吊;落钩时应防止吊物局部着地引起吊绳偏斜;吊物未固定好严禁松钩。第95条起重机严禁越过电力线进行作业。在临近带电体处吊装时,起重臂及吊件的任何部位与带电体(在最大偏斜时)的最小平安距离不得小于表4的规定。表
24、4起重机与带电体的最小平安距离电压等级(kV)11-103563110220330500最小平安距离(m)1.52.03.54.06.07.08.5第96条起吊成可E物件时,应有防止滚动或翻倒的措施。钢筋混彘土电杆应分层起吊,每次吊起前,剩余电杆应用木楔掩牢。第97条起重机吊臂的最大仰角不得超过制造厂铭牌规定。第98条起重作业应由起重工担任指挥,指挥信号必须清晰、准确。第七章根底工程第一节土石方开挖第99条人工清理、撬挖土石方应遵守以下规定:1 .先去除上山坡浮动土石。2 .严禁上、下坡同时撬挖。3 .土石滚落下方不得有人,并设专人警戒。4 .作业人员之间保持适当距离。第I(X)条人工开挖基坑
25、时,应事先去除坑口附近的浮石;向坑外抛扔土石时,应防止土石回落伤人。第IOl条坑底面积超过2n时,可由2人同时挖掘,但不得面对面作业。第102条作业人员不得在坑内休息。第103条掏挖桩根底施工前应经土质鉴定。挖掘时,坑上应设监护人。在扩孔范围内的地面上不得堆积土方。第104条掏挖桩根底成型后,应及时浇灌混凝土;否那么应采取防止土体塌落的措施。第105条不用挡土板挖坑时,坑壁应留有适当坡度;坡度的大小应视土质特性、地下水位和挖掘深度确定,-一般可参照表5预留。表5各类土质的坡度土质类别砂土、砾土、淤泥砂质粘土粘土、黄土坚土坡度(深:宽)1:0.751:0.51:0.31:0.15第106条挖掘泥
26、水坑、流砂坑时,应采取平安技术措施;使用挡土板时,应经常检查其有无变形或断裂现象。第107条不得站在挡土板支撑上传递土方或在支撑上搁置传土工具。第108条更换挡土板支撑应先装后拆。撤除挡土板应待根底浇制完毕后与回填士同时进行。第二节爆破作业第109条人工向施工作业点运送爆破器材应遵守以下规定:1 .炸药和雷管必须由爆破员在白天领用。2 .炸药和雷管必须分别携带,并装在专用箱(袋)内,严禁装在衣袋内。运送人员之间的距离应大于15m。3 .炸药和雷管不得任意转交他人。4 .不得用自行车或二轮摩托车运送雷管。第110条人工打孔时,打锤人不得戴手套,并应站在扶钎人的侧面。第Ill条用凿岩机或风钻打孔时
27、操作人员应戴口罩和风镜。第112条一次引爆的炮孔,必须全部打好前方可装药。第113条向炮孔内装炸药和雷管,应轻填轻送,不得用力挤压药包;严禁使用金属工具向炮孔内捣送炸药。第114条炮孔装药后需用泥土填塞孔口,填塞深度应遵守以下规定:1.孔深在0.40.6m时为0.3m。5 .孔深在0.62.0m时为孔深的1/2以上。6 .孔深在2.0m以上时,不得少于1.0m。第115条填塞炮孔不得使用石子或易燃材料。第116条切割导爆索、导火索应用锋利小刀,严禁用剪刀或钢丝钳剪夹。严禁切割接上雷管的导爆索。第117条导火索应做燃速试验,其长度应能保证点火人撤到平安区,但不得小于1.2m。第118条导火索与
28、雷管连接应用胶布粘牢,严禁敲击或用牙咬,严禁触动雷汞部位。第119条相邻基坑不得同时点火。在同一基坑内不得同时点燃四个以上导火索。第120条在基坑内点火应遵守以下规定:1 .坑深超过1.5m时,上下应使用梯子。2 .严禁脚踩已点燃的导火索。3 .坑上设平安监护人。第121条电雷管的使用应遵守以下规定:1.放炮器由专人保管,电源由专人控制,闸刀箱应上锁。2 .放炮前严禁将手或钥匙插入放炮器或接线盒内。3 .引爆电雷管应使用绝缘良好的导线,其长度不得小于平安距离。4 .电雷管接线前,其脚线必须短接。5 .在强电场严禁使用电雷管。第122条火雷管的装药与点火、电雷管的接线与引爆必须由同一人担任,严禁
29、2人操作。第123条引爆前必须将剩余爆破器材搬到平安区。除点火人和监护人外,其他人员必须撤至平安区,并鸣笛警告,确认无人前方可点火。第124条浅孔爆破的平安距离不得小于200m;裸露药包爆破的平安距离不得小于400m。在山坡上爆破时,下坡方向的平安距离应增大50%。第125条无盲炮时,从最后一响算起经5min(分钟)前方可进入爆破区;有盲炮或炮数不清时,对火雷管必须经20min前方可进入爆破区检查;对电雷管必须先将电源切断并短路、待5min前方可进入爆破区检查。第126条处理盲炮时,严禁从炮孔内掏取炸药和雷管。重新打孔时,新孔应与原孔平行;新孔距盲炮孔不得小于0.3m,距药壶边缘不得小于0.5
30、m。第127条爆破点距民房、电力线等设施小于平安距离时,应采取放小炮、放闷炮或在炮眼上加覆盖物等平安措施。第128条爆扩桩根底施工应遵守以下规定:1 .装药前先检查药包或药条,不得有破裂或密封不良现象。2 .使用电雷管引爆。3 .与建筑物的平安距离一般不应小于15m。4 .放炮前应事先与屋内人员联系,敞开玻璃门窗、挂好窗钩。5 .与人身的平安距离:垂直孔和斜孔的顺抛掷方向不小于40m,斜孔的反抛掷方向不小于20m。第129条爆破器材应在有效期内使用,变质、失效的爆破器材严禁使用。销毁爆破器材应经上级有关部门批准,并按GB6722爆破平安规程的有关规定执行。第三节混凝土根底第130条人工平直、切
31、剁钢筋时,打锤人应站在扶剁人的侧面,锤柄应楔塞牢固。第131条弯曲钢筋的工作台应设置稳固,扳扣与钢筋应配套。第132条模板应用绳索和木杠滑入坑内。第133条模板的支承应使用槽钢或方木。采用混凝土预制块做承力支柱时,不应多块叠迭。第134条模板支撑应牢固,并应对称布置;高出坑口的加高立柱模板应有防止倾覆的措施。第135条撤除模板应自上而下进行;拆下的模板应集中堆放;木模板外露的铁钉应及时拔掉或打弯。第136条人工搅拌混凝土的平台应搭设稳固、可靠。第137条人工浇筑混凝土应遵守以下规定:1 .浇筑混凝土或投放大石块时,必须听从坑内捣固人员的指挥。2 .坑口边缘0.8m以内不得堆放材料和工具。3 .
32、捣固人员不得在模板或撑木上走动。第138条机电设备使用前应全面检查,确认机电装置完整、绝缘良好、接地可靠。第139条搅拌机应设置在平整坚实的地基上。装设好后应由前后支架承力,不得以轮胎代替支架。第140条搅拌机在运转时,严禁将工具伸入滚筒内扒料。加料斗升起时,料斗下方不得有人。第141条用手推车运送混凝土时,倒料平台口应设挡车措施;倒料时严禁撒把。第142条根底养护人员不得在模板支撑上或在易塌落的坑边走动。第143条使用过氯乙烯塑料薄膜养护根底时,应有防火、防毒措施。第四节桩式根底第144条桩式根底的施工场地应平整,障碍物应去除,地基应满足桩机的荷重。第145条作业前应全面检查机电设备,电气绝

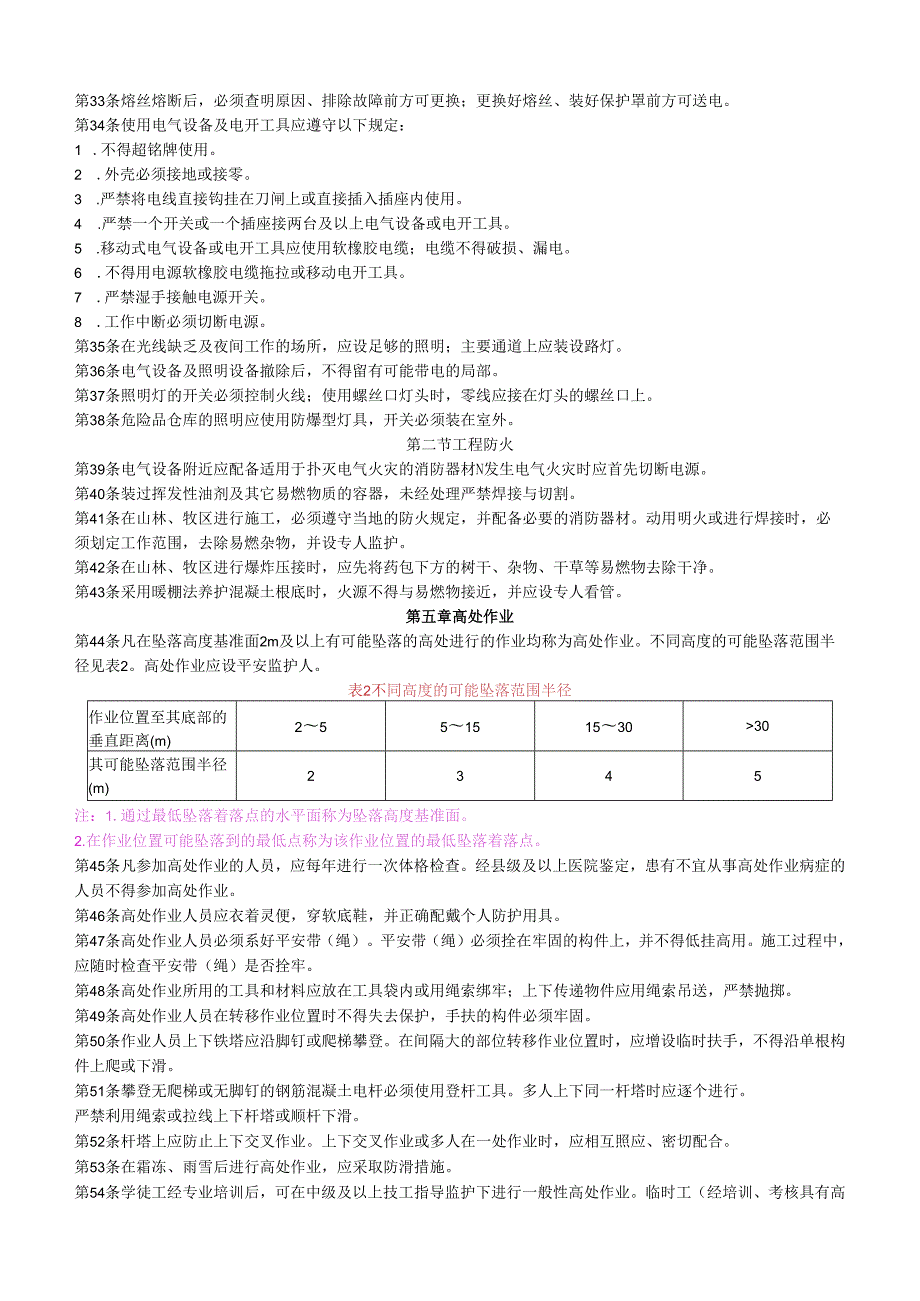

33、缘和制动装置必须良好,传动局部应有防护罩。第146条钻机和打桩机运转时不得进行检修。第147条打桩作业应遵守以下规定:1.作业人员应听从统一指挥。2 .起吊速度均匀,被吊桩的下方严禁有人。3 .吊装前应将桩锤提起,并固定牢靠。4 .打桩时如发现异常应停止锤击,检查处理前方可继续作业。5 .停止作业或转移桩架时,应将桩锤放至最低位置。第148条灌注桩施工应遵守以下规定:1 .潜水钻机的电钻应使用封闭式防水电机,接入电机的电缆不得破损、漏电。2 .不得超负荷进钻。3 .由专人收放电缆线和进浆胶管。4 .接钻杆时,应先停止电钻转动,后提升钻杆。5 .严禁作业人员进入没有护筒或其它防护设施的钻孔中工作
34、第149条人力钻孔预埋桩根底施工应遵守以下规定:1 .人力钻孔和机动绞磨提土操作应设专人指挥,并密切配合。2 .提升钻杆时,有防止孔口坍塌的平安措施。3 .移动钻架和抱杆时,设专人指挥;抱杆临时拉线由专人控制。4 .操作时作业人员应注意防滑。第五节锚杆根底第150条钻机和空压机操作人员与作业负责人之间的通信联络应清晰畅通。第151条钻孔前应对设备进行全面检查;进出风管不得有扭劲,连接必须良好;注油器及各部螺栓均应紧固可靠。第152条钻机工作中如发生冲击声或机械运转异常时,必须立即停机检查。第153条装拆钻杆时,操作人员站立的位置应避开风马达回转机和滑轮箱。第154条风管控制阀操作架应加装挡风
35、护板,并应设置在上风向。第155条吹气清洗风管时,风管端口严禁对人。第六节预制根底第156条用人力在坑内安装预制构件,应用滑杠和绳索溜放,不得直接将其翻入坑内。第157条吊装预制构件应遵守以下规定:1 .工器具和预埋吊环在使用前进行检查。2 .抱杆根部视土质情况与坑口保持适当距离,并采取防止抱杆倾倒及坑11塌落的措施。3 .吊件设控制绳;吊件临近坑口时,坑内不得有人。4 .作业人员不得随吊件上下。5 .坑内预制构件吊起我正时,作业人员应站在吊件侧面。第八章杆塔工程第一节一般规定第158条组立杆塔应设平安监护人。第159条非施工人员不得进入作业区。第160条组立铁塔时,应及时拧紧塔腿地脚螺栓,其
36、垫片规格必须符合设计规定。第161条组立杆塔过程中,吊件垂直下方严禁有人。第162条作业现场除必要的施工人员外,其他人员应离开杆塔高度的1.2倍距离以外。第163条在受力钢丝绳的内角侧严禁有人。第164条使用卧式地锚时,地锚套引出方向应开挖马道,马道与受力方向应一致。第165条不得利用树木或外露岩石作牵引或制动等主要受力锚桩。第166条组立的杆塔不得用临时拉线过夜;需要过夜时,应对临时拉线采取平安措施。第167条临时拉线必须在永久拉线全部安装完毕前方可撤除,撤除时应由现场负责人统一指挥。严禁采用安装一根永久拉线、撤除一根临时拉线的做法。第168条调整杆塔倾斜或穿曲时,应根据需要增设临时拉线;杆
37、塔上有人时,不得调整临时拉线。第169条撤除受力构件必须事先采取补强措施。第二节排杆第170条排杆处地形不平或土质松软,应先平整或支垫坚实,必要时应用绳索锚固。第171条杆段应支垫两点,支垫处两侧应用木楔掩牢。第172条滚动杆段时应统一行动,滚动前方不得有人;杆段顺向移动时,应随时将支垫处用木楔掩牢。第173条用棍、杠撬拨杆段时,应防止滑脱伤人;不得用铁撬棍插入预埋孔转动杆身。第三节焊接第174条焊接人员作业时应着专用劳动防护用品。第175条作业点周围5m内的易燃易爆物应去除干净。第176条对两端封闭的钢筋混凝土电杆,应先在其一端凿排气孔,然后施焊。第177条高处焊接作业除应遵守本规程高处作业
38、的有关规定外,还应遵守以下规定:1 .焊接人员不得携带电焊软橡胶电缆或气焊软管登高。2 .软橡胶电缆或软管应在无电源或无气源情况下用绳索吊送。3 .作业时地面应有人监护和配合。第178条电焊机的接地必须可靠,其露裸的导电局部必须装设防护罩。电焊机露天放置应选择枯燥场所,并加防雨罩。第179条电焊机一次侧的电源线必须绝缘良好;二次侧出线端接触点连接螺栓应拧紧。第180条电焊把线应使用软橡胶电缆,焊钳应能夹紧焊条,钳柄应具有绝缘、隔热功能。第181条电焊机倒换接头、转移工作地点或发生故障时,必须切断电源。第182条工作结束后必须切断电源,检查工作场所及其周围,确认无起火危险前方可离开。第183条气
39、瓶严禁烈日曝晒;乙块气瓶应有固定措施,严禁卧放使用。第184条气瓶必须装设专用减压器,不同气体的减压器严禁换用或替用。第185条瓶阀冻结时,严禁用火烘烤,可用浸4(C热水的棉布解冻。第186条乙块管冻结时,严禁用火烘烤。第187条焊接时,氧气瓶与乙块气瓶的距离一般应大于5m;气瓶距明火不得小于IOm。第188条气瓶内的气体不得用尽。氧气瓶应留有不小于0.2MPa(2kgfcn?)的剩余压力;乙块气瓶必须留有不低于表6规定的剩余压力。表6乙块气瓶内剩余压力与环境温度的关系环境温度(C)001515252540剩余压力(MPa)0.050.10.20.3(kgfcm2)(0.5)(1.0)(2.0
40、)(3.0)第189条氧气软管为黑色、乙烘软管为红色;氧气软管与乙烘软管严禁混用;软管连接处应用专用卡子卡紧或用软金属丝扎紧。第190条软管不得横跨交通要道或将重物压在其上。第191条软管产生鼓包、裂纹、漏气等现象应切除或更换,不得采用贴补或包缠等方法处理。第192条软管内有积水应排出后使用;严禁用氧气吹通乙烘软管。第193条乙焕软管着火时,应先将火焰熄灭,然后停止供气;氧气软管着火时,应先关闭供气阀门,停止供气后再处理着火软管;不得使用弯折软管的方法处理。第194条点火时应先开乙焕阀、后开氧气阀,嘴孔不得对人;熄火时顺序相反。发生回火或爆鸣时,应先关乙焕阀,再关氧气阀。第四节地面组装第195
41、条组装场地应平整,隙碍物应去除。第196条在成堆的角钢中选料应由上往下搬动,不得强行抽拉。第197条组装断面宽大的塔身时,在竖立的构件未连接牢固前,应采取临时固定措施。第198条严禁将手指伸入螺孔找正。第199条传递小型工具或材料不得抛掷。第200条分片组装铁塔时,带铁应能自由活动,螺帽应出扣;自由端朝上时,应绑扎牢固。第五节杆塔分解组立第201条吊装方案和现场布置应符合施工技术措施的规定;工器具不得超载使用。第202条钢丝绳与铁件绑扎处应衬垫软物。第203条塔片就位时应先低侧后高侧;主材和侧面大斜材未全部连接牢固前,不得在吊件上作业。第204条抱杆提升前,应将提升腰滑车处及其以下塔身的辅材装
42、齐,并拧紧螺栓。第205条铁件及工具严禁浮搁在杆塔及抱杆上。第206条临时拉线的设置应遵守以下规定:1.使用钢丝绳;单杆(塔)不少于4根,双杆(塔)不少于6根。2 .绑扎工作由技工担任。3 .一根锚桩上的临时拉线不得超过二根。4 .未绑扎固定前不得登高。第207条钢筋混凝土门型双杆采用单杆起立时,临时拉线的布置不得阻碍另一根杆的起吊,亦不得阻碍高处组装横担。第208条用外拉线抱杆组立铁塔应遵守以下规定:1 .升降抱杆必须有统一指挥,四侧临时拉线应均匀放出并由技工操作。2 .抱杆垂直下方不得有人;塔上人员应站在塔身内侧的平安位置上。3 .抱杆根部与塔身绑扎牢固,抱杆倾斜角不宜超过150。4 .起
43、吊和就位过程中,吊件外侧应设控制绳。第209条用悬浮内(外)拉线抱杆组立铁塔应遵守以下规定:1 .提升抱杆应设置两道腰环;采用单腰环时,抱杆顶部应设临时拉线控制。2 .起吊过程中腰环不得受力,控制绳应随时放松。3 .抱杆拉线应绑扎在塔身节点下方,承托绳应绑扎在节点上方,且紧靠节点处。4 .双面吊装时,两侧荷重、提升速度及摇臂的变幅角度应根本一致。第210条用座地式摇臂抱杆组立铁塔应遵守以下规定:1 .抱杆组装应正直,连接螺栓的规格必须符合规定,并应全部拧紧。2 .抱杆应座落在坚实稳固的地基上。3 .提升抱杆不得少于两道腰环,腰环固定钢丝绳应呈水平并收紧。4 .用两台绞磨时,提升速度应一致。5
44、每提升一次、抱杆倒装一段,不得连装两段。6 .抱杆升降过程中,杆段上不得有人。7 .抱杆吊臂上设保险钢丝绳;停工或过夜时,吊臂应放平。8 .吊装时,抱杆应由专人监视和调整。9 .撤除抱杆应事先采取防止撤除段自由倾倒的措施,然后逐段撤除;严禁提前拧松或撤除局部连接螺栓。第六节杆塔整体组立第211条整体组立杆塔和分解组立杆塔施工方法相同的局部,应按分解组立杆塔的平安规定执行。第212条起吊前,施工负责人必须亲自检查现场布置情况,作业人员应认真检查各自操作工程的现场布置情况。第213条总牵引地锚、制动系统中心、抱杆顶点及杆塔中心四点必须在同一垂直面上,不得偏移。第214条杆塔起立前应挖马道;双杆两
45、个马道的深度和坡度应一致。第215条用人字倒落式抱杆起立杆塔应遵守以下规定:1.两根抱杆的根部应保持在同一水平面上,并用钢丝绳相互连接牢固。2 .抱杆支立在松软土质处时,其根部应有防沉措施。3 .抱杆支立在坚硬或冰雪冻结的地面上时,其根部应有防滑措施。4 .受力后发生不均匀沉陷时,抱杆应及时进行调整。5 .起立抱杆用的制动绳锚在杆塔身上时,应在杆塔刚离地时撤除。6 .抱杆脱帽绳应穿过脱帽环由专人控制其脱落。第216条起立前杆塔螺栓必须紧固,受力部位不得缺少铁件。无叉梁或无横梁的门型杆塔起立时,应在吊点处进行补强,两侧用临时拉线控制。第217条杆塔顶部吊离地面约0.8m时,应暂停牵引、进行冲击试
46、验,全面检查各受力部位,确认无问题前方可继续起立。第218条杆塔侧面应设专人监视,传递信号必须清晰。第219条根部监视人应站在杆根侧面,下坑操作时应停止牵引。第220条倒落式抱杆脱帽时,杆塔应及时带上反向临时拉线,随起立速度适当放出。第221条杆塔起立约70时应减慢牵引速度:约80时应停止牵引,利用临时拉线将杆塔调正、调直。第222条带拉线的转角杆塔起立后,在安装永久拉线的同时,应在内角侧设置半永久性拉线,该拉线只有在架线结束前方可撤除。第223条用两套倒落式抱杆同时起立门型杆塔时,现场布置和工器具配备应根本相同,两套系统的牵引速度应根本i致。第七节铁塔倒装组立第224条现场布置和工器具的选用必须按施工技术措施的规定进行。主要设备、工器具和主要受力锚桩除应按计算选用外,还应进行强度和稳定性试验。第225条现场应设统一的指挥系统,指挥信号必须畅通可靠。指挥台应设置能直接切断牵引设备电源的开关。第226条液压提升用的上下压油泵如设在塔身附近时,其上方应搭设保护棚。第227条接装塔段的落地位置应事先测定,并垫
