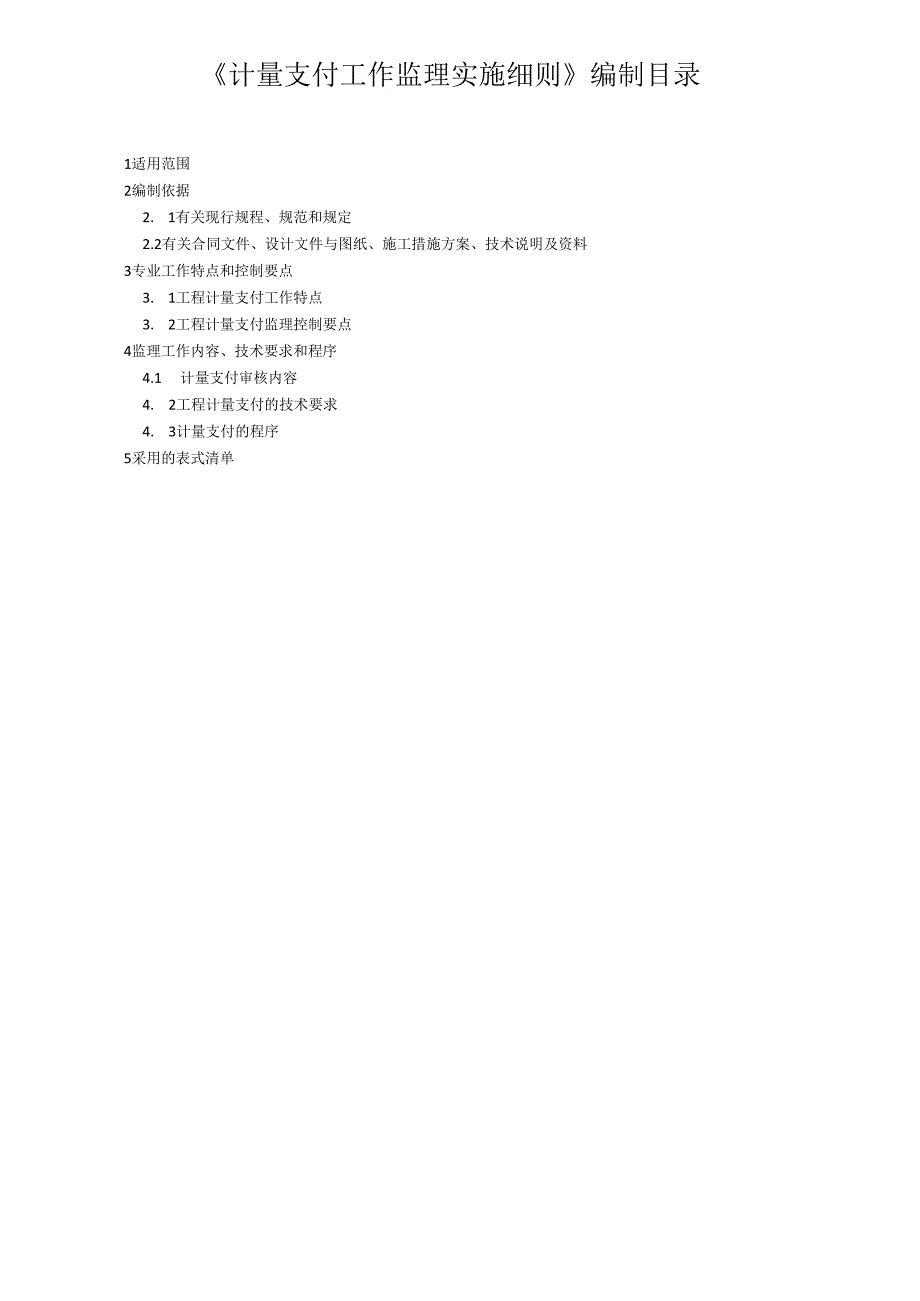

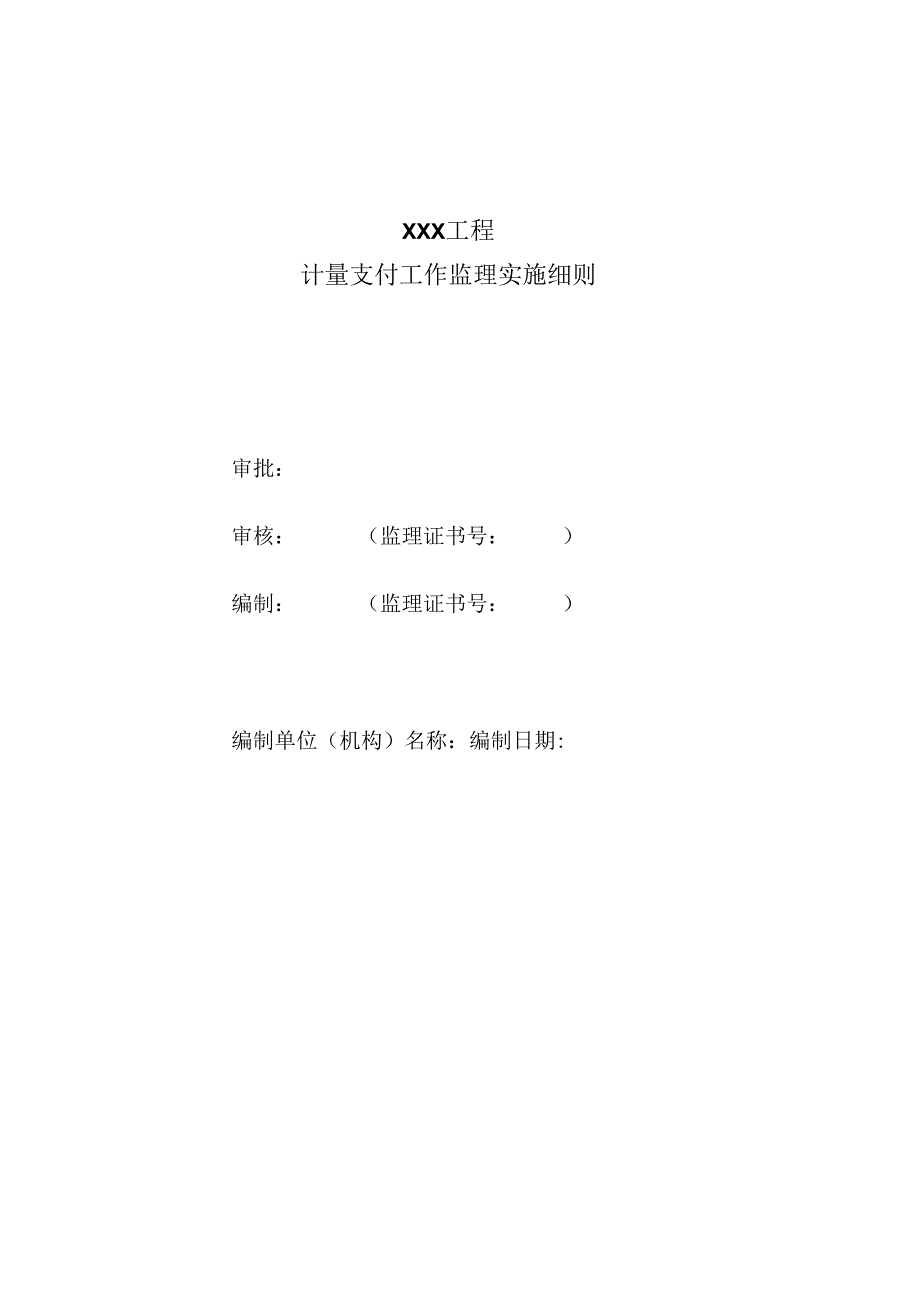

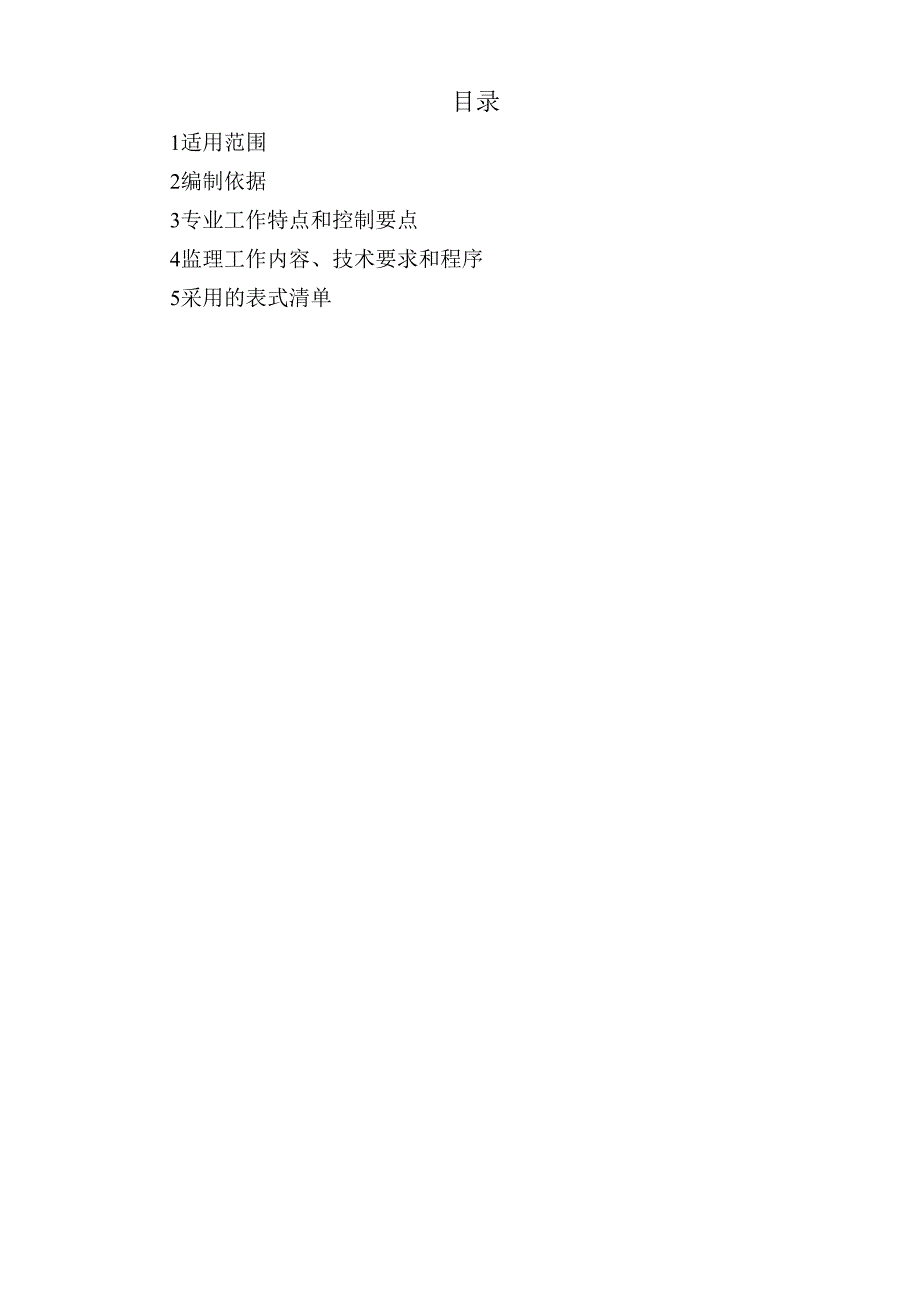

1、XXX工程计量支付工作监理实施细则审批:审核:(监理证书号:)编制:(监理证书号:)编制单位(机构)名称:编制日期:目录1适用范围2编制依据3专业工作特点和控制要点4监理工作内容、技术要求和程序5采用的表式清单计量支付工作监理实施细则编制目录1适用范围2编制依据2. 1有关现行规程、规范和规定2.2有关合同文件、设计文件与图纸、施工措施方案、技术说明及资料3专业工作特点和控制要点3. 1工程计量支付工作特点3. 2工程计量支付监理控制要点4监理工作内容、技术要求和程序4.1 计量支付审核内容4. 2工程计量支付的技术要求4. 3计量支付的程序5采用的表式清单1适用范围本细则适用于施工合同所约定

2、的施工范围内的单价合同计量支付监理工作。(可根据合同内容详细描述。)2编制依据2. 1有关现行规程、规范和规定(1)水利工程施工监理规范(SL288-2014)o(2)水利工程建设标准强制性条文(2020年版)。(3)水利水电工程施工测量规范(SL52-2015)o(4)水利工程工程量清单计价规范(GB50501-2007)o(5)水利水电工程施工质量检验与评定规程(SLl76-2007)。(6)水利水电建设工程验收规程(SL223-2008)o(7)水行政主管部门颁布的涉及本工程的其他政策法规等。(8)水利水电工程标准施工招标文件技术标准和要求(合同技术条款)(2009年版)。2.2有关合同

3、文件、设计文件与图纸、施工措施方案、技术说明及资料(1)施工合同文件。(2)监理合同文件。(3)工程建设勘察设计图纸、文件。(4)监理规划。(5)经过监理机构批准的施工组织设计及技术措施(作业指导书)。(6)由生产厂家提供的有关材料、构配件和工程设备的使用技术说明。(7)工程测量、现场签证、验收等技术资料等。(8)工程设备的安装、调试、检验等技术资料等。(9)工程其他资料。3专业工作特点和控制要点3. 1工程计量支付工作特点工程计量支付是合同管理的核心内容,是承包人获得工程费用的唯一途径,是监理工程师对工程施工质量、进度、资金控制的重要手段,是提高工程投资效益及工程管理水平的重要手段。工程计量

4、的正确与否直接关系到工程施工质量、进度、资金控制,直接关系到发承包双方的经济利益。各专业监理工程师均应遵循“守法、诚信、公正、科学”的原则,依据施工合同,结合工程实际情况,对工程施工进行科学、严格的监理,维护发包人和承包人的合法权益。3. 2工程计量支付监理控制要点(1)经监理机构签认,属于合同工程量清单中的项目,或发包人同意的变更项目以及计日工。(2)所计量工程是承包人实际完成的并经监理机构确认质量合格。(3)计量方式、方法和单位等符合合同约定。(4)将施工合同金额(包含暂列金额和暂估价)确定为计量支付投资控制的目标值。(5)尽量避免导致工程建筑安装工程费用突破合同价格事件的发生。(6)严格

5、按照施工合同专用条款约定的物价波动、法律变化、政策性调整引起的价格调整范围和方式进行投资控制。(7)严防工程进度款超前或超量支付。(8)正确、及时地签发监理指令、审批承包人报送的各类文件,避免造成违约和索赔的条件,减少或避免索赔事件的发生。4监理工作内容、技术要求和程序4. 1计量支付审核内容监理工程师应对工程进度付款申请进行认真审核。主要审核工作内容如下:(1)工程进度付款申请填写是否符合相关规范要求,支持性证明文件是否齐全、完整。(2)申请计量工程项目是否符合合同工程量清单中的工程项目划分,编号及项目名称,即确定是否属于合同内约定的结算项目。(3)工程计量是否属实,是否符合工程测量、计量有

6、关规定,计算是否准确,监理工程师应对项目部的测量计量成果进行抽查复测。(4)计量单位是否与合同文件相符。(5)结算总价是否正确。(6)合同外工程量计量的依据是否完备正确,以及合同外项目单价的审核。(7)其他应审核的内容。4. 1.1工程预付款支付申请主要审核工作内容预付款支付应符合下列规定:(1)监理机构收到承包人的工程预付款申请后,按合同约定核查承包人获得工程预付款的条件和金额,具备支付条件后,签发工程预付款支付证书。监理机构应在核查工程进度付款申请单的同时,核查工程预付款应扣回的额度。在进度付款证书的累计金额达到施工合同规定的扣回条件后,开始按工程进度以施工合同约定的扣回方式,分期从各月的

7、进度付款证书中扣回,全部金额在进度付款证书的累计金额达到签约合同价格比例时扣完。(2)监理机构收到承包人的材料预付款申请后,应按合同约定核查承包人获得材料预付款的条件和金额,具备支付条件后,按照约定的额度随工程进度付款一起支付。4. 1.2工程进度付款申请主要审核工作内容工程进度付款应按照下列要求完成审核:(1)监理机构应在收到承包人报送的工程进度付款申请单后,在规定时间内完成审核。(2)监理机构对承包人报审的工程计量报验单进行审核并签署审核意见;对合同分类分项项目进度付款明细进行审核,支付工程量应与经审核的工程计量报验单结果一致,分项单价应与合同约定的单价一致;对合同措施项目进度付款明细进行

8、审核,措施项目完成量应提供形象进度描述及实际照片;对变更项目进度付款明细进行审核,主要审核变更审批程序的规范性、审批手续完备性,对变更项目量、价计算进行审核;对计日工项目进度付款明细进行审核,主要对计日工签证手续、计日工单价进行审核;根据相关规定,对安全生产费用进度付款明细进行审核,主要对经批准的安全生产工作计划(含安全生产费使用范围)、措施落实情况(需提供票据等支撑材料)进行审核;对索赔进行审核,主要对索赔内容合理性、索赔金额准确性进行审核;对工程进度付款汇总表进行审核。(3)承包人在合同约定的结算日,收到工程进度付款申请单后,监理机构应及时审核、严格把关,工程量审核、项目支付审核情况应详细

9、记录留档。(4)工程进度付款属于施工合同的中间支付。监理机构出具工程进度付款证书,不视为监理机构已同意、批准或接受了该部分工作。在对以往历次已签发的工程进度付款证书进行汇总和复核中发现错、漏或重复的,监理机构有权予以修正,承包人也有权提出修正申请。(5)变更款可由承包人列入工程进度付款申请单,由监理机构审核后列入工程进度付款证书。(6)承包人向监理机构递交工程进度付款申请单,其应包括以下内容:D截至上次付款周期末已实施工程的价款。2)本次付款周期已实施工程的价款。3)应增加或扣减的变更金额。4)应增加或扣减的索赔金额。5)应支付和扣减的预付款。6)应扣减的质量保证金。7)价格调整金额。8)根据

10、合同约定应增加或扣减的其他金额;须同时附下列内容:工程进度付款汇总表、已完工程量汇总表、合同分类分项项目进度付款明细表、合同措施项目进度付款明细表、变更项目进度付款明细表、计日工项目进度付款明细表、安全生产费用进度付款明细表、材料价差调整付款明细表、索赔确认单、工程计量报验单(作为已完工程量汇总表的附件)、工程量计算说明书(包括文字说明、简图、计算公式、计算过程,作为工程计量报验单的附件)、发包人或监理机构要求报送或补充报送的其他资料。(7)监理机构收到工程进度付款申请单需要在规定的时间内,完成审查签证,并将工程进度付款审核汇总表、工程进度付款证书及承包人申报的资料一并报送发包人。4.1.3计

11、日工支付主要审核工作内容计日工支付应符合下列规定:(1)监理部经发包人批准,可指示项目经理部以计日工方式实施零星工作或紧急工作。(2)在以计日工方式实施工作的过程中,监理部应每日审核承包人提交的计日工工程量签证单,包括下列内容:1)工作名称、内容和数量。2)投入该工作所有人员的姓名、工种、级别和耗用工时。3)投入该工程的材料类别和数量。4)投入该工程的施工设备型号、台数和耗用台时。5)监理部要求提交的其他资料和凭证。(3)计日工由承包人汇总后列入工程进度付款申请单,由监理部审核后列入工程进度付款证书。4.1.4完工付款主要审核工作内容完工付款应符合下列规定:(1)监理机构应在施工合同约定期限内

12、完成对承包人提交的完工付款申请单及相关证明材料的审核,同意后签发完工付款证书,报发包人。(2)监理机构应审核下列内容:1)完工结算合同总价。2)发包人已支付承包人的工程价款。3)发包人应支付的完工付款金额。4)发包人应扣留的质量保证金。5)发包人应扣留的其他金额。4.1.5最终结清付款主要审核工作内容最终结清应符合下列规定:(1)监理机构应在施工合同约定期限内,完成对承包人提交的最终结清申请单及相关证明材料的审核,同意后签发最终结清证书,报发包人。(2)监理机构应审核下列内容:D按合同约定承包人完成的全部合同金额。2)尚未结清的名目和金额。3)发包人应支付的最终结清金额。(3)若发包人和承包

13、人双方未能就最终结清的名目和金额取得一致意见,监理机构应对双方同意的部分出具临时付款证书,只有在发包人和承包人双方有争议的部分得到解决后,方可签发最终结清证书。4. 1.6保证金退还申请表审核监理机构应按合同约定审核质量保证金退还申请表,签发质量保证金退还证书。5. 1.7施工合同解除后的支付施工合同解除后的支付应符合下列规定:(1)因承包人违约造成施工合同解除的支付。合同解除后,监理机构应按照合同约定完成下列工作:1)商定或确定承包人实际完成工作的价款,以及承包人已提供的原材料、中间产品、工程设备、施工设备和临时工程等的价款。2)查清各项付款和已扣款金额。3)核算发包人按合同约定应向承包人索

14、赔的,由于解除合同给发包人造成的损失。(2)因发包人违约造成施工合同解除的支付。监理机构应按合同约定核查承包人提交的下列款项及有关资料和凭证:D合同解除日之前所完成工作的价款。2)承包人为合同工程施工订购并已付款的原材料、中间产品、工程设备和其他物品的金额。3)承包人为完成工程所发生的,而发包人未支付的金额。4)承包人撤离施工场地以及遣散承包人人员的金额。5)由于解除施工合同应赔偿的承包人损失。6)按合同约定在解除合同之前应支付给承包人的其他金额。(3)因不可抗力致使施工合同解除的支付。监理机构应根据施工合同约定核查下列款项及有关资料和凭证:1)已实施的永久工程合同金额,以及已运至施工场地的材

15、料价款和工程设备的损害金额。2)停工期间承包人按照监理机构要求照管工程和清理、修复工程的金额。3)各项已付款和已扣款金额。(4)发包人与承包人就上述解除合同款项达成一致后,出具最终结清证书,结清全部合同款项;未能达成一致时,按照合同争议处理。4.1.8价格调整监理机构应按施工合同约定的程序和调整方法,审核单价、合价的调整。当发包人与承包人因价格调整不能协商一致时,应按照合同争议处理,处理期间监理机构可依据合同授权暂定调整价格。调整金额可随工程进度付款一同支付。4.1.9工程付款工程付款涉及政府投资资金的,应按照国库集中支付等国家相关规定和合同约定办理。4.2工程计量支付的技术要求4.2.1工程

16、量计量(1)工程项目开工前,监理机构应监督承包人按有关规定或施工合同约定完成原始地形的测绘,并审核测绘成果。(2)在接到承包人提交的工程计量报验单和有关计量资料后,监理机构应在合同约定时间内进行复核,确定结算工程量,据此计算工程价款。当工程计量数据有异议时,监理机构可要求与承包人共同复核或抽样复测;承包人未按监理机构要求参加复核,监理机构复核或修正的工程量视为结算工程量。(3)监理机构认为有必要时,可通知发包人和承包人共同联合计量。(4)当承包人完成了工程量清单中每个子目的工程量后,监理机构应要求承包人派员共同对每个子目的历次计量报表进行汇总和总体量测,核实该子目的最终计量工程量;承包人未按监

17、理机构要求派员参加的,监理机构最终核实的工程量视为该子目的最终计量工程量。1)说明。a.工程项目应按合同专用合同条款的约定进行计量。计量方法应符合技术条款各章的有关规定。b.承包人应提供所需的一切计量设备和用具,并保证提供的一切计量设备和用具符合国家度量衡标准的精度要求。c.除合同另有约定外,凡超出施工图纸和合同技术条款规定的有效工程量以外的超挖、超填工程量,加工、运输损耗量等均不予计量。d.根据合同完成的有效工程量,由施工单位按施工图纸计算,或采用标准的计量设备进行称量,并经监理工程师签认后,列入施工单位的每月工程量报表。当分次结算累计工程量与按完成施工图纸所示及合同文件规定计算的有效工程量

18、不一致时,以按完成施工图纸所示及合同文件规定计算的有效工程量为准。e.分次结算工程量的测量工作,应在监理工程师在场的情况下,由施工单位负责。必要时,监理工程师有权指示施工单位对结算工程量重新进行复核测量,并由监理工程师核查确认。2)重量计量。a.按施工图纸所示计算的有效重量以吨(t)或千克(kg)为单位计量。b.凡以重量计量并须称量的材料,由施工单位合格的测量人员使用经国家计量监督部门检验合格的称量设备,根据合同约定,在监理人指定的地点进行称量。c.钢材的计量应按施工图纸所示的净值计量。钢筋应按监理工程师批准的钢筋下料表,以直径和长度计算,不计入钢筋损耗和架设定位的附加钢筋量;预应力钢绞线、预

19、应力钢筋和预应力钢丝的工程量按锚固长度与工作长度之和计算重量;钢板和型钢钢材按制成件的成型净尺寸和使用钢材规格的标准单位重量计算其工程量,不计下料损耗量和施工安装等所需的附加钢材用量。施工附加量均不单独计量,而应包括在有关钢筋、钢材和预应力钢材等各自的单价中。3)面积计量。按施工图纸所示施工轮廓尺寸或结构物尺寸计算的有效面积以平方米(Itf)为单位计量。4)体积计量。a.按施工图纸所示施工轮廓尺寸或结构物尺寸计算的有效体积以立方米为单位计量。经监理工程师批准,大体积混凝土中所设体积小于0.1m3的孔洞、排水板、预埋管和凹槽等工程量不予扣除,按施工图纸和指示要求对临时孔洞进行回填的工程量不重复计

20、算。b.混凝土工程量的计量,应按监理工程师签认的已完工程的净尺寸计算;土石方填筑工程量的计量,应按完工验收时实测的工程量进行最终计量。5)长度计量。按施工图纸所示施工轮廓尺寸或结构物尺寸计算的有效长度以米(m)为单位计量。4. 2.2施工临时设施(1)水利工程施工临时设施是指合同约定的设计、施工及其附属设备的采购和配置、安装、运行、维护、管理和拆除等全部工作。其工作项目包括:现场施工测量、现场试验、施工交通、施工供电、施工供水、施工供风、施工照明、施工通信、邮政服务、混凝土生产系统、机械修配厂、加工厂、仓库、存料场、弃料场以及施工现场办公和生活建筑设施等。(2)计量和支付。1)除合同另有约定外

21、承包人根据合同要求完成以下施工作业所需的费用,由发包人按工程量清单相应项目的总价支付:现场施工测量、施工及生活供电设施、施工及生活供水设施、施工通风设施、施工照明设施、施工通信和邮政设施、砂石料生产系统、混凝土生产系统、附属加工厂、仓库和存料场、临时生产管理和生活设施。2)施工单位现场所做一切试验的费用均应包含在相应项目单价中,不另行计量和支付。3)施工交通设施。a.承包人根据合同要求完成场内施工道路的建设和施工期的管理维护工作所需的费用,按工程量清单相应项目的工程单价或总价支付。b.场外公共交通的费用,除合同约定由承包人为场外公共交通修建和(或)维护的临时设施外,承包人在施工场地外的一切交

22、通费用,均由承包人自行承担,不另行计量和支付。C.承包人承担的超大、超重件的运输费用,均由承包人自行负责,不另行计量和支付。超大、超重件的尺寸或重量超出合同约定的限度时,增加的费用由发包人承担。4)承包人使用弃渣场过程中的一切费用均包含在渣料开挖单价及相应的环保及水保项目单价或措施费中,不另行计量和支付。5)其他临时设施。未列入工程量清单的其他临时设施,承包人根据合同要求完成这些设施的建设、移置、维护管理和拆除工作所需的费用,包含在相应永久工程项目的工程单价或总价中,不另行计量和支付。5. 2.3施工安全措施(1)工程施工现场的安全管理工作包括:现场施工劳动保护、消防施工作业保护、防洪度汛和气

23、象灾害保护、施工安全监测等。(2)计量和支付。安全保护措施、文明施工措施所需的费用,应在工程量清单以总价形式专项列报,经监理工程师检查确认实施情况后,由发包人按项审批支付。6. 2.4施工导流工程(1)主体工程的施工导流工程,包括施工导流挡水和泄水建筑物、截流、基坑排水和导流建筑物拆除等工程项目及其工作内容。(2)计量和支付1)承包人按合同要求完成基坑排水工作(含基坑初期排水和经常性排水)所需的费用,按工程量清单相应项目的总价支付。2)除合同另有约定外,施工单位完成临时导流泄水建筑物的建设、拆除(或封堵)以及运行维护等工作所需的费用,由业主按工程量清单相应项目的工程单价支付。7. 2.5土石方

24、明挖1) )土石方明挖包括永久和临时工程建筑物的基础、边坡、土料场和砂石料场、石料场以及合同约定的其他明挖工程。(2)计量和支付。1)场地平整、塌方清理所发生一切费用包含在工程量清单相应土方明挖项目有效工程量的每立方米工程单价中,不另行计量和支付。2) 一般土石方开挖、淤泥流砂开挖、沟槽开挖和基坑开挖按施工图纸所示开挖轮廓尺寸计算的有效自然方体积以立方米为单位计量,按工程量清单相应项目有效工程量的每立方米工程单价支付。3) 土石方明挖工程单价包括施工单位按合同要求完成场地清理,测量放样,土石方开挖、装卸和运输,边坡整治和稳定观测,基础、边坡面的检查和验收,以及将开挖可利用或废弃的土石方运至设计

25、要求的堆放区并加以保护、处理等工作所需的费用。4) 土石方明挖按施工图纸所示的轮廓尺寸计算,有效自然方体积以立方米(m3)为单位计量,按工程量清单相应项目有效工程量的每立方米工程单价支付。施工过程中增加的超挖量和施工附加量所需的费用,应包含在工程量清单相应项目有效工程量的每立方米工程单价中,不另行计量和支付。5)临时性排水措施(包括排水设备的安拆、运行和维修),按工程量清单措施费总价支付。6)承包人在弃渣场使用结束后进行的防护及绿化等工作所需的费用,包含在工程量清单“环境保护和水土保持”相应项目的工程单价或总价中,不另行计量和支付。4.2.6土石方填筑(1)土石方填筑是指合同约定的堤防填筑、碾

26、压式土坝和土石坝、土石围堰等的堰体填筑及其防渗体(包括土工合成材料防渗体)的施工。作业内容包括:填筑料运输、现场碾压试验、填筑料的摊铺和碾压、排水和护坡设施等。(2)计量和支付。1)填筑按施工图纸所示尺寸计算的有效压实方体积以立方米(m3)为单位计量,按工程量清单相应项目有效工程量的每立方米工程单价支付。2)填筑全部完成后,最终结算的工程量应是经过施工期间压实并经自然沉陷后按施工图纸所示尺寸计算的有效压实方体积。若分次支付的累计工程量超出最终结算的工程量,应扣除超出部分工程量。3)上、下游面块石护坡按施工图纸所示尺寸计算的有效体积以立方米(m3)为单位计量,按工程量清单相应项目有效工程量的每立

27、方米工程单价支付。4)除合同另有约定外,施工单位对料场(土料场、石料场和存料场)进行复核、复勘、取样试验、地质测绘以及工程完建后的料场整治和清理等工作所需的费用,包含在每立方米(t)材料单价或工程量清单相应项目工程单价或总价中,不另行计量和支付。4.2.7混凝土工程(1)永久和临时建筑物的各类混凝土(含钢筋混凝土)工程的施工包括普通混凝土、预制混凝土、预应力混凝土、水下混凝土及泵送混凝土等。施工作业内容包括:混凝土生产(包括混凝土材料、配合比设计、混凝土拌制及混凝土的取样和检验等),管路和预埋件施工,止水、伸缩缝和坝体排水施工,混凝土运输、浇筑以及温度控制和混凝土养护等;还包括混凝土工程各种类

28、型的模板与钢筋的制作和安装,模板中包括钢筋混凝土模板、钢模板、悬臂模板和特种模板等。(2)计量和支付。D除合同另有约定外,现浇混凝土的模板及其支撑系统、混凝土预制构件模板等费用,包含在工程量清单相应混凝土或钢筋混凝土项目有效工程量的每立方米工程单价中,不另行计量和支付。2)按施工图纸所示钢筋强度等级、直径和长度计算的有效重量以吨(t)为单位计量、按工程量清单相应项目有效工程量的每吨工程单价支付。施工架立筋、搭接、套筒连接、加工及安装过程中操作损耗等所需费用,除合同另有约定外,均包含在工程量清单相应项目有效工程量的每吨工程单价中,不另行支付。3)普通混凝土。a.普通混凝土按施工图纸所示尺寸计算的

29、有效体积以立方米(m3)为单位计量,按工程量清单相应项目有效工程量的每立方米工程单价支付。b.混凝土有效工程量不扣除设计单体体积小于0.1m3的圆角或斜角,单体占用的空间体积小于O.lm3的钢筋和金属件单体横截面积小于0.1Itf的孔洞、排水管、预埋管和凹槽等所占的体积,按设计要求对上述孔洞回填的混凝土也不予计量。c.混凝土在冲(凿)毛、拌和、运输和浇筑过程中的操作损耗,各项混凝土试验费(不包括以总价形式支付的混凝土配合比试验费),混凝土温度控制措施费(包括冷却水管埋设及通水冷却费用、混凝土收缩缝和冷却水管的灌浆费用,以及混凝土坝体的保温费用),混凝土体内预埋排水管及一期埋件所需的费用均包含在

30、工程量清单相应项目有效工程量的每立方米工程单价中,不另行计量和支付。d.止水、止浆、伸缩缝等按施工图纸所示各种材料数量以米(或平方米)为单位计量,按工程量清单相应项目有效工程量的每米(或平方米)工程单价支付。4)预制混凝土。预制混凝土构件的预制和安装,模板费用、钢筋费用,除合同另有约定外,承包人完成预制混凝土构件的吊装、运输、就位、固定、填缝灌浆、复检、焊接等工作所需的费用,包含在工程量清单相应预制混凝土安装项目有效工程量的每立方米工程单价中,不另行计量和支付。按施工图纸所示尺寸计算的有效体积以立方米为单位计量,按工程量清单相应项目有效工程量的每立方米工程单价支付。5)预应力混凝土。a.预应力

31、混凝土按施工图纸所示尺寸计算的有效单位计量,按工程量清单相应项目有效工程量的单价支付。b.预应力混凝土的锚索及其附件费用,包含在工程量清单相应预应力混凝土项目有效工程量的单价中,不另行计量和支付。4.2.8砌体工程(1)砌体工程项目包括坝、厂房、永久生活建筑、护坡和排水沟等建筑物的石砌体(包括浆砌石、干砌石砌体)工程,以及混凝土小砌块砌体和砖砌体工程。(2)计量和支付。1)浆砌石、干砌石、混凝土预制块和砖砌体按施工图纸所示尺寸计算的有效砌筑体积以立方米为单位计量,按工程量清单相应项目有效工程量的每立方米工程单价支付。2)砌体建筑物的基础清理和施工包括排水、砂浆、拉结筋、垫层、排水管、止水设施、

32、伸缩缝、沉降缝及埋设件等费用,包含在工程量清单相应砌筑项目有效工程量的每立方米工程单价中,不另行计量和支付。4.2.9屋面和地面建筑工程(1)本合同施工图纸所示的屋面建筑工程和地面建筑工程。根据水利水电工程的需要,屋面建筑工程列入了钢筋混凝土屋面的防水和保温、隔热工程。地面建筑工程编入了地基基层铺设和楼层地面铺设。(2)计量和支付(分屋面和地面建筑工程)D房屋建筑安装工程内容包括房屋的土建、装饰、水、电、暖、通、消防等全部作业及质量检查、检验和验收等所有费用。2)房屋建筑安装工程按照监理工程师审核的实际进度分期支付。4.2.10钢结构的制作和安装(1)钢结构的制作和安装包括施工图设计所示的大坝

33、厂房及附属建筑物的所有钢结构制作和安装。(2)计量和支付。1)钢结构按施工图纸所示尺寸计算的有效重量以吨为单位计量,由业主工程量清单相应项目有效工程量的每吨工程单价支付。2)钢结构有效重量不扣减切肢、切边和孔眼损失的重量,也不计入电焊条、钾钉和螺栓增加的重量。3)施工架立件、搭接、焊接、套筒连接、操作损耗、涂装和检验试验等所需费用,均包含在工程量清单相应项目有效工程量的每吨工程单价中,不另行计量和支付。4. 2.11钢闸门及启闭机的安装(1)各种钢闸门及启闭机的安装项目包括各类钢闸门及其拦污栅和门(栅)槽,以及各种型式启闭机设备及其承载平台和基础埋件等。(2)计量与支付1)钢闸门安装工程按施

34、工图纸所示尺寸计算的闸门本体有效重量以吨为单位计量。钢闸门附件安装、附属装置安装钢闸门本体及附件涂装、试验检测和调试校正等工作所需费用,包含在工程量清单相应钢闸门安装项目有效工程量的每吨工程单价中,不另行计量和支付。2)门槽(楣)安装工程按施工图纸所示尺寸计算的有效重量以吨为单位计量,二次埋件、附件安装、涂装、调试校正等工作所需费用,均包含在工程量清单相应门槽(楣)安装项目有效工程量的每吨工程单价中,不另行计量和支付。3)启闭机安装工程按施工图纸所示启闭机数量以台为单位计量。除合同另有约定外,基础埋件安装、附属设备(起吊梁或平衡梁、供电系统、控制操作系统、液压启闭机的液压系统等)安装、与闸门连

35、接和调试校正等工作所需费用,均包含在工程量清单相应启闭机安装项目每台工程单价中,不另行计量和支付。5. 2.12预埋件埋设及支座安装(1)包括水力机械辅助设备系统、通风与空气调节系统、建筑给排水系统、消防系统、各类电缆和接地装置,以及其他设施和设备的预埋管道和预埋件的埋设。(2)预埋件埋设计量和支付。除合同另有约定外,预埋管道、接地系统的预埋件等按施工图纸所示尺寸计算有效长度(重量)以米(或吨)为单位计量,按工程量清单相应项目有效工程量的每米(或吨)工程单价支付。永久设备预埋件的安装费用包含在工程量清单相应设备安装项目有效工程量的工程单价中,不另行计量和支付。6. 2.13机电设备安装(1)该

36、项工作内容包括水利水电工程永久机电设备的安装以及机组启动试运行等工作。(2)计量和支付。D各项设备的安装,按施工图纸所示设备数量以相应的单位计量,按工程量清单相应项目的工程单价或总价支付。2)上款所述工程量清单的总价项目,由承包人按批准的安装进度计划对总价项目进行分解,分解结果经发包人批准后作为合同支付的依据。3)由承包人按合同要求采购的装置性材料及其安装,按施工图纸所示装置性材料的有效数量以相应单位计量,按工程量清单相应项目有效工程量的工程单价或总价支付。4)机电设备安装工作所进行的开箱检查、验收、清扫、仓储保管、安装现场运输、主体设备及随机成套供应的管路与附件安装、涂装、现场试验、调试、试

37、运行和移交生产前的维护保养等工作所需的费用,均包含在工程量清单相应机电设备安装项目的工程单价或总价中。4.2.14绿化工程(1)绿化工程的工作内容包括:土方开挖、场地平整、更换种植土、土方外运、绿化采购种植、完工验收前的维护养护,以及现场清理、废弃物处理等工作。(2)计量与支付。1)按施工图纸或监理工程师签认的轮廓线内实际发生的工程量,并按工程量清单计价表所列相应项目的单价进行支付。支付包括工程实施所需的全部材料的采购、精选、修剪、运输、检验、储存、材料损耗以及槽穴开挖、混播实验、种植、浇水、换土、肥料、养护和辅助工作所需的人工、材料及使用设备和辅助设施等一切费用。2)上述支付还包括各类质量检

38、查和验收等所需的全部人工、材料,以及使用设备和辅助设施的费用。4.2.15沥青混凝土工程(1)沥青混凝土工程主要包括沥青混凝土心墙施工、沥青混凝土道路施工。(2)计量与支付。1)沥青混凝土芯墙、沥青混凝土道路按施工图设计的工程量,按分类分项工程量清单所列项目的单价支付。2)各项材料和配合比试验、现场试验以及生产性试验以及透层油等所需的费用,均包括在相应项目的单价中,不再单独进行计量和支付。4.2.16工程安全监测(1)安全监测工作内容:监测仪器设备及材料的采购、运输、验收和保管;监测仪器和设备的率定、调试、安装、埋设、调试和维护及相关的土建工程、电缆敷设;与土建施工单位的配合工作;施工期间及竣

39、工验收前的数据采集、资料整编、分析工作及安全评价、观测设施和观测资料的移交及人员培训;还包括原型观测科研项目的观测仪器采购、率定、安装、现场监测、数据整理与初步分析,并为发包人永久观测人员接收施工期观测工作提供必要的条件等。(2)计量和支付。1)各项监测仪器设备,应按工程量清单报价表中所列各项目规定的单位计量。其支付工程量,应按施工图设计的现场安装埋设数量计算,并按工程量清单报价表中所列的各项目单价进行支付。2)该单价应包括监测仪器设备(包括备品备件)的采购、运输和保管,为完成全部监测仪器设备的安装埋设作业所需的未单列土建费用、人工、材料和辅助设施及仪器设备的率定(检验)和仪器设备维护、安装、

40、质量检查和验收等各项工作所需的全部费用和要求获得的利润,以及应由承包人承担的义务、责任、风险和考虑本工程气象特点、工期、冬季施工因素所发生的一切费用。3)工作基点、水准点及其他测量标志监测墩,应按施工图设计的现场埋设规格及数量实施,以工程量清单报价表所列项目的计量单位和单价进行计量支付。该单价应包括为完成上述项目所需的未单列的土建费用、人工、材料及使用设备和辅助设施等的全部费用,以及施工单位选定埋设位置的费用和要求获得的利润。4)监测仪器的电缆,应按施工图设计的现场实际埋设数量计量,并按工程量清单报价表所列项目的单价进行支付。该单价包括电缆材料的采购、运输和保管、电缆沟开挖和回填,以及现场敷设

41、等所需的人工、材料和使用设备、辅助设施等的一切费用。4.3计量支付的程序4.3.1支付预付款程序总监理工程师在收到并已经监理工程师确认的承包人提出的预付款申请,依据承包合同协议,按照合同文件的规定审签,批准监理工程师填写预付款金额的支付说明。总监理工程师签证后报发包人。4.3.2进度款支付程序承包人应在合同约定的日期前每月18日将上月完成的,并已由监理工程师签认的工程计量表格、资料和经过批准的工程变更文件等,按规定格式填报“工程进度付款申请”并提交计量监理工程师核对。应从以下几个方面进行确认:(1)承包人申请中是否已详细、规范地列明按照合同条款认为有权得到的款项。(2)工程进度付款申请表格中,

42、申请所涉及的计量内容和款项已经过监理工程师的认可。(3)申请的格式和内容,均已符合合同文件的要求。(4)各项资料、证明文件内容规范,手续齐全。(5)对所报的各项原始数据和工程内容进行复审或复查,所列项目计算汇总应正确无误。(6)对不应计量和不应付的款项或特殊情况的支付,应签署意见说明,提出(文字方式)处理意见。(7)汇总本期支付金额并填写签证工程进度付款证书和工程进度付款审核汇总表在规定时间内呈报总监理工程师。总监理工程师在收到计量(合同)工程师呈报的工程进度付款审核汇总表(复审过)后处理如下事项:(1)审定报表,并将审定结果通知计量(合同)工程师,如有补充,可在下期计量支付中予以处理。(2)

43、对报表中发现的问题,在本期工程进度付款证书中予以删除或核减。(3)对已经填写的工程进度付款证书中的错误加以纠正。(4)总监理工程师签发后呈报发包人。(5)发包人可将工程进度付款审核汇总表中的意见反馈给总监理工程师。(6)总监理工程师指示计量(合同)工程师定期清理“计量支付”中的遗留问题。4.3.3最终支付程序(应符合规范和合同约定)在颁发缺陷责任后,计量(合同)工程师在收到承包人,在合同规定的时间之内提交的完工付款/最终结清申请表后,完成以下复审工作:(1)申请的格式和内容均应符合合同规定,以及工程监理格式和内容的要求。(2)与此相应的分列结算清单,必须规范、清晰、完整、齐全,而且相互逻辑关系

44、清楚。并规范过去的计量、支付遗留问题已经处理完善。(3)与此相应的各分部(单项)工程质量均符合设计文件,合同标准和有关验收规范的规定,承包人必须按合同文件和验收规范的要求,编制好竣工图纸和文字报告,印制、装订质量和数量均符合要求,并且签证手续齐全。(4)承包单位已按合同文件,国家和地方性法规履行或补充履行了全部职责。(5)应确定所有的计量与支付均无遗漏或重复,并且计量精度准确,汇总清楚无误。(6)若发现未计入的但根据合同文件应予确认的费用,应即通知承包人,在规定的时限之内及时补充认证,承包商备齐所需的资料与证明。(7)填写完工付款/最终结清证书和合同解除付款核查报告。总监理工程师在收到已经计量

45、合同)工程师审核过的完工付款/最终结清证书和合同解除付款核查报告后,处理好以下工作:1)审定完工付款/最终结清证书是否已按照监理机构和发包人都已同意的意见进行了完全、彻底的修改。2)与发包人进行磋商并沟通意见。3)由总监理工程师签证后呈报发包人。5采用的表式清单施工单位和监理机构计量支付工作采用水利工程施工监理规范(SL288-2014)相关表式,表式清单见表1和表2。表1承包人常用表格序号表格名称表格类型表格编号1工程材料预付款报审表CBlO承包U材预付号2变更项目价格申报表CB27承包变价号3工程计量报验单CB30承包U计报号4计日工单价报审表CB31承包计价号5计日工工程量签证单CB3

46、2承包。计签号6工程进度付款申请单CB33承包U进度付号7工程进度付款汇总表CB33附表1承包U进度总号8已完工程量汇总表CB33附表2承包U量总号9合同分类分项项目进度支付明细表CB33附表3承包U分类价号10合同措施项目进度支付明细表CB33附表4承包U措施价号11变更项目进度付款明细表CB33附表5承包U变更付号12计日工项目进度付款明细表CB33附表6承包U计付号13合同完成额月汇总表CB34附表8承包完成额号14(一级项目)完成合同额月统计表CB34附表8承包U完成额月号序号表格名称表格类型表格编号1工程进度付款证书JL19监理进度付号2工程进度付款审核汇总表JL19附表1监理U付款审号3合同解除付款核查报告JL20监理U解付号4完工付款/最终结清证书JL21监理U付结号5质量保证金退还证书JL22监理保退号表2监理机构常用表格目录
