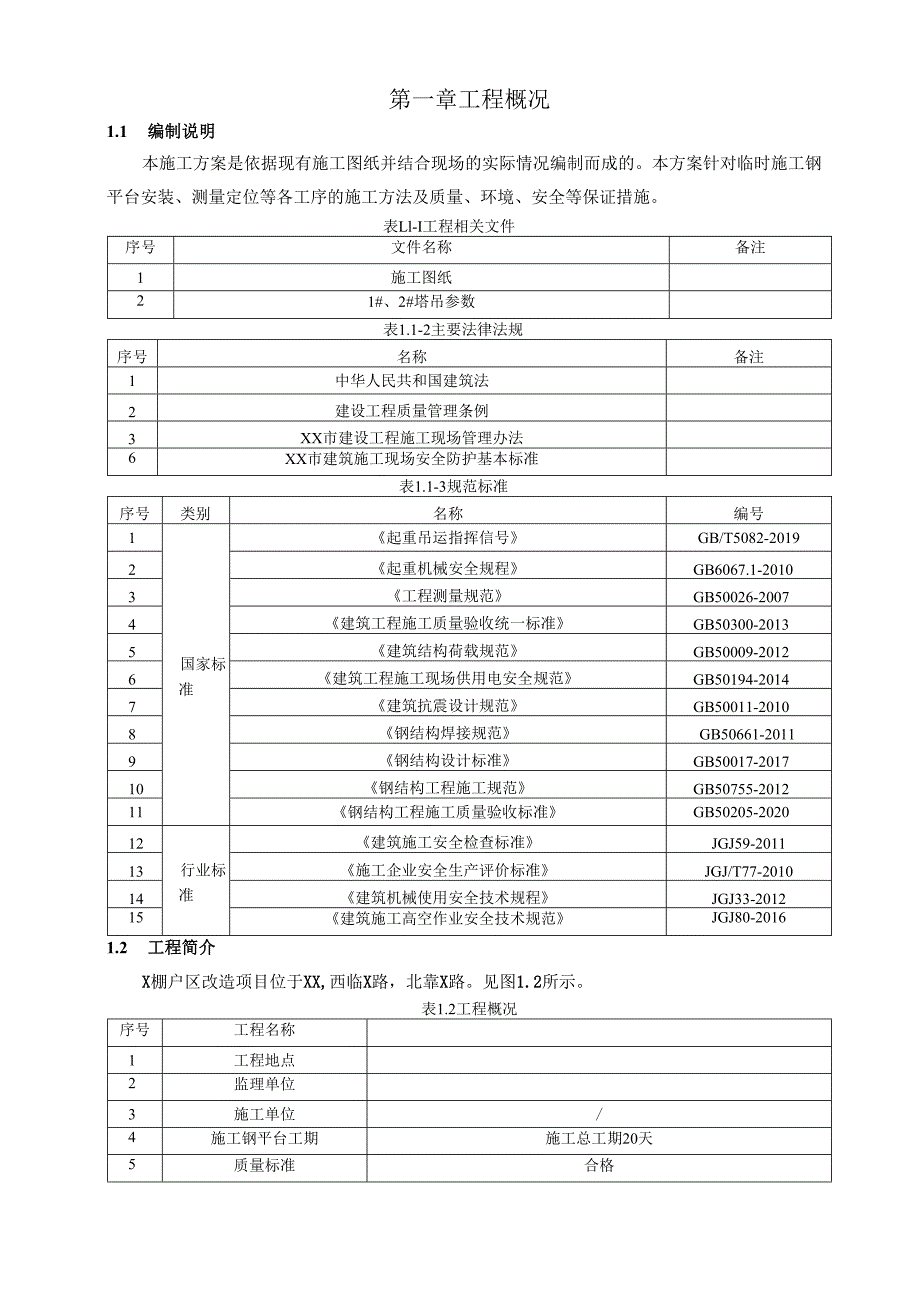

1、附图二错误!未定义书签。附图三错误!未定义书签。第一章工程概况1.1 编制说明本施工方案是依据现有施工图纸并结合现场的实际情况编制而成的。本方案针对临时施工钢平台安装、测量定位等各工序的施工方法及质量、环境、安全等保证措施。表Ll-I工程相关文件序号文件名称备注1施工图纸21#、2#塔吊参数表1.1-2主要法律法规序号名称备注1中华人民共和国建筑法2建设工程质量管理条例3XX市建设工程施工现场管理办法6XX市建筑施工现场安全防护基本标准表1.1-3规范标准序号类别名称编号1国家标准起重吊运指挥信号GB/T5082-20192起重机械安全规程GB6067.1-20103工程测量规范GB50026
2、20074建筑工程施工质量验收统一标准GB50300-20135建筑结构荷载规范GB50009-20126建筑工程施工现场供用电安全规范GB50194-20147建筑抗震设计规范GB50011-20108钢结构焊接规范GB50661-20119钢结构设计标准GB50017-201710钢结构工程施工规范GB50755-201211钢结构工程施工质量验收标准GB50205-202012行业标准建筑施工安全检查标准JGJ59-201113施工企业安全生产评价标准JGJ/T77-201014建筑机械使用安全技术规程JGJ33-201215建筑施工高空作业安全技术规范JGJ80-20161.2 工程
3、简介X棚户区改造项目位于XX,西临X路,北靠X路。见图1.2所示。表1.2工程概况序号工程名称1工程地点2监理单位3施工单位/4施工钢平台工期施工总工期20天5质量标准合格6工程范围1.3现场及周边环境概况X临时施工钢平台制作安装X棚户区改造项目(1#办公商业楼等3项)坐落于XX,见图1.3所示。图略图1.3现场周边情况1.4 材料运输解决总体思路本工程群塔作业方案已经过专家论证,论证过程中,明确提出不得在正式道路上采用塔吊进行材料吊运。鉴于此种情况,且经业主单位同意,项目拟将材料运输车辆停靠在XX村路边,在已有场地开口大门对应位置向基坑内延伸搭设临时钢平台,车尾倒入钢平台,车头不超过步道边缘

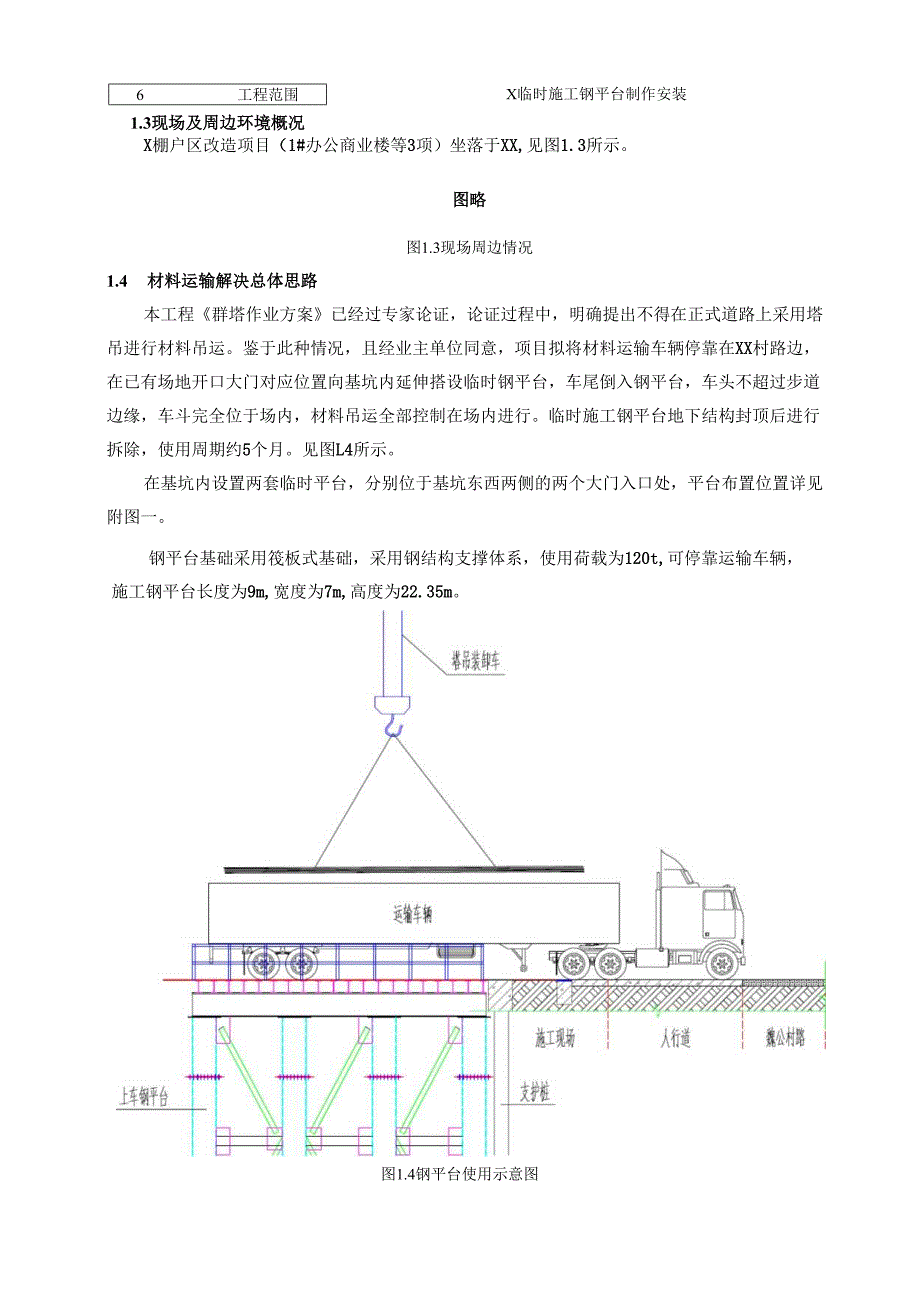

4、车斗完全位于场内,材料吊运全部控制在场内进行。临时施工钢平台地下结构封顶后进行拆除,使用周期约5个月。见图L4所示。在基坑内设置两套临时平台,分别位于基坑东西两侧的两个大门入口处,平台布置位置详见附图一。钢平台基础采用筏板式基础,采用钢结构支撑体系,使用荷载为120t,可停靠运输车辆,施工钢平台长度为9m,宽度为7m,高度为22.35m。图1.4钢平台使用示意图1.5 临时施工钢平台概况表1.4-1施工钢平台安装概况序号项目内容1主要材料选用钢柱为圆管D800*16支撑为槽钢12、14,平台钢板20mm平台主梁为双拼63b工字钢及单根63b工字钢;次梁为工字钢40a钢板厚度20mmo2设计荷
5、载平台荷载按20KNitf设计1.6 难点分析及应对措施表1.5-1工程难点分析序号工程特点、难点应对措施备注1选用现场塔吊吊装参见现场并结合图纸,构件停放位置及倒运路线应避开地下电缆及作业面材料2吊装时构件的控制吊装时构件系挂揽风绳,平稳起吊,防止构件在吊装过程中晃动摇摆,撞到两侧的冠梁及支护桩3构件吊点控制,防止造成构件变形利用构件螺栓孔做吊点4人员配合控制提前看好现场,互相沟通,保证构件吊装的安全性5钢丝绳、卡环的选用控制吊装构件施工人员必须按本方案指定的钢丝绳及卡环吊装构件6材料运输车辆占用市政道路及人行步道,且在道路上吊运危险系数高安装临时施工钢平台,将作业平面延伸进基坑内,下部采用
6、钢结构支撑,吊装作业在场区内完成第二章施工部署2.1 工期安排构件进场前,应及时协调现场各工序,保证施工钢平台构件的安装,工期见表2.1-1所示。表2.1-1工期安排时间开始时间完成时间备注构件进场构件吊装2.2 项目管理机构项目部按照施工总承包管理模式设置项目管理机构,本着科学管理、精干高效、结构合理的原则,选配具有丰富类似工程施工管理经验、服务态度良好、勤奋实干的工程技术和管理人员组成。在企业层面设立项目指挥长负责监督和指导本项目的实施过程,并组织企业总部相关部门的专家为本项目提供资源、技术和管理支持,确保方案的科学性和先进性,项目组织机构如图2.2-1所示。(项目经理)(机2%理)(质;
7、酎监)(总之呈师)(生工理)(安蠹监)(商蠹理)(物蠹理)下设计技术部工程部安全部(各劳务,包单位,Q专业分包单位)图2.2-1项目组织机构图2.3 人员职责施工钢平台安装涉及管理人员的职责见表2.3-1所示。表2.3-1人员职责序号部门工作职能范围1项目经理对工程全面负责2质量负责人负责施工钢平台的安装质量检查、监督,保证平台稳定运行。3技术负责人负责施工钢平台的技术指导,组织进行方案交底,对现场提供技术支持。对技术资料进行收集管理。4安全负责人负责对工程的安全、文明施工等进行全面控制管理,监督检查。5施工负责人主要负责施工现场各工序之间的协调工作,组织人员进行施工钢平台安装。6测量工程师主
8、要负责平台安装的定位,控制竖向受力构件的垂直度。7资料工程师负责安装单位的企业资质和人员资质的收集,相关施工钢平台资料的收集。第三章施工准备3.1 主要机械及材料用量及计划表3.1-1机械及材料计划序号内容单位数量备注11#、2#塔吊台22钢丝绳根123卡环(20t)个124大绳米1005钢卷尺(50m)把16水准仪台17全站仪台18电焊机台49配电箱个43.2 劳动力计划表3.2-1劳动计划序号工种人数备注序号工种人数备注1分包管理人员42塔吊司机23安装工124信号工45安全工程师26电工37焊工67普通6第四章临时施工钢平台设计4.1临时施工钢平台基础设计临时施工钢平台基础采用与正式工程
9、基础相结合,局部加强柱墩及短柱的方式进行布置,混凝土等级C35P10,短柱顶标高同SZDI顶标高-23.750m,主要受力钢筋均为HRB400,正式工程墙柱钢筋插筋正常预留。基础布置图见4.1-13所示。图4.1-1临时施工钢平台基础布置350650650350-23.750(IitI)Z1三Ot/O用8150riW8150omm-,JI-25.250(SlW)Io4.2 临时施工钢平台钢柱设计钢平台钢柱采用直径800mm,壁厚16mm,Q335B,每个基础布置12根钢柱,钢柱采用法兰、高强螺栓(承压型)进行连接。钢柱布置见图421所示。4.3 临时施工钢平台水平撑杆及钢梁设计钢平台水平刚性系
10、杆采用12a、14a槽钢,除主梁采用高强摩擦型螺栓连接外,其它节点全部采用焊接,三级焊缝;主梁采用63b型钢梁双拼,次梁采用40a工字钢梁,所有节点均采用焊接。钢平台顶部满铺20厚路面钢板,具体布置见图4.3-l3所示。12137C0055003500A4.3-2水平刚性系杆布置图35001950155010009004.5-21-1剖面4.6钢平台立面设计钢平台立面设计见图4.6-1、2所示。tB03依据本工程测量工作的几个特点,尽量减少工作量,尤其是高空作业,保证测量工作的精度和安全。钢柱每安装一节后进行垂直度的校正。二、构件吊装构件的吊装全部采用塔吊进行作业,焊接平台采用扣件式架体进行搭
11、设,每节钢柱未安装横撑、斜撑前,均设置缆风绳,确保施工过程的安全。1、第一节钢柱安装后工况第一节钢柱安装完成后,搭设扣件式脚手架作为水平、斜撑等作业的操作架体,架体外侧立杆距离基础边缘20OnIm,作业层铺设跳板。5.2.3焊接作业本工程焊缝等级为三级,应符合GB50205-2020规范中要求进行验收。现场焊接主要集中在施工钢平台顶部主梁与钢柱,主梁与次梁、钢板及防护栏杆,材质主要为Q335Bo焊缝形式主要为:平焊、横焊、角焊缝,焊接方法为满焊和断焊。1 .人员准备本工程从事焊接作业的人员,均为取得合格的操作证和上岗证书的合格的人员,配合作业的人员也须清楚焊接作业平台的具体搭设及作业顺序和作业
12、所须时间,从而准备好焊前工作。主要构件的材质为Q335B,当两种材质强度不同时,则选用强度较低焊材。作为本工程施焊的焊材,要求按牌号、批次、持证入场,分类存放在干燥通风的库房。材质证明和检验证书妥善保管。焊接施工工艺2 .焊前检查选用的焊材强度和母材强度应相符,焊机种类、极性与焊材的焊接要求相匹配。焊接部位的组装和表面清理的质量,如不符合要求,应修磨补焊合格后方能施焊。3 .焊前清理认真清除坡口内和垫于坡口背部的衬板表面油污、锈蚀、氧化皮,水泥灰渣等杂物。4 .垫板、引弧板,引出板的装配垫板、引弧板,引出板其材质应和被焊母材相同,坡口型式应与被焊焊缝相同,禁止使用其它材质的材料充当引弧板、引出
13、板和垫板。焊接完成后,应用火焰切割去除引弧板和引出板,并修磨平整,不得用锤击落。5 .焊接环境焊接作业区域设置防雨、防风及防火花坠落措施。连接部位专门设置焊接操作平台。平台上除密铺脚手板外,还采用接火斗并配置足够灭火器,以防止焊接火花坠落烫伤他人。6 .定位焊定位焊必须由持相应合格证的焊工施焊。所有焊材应与正式施焊相同。定位焊焊缝应与最终的焊缝有相同的质量要求。7 .焊接过程中应注意事项控制焊接变形。采取对称施焊,防止变形。实施多层多道焊,每焊完一焊道后应及时清理焊渣及表面飞溅,发现影响焊接质量的缺陷时,应清除后方可再焊,在连续焊接过程中应控制焊接区母材温度,使层间温度的上、下限符合工艺条件要
14、求。8 .焊后清理及外观检查认真清除焊缝表面飞溅,焊渣。焊缝不得有咬边、气孔、裂纹、焊瘤等缺陷和焊缝表面存在几何尺寸不足现象。不得因为切割连接板、垫板、引入板,引出板伤及母材,不得在母材上留有擦头处及弧坑。连接板、引入、引出板切割时应光滑平整。第六章临时施工钢平台使用6.1 临时施工钢平台使用施工钢平台搭设完成后,材料运输车辆通过XX村路将车辆尾部道路施工钢平台内,车辆停靠稳定后由现场1#塔吊及2#塔吊各自进行吊运作业,运输车辆加钢筋重量约为60t,车身长度为17m,轴距2.5m,驶入平台内7m。车辆停靠示意见图6.1所示。图6.1车辆停靠示意图6.2 行车线路安排为保证运输车辆及其他车辆在X
15、X村路安全行驶,材料运输车辆在进场前从西三环由西向东驶入XX村路,到达大门位置将车尾倒入施工钢平台,卸车完成后向东转弯直接由XX村路进入X村南大街行驶出市区。行车路线见图6.2所示。图略图6.2行车路线图第七章质量标准、质量保证体系及措施7.1 质量管理原则按IS09002-GB/T19001质量管理和质量保证系列标准建立的质量保证体系,已经通过第三方认证。本工程质量控制和质量管理将严格执行我公司质量保证手册、程序文件以及作业指导书。1、成立以项目经理为首的质量保证组织机构,定期开展质量统计分析。掌握工程质量动态,全面控制各部分项工程质量。项目上配备专职质检员,对质量实行全过程控制。2、树立全
16、员质量意识,贯彻“谁管生产,谁管理质量,谁施工,谁负责质量;谁操作,谁保证质量”的原则,实行工程质量岗位责任制,并采用经济手段来辅助质量岗位责任制的落实。7.2 建立质量管理制度1、技术交底制度坚持以技术进步来保证施工质量的原则,技术部门编制有针对性的施工组织设计。2、实现目标管理,进行目标分解,把工程质量责任落实到各部门及人员,从项目的各部门到班组,层层落实,明确责任,制定措施,从上到下层层展开,使全体职工在生产的全过程中用从严求实的工作质量,精心操作工序,实现质量目标。3、制定工程的质量控制程序,建立信息反馈系统,定期开展质量统计分析,掌握质量动态,全面控制工程质量。4、采取不同的途径,用
17、全质量管理的思想,观点和方法,使全体职工树立起“安全第一”和“为用户服务”的观点,以员工的工作质量保证工程的产品质量。7.3 质量标准1、按设计图纸及标书中提出的国家施工规范和标准施工,并检查及验收,使工程质量标准达到合格。2、具体要求1)满足规定及设计图纸的要求。2)本工程的分项工程、分部工程和单位工程、制作项目的质量检验应达到“合格”等级。3)重点对焊接节点进行检查,自检合格后报监理单位进行验收。7.4 质量保证措施1、施工准备过程的质量控制1)优化施工方案和合理安排施工程序,做好每道工序的质量标准和施工技术交底工8.2构件吊装施工安全要求1、安全管理措施1)项目经理、专业工程师、安全工程
18、师、班组长等的责任制度公开,经常对照一下自己的安全责任做好没有,并接受大家的监督。2)项目管理人员对进场的作业人员进行入场教育和安全技术交底,特殊作业人员必须持证上岗,经过岗前培训,合格厚方可进行特殊作业。3)自始至终坚持贯彻执行各专业安全生产操作规程,把各方面的安全工作做好。4)执行要坚决,检查要严格。安全工作与考核、经济分配挂钩,形成约束机制。5)强化安全检查力度,项目部各级,重点抓安全措施落实和检查执行情况,公司定期与不定期检查主要检查项目部的执行情况。建立了双重检查体系,确保了安全生产。6)安全管理人员如发现存在违章作业、违章指挥等必须及时制止,发现安全隐患及时整改。2、施工安全管理防
19、护措施1)严格执行班前安全会制度,认真执行书面安全交底的规定,针对作业条件进行准确的安全技术交底,并履行交底人和被交底人的签字手续。2)对参加的施工作业人员,必须先进行三级安全教育,考试合格后方可进场作业。3)在两米(含两米)以上的高空作业,必须使用安全带或搭设防护严密的操作平台。严禁向上、向下抛扔工具、材料等各种物件。4)特殊作业人员必须持证上岗,严禁无证操作。5)进行吊装作业,应设专职起重指挥,作业地点必须设置警戒区和警示牌。8)施工现场必须悬挂醒目的安全标语和警示牌。8.3 起重作业安全风险1、工人违章操作I2、吊装危险区域的安全风险1)吊装危险区域,必须有专人监护,非施工人员不得进入危
20、险区。易程度和技术复杂性相适应的电工进驻现场进行用电操作。此类专业人员应熟练掌握用电基本知识和技能,做好本职工作,持证上岗。3、现场使用的各种电动工具和构件均应符合相应的国家、行业标准,并具有产品合格证和使用说明书。所有电动构件应装漏电保护开关或经安全部门核准的有效安全装置。4、对现场使用的电器和构件要经常组织检查,对电线绝缘、接地、接零、漏电保护器等是否完好,必须定期指定专业人员测试。现场各种电气构件未经检查合格不准使用,使用中的电气构件应保持正常的工作状态,严禁带故障运行。5、所有大容量电器构件(大于15Kw)均需单独设置配电箱,一机一闸或单独配置电源,防止过载。6、使用电气设备的安全风险
21、工人违章用电8.6 吊装工程安全技术要点1、安全技术的一般规定1)吊装前应编制施工方案,明确起重吊装安全技术要点和保证安全的技术措施。2)参加吊装的人员应经体格检查合格。在开始吊装前应进行安全技术教育和安全技术交底。3)吊装工作开始前,应对起重运输和吊装构件以及所用索具、卡环、夹具、卡具、锚碇等的规格、技术性能进行细致检查或试验,发现有损坏或松动现象,应立即调换、或修好。起重构件应进行试运转,发现转动不灵活有磨损的应及时修理;重要构件吊装前应进行试吊,经检查各部位正常后才可进行正式吊装。2、防止高空坠落1)吊装人员应戴安全帽,高空作业人员应佩安全带,穿防滑鞋,带工具袋;2)吊装工作区应有明显标
22、志,并设专人警戒,与吊装无关人员严禁入内。起重机工作时,起重臂杆旋转半径范围内,严禁站人或通过;3)运输吊装构件时,严禁在被运输、吊装的构件上站人指挥和放置材料、工具;4)高空作业施工人员应站在操作平台或轻便梯子上工作。吊装层应设临时安全防护栏杆或采取其他安全措施;3、防物体落下伤人1)高空往地面运输物件时,应用绳捆好吊下。吊装时,不得在构件上堆放或悬挂零星物件。零星材料和物件必须用吊笼或钢丝绳、保险绳捆扎牢固后才能吊运和传递,不得随意抛掷材料、物件、工具,防止滑脱伤人和意外事故。构件必须绑扎牢固,起吊点应通过构件的重心位置,吊升时应平稳,避免振动或摆动。2)起吊构件时,速度不应太快,不得在高
23、空停留过久,严禁猛升猛降,以防止构件脱落。3)构件就位后临时固定前,不得松钩,解开吊装索具。构件固定后,应检查连接牢固和稳定情况,当连接确定安全可靠,才可拆除临时固定工具和进行下一步吊装。4)风雪天、霜雾天和雨天吊装应采取必要的防滑措施,夜间作业应有充分照明。5、防止触电1)吊装现场应有专人负责安装、维护和管理用电线路和构件。2)构件运输、起重机在电线下进行作业或在电线旁行驶时,构件或吊杆最高点与电线之间水平或垂直距离应符合安全用电的有关规定。8.7 常用中小机具使用安全要求凡是电气构件的金属外壳必须可靠接地或接零。1、电焊机要有可靠的防雨措施;进出线防护罩要密实盖严,并压接线鼻子;焊把及焊把
24、线(电缆)绝缘良好,接线正确;必须一机一闸并有随机开关。2、电锯:传动部位防护罩装置齐全牢固;操作必须用单向开关;漏电保护器灵敏有效。3、手持电动机具和移动式电动工具1)防护罩齐全有效,橡皮软电线、电缆不得破损,绝缘应合格。2)漏电保护器应安装正确且灵敏有效,接地保护良好,橡皮电缆芯线中“黑色”或“绿黄双色”线作为接地线。3)应设单独的电源开关和保护,严禁一个开关管多台电动构件。4)移动式电动工具和手持式电动工具的电源线,必须采用铜芯多股橡套软电缆或塑料绝缘护套软电缆。5)移动式电动工具的电源开关应安装在便于操作的地方。当采用插座连接时,其插头、插座应无损伤、无裂纹且绝缘良好。8.8 信号指挥
25、规程1、信号指挥工佩戴“信号指挥”标志或特殊标志,安全帽、安全带、指挥旗、口哨、对讲机俱备,并正确配合使用。2、熟悉起重机机械的基本性能,向其中司机及挂钩人员进行旗语手势,声响信号的交底约定。3、必须了解调运物件重量、对方位置、其他固定连接和掩埋情况等,确定吊点、吊装方式的具体事宜。4、检查吊索具的磨损情况,达到“报废”标准情况之一的立即更换,尚未达标准却又磨损程度轻的,必须降低其允许使用范围。5、检查吊索具、容器等是否符合要求,发现吊具有变形、扭曲、开焊、裂纹等情况必须及时处理,否则停止使用。6、吊装作业人员。信号指挥必须精力集中,按规定要求操作,时刻注意吊车的运转、吊装情况。7、坚持“十不
26、吊”原则,有权拒绝违章指令。8、信号指挥人员要站立得当,旗语手势明显准确,哨声清晰洪亮,与旗语手势配合协调一致,上下信号密切联系,应当清楚地注视吊物起吊、转运、就位的全过程。9、信号指挥者应当站在有利于保护自身安全,又能正常指挥作业的有效位置。吊物起吊20030Omm时,应停钩检查,待妥当后再行调运。10、吊物悬空运转后突发异常时,指挥者应迅速视情况而定,紧急告知危险部位人员撤离,指挥司机将重物慢慢放下,排除险情后,在行起吊。11、吊运中若突然发生机械故障,重物不准长时间悬挂高空,应想办法将重物落放到稳妥的位置并垫好。8.9文明施工保证体系1、文明施工目标实施规范化、标准化现场管理,争创“xx
27、市绿色安全样板工地”。2、文明施工组织体系成立现场文明施工管理组织,按生产区和生活区划分文明施工责任区,并落实人员,定期组织检查评比,制定奖罚制度,切实落实执行文明施工细则及奖罚制度。3、文明施工措施建立健全施工计划及总平面管理制度认真编制施工作业计划,合理安排施工程序,并建立工程工期考核记录,以确保总工期目标的实现。按照现场总平面布置要求,切实做好总平面分片包干管理工作,定期检查执行情况,并按有关现场文明施工考核办法进行考核。4、建立健全质量安全管理制度建立质量安全管理制度,严格执行岗位责任制,严格执行“三检”(自检、互检、交接检)和挂牌制度。特殊工种人员应持证上岗,进场前进行专业技术培训,
28、经考试合格后方可使用。严格执行现场安全生产有关管理制度,建立奖罚措施,并定期检查考核。5、建立健全现场技术管理制度工程开工前,依据施工图纸及有关规范等要求,编制阶段施工组织设计及单项作业设计,并严格执行。严格执行各级技术交底制度,施工前,认真进行技术部门对项目交底、项目技术负责人对工长交底、工长对作业班组的技术交底工作。分项工程严格按照单项作业设计及标准操作工艺施工,每道工艺要认真做好过程控制,以确保工程质量。6、建立健全现场材料管理制度严格按照现场平面布置图要求堆放原材料、半成品、成品及料具。现场仓库内外整洁干净,防潮、防腐、放火物品应及时入库保管。各杆件、构件必须分类按规格编号堆放,做到妥
29、善保管、使用方便。及时回收拼装余料,做好工完场清,余料统一堆放,以保证现场整洁。现场各类材料要做到帐物相符,并有材质证明,证物相符。7、建立健全现场机械管理制度进入现场的机械构件应按施工平面布置图要求进行设置,严格执行建筑机械使用安全技术规范(JGJ33)o认真做好机械构件保养及维修工作,并认真做好记录。设置专职机械管理人员,负责现场机械管理工作。8、施工现场场容要求加强现场场容管理,现场做好整洁、干净、节约、安全、施工秩序良好,现场道路必须保证畅通无阻,保证物质材料顺利进退场,场地应整洁、无施工垃圾,无积水场地及道路定期洒水,减低灰尘对环境的污染。积极遵守XX市地方政府关于夜间施工的有关规定
30、尽量减少夜间施工。若为加快施工进度或其他原因必须安排夜间施工的。第九章应急救援预案9.1应急救援组织机构总包单位成立应急救援机构,针对施工过程中危险源较多的情况制定应急预案。项目部成立以项目经理为现场指挥应急组织机构。应急组织机构如下图9.1-1所示。图略图9.1-1应急救援组织机构项目应急指挥及救援组织各负责人联系方式如下表9.IT所示。表9.1-1项目应急指挥及救援组织负责人联系方式序号LU冈位小组职务姓名联系方式职责1项目经理现场指挥险情出现时,组织现场救援2项目副经理救援组长负责现场救援3技术总工技术组长救援方案确定及事故调查4安全总监外协组长对外协调医护救援和寻求社会援助5物资经理
31、物资组长救援物资保障6后勤主管后勤组长后勤保障现场应急救援具体分工:1、现场指挥:负责本工程“施工现场事故应急预案”的制定和实施;建立应急救援组织并定期组织培训与实施演练;检查督促做好重大事故的预防措施和应急救援的各项准备工作;一旦发生重大质量事故,一要立即抢救伤员及保护现场和组织与实施救援行动并采取有效措施防止事故扩大;二要按照公司制度及时向所属分公司报告;根据事故情况请求社会援助(拨打120、119、HO等救援电话);配合各级事故调查组进行事故的调查。2、救援组长:在总指挥的指令下负责指挥在现场抢救工作,及时处理突发灾变。部署现场救援,协调救援人员并减少财产损失,以抢救伤员和控制重大损失为
32、第一要务。3、技术组长:在总指挥的指令下确定救援技术措施的确定和事故调查工作,防止二次事故发生,并会同救援组解决实际救援过程中出现的问题。4、外协组长:在总指挥的指令下对事故现场迅速进行封闭,并将伤员送往医院,组织对二次事故隐患的排查,对接社会职能部门,积极寻求社会援助,做好现场秩序控制。5、物资组长:配备常用救灾物资,并定期检查确保有效。在总指挥的指令下积极协调救援物资、机械进场,交付救援组满足现场救援工作需求。6、后勤组长:在总指挥的指令下做好后勤保障,做好伤者和家属心理工作,保障救援工作过程中的生活问题。7、组员:配合各部门组长参加抢险救援工作,积极协调现场救援的事宜。9.2主要安全预防
33、及应急措施9.2.1 高处坠落预防及应急措施1、高处作业预防事故措施1)高处作业的安全规定和技术措施以及所需的料具,必须列入该项工程的施工组织设计。2)工程施工负责人应对工程的高处作业安全技术负责并建立相应的责任制。3)施工前,应逐级进行安全技术教育及交底。并落实所有的安全技术措施和劳动防护用品,未经落实不得进行施工。4)高处作业中的安全标志、工具、仪表、电气设施和各种设备,必须在施工前加以检查,确认其完好,方能投入使用。5)从事高处作业人员必须定期(一般一年一次)进行身体检查,凡患有高血压病、心脏病、贫血病、癫痫病、四肢有残缺以及其他不适于高处作业者不得从事高处作业。6)高处作业人员衣着要灵
34、便。禁止赤脚、穿硬底鞋、高跟鞋、带钉易滑鞋、拖鞋及赤臂裸身从事高处作业。7)酒后严禁高处作业。8)高处作业人员必须按规定正确使用合格的安全帽、安全带、安全网等防护用品,并定期进行检查认定。9)高处作业应配置对讲机作为上下联系信号,并有专人负责。10)高处作业场所所有可能坠落的物体,应一律给予固定或拆除。所有对象均应安放平稳并不得妨碍装卸和通行。工具使用后应随手放入工具袋内。传递工具、零件、材料时,禁止抛掷。拆卸下来的对象及余料、废料,应及时清理运走。作业通道、工作平台或登高工具,应随时清理干净。11)遇有六级(含六级)以上强风、浓雾等恶劣天气,不得进行露天悬空和攀登从事高处作业。不得已需要进行
35、雨天高处作业时,必须有可靠的防范措施。12)高处作业安全设施,如受到台风暴雨袭击后,应逐一进行检查。如发生松动、变形、损坏、脱落、漏雨、漏电等不安全现象时,应立即修复完善。有严重危险的,应立即拆除,并重新设置。13)所以安全防护设施和安全标志等不得损坏或擅自移动和拆除,如因作业需要拆除、移动安全防护设施和安全标志时,必须经现场施工负责人同意并采取措施后,方可拆除。事后应及时恢复。14)在白天或夜间施工的高处作业场所,必须要有足够的照明,如光线较差时,应加强照明,并有足够的光照度。15)施工中,对高处作业的安全技术、设施发现有缺陷或隐患时,必须立即报告,及时解决。危及人身安全时,必须立即停止作业
36、2、急救步骤急救是对伤病员提供紧急的监护和救治,给伤病员以最大生存机会,急救一定要遵循以下四个急救步骤:1)调查事故现场,调查时要确保对你,伤病员或其他人无任何危险,迅速使伤病员脱离危险场所,尤其在施工现场,更是如此。2)初步检查伤病员,判断其神志、气管、呼吸循环是否有问题,必要时立即进行现场急救和监护,使伤病员保持呼吸道畅通,视情况采取有效的止血、防止休克、包扎伤口、固定、保存好断离的器官或组织、预防感染、止疼等措施。3)同步呼救。在施救的同时,另派人拨通120,通知救护人员和车辆,并继续进行施救,一直要坚持到救护人员或其他施救者到达现场接替为止。此时还应反映伤病员的伤病情和简单的救治过程
37、4)如果没有发现危及伤病员的体征,可作第二次检查,以免遗漏其他的损伤、骨折和病变。这样有利于现场施行必要的急救和稳定病情,降低病发症和伤残率。3、施工现场事故急救处理办法1)止血(1)压迫止血法:先抬高伤肢,然后用消毒纱布或棉垫覆盖在伤口表面,在现场可用清洁的手帕、毛巾或其他棉织品代替,再用绷带或布条加压包扎止血。(2)指压动脉出血近心端止血法:按出血部位分别采用指压面动脉、颈总动脉、锁骨下动脉、股动脉、胫前后动脉止血法。该方法简便、迅速有效,但不持久。2)包扎、固定创伤处用消毒的敷料或清洁的医用纱布覆盖,再用绷带或布条包扎。在肢体骨折时,又可借助绷带包扎夹板来固定受伤部位上下两个关节,减少
38、损伤,减少疼痛,预防休克。3)搬运经现场止血、包扎、固定后的伤员,应尽快正确的搬运送医院。(1)在搬运严重创伤伴有大出血或已休克的伤员时,要平卧运送伤员,头部可放置冰袋,路途中要尽量避免震荡。(2)在搬运高处坠落伤员时,若有脊椎损伤可能,一定要使伤员平卧在硬板上搬运,切忌只抬伤员的两肩与两腿或单肩背运伤员。否则将造成严重的后果、甚至死亡。9.2.2机械伤害预防及应急措施1、应急预防措施1)特种作业操作人员需体检合格(即无妨碍作业的疾病和生理缺陷),同时经过专业培训并取得主管部门颁发的操作证方可上岗。2)操作人员进入作业地点前,施工技术人员应向操作人员进行施工任务和安全技术措施交底,操作人员应熟
39、悉作业环境和施工条件,听从指挥、遵守现场安全规章制度。3)操作人员应遵守机械有关保养规定,认真及时做好各级的保养工作,保持机械完好。4)在工作中操作人员和配合作业人员必须按规定穿戴劳动保护用品。如长发应束紧不得外露,高处作业必须系安全带等。5)操作人员必须按照机械出厂说明书规定的使用条件和技术性能,正确操作和合理使用,严禁超负荷作业或任意扩大使用范围。6)机械上的各种安全防护装置及指示、仪表、报警自动报警信号等装置应完好齐全,有缺损时应及时停用并修复,安全防护装置不完整或已失效的机械不得使用。7)机械不得带病运转,运转中发现不正常现象时,应先关闭电源,待排除故障后方可使用。8)新机或经过大修技
40、术改造的机械,必须按出厂使用说明书或改造后的使用说明书的要求和现行国家标准建筑机械技术试验规程(JGJ34)进行测试和试运转,并符合建筑机械使用安全技术规程方可投入使用。9)停用一个月以上或封存的机械应认真做好停用或封存前的保养工作,并做好预防风吹、雨淋、水泡、锈蚀等措施。10)机械集中停放的场所应有专人看管,并设置消防器材,未经批准的人员不得入内。11)各类型的机械使用前,必须检查其润滑部位的油路是否畅通,特别是液压系统,其压力表是否正常,密封环是否有效,刹车是否处于正常工作状态。12)所有建筑施工机械(包括大型设备、金属加工设备)必须建立并做好台帐,维修档案,自检记录档案。2、应急救援措施
41、1)当事故发生后现场有关人员应立即报告现场负责人及事故应急救援组组长,由救援组长指挥对事故现场实施警戒,采取有效措施防止事故扩大和保护现场,同时迅速采取切实可行的措施对被困人员或伤员组织抢救。2)按照有关规定,立即报告企业安全管理部门和本企业安全生产负责人,并酌情决定是否请求上级救援。3)求援的要点是动作迅速、救护得法。4)当发生机械伤害事故应立即切断动力电源,首先抢救伤员,根据伤员的伤害情况,采取相应的急救办法:(1)如遇有创伤性出血的伤员,应迅速包扎止血,使伤员保持在头低脚高的卧位,并注意保暖。当手前臂、小腿以下位置出血,应选用橡胶带或止血纱布等进行绑扎止血。(2)伤员遇呼吸、心跳停止者,
42、应立即进行人工呼吸,胸外心脏挤压。处于休克状态的伤员可用拇指压人中、内关、足三里等,以提升血压稳定病情,让其安静、保暖、平卧、少动,并将下肢抬高约20度左右,尽快送XX市医院进行抢救治疗。(3)出现颅脑损伤,必须保持呼吸畅通。昏迷者应平卧,面部转向一侧,以防舌根下坠或分泌物瘀血、呕吐物吸入,发生喉阻塞。如有异物可用手指从口角一边插入摸至另一边将异物勾出。遇有凹陷骨折及严重的脑损伤症状出现,创伤处用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎后,及时送XX市医院治疗。(4)发现脊椎受伤者,创伤处用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎。移动时,将伤者平卧放在帆布担架或硬板上,以免受伤的
43、脊椎移位、断裂造成截瘫,导致死亡。(5)发现伤者手足骨折,不要盲目移动伤者。应在骨折部位用夹板把受伤位置临时固定,使断端不再移位或刺伤肌肉,神经或血管。固定方法:以固定骨折处下关节为原则,可就地取材,用木板、竹板等,在无材料的情况下,上肢可固定在身侧,下肢与提侧下肢缚在一起。(6)动用最快的交通工具或其他措施,及时把伤者送往XX市空军总医院抢救,运送途中应尽量减少颠簸。同时密切注意伤者的呼吸、脉搏、血压及伤口的情况。9.2.3触电预防及应急措施1、应急预防措施1)根据安全用电“装得安全,拆得彻底,用得正确,修得及时”的基本要求,为防止发生触电事故,在日常施工用电中要严格执行有关用电的安全技术“
44、规范”、“规程”。2)严格执行特种作业人员的培训,考核制度。现场电工必须经过培训和考核合格,并持有效的特种操作证上岗。3)临电施工组织设计必须针对电源的实际情况和施工现场用电设置的分布进行编制,并经公司技术部门审核,总工批准。4)施工现场必须采用三箱五线制,其专用的中性点直接接地的电力线路中必须采用TN-S接零保护系统。5)现场布线时必须按施工组织设计进行敷设,竣工后经测试合格后才能通电。并做好验收记录。6)施工现场所有用电设备,必须在设备负荷线的首端处设置漏电保护装置。7)漏电保护器的选择应符合国标GB6829-96漏电电流动作保护器(剩余电流动作保护器)的要求,开关箱内的漏电保护器其额定漏电动作电流应不大于30mA,额定漏电动作时间应小于0.1s。使用于潮湿和有腐蚀介质场所的漏电保护器应采用防溅型产品。其额定漏电动作电流应不大于15mA,额定漏电动作时间应小于0.Iso8)现场电工必须做好现场日常的检查、检测并做好记录。9)非电工严禁接拆电气线路、插头、插座、电气设备、灯具等。10)根据不同的环境,正确选用相应额定值的安全电压作为供电电压。11)带电体之间、带电体与地面之间、带电体与其他设施之间、工作人员与带电体之间必须保持足够的安全距离,距离不足时,应采取有效的措施进行隔离防护。12)在有触电危险的场所或容易产生误判断、误
