1、1工程概况 12组织机构、设备及劳动力安排 22.1组织机构 22.2设备使用计划 32.3劳动力投入计划 43总体施工方案 44施工方法 44.1施工准备 44.2 施工放样 54.3挡墙基底开挖、地基处理 54.4 麦克排水垫施工 64.5 土工格栅、加筋格宾构件施工 64.6墙体结构回填土 84.7 封顶、墙面绿化 95质量保证措施 95.1 质量保证体系 95.2质量保证措施 106安全保证措施 126.1安全目标 126.2安全组织措施 126.2安全管理措施 137确保工期的措施 148雨季施工措施 15绿色加筋格宾挡土墙施工技术方案1工程概况本工程为新田岭选厂浓密机道路护坡挡墙工

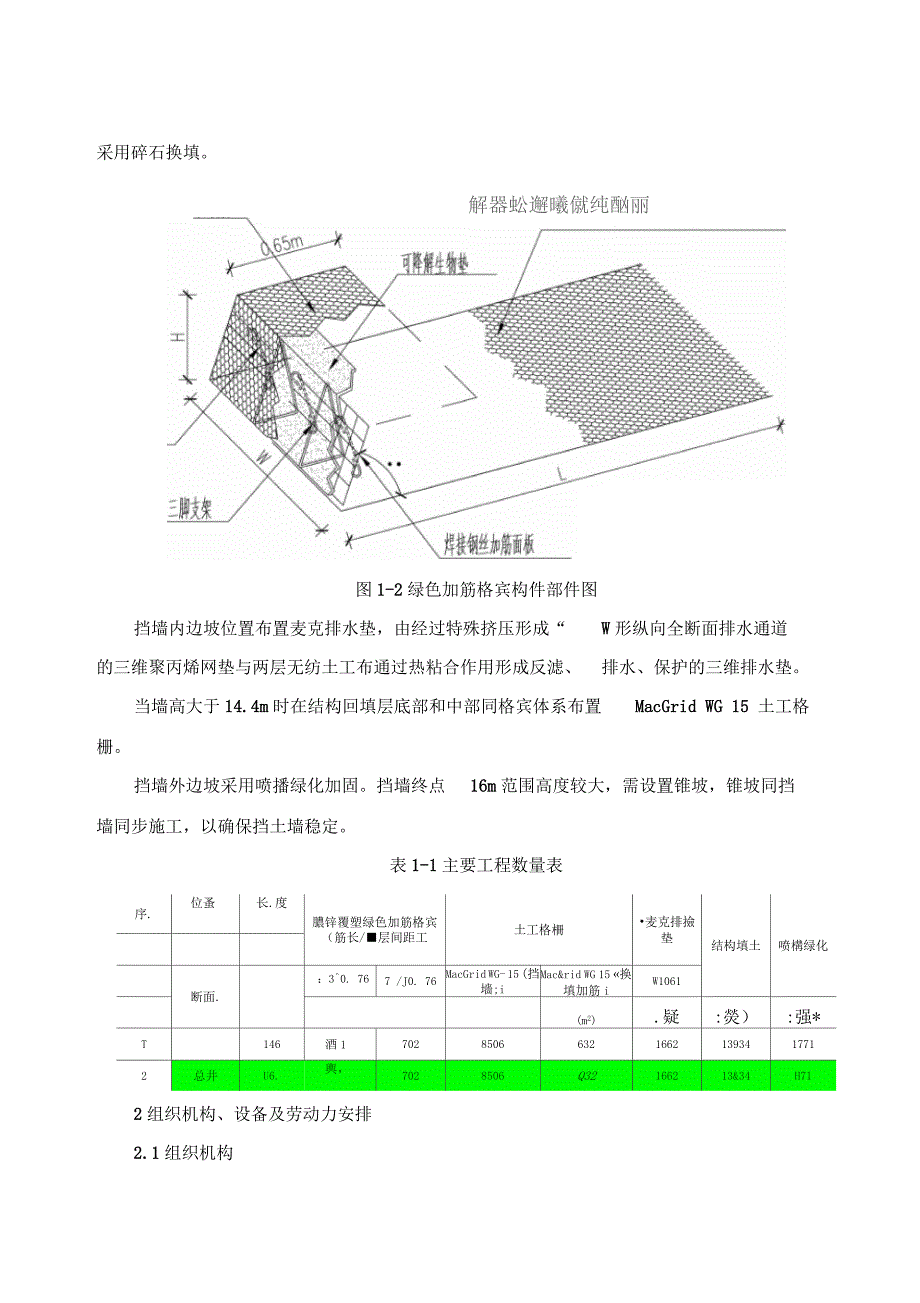

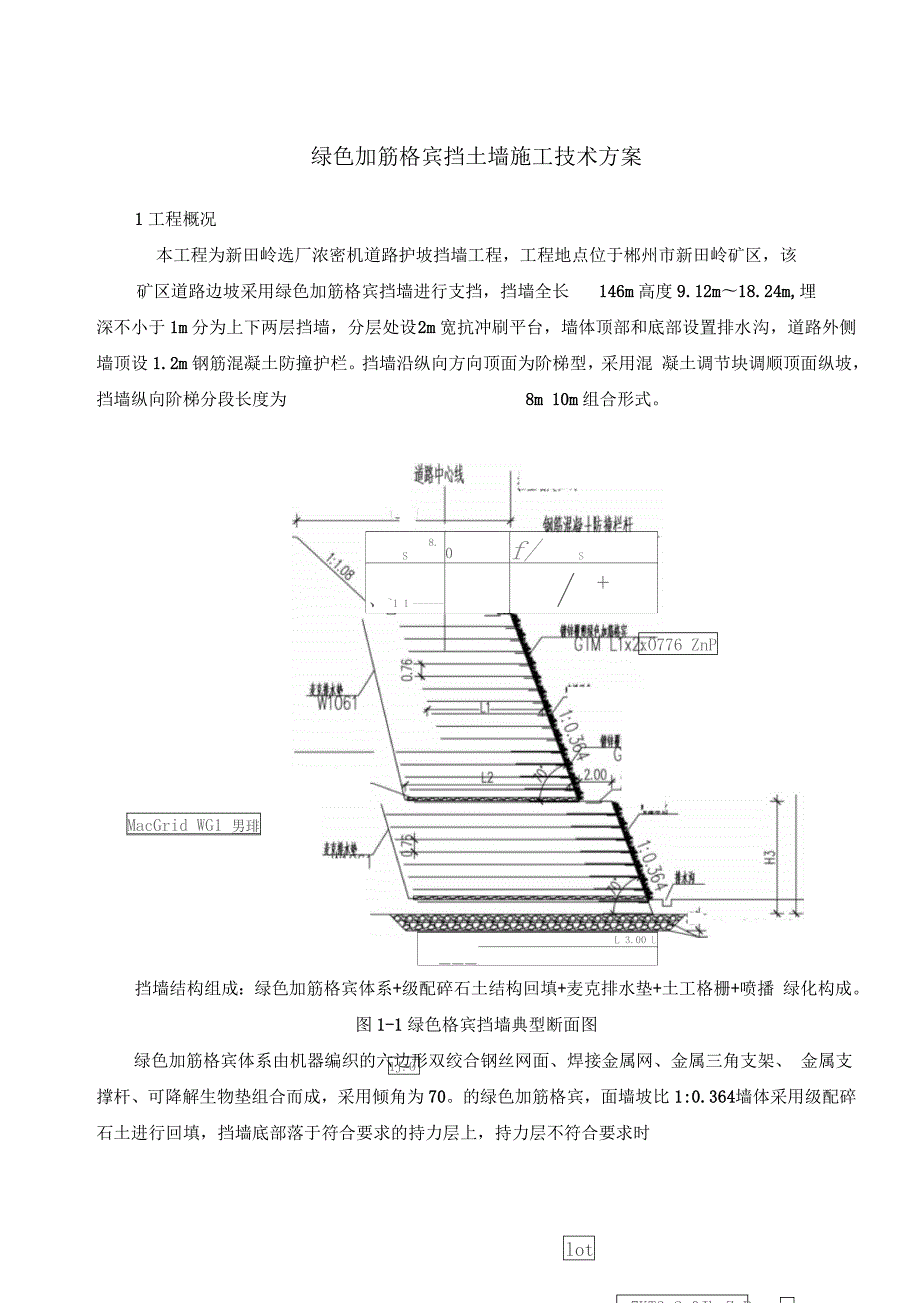

2、程,工程地点位于郴州市新田岭矿区,该矿区道路边坡采用绿色加筋格宾挡墙进行支挡,挡墙全长146m高度9.12m18.24m,埋深不小于1m分为上下两层挡墙,分层处设 2m宽抗冲刷平台,墙体顶部和底部设置排水 沟,道路外侧墙顶设1.2m钢筋混凝土防撞护栏。挡墙沿纵向方向顶面为阶梯型,采用混 凝土调节块调顺顶面纵坡,挡墙纵向阶梯分段长度为8m 10m组合形式。挡墙结构组成:绿色加筋格宾体系+级配碎石土结构回填+麦克排水垫+土工格栅+喷播 绿化构成。MacGrid WG1 男琲lotHUbl才 MocGrid;7KT3x2x0Jb ZnP8.S0f/SL、1 1/ +1J.OOxO776 ZnPL 3

3、00 L:图1-1绿色格宾挡墙典型断面图绿色加筋格宾体系由机器编织的六边形双绞合钢丝网面、焊接金属网、金属三角支架、 金属支撑杆、可降解生物垫组合而成,采用倾角为70。的绿色加筋格宾,面墙坡比1:0.364 墙体采用级配碎石土进行回填,挡墙底部落于符合要求的持力层上,持力层不符合要求时采用碎石换填。解器蚣邂曦僦纯酗丽图1-2绿色加筋格宾构件部件图挡墙内边坡位置布置麦克排水垫,由经过特殊挤压形成“W形纵向全断面排水通道的三维聚丙烯网垫与两层无纺土工布通过热粘合作用形成反滤、排水、保护的三维排水垫。当墙高大于14.4m时在结构回填层底部和中部同格宾体系布置MacGrid WG 15 土工格栅。挡

4、墙外边坡采用喷播绿化加固。挡墙终点16m范围高度较大,需设置锥坡,锥坡同挡墙同步施工,以确保挡土墙稳定。表1-1主要工程数量表序.位蚤长.度膿锌覆塑绿色加筋格宾 (筋长/层间距工土工格柵麦克排撿垫结构填土喷構绿化断面.:30. 767 /J0. 76MacGrid WG- 15 (挡墻;iMac&rid WG 15 换填加筋iW1061(m2).疑:熒):强*T146酒1702850663216621393417712总井U6.輿,7028506Q32166213&34H712组织机构、设备及劳动力安排2.1组织机构为确保安全、优质、按期完成本次挡土墙的施工任务,本着精干、高效的原则,我项目经

5、理部将按有关文件的要求组建本标段项目管理机构,项目经理负责组织领导工程的实施,对项目施工全权负责;项目总工程师负责本工程的施工技术、质量管理工作;专职安 全员、质量员负责现场具体质量、安全管理;同时,我们将抽调理论和实践经验丰富、业 务能力强、综合素质高的技术、管理人员及具有丰富施工经验的专业施工队伍来完成本次 的施工任务,以确保本标段工程安全、优质、按期完成。施工组织结构框图见图。项目经理项目副经理项目总工物资设备部工程技术部安全质量部1计划财务部综合办公室丄II材 料 员设 备 员施 工 员技 术 员试 验 员测量员质 量 员安 全 员计资价办料核公员算室员主图2-1施工组织机构框图2.2

6、设备使用计划表2-1机具设备投入计划表序号设备名称型号单位数量用途1挖掘机PC200台12自卸汽车台63汽车起重机TL25E台14发电机30Kw台1备用5振动压路机15T台16钢轮压路机中联D7710台17蛙式打夯机台28全战仪PENTAXR-202N台19水准仪DS3台110钢筋加工机械国标套12.3劳动力投入计划表2-2主要劳动力使用计划表序号工种名称数量(人)备注1普工202钢筋工103模板工44机驾工6基槽汽运土方5测量工26电工23总体施工方案我项目部将投入大量的人力、物力和财力,合理配置资源,优化施工方案,精心组织 现场施工顺序,以最优安排最短工期完成本工程挡土墙的施工。根据挡墙工

7、程设计总平面图,从挡墙起点至终点按50m/个作业区段划分为3个施工段, 各作业段按照流水施工原则有效搭配衔接,确保按照业主工期要求顺利完成挡墙施工。首 先进行挡墙基底开挖,地基处理,施工边坡位置麦克排水垫,由下至上分层安装土工格栅、 加筋格宾体系构件,然后分层回填挡墙结构土,压实满足设计要求,下层挡墙施工完成后 再施工上层挡墙,上下层间施工一层 20cm厚级配碎石排水层,碎石层外覆聚酯长纤无纺 布,最后进行圭寸顶和墙面绿化喷播加固,总体施工工艺流程见下页图3-14施工方法4.1施工准备1、施工前,做好施工现场“四通一平、临建工程”等的准备工作,创造施工作业条 件。2、根据设计文件,对有关数据、

8、资料及施工图中的几何尺寸进行复核检验,并进行 现场高程、坐标控制点的水准、导线闭合工作,校正误差,根据施工需要布置加密点,对 施工使用的控制点、高程点,必须严加保护,并定期检测、校正。3、施工机械、施工工具、设备及材料型号、规格、技术性能根据工程施工进度和强 度合理安排与调配。4、根据工程施工进度应及时组织材料进场,并应事先对原材料和半成品的质量进行检验,进场原材料和半成品必须经检验合格后,方可使用。5、由于绿色加筋格宾挡墙是引进国外一种新技术、新材料,在施工前须对施工作业 队操作工人进行详细、专业性施工安全技术交底、培训和现场指导,确保操作工人能够熟 练进行格宾挡墙施工,确保施工任务顺利完成

9、图3-1绿色加筋格宾挡墙施工工艺流程图4.2施工放样根据设计图纸在实地测量出挡墙脚点、边线等控制点,线,直线段10m布置一坐标、标高控制点,曲线段3-5m布置一控制点,然后依据挡墙底座宽,基础深度及放坡系数放 出挡墙开挖长度和宽度并用白灰划线,作好定位放线记录并签证。在场地周围已有建构筑 物通视条件良好的墙上作标高点,以控制挡墙上部的高程和水平度。4.3挡墙基底开挖、地基处理挡墙基槽土石方部份主要采用挖掘机开挖,204 Om分段跳槽开挖,按设计要求分层放 坡开挖,当挖至设计标高以上预留 30cm则用人工开挖至设计标高,按要求将基底清理千 净,清除基槽内积水,挡墙高度大于 14.4m时对基底位

10、置采用级配碎石换填处理,换填厚 度大于1m宽度大于挡墙基底宽度 0.5m,基底开挖完成后通知相关单位进行验槽,同时 作好隐蔽检查记录并签证。开挖前将场地清理平整,做好排水坡向,向有关部门了解和查阅资料,在施工红线范 围内是否有地下管线、电缆,洞穴,如有应先排除后方进行开挖。开挖时须注意落石,清 除上方弧石,碎石夹土低边坡不要陡于1: 11: 1.25。开挖时须注意基坑支护,开挖后应立即施工挡墙及墙背回填,避免基坑坍塌。4.4麦克排水垫施工施工流程:清除坡面一铺设麦克垫一锚固1、清除挡墙开挖坡面的突出的岩石,杂草灌木等杂物,对于低洼处进行回填、压实、 平整坡面。2、沿坡面铺设麦克垫,麦克垫边缘应

11、至少搭接 60mn并将搭接处,需用U型钉进行锚 固。3、用8钢筋加工制作U型金属锚钉,将麦克垫固定于坡面,锚钉穿过钢丝网格锚固 于地面,U型钉间距1-1.2米且与地面齐平,已提高最大的抗拔出力并保持边坡稳定。锚 固沟对于易侵蚀土壤开挖一个距坡缘 0.6-1米、0.3米深、1米宽的沟,将麦克垫沿沟底 锚固。一般情况下,将麦克垫沿坡面简单折叠即可将其固定于坡面。4.5 土工格栅、加筋格宾构件施工土工格栅施工1、施工方法基底开挖、地基处理、麦克排水垫施工完成后,按设计要求从下至上分层铺设土工格 栅,按规范、设计要求进行搭设搭接宽度不小于设计要求,要求高端压在低端上。并在土 工格栅的接头上每隔1.0m

12、用U形钉固定一处。铺土工格栅前,将铺设面层做成向两侧 4%勺排水坡并压实平整,再人工铺设 10cm厚 砂垫层,碾压密实,清除可能刺破土工格栅的尖锐杂物和碎石,铺设时理顺,拉直、绷紧, 无褶皱和破损。在结构回填土时,先填两边后填中间,避免挤动面砂和使土工合成材料松弛;压实时先用轻型压路机从两边开始纵向碾压,逐次向中心推进,碾压34遍后改用重型压路机碾压至合格。2、施工工艺标准及要求土工格栅运到工地后,按规定存放,并逐批检查出厂检验单、产品合格证及材料性能 报告单,对其主要物理力学指标抽样检验,每批不少于一次。铺设时按设计要求配合加筋格宾体系分层安装,拉紧展平后用插钉固定,消除褶皱扭 曲后与路基面

13、密贴,土工格栅连接时,采用绑扎方法。铺设后及时填筑,避免土工格栅受 阳光直接曝晒时间过长。土工格栅填筑第1层填料时采用后卸式汽车沿筋材边缘卸土,并用推土机摊铺。第一 层填料用轻型压路机压实,填料厚度大于0.6m后,再用重型压路机碾压。运输车辆和碾压机具不能直接在土工合成材料上行走作业。3、施工工艺流程图4-1 土工格栅施工工艺流程图绿色加筋格宾体系安装绿色加筋格宾体系由机器编织的六边形双绞合钢丝网面、焊接金属网、金属三角支架、金属支撑杆、可降解生物垫组合而成,钢丝表面经镀锌并在镀层之外再覆塑防腐处理。本工程采用GTM LX 2X 0.76 ZNP绿色加筋格宾体系,其具体规格参数如下表:I规格型

14、号项目长度(m宽度(m)高度(m)面墙倾斜度GTM LX 2 X 0.76 ZNP 320.7670容许公差 5% 5 % 5%-n网孔规格网孔型号D (mm公差网面抗拉强度KN/m8X 1080+ 16 % / 4%50川钢丝技术参数钢丝类型网面钢丝边端钢丝绑扎钢丝钢丝直径mm2.73.42.0钢丝直径公差(土)$ mm0.060.070.05覆塑层最小厚度mm0.50.50.5最小镀层量g/m2245265215钢丝抗拉强度N/mm2350550钢丝延伸率覆塑前钢丝的延伸率不能低于8%钢丝直径公差均指未拉伸前。钢丝丝径和延伸率的测量应该在每批钢丝编织前任意抽取样品检测。IV覆塑指标指标技术

15、要求指标指标要求颜色灰色拉伸强度Mpa 20密度g/cm31.351.40断裂伸长率% 200邵氏A硬度90100覆塑厚度mm0.5格宾构件预先在现场较宽敞场地组装(构件顶层回包段六边形双绞合钢丝网面、可降 解生物垫待挡墙结构回填土后再与面层、底层构件安装连接),墙后对应层位置土工格栅 铺设就位后,采用汽车吊分层吊装至设计位置安装就位,要求面线齐整,顶面齐平,面坡一致,相邻构件面墙部位相互绞合连接,拉筋网片必须拉撑,并在尾部每隔1米采用木桩固定;相邻拉筋网面的边缘,每隔1米左右用钢丝绑扎。每一层格宾构件安装完成后,应尽快进行墙体结构回填土。4.6墙体结构回填土1、每一层土工格栅、格宾构件安装完

16、成后,进行该层墙体结构回填土,结构土回填前 应先清除地基浮土、杂志,排干积水,注意提前预埋通水管道。2、挡墙终点范围16m范围挡墙高度较大,须进行锥坡加固,锥坡按图纸要求进行放坡 施工,与挡墙同步施工,确保墙体稳定。3、填料中不得含有淤泥质土、杂质土、建筑及生活垃圾等工程不良土;内摩擦角35 。根据施工所用压实机械规格性能,施工碾压遍数等施工参数应经现场试验获取,压 实度93%4、结构土采用分层摊铺回填,分层碾压的方法,分层厚度30-50cm为宜。摊铺应均匀,平整密实,厚度一直。在距面墙 1米左右范围不得采用大型机械,采用蛙式夯实机进 行夯实;压路机压实作业时,首先应大面积满压(静压),先慢后

17、快以达到填筑层表面平 整,然后由拉筋长度方向的中部开始碾压,碾压行进方向与面墙平行,先压实拉筋中部至 尾部的范围,然后压实中部至面墙的范围,碾压搭接宽度为压实滚轮1/3宽度。4.7封顶、墙面绿化封顶每一层墙体下部结构施工完成后,施工格宾构件回包段,在相应层顶面铺设可降解生 物垫,铺设一层镀锌覆铝覆面钢丝网,采用铁丝相互连接绑扎,以木桩固定,后进行上层 墙体施工。墙面绿化墙体施工完成后,进行墙面喷播绿化施工,首先清除坡面的突出的岩石,杂草灌木等 杂物,对于低洼处进行回填、压实、平整坡面,然后在坡体表面铺设15-20cm厚种植土层, 采用喷射机喷射种子,喷射时应同时喷射黏胶溶液一机肥料,采用草种以

18、当地优势草种。5质量保证措施5.1质量保证体系1、检验复核体系施工控制网是施工测量的重要组成部分,本工程施工控制网在开工前经提交,在监 理工程师的协助下对控制网进行全面复测。现场操作人员提前熟悉挡土墙施工图纸,采用最优的测量方法进行施工放样,关键 部位(如墙体边线等)的放样要采取一种方法放样,多种方法复核。严格按照设计图纸、 相关文件、规范进行计算、精确放样,确保测量结果满足设计要求。施工测量严格按照规范操作,定期检校仪器,保证仪器良好,作好施工观测记录, 填好相应的测量成果资料,确保施工测量程序有效进行,保证产品质量。项目经理部设专职试验员和设备员,严把施工材料和设别进场关,所有挡土墙施工

19、用材进场前必须携带厂家出具的产品质量合格证,材料进场后必须对材料的各种力学性 能、物理特性进行详细的检查,并作好标识,确保不误用未经检验合格的材料。试验仪器 设备按质量体系程序文件要求和计量部门管理规定,按期进行校验并保留记录和证书,确保试验仪器的精度和试验数据的可靠。2、工序管理体系施工过程中每完成一道工序,现场施工技术人员必须填写相关记录表格,尤其挡墙地 基情况、格宾构件安装位置、墙体结构填土压实等情况必须作好详细的记录。作业队实行 上下工序交接检查制度,做到预防为主,把质量事故隐患消灭在萌芽之中。除例常的因素 控制外,施工中还应健全完善工序的自检和工序之间互检工作。下道工序检查上道工序是

20、 否合格,如不合格必须重新反工处理,直至合格,然后再进行后续工序施工。5.2质量保证措施1组织措施从技术上把好质量关,我们将采取以下技术措施:(1) 实行先技术交底后施工制度,对施工中的各个技术要点、施工程序操作要点和质 量标准在施工前进行详细的技术交底。交底内容由总工程师和部门各专业工程师负责传达 贯彻,并在工地例会时对工程各方面的要求进行阐述,做到开工前人人心中有数。(2) 加强检测、试验工作,配备齐全完整先进的检测仪器和试验设备。对整个工程全过程施工的质量进行检测,严格控制质量。各作业队在施工过程中对各 道工序进行自控自检,并在质检工程师的指导下,再进行全检,自始自终作出完整的记录, 发

21、现问题,及时纠正,直至验收合格。材料检验,对原材料进场前除必须有产品质量保证书外,需进行抽样试验,各种材料 的质量和规格必须符合有关施工规范要求和质量检验标准。(3) 实行质量检验否决办法,各道工序的施工工艺和操作方法必须符合公路桥涵施 工技术规范(JTG/T F50-2011)的要求。(4) 制定技术资料管理办法,严格按照技术资料管理办法要求进行技术资料的收 集、整理、存档,做到及时、准确、完整。2、管理措施(1) 为了确保工程质量,组织施工人员进行全面质量管理意识教育,认真学习工程技 术规范和质量检验标准,熟悉掌握招标文件、技术规范、施工图纸、施工工艺,使每个施 工人员做到心中有数。(2)

22、 加强工程质量检查工作,对原始施工记录和质量检测记录、隐蔽工程进行验收。 充分发挥内部质量检查工作职能,工地现场技术员对班组内部实行工序质量自检,相邻工 序之间后道工序班组验收前道工序班组质量,凡需要经监理工程师签认的工序必须经监理工程师检查合格签证后方可进行下道工序施工。(3) 实行工序控制,对每道工序提出质量标准,控制方法和检查验收的内容,使每个 施工人员和质检人员,明确质量目标,以保证工程质量在施工过程中处于受控状态。(4) 建立严格的奖惩制度与质量责任制度,对违反操作规程、程序,使用不合格材料, 影响工程质量的除坚决返工外,还要给当事人予以处罚,对工程质量达到优良的给予奖励。(5) 贯

23、彻质量宣传教育,由项目总工程师组织技术质量部按照技术规范要求,对各作 业队质检员进行上岗培训、教育,对各道施工工序,严格执行技术规范,以确保各环节的 工程质量。3、技术措施(1) 土石方开挖 挖土遵循“分层、分段、对称、均衡、限时”的原则,控制好每小段的挖土长度和 深度,严格禁止超挖。基坑底标高以上 30cm必须采用人工挖土和机械相配合挖土,机械 挖土必须设专人控制施工,防止超挖。 挖土过程中,严禁超挖,避免滑坡。利用小挖机挖土时,挖机所停位置中间支撑位 置暴露,两侧留土。 挖土过程中形成的平坡以及基坑底应设排水沟和集水井,加强抽水,特别是雷暴雨 天气。(2) 土方回填 墙体结构填筑前,严格按

24、设计图纸要求进行基底处理, 按要求分层回填,分层压实, 不符合要求填筑料不得使用。 做好各项试验工作,严格控制压实度等质量控制指标满足设计要求,试验人员持证 上岗。填筑前对填料进行专项填筑试验,以确定各种填料的填筑施工参数,为正式填筑施 工提供质量控制依据。每层填筑结束后,及时恢复中线以检查墙体填筑方向是否正确。 建立严格的检测制度:一是工作程序性管理制度;二是专项质量检验、验收制度, 按照“跟踪检测”、“复检”、“抽检”三个等级进行。(3) 麦克排水垫 铺设麦克排水垫的坡面、铺设面的平整度和平面位置、高程是否符合设计要求。 检查麦克排水垫三维聚丙烯网垫与两层无纺土工布等材料是否符合设计要求。

25、 麦克垫具有粗糙、平滑两面,沿坡面展开时,应将平滑面接触土体,并沿坡面自上而下铺装 用U型金属钉穿过钢丝网格锚钉,将麦克垫固定于坡面,以提供最大的抗拔力保持 边坡稳定。 加筋麦克垫相邻两垫卷边缘应至少有 6cm的交叠,并将交叠部分锚固。(4)格宾构件施工 绿色加筋格宾供货单位需提供由中国国家认证认可监督管理委员会认证的检测单 位出具的网面抗拉强度检测报告。 镀层附着性要求:镀锌层附着力检验采用缠绕试验方法,并应达到如下标准,当镀 锌钢丝绕相当于自身直径2倍的芯轴紧密缠绕6圈时,用手指摩擦钢丝,其镀层不会剥落 或开裂。 绞边技术要求:绑扎钢丝必须采用与网面钢丝一样材质的钢丝,为保证联接强度需 严

26、格按照间隔1015cm单圈一双圈交替绞合。 注意细部处理,合理安排交叉作业。加劲支撑与钢丝网片连接处钢丝绑扎不可缺少; 钢丝网衔接处搭接10cm-15cm左右绑扎钢丝,所有钢丝节点尽量均匀、密实、平板直面不 隆包。 挡墙格宾构件运输拼装、支撑、钢丝绑扎、墙体结构回填压实属波浪形交叉作业, 应合理安排工序顺序和衔接,进行流水作业,确保工期目标。6安全保证措施6.1安全目标本项目安全目标为“三无一杜绝一创建”。“三无”即:无工伤死亡事故,无交通 死亡事故,无结构垮坍事故。“一杜绝”即:杜绝重伤事故;“一创建”即创建文明工 地。6.2安全组织措施1、以项目经理为领导成立现场安全组织管理网络。由项目安

27、全员、分包队负责人、 机械、电气三项专人组成,负责全现场日常安全管理工作。2、落实安全组织管理网络人员的安全生产岗位责任,明确每个管理人员的安全职责。3、严格执行安全生产责任制考核制度,定期对管理人员进行安全责任完成情况的考 核。4、项目经理、安全管理人员应参加建设行政主管部门组织的培训考核,做到持证上5、以项目经理为首进行安全责任的目标分解,分担安全目标,责任目标落实到人6、严格执行安全责任目标考核制度,做到奖优罚劣,保证安全目标的实现。7、监督分包队建立安全管理体系,配备专、兼职安全管理人员,共同进行现场的安 全管理。6.2安全管理措施1组织对施工现场人员和分包队伍人员的安全教育,提高安全

28、生产意识和自我保护 能力,杜绝三违现象。2、每一项施工作业前均进行分部、分项安全技术交底工作,安全技术交底应全面且 有针对性,并留有书面记录。3、项目每周召开一次安全生产会议,由项目经理主持,工长、安全员、三项专人等 参加,总结安全生产情况,对存在的不安全隐患分析原因,研究制定安全措施,定人、定 时间落实整改,安全会议要有制度,并做好会议记录。4、坚持每周的安全检查制度,做到日巡视、周检查、月小结,并有记录。对于事故 隐患没有落实整改完毕的坚决不施工。5、搅拌机手、电工、电焊工等特工种必须持证上岗,严禁违章操作。6、施工现场的各种机械、施工机具、电气设备等进场后,必须按照公司的验收规定 进行进

29、场和安装验收,经验收合格并办理交接手续后方可使用,各种机械设备应标明安全 操作规程。7、制定项目安全管理规定,对于违反劳动纪律、违章作业人员进行教育和处罚,制 止人的不安全行为。8对职业健康安全的相关方进行管理,进入施工现场必须佩戴好安全帽,严格遵守 施工现场的各项安全管理制度和安全管理规定。9、施工临时用电(1) 施工临时用电必须遵照 JGJ46-88及JGJ59-99要求施工。按实际情况编制临 时用电施工组织设计,做到三级控制两级保护(2) 电器设备及机械设备统一布局,分配箱底距地面高度1.3至1.5米,红色漏字标 识用途、线号、走向。(3) 现场一切用电电线必须穿绝缘套管。由分配箱至开关

30、箱的线路要排列整齐。(4) 施工现场外电防护采用杉篙和芭片或硬质绝缘材料进行封挡。10、安全消防保卫措施(1) 建立消防预案,项目配备专职保卫人员。民工队、外协分包队配备相应人员,经保卫科培训后配戴标志上岗。(2) 现场氧气、乙炔气分别隔离存放于铁制笼子内。(3) 严格执行明火作业规定,需明火作业应提前到公司保卫科审批。(4) 加强现场值勤管理,坚持消防保卫制度,做好重点监控部位的检查巡视,经常 检查消防设施情况,发现问题及时上报,同时督促整改,做好各项记录。7确保工期的措施为确保工期,我公司将全方位对工程进度进行控制,具体措施如下:1、本挡墙工程由项目部进行现场管理,进行工程施工进度控制,备

31、齐挡墙工程施工 所需的各种原材料,组织有丰富施工经验的项目施工队进场施工,加强施工现场的协调和 管理。建立核心的责权利体系,定岗、定人、授权,使其各负其责、谁落后、谁负责、谁受 罚。2、项目部坚持应每天一次的生产宣布会,做到当天的问题不留到下一天,及时安排 布置生产任务,让每个生产者清楚明天的工作,项目部调度室每周定期召开由各施工队负 责人参加的生产调度会,及时协调各施工队伍之间的关系,合理调配机械设备,物资和人 类,及时解决施工中出现的问题,并积极参与协调好施工外围关系,保证施工进度的落实 和完成。3、每个月初由项目经理或主管生产的项目副经理主持召开生产调度会没,总结上个 月的生产进度,按排

32、下个月的施工安排,及时解决施工中的内部矛盾,及时协调各施工队 伍之间和各部门之间的关系,对施工机械设备、生产物资劳动力进行有计划安排,并对资 金进行合理分配,保证施工进度的落实完成。4、建立严格的工程施工日记制度,逐日详细记录工程进度、质量、设计修改、 工地洽商等问题,以及施工过程中必须记录的有关问题。5、制定和落实确保工期的经济责任制,对提前完成任务相关责任人进行奖励,未能按时完成任务的按时工拖延时间进行罚款, 谁拖延谁受罚,多次完成任务不力者调离岗位, 同时广泛开展“劳动竟赛” “流动红旗评比”等活动,激发广大职工的工作热情和创造性, 提高劳动效率,确保工期的实现。6、对生产要素认真进行优

33、化组合,按动态控制原理进行动态管理,在施工不断调整 优化。灵活机动地对人员、设备物质进行调度安排,及时组织施工所需人员、物质进场, 保证后勤供应,满足施工需要,保证联系施工作业。7、制定严格的材料供应计划,根据现场的施工进度情况保证各施工段的材料及时供 应,杜绝停工待料的情况出现以免耽误工期,8、实行图纸会审制度,在工程开工前由总工程师组织有关技术人员进行设计图会审, 及时向业主监理工程师提出施工图纸、技术规范和技术文件中的错误和不足之处,使工程 顺利进行。9、实行技术交底制度,施工技术人员应在施工之前及时向班组做好详尽的技术交底, 勤到工地现场,对各个施工过程做好跟踪技术监控,发现问题及时现

34、场就地解决,防此因 工序检验不合格而返工,延误工期。10、 采用适合本工程实际的各种成熟工艺,尽量压缩工序时间,安排好工序衔接,统 一调度指挥,平衡远期和近期所发生或将发生的各类矛盾, 使工程按部就班地有节奏进行。8雨季施工措施1、雨季施工中,项目应储备一些遮雨物资,如彩条布、塑料薄膜等,以便及时遮挡 及苫盖。2、进入雨季施工后,需及时了解近两天的天气情况,特别是大雨、雷电的气象预报, 随时掌握气象变化情况,以便提早做好预防工作。3、为保证工程质量和安全生产,必须切实做好思想上的教育、动员工作,有关措施 要落实到班组、个人。4、对施工现场的机电设备,做好防潮、防雨措施,安装接地安全装置,移动电源箱, 漏电保护器装备定期检测。5、对现场的钢筋原材、成品、半成品均采用彩条布遮盖,防止雨淋生锈。6、现场做好排水工作,确保施项目部域排水畅通。7、严格控制墙体回填土的含水量,考虑到雨期砂、石含水率增大,应及时对其进行 测定,调整用水量。墙体填筑前,要了解近二天的天气预报,尽量避免雨天施工,并备足 塑料布。
