1、路南延线二绕互通立交工程桥梁盖梁支架施工方案1编制依据及范围-1-1.1编制依据-1-1. 2编制范围-1-2概况说明-1-3施工布署及施工安排-2-3 .1施工总体安排-2-4 .2施工组织机构-2-3. 3施工资源配置-4-4盖梁支架搭设及验算-4-3.1 盖梁支架搭设-4-4. 2盖梁支架验算-6-5支架预压-7-6支架搭设安全技术要求-9-6.1 材料选用和质量要求-9-6.2 支架安装-9-6.3现场搭设要求-9-6.4技术要求-10-7支架安全防护措施-10-8支架拆除安全措施-12-9安全应急预案-12-9.1组织机构及职责-13-9.2事故应急响应措施-13-9.3应急物资-1

2、4-9.4通讯联系错误!未定义书签。附件:盖梁施工支架搭设图盖梁支架工程量计算表1编制依据及范围1.1编制依据(1)成都市天府新区红星路南延线-二绕立交施工图;路桥施工计算手册;公路桥涵施工技术规范;现场考察资料;我单位在以往类似工程施工中获得的施工经验、积累的成熟技术、施工工艺方法等。1.2编制范围本方案适用于成都市天府新区红星路南延线-二绕立交工程桥梁主线桥及匝道桥墩盖梁施工。2概况说明红星路二绕立交工程主线桥长335.3m,匝道桥长469m。共包含程主线桥桥墩60个,匝道桥桥墩16个,桥墩上部设置盖梁。主线桥墩盖梁设置时墩顶纵向贯通设置,设置高度最低处为L8米,盖梁与桥面同横坡,均为L5

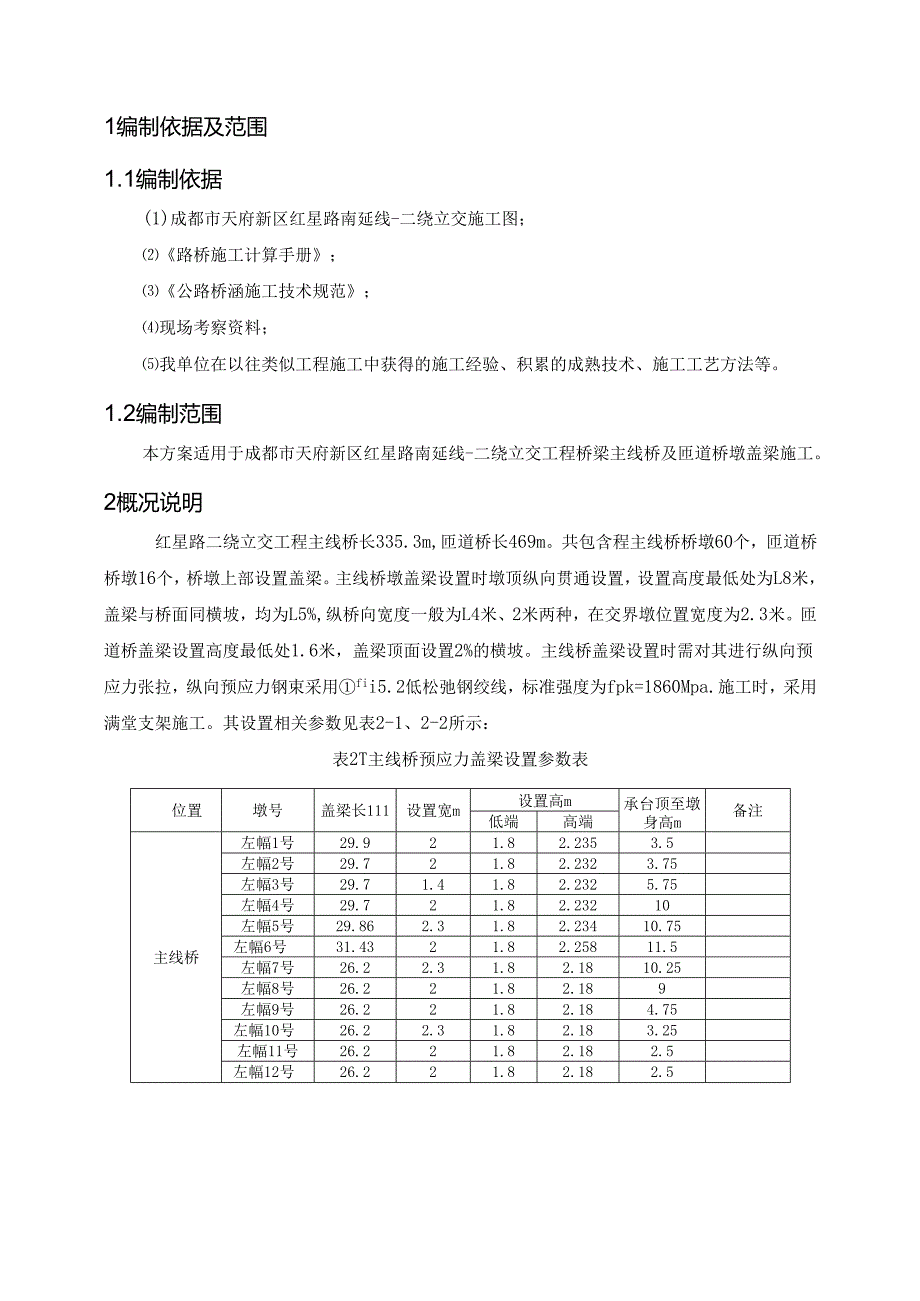

3、纵桥向宽度一般为L4米、2米两种,在交界墩位置宽度为2.3米。匝道桥盖梁设置高度最低处1.6米,盖梁顶面设置2%的横坡。主线桥盖梁设置时需对其进行纵向预应力张拉,纵向预应力钢束采用fii5.2低松弛钢绞线,标准强度为fpk=1860Mpa.施工时,采用满堂支架施工。其设置相关参数见表2-1、2-2所示:表2T主线桥预应力盖梁设置参数表位置墩号盖梁长111设置宽m设置高m承台顶至墩身高m备注低端高端主线桥左幅1号29.921.82.2353.5左幅2号29.721.82.2323.75左幅3号29.71.41.82.2325.75左幅4号29.721.82.23210左幅5号29.862.3

4、1.82.23410.75左幅6号31.4321.82.25811.5左幅7号26.22.31.82.1810.25左幅8号26.221.82.189左幅9号26.221.82.184.75左幅10号26.22.31.82.183.25左幅11号26.221.82.182.5左幅12号26.221.82.182.5右幅1号30.2321.82.243.5右幅2号29.7821.82.2333.75右幅3号29.71.41.82.2325.75右幅4号29.7521.82.23310右幅5号29.962.31.82.23610.75右幅6号31.5321.82.25911.5右幅7号26.22.

5、31.82.1810.25右幅8号26.221.82.189右幅9号26.221.82.184.75右幅10号26.22.31.82.183.25右幅11号26.221.82.182.5右幅12号26.221.82.182.5表2-2匝道桥盖梁设置参数表位置墩号盖梁长m设置宽m设置高m承台顶至墩身高Hl备注低端晨I端C匝道Cl5.82.31.61.70213C26.621.81.61.71812.5C37.31.81.61.73211.5C47.32.31.61.7328.25C57.31.81.61.7329.5C67.31.81.61.7324.25D匝道Dl6.681.81.61.725

6、25D25.82.31.61.7025.75P匝道Pl5.31.81.61.6663P25.31.81.61.6664P35.31.81.61.6665Q匝道Ql5.31.81.61.6663.5Q25.31.81.61.6664.25Q35.31.81.61.6663.75K匝道Kl5.81.81.61.7027.25K25.81.81.61.7027.53施工布署及施工安排3.1 施工总体安排根据总体施工进度安排,施工时,应先进行右幅主线桥盖梁支架的施工,左幅亦进行施工,最后进行匝道盖梁的施工。其中主线桥盖梁结构施工时间为:2013年7月252013年8月25日,匝道盖梁施工时间为201

7、3年8月15日2013年9月8日,而施工时需先进行支架搭设,盖梁施工整体施工时间为60天。3.2 施工组织机构组织机构及职责为了实现项目经理部管理目标,项目经理部已设立管理机构,成立专门职能部门,配备合格人员,将管理目标分解到各职能部门和有关的人员,并通过多种渠道,广泛宣传,把项目经理部管理目标落实到各项管理活动中去,确保全体员工理解管理目标的内涵。组织机构及人员配置连续梁一队连续梁二队连续梁三队连续梁三队连续梁五队连续梁六队图3-1组织机构图检验试验机构根据相关规定,试验检测30%由成都市质监站指定的检测机构检测,70%的检测为外委,抽样送检由施工单位完成。根据此要求,项目部设置试验室,负责

8、拌合站混凝土质量的控制;工区在现场设置标养室,负责现场的碎养护及取样送样工作。其主要职责如下:a贯彻实施试验检测的管理条例,遵守试验检测工作的各项管理制度及办法。b负责现场施工质量控制的全过程检测和试验。承担混凝土原材料常规检验,钢筋及钢筋焊接力学性能检验,混凝土拌合物性能试验等工作。C参加工地前期施工调查、取样工作,协助选定工程所需的各种材料。d办理试验室各种试验仪器的选型、检定及校准等工作。e参加有关工程质量检查并为出现的质量事故的调查提供试验依据。f认真执行质量手册,在检查中发现因施工失控而严重影响工程质量的现象有权予以制止或给予相应处罚。g提供完整的试验原始资料与报告,为工程竣工验收和

9、验工计价提供依据。h结合科研、施工需要进行必要的试验研究,并及时提供成果报告,强化施工现场试验管理和监督。i负责试验室试验检测、计量仪器设备的使用、日常维护、保养和周期检定工作。建立试验检测仪器设备档案,遵守仪器设备管理制度和操作规程。J负责提供施工现场各种工序试验数据,以检测数据指导生产。3.3 施工资源配置施工人员投入根据施工需要,考虑配置施工管理人员2人,质检人员2人,测量及实验人员共5人,普通工人15人(基础碎铺面、盖梁支架搭设),共24人。施工机械配置施工机械配置见表3T所示:表3-1施工机械配置表序号设备名称型号数量国别制造年份额定生产备注规格产地功率能力1灌车9m34山东工程机械

10、厂20079m32装载机3m32天水风动机械有限公司20103平板车20t12009架管运输4压路机25t14盖梁支架搭设及验算二绕立交桥梁盖梁工程由于主线桥盖梁部分碎量大、墩位高、同时跨越多个桥墩,在此结构施工中将作为重点进行施工及控制。本桥盖梁设计为C40钢筋碎结构,在主线桥1-6#桥墩位置盖梁采用六柱支撑设计,墩柱间净距2.853.46m,7-12#桥墩位置盖梁采用四柱支撑设计,墩柱间净距6.7m。4.1 盖梁支架搭设在盖梁施工前,可提前进行基础碎硬化施工,碎硬化按支架法现浇梁方案进行施工。施工时,墩柱现浇施工完成,待强度达到90%之后,搭设支架。支架分为受力支架、防护架、脚手架,使用中

11、48*3.5mm钢管搭设碗扣式支架以完成盖梁的支模及混凝土浇筑,受力支架搭设范围为盖梁周边增加1m,高度为承台与盖梁底面的高度,脚手架与受力支架分开,(间距15Cm)沿受力支架周边单独搭设,搭设宽度为L2m,高度同受力支架,防护支架搭在脚手架之上,高度为结构物顶高+L2m,沿脚手架外边搭设。盖梁支架自支架进场至支架退场,使用周期为60天。具体见下表盖梁模板采用12Iml厚竹胶板,IOCIIl*10Clll方木加肋,支架总高515m,立杆横纵间距为60cm,大小横杆横向间距为60cm,步跨为1.2m,支架顶采用IOCm*10Cm方木纵向通长铺底,后采用IOCm*10CIll方木横向均布铺设,间距

12、为20cm,支架顺桥方向设计拉锁,以保证支架的稳定性,拉锁间距为3-5m,支架搭设过程中在桥墩前方设置一处爬梯,爬梯过人宽度60cm,使用2cm厚木板铺设,坡度为22。,具体结构见图3-1及3-2o图3T盖梁支架搭设结构横断示意图爬梯图3-2盖梁支架搭设结构纵断示意图4.2 盖梁支架验算支架验算参考人民交通出版社出版的路桥施工计算手册。小横杆计算纵向间距60cm,横向间距60Cnb小横杆计算跨径为L2m,忽略模板自重,顶板厚度为1.8m,钢筋混凝土容重按25kNm3取纵向单位长度内混凝土重量为:g=0.61.825=27kNm倾倒混凝土和振捣混凝土产生的荷载按照2kNm2计算。横向作用在小横杆

13、上的均布荷载为:G=g+220.6=27+2.4=29.4kNm弯曲强度:i=(29.4X6002)/(105.078103)=197MPai=215MPa,满足要求。抗弯钢度:f=(29.46004)/(1502.1X1051.215105)=0.94mmf=3mm,满足要求。大横杆计算立杆纵向间距为0.6m,大横杆计算跨径为0.6m,现按3跨连续梁进行计算:小横杆传递集中力F=29.40.6=17.64kN最大弯矩Mmax=O.26717.640.6=2.826kNm弯曲强度:i=(2.826106)/(5.078103)=573Mpa挠度:p=l.883(1674010002)/(100

14、2.11051.215X105)=0.012mm3mm立杆计算立杆承受由大横杆传递来的荷载,因此C=16.74kN,由于大横杆步距为L2m,长细比X=120015.78=76,得立杆轴心受压构件纵向弯曲系数Z=O.552,那么有:N=0.552489215=58kN,C285cm+d3225cm+d4,其参数设置见表4-1所示。对于2个墩柱处,其预压设置从左至右为:225cm、670cm、225cmo对于匝道桥位置,预压设置从左至右分别为dl、dlo盖梁预压设置见图4-1所示。表4T盖梁设置参数表墩号墩柱数dl(cm)d2(cm)d3(cm)d4(cm)墩号dl(cm)墩号dl(Cm)MLl3

15、02000Cl110Pl85ML5301600C2151P285ML632957.557.529C3185P385MRl205300C4185Ql85MR220800C5185Q285MR420500C6185Q385MR5202600Dl154Kl110MR6230.5616130.5D2110K2110图4-1盖梁位置预压设置图根据设计图纸,主线桥盖梁碎方量2784.Im3,匝道桥碎方量为322m3,其中设置支架位置盖梁碎方量主线桥为1721.38m3,预压时其最大重量为L2倍,碎重按2.6tm3考虑,其预压重量为5370.71t。匝道桥设支架位置碎量为185.44m3,预压重量为578.

16、57to6支架搭设安全技术要求6.1 材料选用和质量要求钢管规格为中48X3.511m,且有产品合格证。钢管的端部切口应平整,禁止使用有明显变形、裂纹和严重绣蚀的钢管。扣件应按现行国家标准钢管支架扣件(GB15831)的规定选用,且与钢管管径相配套的可锻铸铁扣件,严禁使用不合格的扣件。新扣件应有出厂合格证、法定检测单位的测试报告和产品质量合格证,当对扣件质量有怀疑时,应按现行国家标准钢管支架扣件(GB15831)的规定抽样检测。旧扣件使用前应进行质量检查,有裂缝、变形、锈蚀的严禁使用,出现滑丝的螺栓必须更换。6.2 支架安装平面测量:首先测设出桥梁各跨的纵轴线和桥墩横轴线,放出设计箱梁中心线。

17、按支架平面布置图及梁底标高测设支架高度,搭设支架,采用测设四角点标高,拉线法调节支架顶托。支架底模铺设后,测放箱梁底模中心及底模边角位置和梁体横断面定位。底模标高二设计梁底+支架的变位+(土前期施工误差的调整量),来控制底模立模。底模标高和线形调整结束,经监理检查合格后,立侧模和翼板底模,测设翼板的平面位置和模底标高。6.3 现场搭设要求在硬化处理后的地基上弹线,按设计的构架尺寸定出脚手架立杆位置,并在需设立杆的垫层面铺枕木,宜顺架体纵向铺设。搭设随主体墩身施工后进行,从桥墩(台)一端开始搭设。立好立杆后,及时设置扫地杆和第一步大小横杆,扫地杆距地面25厘米,脚手架未交圈前应随搭设随设置抛撑作

18、临时固定。架体与主体结构拉结牢靠后,随着架体升高,剪刀撑应同步设置。横向、纵向剪刀撑采用普通钢管脚手架通过扣件与碗扣架的立杆相连,当支架高度在IOnl以上时,每隔一排立杆设置一道横向剪刀撑,每跨设置2道纵向剪刀撑;Iom以下每隔二排立杆设置一道横向剪刀撑,每跨设置2道纵向剪刀撑。安全网在剪刀撑等设置完毕后设置。为了便于拆除桥台与墩顶处的模板,可在支座安装完成后,在支座四周铺设一层泡沫塑料,顶面标高比支座上平面高出23mmo在拆除底模板时将墩顶处的泡沫塑料剔除,施工时严禁用气焊方法剔除泡沫以免伤及支座。6.4 技术要求1)相邻立杆接头应错开布置在不同的步距内,与相邻大横杆的距离不宜大于步距的三分

19、之一;2)在主节点处固定横向水平杆、纵向水平杆、剪刀撑等用的直角扣件、旋转扣件中心点的相互距离不宜大于15厘米;3)对接扣件的开口应朝上或朝内;4)各杆件端头伸出扣件边缘的长度不应小于100mm;5)立杆的垂直偏差应不大于架高的1/300;6)上下横杆的接长位置应错开布置在不同的立杆纵距中,与相连立杆的距离不大于纵距的1/3;7)安全网应满挂在外排杆件内侧大横杆下方,用26#铁丝把网眼与杆件绑牢。8)扣件安装应符合下列规定:9)扣件规格必须与钢管外径相同;10)螺栓拧紧力矩不应小于50KNM;11)主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。主节点处两个直角扣件的中心距不应大于1

20、50mmo7支架安全防护措施1)脚手架搭设前,要对地面基础进行压路机碾压,地基强度要求满足施工规范要求。本工程所需脚手架钢管、扣件、安全网等,要求有合格证。进场后,经项目部安全员、材料员验收合格后方可投入使用,同时应按规范要求进行抽样检测,不合格品不得使用。2)每次暴风雨来临前,必须对脚手架进行加固;暴风雨过后,要对脚手架进行检查、观测。若有异常应及时进行矫正或加固。3)脚手架搭设时要求接头位置相互错开,水平接头错开不小于50cm,纵向力杆错开不小于100Cm。剪刀撑的搭设应随横向、纵向水平杆、立杆等同步搭设。4)严禁酒后及五级上大风、雷雨天上架作业。5)作业时,必须具备工具袋,严禁向下乱抛杂

21、物。6)注意随时检查架体及卸荷节点情况,发现问题及时上报、处理。7)注意清理架上无用的杂物,减轻架上的荷载。8)及时与结构拉结,以确保搭设过程安全。9)扣件要拧紧。有变形的钢管和不合格的扣件不能使用。校正杆件垂直和水平偏差,避免偏差过大。10)搭设工人必须具备特种工上岗证并经考核合格后方可上岗操作。上岗时必须系安全带,戴安全帽。严禁穿带钉易滑鞋上岗作业。11)外架脚手架应由专业架子工操作,搭设前应由安全负责人进行安全技术交底。12)搭设前应清除地面障碍物,作业区及进出口处必须设置警戒标志,进行有效维护并派专人指挥,严禁非作业人员进入。13)脚手架搭设人员必须是经过按现行国家标准特种作业人员安全

22、技术考核管理规则(GB5036)考核合格的专业架子工。上岗人员应定期体检,合格者方可持证上岗,凡患有恐高症、心脏病、癫痫病者严禁高空作业。14)脚手架施工人员必须戴安全帽、系安全带、穿防滑鞋,严禁酒后、疲劳或带病作业。15)此脚手架为高空作业,应严格按“三不伤害”的原则进行施工,即:不伤害自己、不伤害他人、不被他人伤害。16)脚手架的构配件质量与搭设质量,应严格按规范进行检查验收,合格后方可使用。17)在脚手架使用期间,严禁拆除下列杆件:(1)主节点处的纵、横向水平杆,纵横向扫地杆;连墙件。同时设专人作定期、不定期的经常性检查,不合格部位及时修复或更换,符合规定后,方准继续使用。18)临时施工

23、用电线等严禁随意缠绕、勾挂在脚手架钢管上,应采取隔离、架空措施;脚手架应进行有效接地、避雷。19)严格按专项施工方案进行支架搭设,严禁超载;作业区内万伏高压线路在作业前必须拆除。支架搭设后应组织有关人员进行验收。8支架拆除安全措施1)支架的拆除经技术负责人签字后,报监理批准后方可进行,拆除顺序必须合理,架子拆除时划出作业区,周围竖立警戒标志并设专人进行监护,专人指挥,禁止非作业人员入内。2)拆架子的高处作业人员戴好安全帽,系安全带、扎裹腿、穿软底鞋,方允许上架作业。3)拆立杆要抱住立杆再拆开最后两个扣,拆除大横杆、剪刀撑时,应先拆中间扣,然后托住中间,再解端头扣。4)拆支架要有专人统一指挥,上

24、下呼应,动作协调,当解开与另一个有关的结扣时,应先通知对方,以防坠落。5)拆下的材料应用绳拴住杆件,利用滑轮徐徐下运,严禁抛掷,运至地面的材料应按指定地点,随拆随运,分类堆放,当天拆当天清,拆下的扣件要集中回收在螺栓待转动部位加润滑油。6)拆除作业中有需要加固的部位,应先加固再拆除,防止架体倒塌。7)拆除时严禁撞碰支架附近电源线,以防止事故发生。8)在拆除过程中,不得中途换人,如必须换人时应将拆除情况交待清楚后方可离开,禁止单人进行拆除作业。9)拆除工程开始前做好围栏或警戒标志,在交通要道设专人监护,禁止闲人入内。10)拆除过程中最好不要中断,如确需中断应将拆除部分处理清楚告一段落,并检查是否

25、会倒塌,确认安全后方可停歇。11)支架拆除完后应将架料分类堆放,堆放地点要平坦,下设支垫排水良好。钢类最好放置室内,堆放在室外应加以遮盖。对扣件、螺栓等零星小构件应用柴油清洗干净装箱、袋分类存放室内以备再用。12)弯曲变形的钢构件应调直,损坏的及时修复并刷漆以备再用,不能修复的应集中报废处理。9安全应急预案发生施工坍塌事故,为有效防止事故扩大,降低员工生命危险,最大限度减少经济损失,特制定本预案。9.1 组织机构及职责本工程项目部成立应急响应指挥小组,负责指挥及协调工作。组长:成员:具体分工如下:胡开明:负责立即组织人员进行抢救伤员。张军:负责组织人员进行塌方处理,清理土方或杂物。莫俊辉:负责

26、立即组织同医院、劳动部门的联系,说明详细事故地点、事故情况,并派人到路口接应。徐熙锋:负责现场物资、车辆的调度。9.2 事故应急响应措施1)发生坍塌事故后,应立即报告应急抢险指挥小组,由项目经理负责现场总指挥。发现事故发生人员首先高声呼喊,通知现场安全员,并由安全员组织施工人员紧急撤离至安全区域。2)如有人员受伤,立即拨打“120”急救中心电话取得联系,详细说明事故地点、严重程度,并派人到路口接应。3)在向有关部门电话求救的同时,对受伤人员在现场安全地带采取可行的应急抢救,如现场包扎止血等措施。防止受伤人员流血过多造成死亡事故发生。对呼吸、心跳停止的伤员予以心脏复苏。4)若事故严重,要立即上报

27、公司及有关部门,并启动公司应急救援预案。5)如有人员被掩埋,要采取有效安全防护措施后,组织人员按部位进行人员抢救,尽快解除重物压迫,减少伤员挤压综合证的发生,并将其转移至安全地方,防止事故发展扩大。6)脚手架发生坍塌事故后,要按预先分工进行抢救,班组长组织所有架子工进行倒塌架子的拆除和拉牢工作,并防止其他架子的倒塌,若有人员被砸,应首先抢救被砸人员。7)在没有人员受伤的情况下,现场负责人应根据实际情况研究补救措施,在确保人员生命安全的前提下,组织恢复正常施工秩序。8)安全员应对本次倒塌事故进行原因分析,制定相应的纠正措施,认真填写伤亡事故报告表、事故调查等有关处理报告,并上报上级有关部门。9.3应急物资常备药品:消毒用品、急救物品(绷带、无菌敷料)及各种常用小夹板、担架、止血带、氧气袋等物资。
